[监理资料]工地监理例会会议纪要.docx

上传人:p** 文档编号:926063 上传时间:2024-04-12 格式:DOCX 页数:4 大小:19.79KB
下载 相关 举报
[监理资料]工地监理例会会议纪要.docx_第1页
第1页 / 共4页
[监理资料]工地监理例会会议纪要.docx_第2页
第2页 / 共4页
[监理资料]工地监理例会会议纪要.docx_第3页
第3页 / 共4页
[监理资料]工地监理例会会议纪要.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]工地监理例会会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工地监理例会会议纪要.docx(4页珍藏版)》请在第壹文秘上搜索。

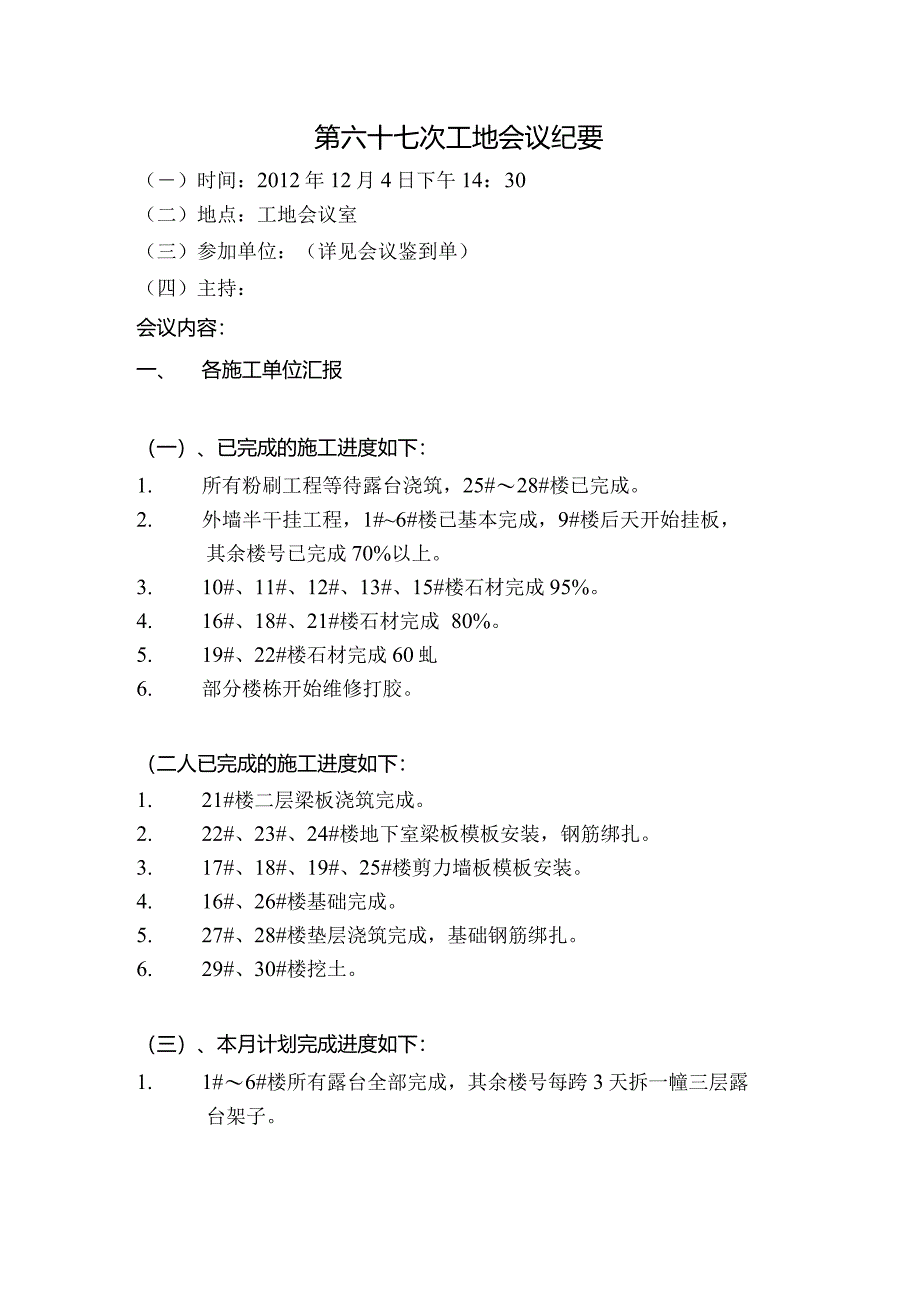

1、第六十七次工地会议纪要()时间:2012年12月4日下午14:30(二)地点:工地会议室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:一、各施工单位汇报(一)、已完成的施工进度如下:1. 所有粉刷工程等待露台浇筑,25#28#楼已完成。2. 外墙半干挂工程,1#6#楼已基本完成,9#楼后天开始挂板,其余楼号已完成70%以上。3. 10#、11#、12#、13#、15#楼石材完成95%。4. 16#、18#、21#楼石材完成80%。5. 19#、22#楼石材完成60虬6. 部分楼栋开始维修打胶。(二人已完成的施工进度如下:1. 21#楼二层梁板浇筑完成。2. 22#、23#、24#楼地

2、下室梁板模板安装,钢筋绑扎。3. 17#、18#、19#、25#楼剪力墙板模板安装。4. 16#、26#楼基础完成。5. 27#、28#楼垫层浇筑完成,基础钢筋绑扎。6. 29#、30#楼挖土。(三)、本月计划完成进度如下:1. 1#6#楼所有露台全部完成,其余楼号每跨3天拆一幢三层露台架子。(四)、本月计划完成进度如下:2. 21#、22#楼框架结顶。3. 23#、24#、17#、18#、19#、25#楼二层梁板浇筑完成。4. 16#、26#、27#、28#、29#、30#楼地下室盖板浇筑完成。5. 再开挖6幢,基础完成4幢。(五)、施工方需建设单位协调或各单位配合的问题:1、 总包工程款望

3、能尽快发放。2、 总包联系单签证需加快。3、 通知各分包单位在建房中明晚开始停电。4、 督促各分包单位需加快进度。5、 10#、11#二层入阳台门洞需敲,三层露台需敲。6、 12#石材维修东西面山墙及南面大门处脚手架需增加。7、 16#北面车库门洞净尺寸宽度不够需敲。8、 檐沟涂料抓紧施工。9、 9#、17#、23#砖墙粉刷。10、 石材墙面上开关安装盒的开孔抓紧落实。11、 二层东、西露台压顶碎浇筑。12、 花板安装部位部分外架搭设不到位,无法安装花板。二、监理方提出本工程中要求施工方需整改及注意问题:1、 地下室要求施工单位及时安排人员抽水,并检查地下室渗漏情况,如发现有渗漏的应尽快落实人

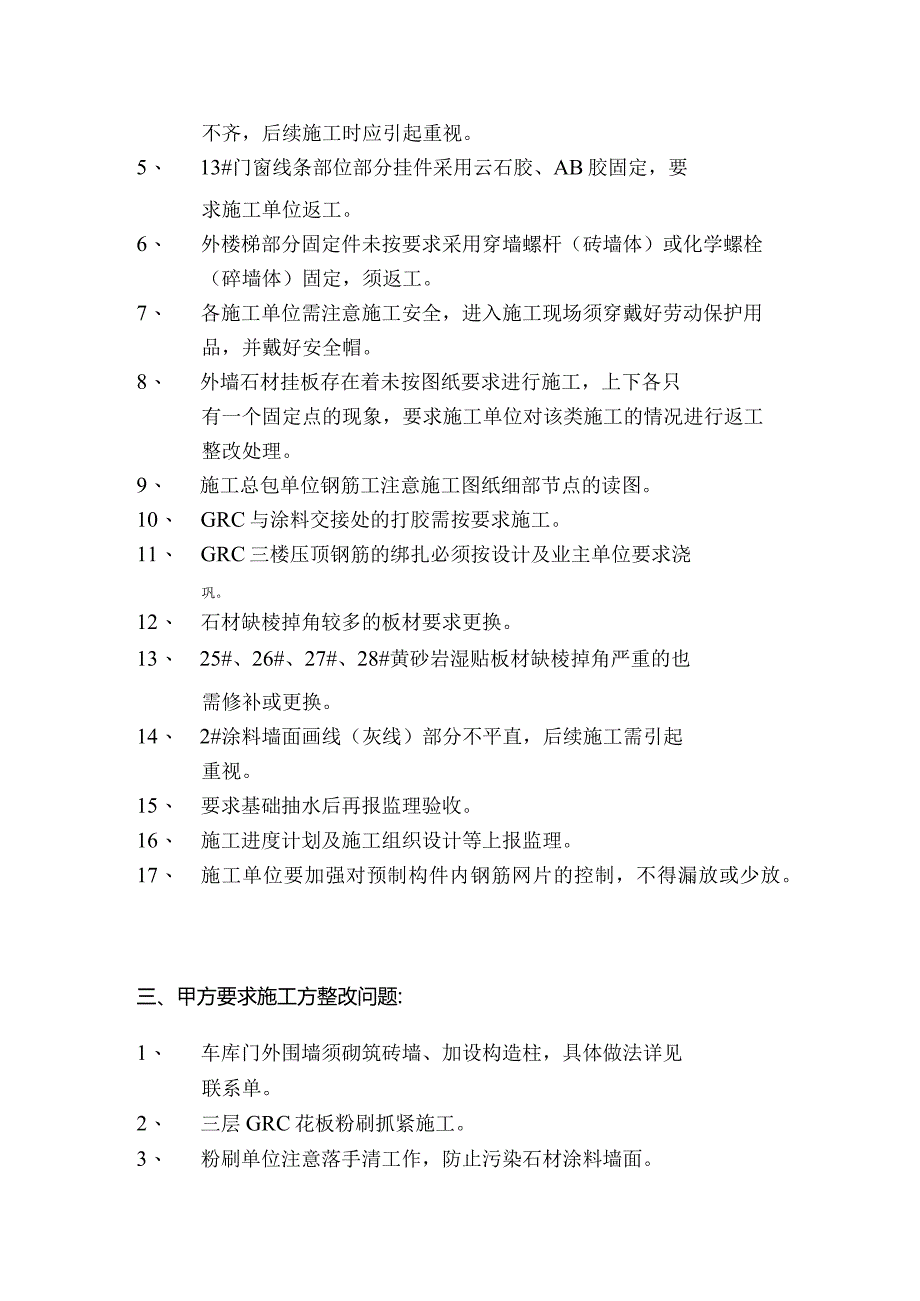

4、员采取措施,予以修补。2、 部分楼栋露台门套线条在挂件部位的切割槽过长,造成线条破损,观感较差,须整改修补,对于那些缺损严重的要及早更换。3、 13#、10#部分穿墙螺杆松动或未拧紧,须派专人检查、整改。4、 15#、16#、18#部分线条密拼缝缝宽过大,阴阳角对角不齐,后续施工时应引起重视。5、 13#门窗线条部位部分挂件采用云石胶、AB胶固定,要求施工单位返工。6、 外楼梯部分固定件未按要求采用穿墙螺杆(砖墙体)或化学螺栓(碎墙体)固定,须返工。7、 各施工单位需注意施工安全,进入施工现场须穿戴好劳动保护用品,并戴好安全帽。8、 外墙石材挂板存在着未按图纸要求进行施工,上下各只有一个固定点

5、的现象,要求施工单位对该类施工的情况进行返工整改处理。9、 施工总包单位钢筋工注意施工图纸细部节点的读图。10、 GRC与涂料交接处的打胶需按要求施工。11、 GRC三楼压顶钢筋的绑扎必须按设计及业主单位要求浇巩。12、 石材缺棱掉角较多的板材要求更换。13、 25#、26#、27#、28#黄砂岩湿贴板材缺棱掉角严重的也需修补或更换。14、 2#涂料墙面画线(灰线)部分不平直,后续施工需引起重视。15、 要求基础抽水后再报监理验收。16、 施工进度计划及施工组织设计等上报监理。17、 施工单位要加强对预制构件内钢筋网片的控制,不得漏放或少放。三、甲方要求施工方整改问题:1、 车库门外围墙须砌筑

6、砖墙、加设构造柱,具体做法详见联系单。2、 三层GRC花板粉刷抓紧施工。3、 粉刷单位注意落手清工作,防止污染石材涂料墙面。4、 14#、7#地下室有渗漏现象抓紧修补。5、 GRC花板的修补须抓紧落实。6、 涂料单位施工时抗裂网格不得粘贴不要有遗漏。7、 石材板材、线条等有明显裂纹及缺棱掉角严重的不要上墙,已经上墙的抓紧修补或更换。8、 石材龙骨部分红丹漆、银粉漆不到位的地方须补刷。9、 总包石材单位腰线须抓紧安装、加工,方便后续单位的施工。10、 门套线条、腰线不得直接固定在角钢上,必须用挂件连接角钢。HGRC、涂料抓紧施工,注意施工进度的控制。12、 挂件直接采用AB胶、云石胶固定的须更换。13、 钢筋绑扎须按规范要求施工,不得跳扎、漏扎。14、 细部结构钢筋须按图施工(如:圆洞门顶钢筋)。15、 止水钢板电焊须加强质量控制。16、 基础浇筑前必须抽水。工程建设监理有限公司2012年12月4日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
