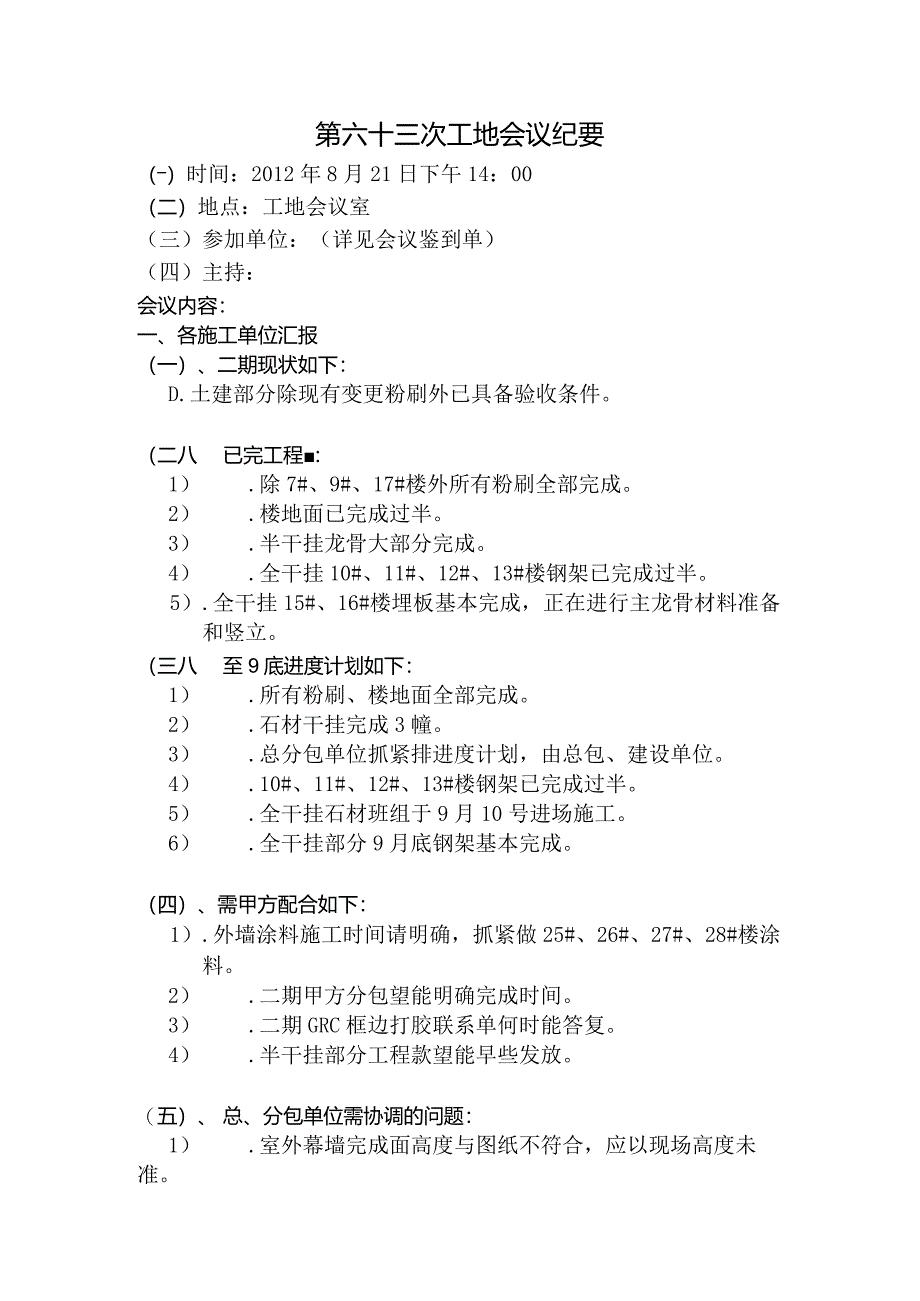

1、第六十三次工地会议纪要()时间:2012年8月21日下午14:00(二)地点:工地会议室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:一、各施工单位汇报(一)、二期现状如下:D.土建部分除现有变更粉刷外已具备验收条件。(二八已完工程:1) .除7#、9#、17#楼外所有粉刷全部完成。2) .楼地面已完成过半。3) .半干挂龙骨大部分完成。4) .全干挂10#、11#、12#、13#楼钢架已完成过半。5) .全干挂15#、16#楼埋板基本完成,正在进行主龙骨材料准备和竖立。(三八至9底进度计划如下:1) .所有粉刷、楼地面全部完成。2) .石材干挂完成3幢。3) .总分包单位抓紧排进度

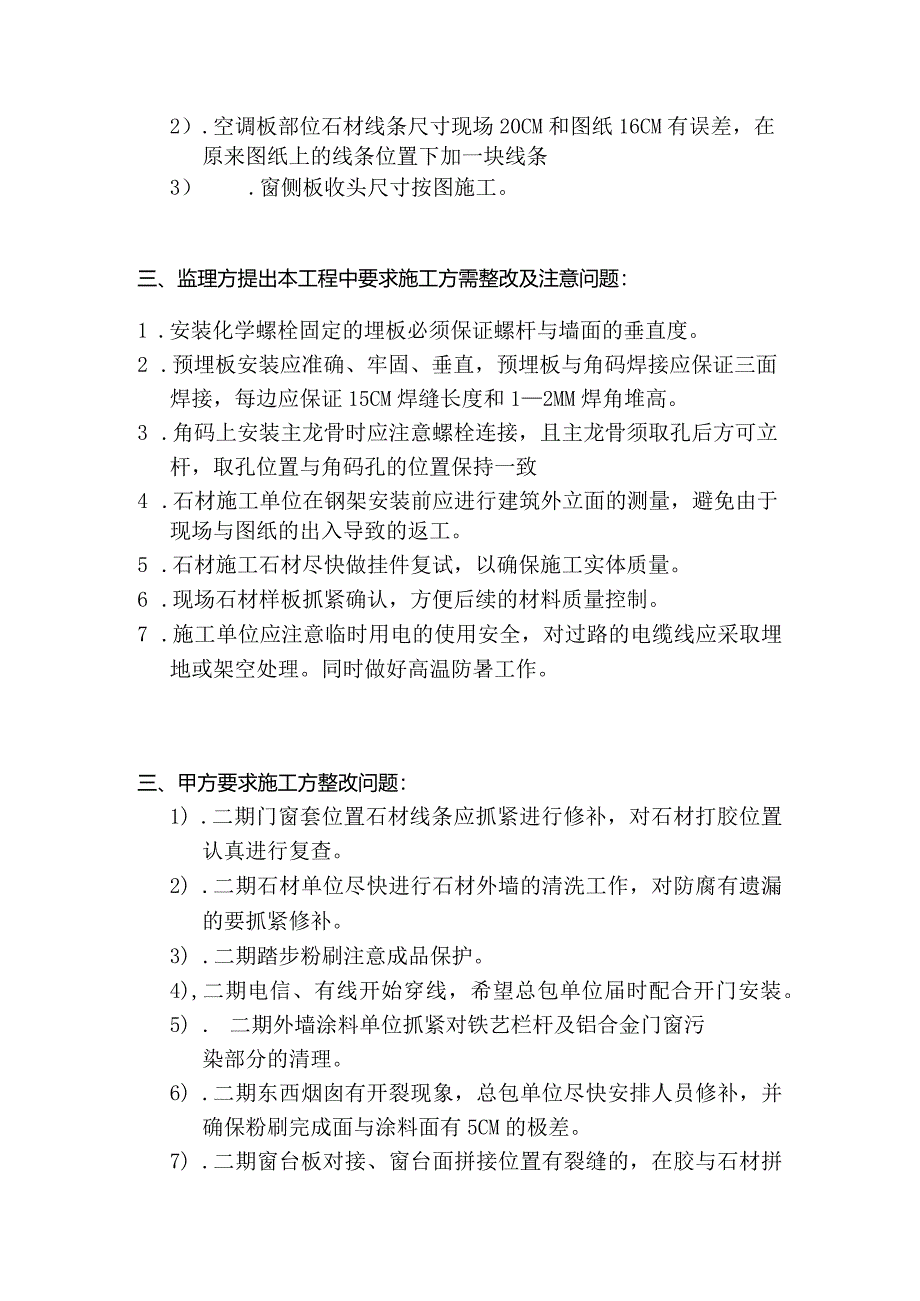

2、计划,由总包、建设单位。4) .10#、11#、12#、13#楼钢架已完成过半。5) .全干挂石材班组于9月10号进场施工。6) .全干挂部分9月底钢架基本完成。(四)、需甲方配合如下:1) .外墙涂料施工时间请明确,抓紧做25#、26#、27#、28#楼涂料。2) .二期甲方分包望能明确完成时间。3) .二期GRC框边打胶联系单何时能答复。4) .半干挂部分工程款望能早些发放。(五)、总、分包单位需协调的问题:1) .室外幕墙完成面高度与图纸不符合,应以现场高度未准。2) .空调板部位石材线条尺寸现场20CM和图纸16CM有误差,在原来图纸上的线条位置下加一块线条3) .窗侧板收头尺寸按图施

3、工。三、监理方提出本工程中要求施工方需整改及注意问题:1 .安装化学螺栓固定的埋板必须保证螺杆与墙面的垂直度。2 .预埋板安装应准确、牢固、垂直,预埋板与角码焊接应保证三面焊接,每边应保证15CM焊缝长度和12MM焊角堆高。3 .角码上安装主龙骨时应注意螺栓连接,且主龙骨须取孔后方可立杆,取孔位置与角码孔的位置保持一致4 .石材施工单位在钢架安装前应进行建筑外立面的测量,避免由于现场与图纸的出入导致的返工。5 .石材施工石材尽快做挂件复试,以确保施工实体质量。6 .现场石材样板抓紧确认,方便后续的材料质量控制。7 .施工单位应注意临时用电的使用安全,对过路的电缆线应采取埋地或架空处理。同时做好

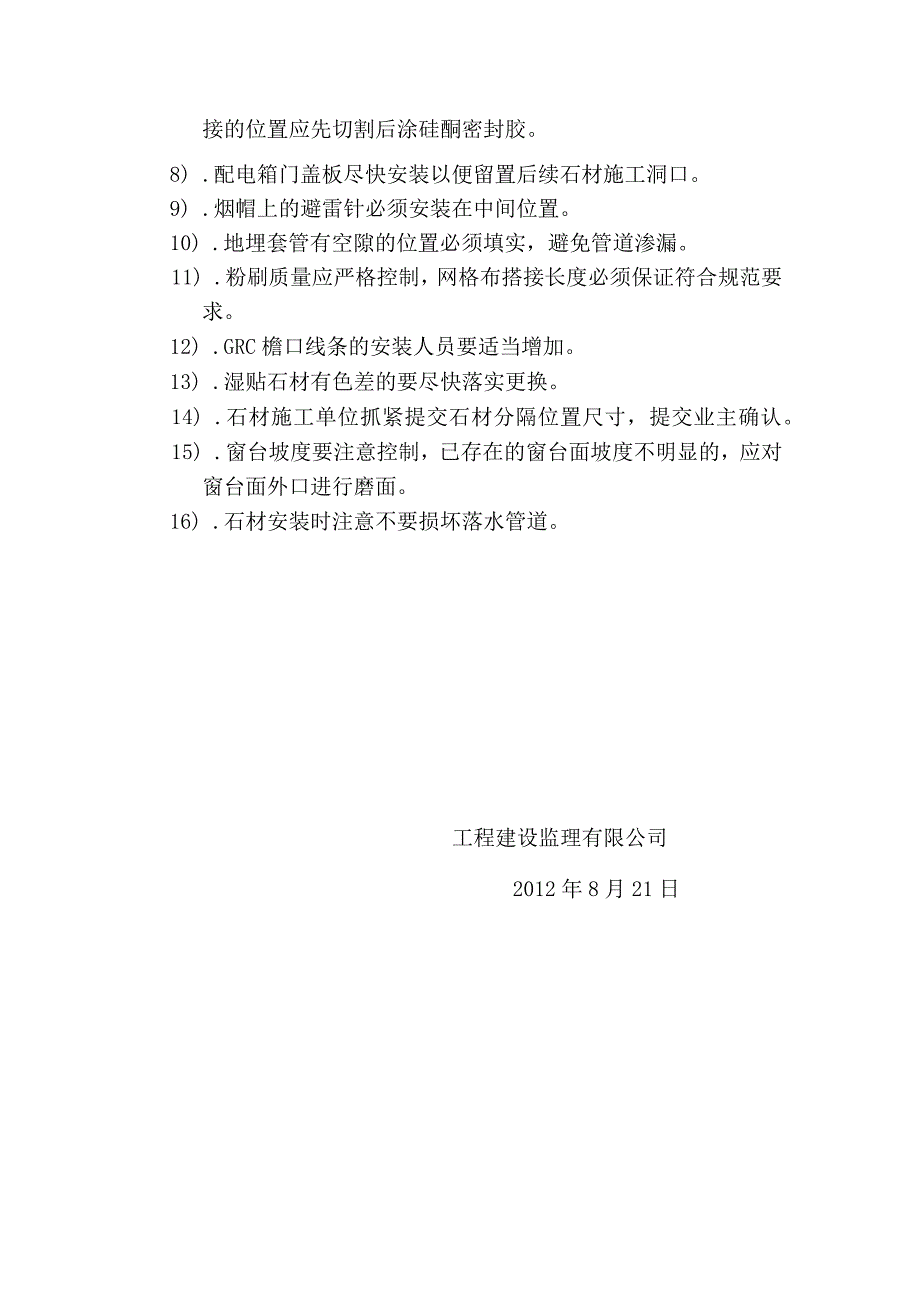

4、高温防暑工作。三、甲方要求施工方整改问题:1) .二期门窗套位置石材线条应抓紧进行修补,对石材打胶位置认真进行复查。2) .二期石材单位尽快进行石材外墙的清洗工作,对防腐有遗漏的要抓紧修补。3) .二期踏步粉刷注意成品保护。4),二期电信、有线开始穿线,希望总包单位届时配合开门安装。5) .二期外墙涂料单位抓紧对铁艺栏杆及铝合金门窗污染部分的清理。6) .二期东西烟囱有开裂现象,总包单位尽快安排人员修补,并确保粉刷完成面与涂料面有5CM的极差。7) .二期窗台板对接、窗台面拼接位置有裂缝的,在胶与石材拼接的位置应先切割后涂硅酮密封胶。8) .配电箱门盖板尽快安装以便留置后续石材施工洞口。9) .烟帽上的避雷针必须安装在中间位置。10) .地埋套管有空隙的位置必须填实,避免管道渗漏。11) .粉刷质量应严格控制,网格布搭接长度必须保证符合规范要求。12) .GRC檐口线条的安装人员要适当增加。13) .湿贴石材有色差的要尽快落实更换。14) .石材施工单位抓紧提交石材分隔位置尺寸,提交业主确认。15) .窗台坡度要注意控制,已存在的窗台面坡度不明显的,应对窗台面外口进行磨面。16) .石材安装时注意不要损坏落水管道。工程建设监理有限公司2012年8月21日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
