搅拌桩施工技术交底.docx

上传人:p** 文档编号:92626 上传时间:2022-12-21 格式:DOCX 页数:4 大小:17.24KB
下载 相关 举报
搅拌桩施工技术交底.docx_第1页
第1页 / 共4页
搅拌桩施工技术交底.docx_第2页
第2页 / 共4页
搅拌桩施工技术交底.docx_第3页
第3页 / 共4页
搅拌桩施工技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《搅拌桩施工技术交底.docx》由会员分享,可在线阅读,更多相关《搅拌桩施工技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

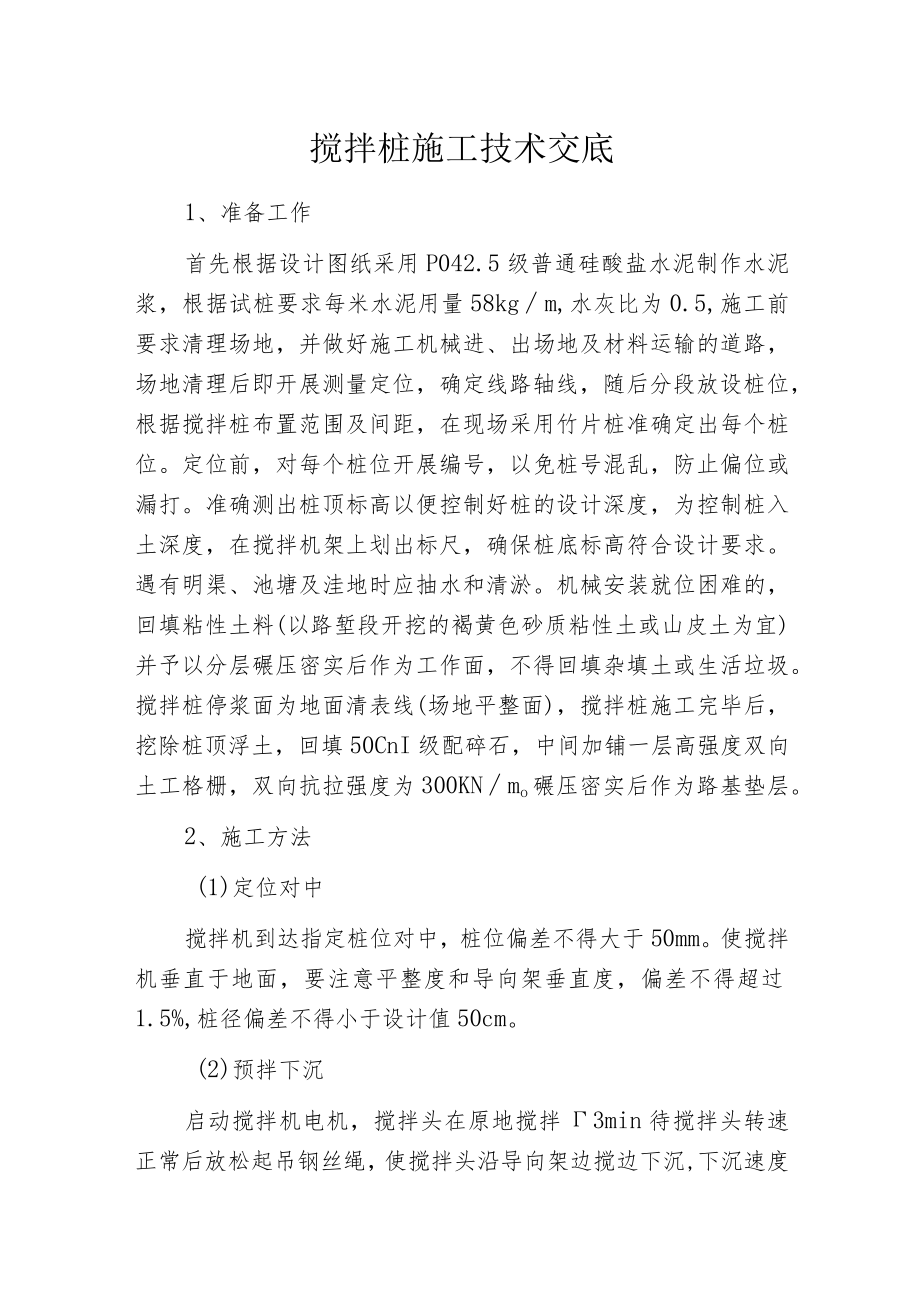

1、搅拌桩施工技术交底1、准备工作首先根据设计图纸采用P042.5级普通硅酸盐水泥制作水泥浆,根据试桩要求每米水泥用量58kgm,水灰比为0.5,施工前要求清理场地,并做好施工机械进、出场地及材料运输的道路,场地清理后即开展测量定位,确定线路轴线,随后分段放设桩位,根据搅拌桩布置范围及间距,在现场采用竹片桩准确定出每个桩位。定位前,对每个桩位开展编号,以免桩号混乱,防止偏位或漏打。准确测出桩顶标高以便控制好桩的设计深度,为控制桩入土深度,在搅拌机架上划出标尺,确保桩底标高符合设计要求。遇有明渠、池塘及洼地时应抽水和清淤。机械安装就位困难的,回填粘性土料(以路堑段开挖的褐黄色砂质粘性土或山皮土为宜)

2、并予以分层碾压密实后作为工作面,不得回填杂填土或生活垃圾。搅拌桩停浆面为地面清表线(场地平整面),搅拌桩施工完毕后,挖除桩顶浮土,回填50CnI级配碎石,中间加铺一层高强度双向土工格栅,双向抗拉强度为300KNmo碾压密实后作为路基垫层。2、施工方法(1)定位对中搅拌机到达指定桩位对中,桩位偏差不得大于50mm。使搅拌机垂直于地面,要注意平整度和导向架垂直度,偏差不得超过1.5%,桩径偏差不得小于设计值50cm。(2)预拌下沉启动搅拌机电机,搅拌头在原地搅拌3min待搅拌头转速正常后放松起吊钢丝绳,使搅拌头沿导向架边搅边下沉,下沉速度由电气控制装置的电流监测表控制,工作电流不应大于70A,桩机

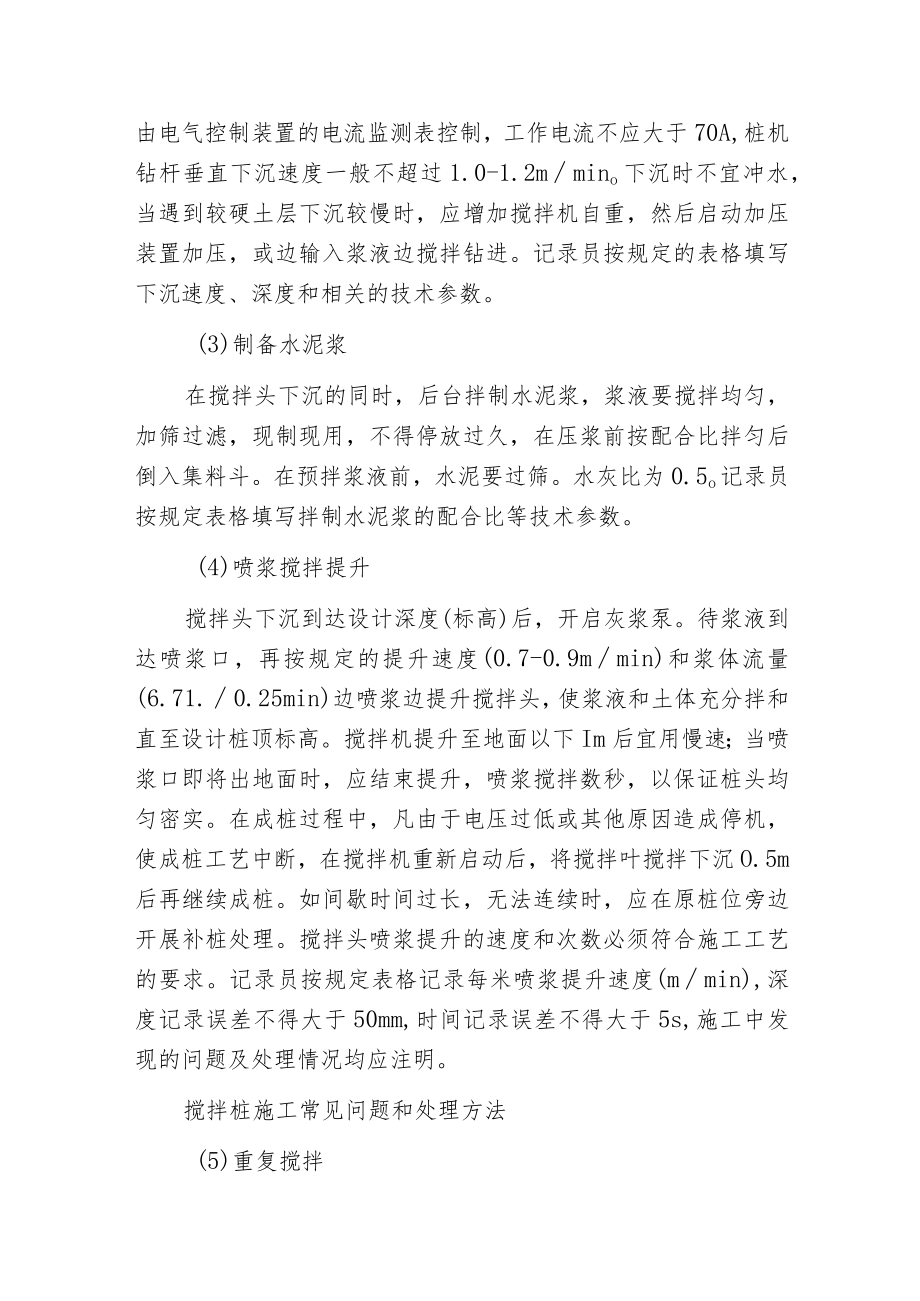

3、钻杆垂直下沉速度一般不超过1.0-1.2mmino下沉时不宜冲水,当遇到较硬土层下沉较慢时,应增加搅拌机自重,然后启动加压装置加压,或边输入浆液边搅拌钻进。记录员按规定的表格填写下沉速度、深度和相关的技术参数。(3)制备水泥浆在搅拌头下沉的同时,后台拌制水泥浆,浆液要搅拌均匀,加筛过滤,现制现用,不得停放过久,在压浆前按配合比拌匀后倒入集料斗。在预拌浆液前,水泥要过筛。水灰比为0.5o记录员按规定表格填写拌制水泥浆的配合比等技术参数。(4)喷浆搅拌提升搅拌头下沉到达设计深度(标高)后,开启灰浆泵。待浆液到达喷浆口,再按规定的提升速度(0.7-0.9mmin)和浆体流量(6.71.0.25min

4、)边喷浆边提升搅拌头,使浆液和土体充分拌和直至设计桩顶标高。搅拌机提升至地面以下Im后宜用慢速;当喷浆口即将出地面时,应结束提升,喷浆搅拌数秒,以保证桩头均匀密实。在成桩过程中,凡由于电压过低或其他原因造成停机,使成桩工艺中断,在搅拌机重新启动后,将搅拌叶搅拌下沉O.5m后再继续成桩。如间歇时间过长,无法连续时,应在原桩位旁边开展补桩处理。搅拌头喷浆提升的速度和次数必须符合施工工艺的要求。记录员按规定表格记录每米喷浆提升速度(mmin),深度记录误差不得大于50mm,时间记录误差不得大于5s,施工中发现的问题及处理情况均应注明。搅拌桩施工常见问题和处理方法(5)重复搅拌搅拌头喷浆提升至设计桩顶

5、标高时,关闭灰浆泵,搅拌头重复下沉、提升、搅拌一次,此时集料斗中浆液正好排空。为使原土和水泥浆搅拌均匀,再次将搅拌头边旋边进入土中直到设计深度后,再边旋边提升出地面。记录员如实作好记录,并注明注入的水泥浆用量。(6)移位将搅拌头和提升机架及导向架等可移设备移到新的桩位点,重复以上各步骤开展下一根桩的施工。3、施工工艺流程水泥搅拌桩的施工工艺流程如下列图所示。4、检验方法与标准水泥搅拌桩布置形式和数量应符合设计要求,按间距1.3米,正方形布置。施工单位、监理单位全部检查。检查方法为:观察、尺量、计数。水泥搅拌桩长度应符合设计要求,检验数量:施工单位检查搅拌桩总数的3%,且不少于3根;监理单位按施

6、工单位检查数的20%见证检查,且不少于1根。搅拌桩单桩喷浆量应符合设计要求。施工单位检查总桩数的2%,且不少于20根;监理单位按施工单位检验数量的20%见证检验。检验方法:查施工计量记录。水泥搅拌桩桩体强度应符合设计要求。检验数量:施工单位检查总根数的2%o;监理单位按施工单位检查数量的20%见证检验,且不少于1根。检验方法:在桩顶Im以下截取设计规定龄期的试件做无侧限抗压强度实验,或采用钻芯取样法在桩径1/4处、桩长范围内垂直钻芯,取3个不同深度的芯样试件做无侧限抗压强度实验。搅拌桩复合地基承载力应符合设计要求。检验数量:总桩数的2%。,监理单位见证检验。检验方法:平板荷载试验。取芯检验:在

7、成桩28d后,采用低应变动力实验检测桩身的均匀性,检验数量为施工总桩数的1%,且不少于3根。全桩钻探取芯,在不同深度取3个试样,检测桩身无侧限抗压强度,抽检率为桩数的0.2%,且每一工点不少于3根,水泥桩检测合格后方可填筑路基。开挖检验:根据施工质量情况,经触探检验对桩身质量有怀疑时,可选取一定数量的桩体开展开挖,检查加固桩体的外观质量、搭接质量和整体性等。静载荷试验:每一水泥搅拌桩加固区复合地基荷载试验检验承载力,抽检率为桩总数的0.K,且每一工点不应少于3根。水泥搅拌桩施工允许偏差及检验标准5、桩位编号搅拌桩编号从小桩号里程开始,每段起点里程为第一排,后面依次编排。编号从左至右,编号用每排第几根编法,如第一排第一根编号为1-1,第二排第十九根编号为2T9,以便施工时准确、清晰地做好施工记录。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
