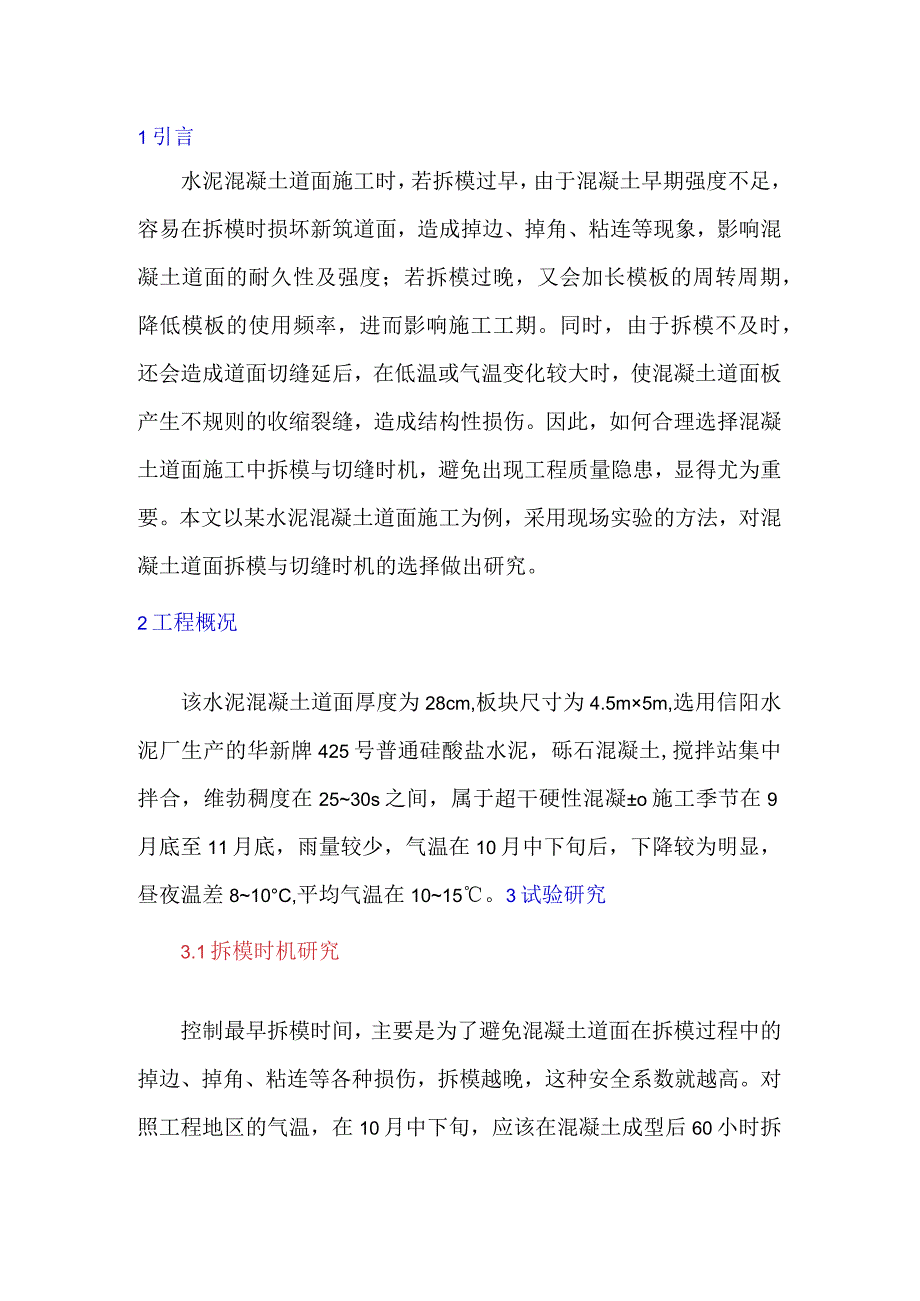

1、1引言水泥混凝土道面施工时,若拆模过早,由于混凝土早期强度不足,容易在拆模时损坏新筑道面,造成掉边、掉角、粘连等现象,影响混凝土道面的耐久性及强度;若拆模过晚,又会加长模板的周转周期,降低模板的使用频率,进而影响施工工期。同时,由于拆模不及时,还会造成道面切缝延后,在低温或气温变化较大时,使混凝土道面板产生不规则的收缩裂缝,造成结构性损伤。因此,如何合理选择混凝土道面施工中拆模与切缝时机,避免出现工程质量隐患,显得尤为重要。本文以某水泥混凝土道面施工为例,采用现场实验的方法,对混凝土道面拆模与切缝时机的选择做出研究。2工程概况该水泥混凝土道面厚度为28cm,板块尺寸为4.5m5m,选用信阳水泥

2、厂生产的华新牌425号普通硅酸盐水泥,砾石混凝土,搅拌站集中拌合,维勃稠度在2530s之间,属于超干硬性混凝o施工季节在9月底至11月底,雨量较少,气温在10月中下旬后,下降较为明显,昼夜温差810C,平均气温在1015。3试验研究3.1拆模时机研究控制最早拆模时间,主要是为了避免混凝土道面在拆模过程中的掉边、掉角、粘连等各种损伤,拆模越晚,这种安全系数就越高。对照工程地区的气温,在10月中下旬,应该在混凝土成型后60小时拆除。若在拆模后切缝,由于昼夜温差过大,混凝土道面有可能已经出现收缩裂缝,使混凝土板体出现不规则拉裂,造成非常严重的结构性破坏,为规避这种风险,必须进行不拆模切缝。但不拆模切

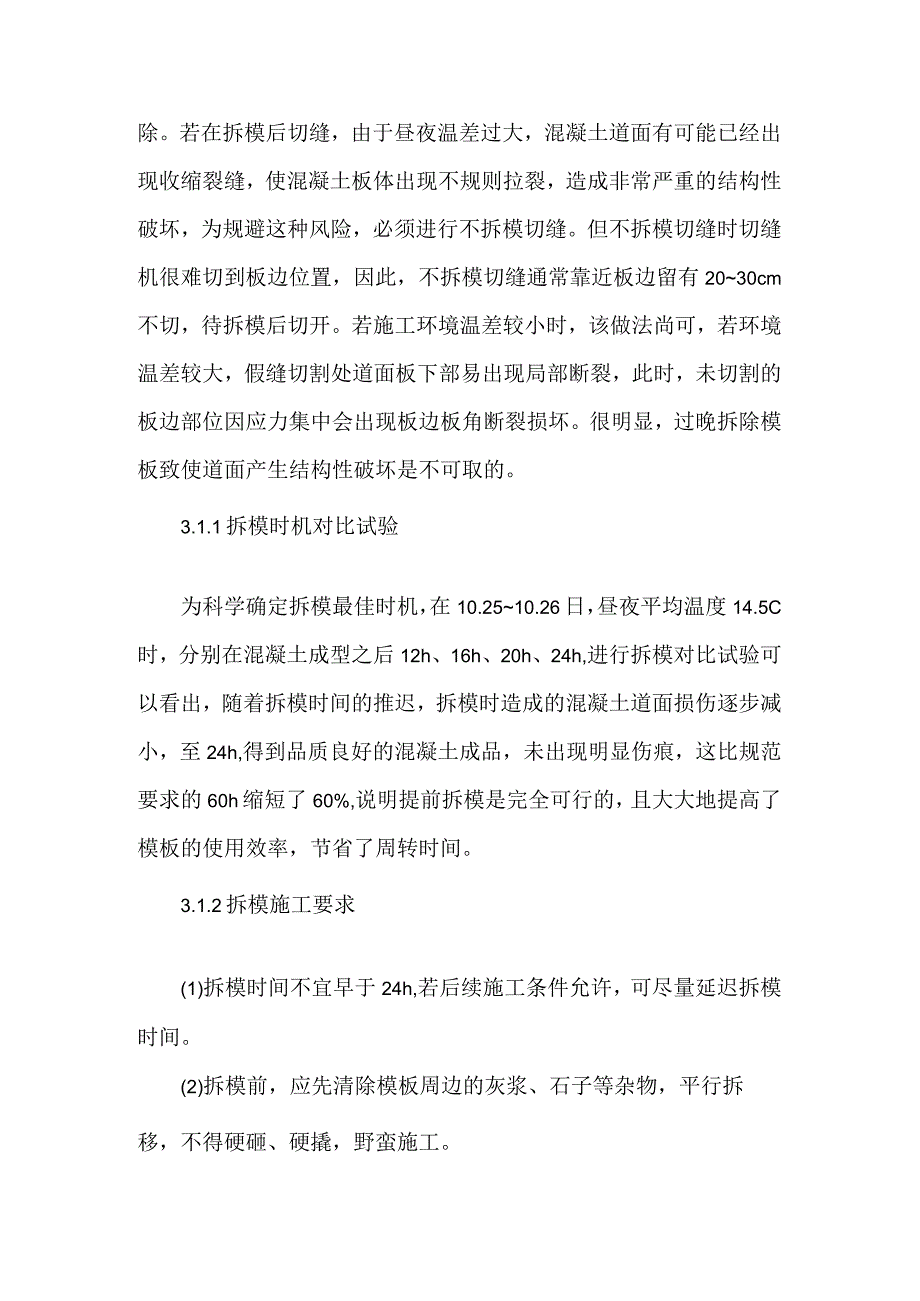

3、缝时切缝机很难切到板边位置,因此,不拆模切缝通常靠近板边留有2030cm不切,待拆模后切开。若施工环境温差较小时,该做法尚可,若环境温差较大,假缝切割处道面板下部易出现局部断裂,此时,未切割的板边部位因应力集中会出现板边板角断裂损坏。很明显,过晚拆除模板致使道面产生结构性破坏是不可取的。3.1.1拆模时机对比试验为科学确定拆模最佳时机,在10.2510.26日,昼夜平均温度14.5C时,分别在混凝土成型之后12h、16h、20h、24h,进行拆模对比试验可以看出,随着拆模时间的推迟,拆模时造成的混凝土道面损伤逐步减小,至24h,得到品质良好的混凝土成品,未出现明显伤痕,这比规范要求的60h缩短

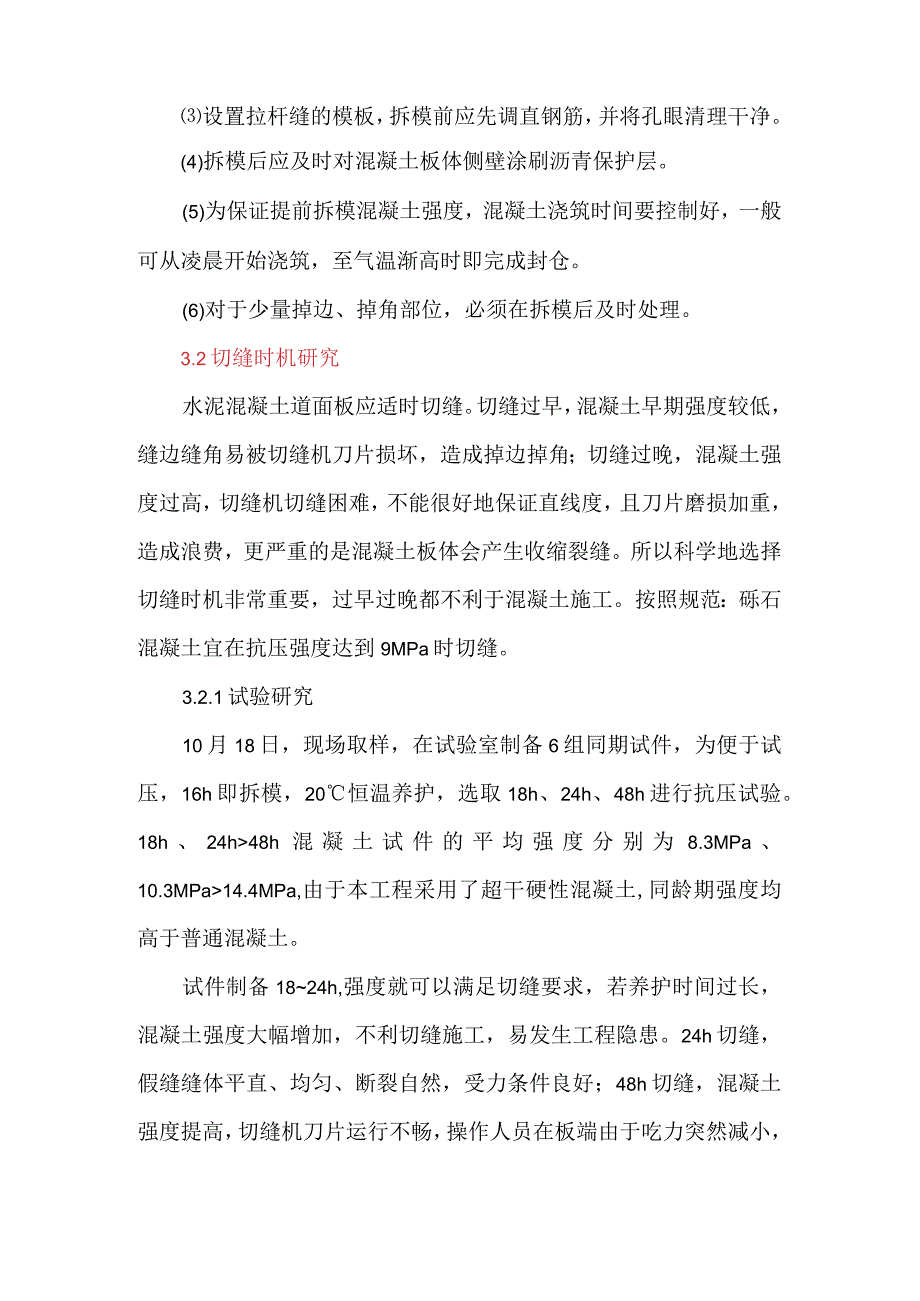

4、了60%,说明提前拆模是完全可行的,且大大地提高了模板的使用效率,节省了周转时间。3.1.2拆模施工要求(1)拆模时间不宜早于24h,若后续施工条件允许,可尽量延迟拆模时间。(2)拆模前,应先清除模板周边的灰浆、石子等杂物,平行拆移,不得硬砸、硬撬,野蛮施工。设置拉杆缝的模板,拆模前应先调直钢筋,并将孔眼清理干净。(4)拆模后应及时对混凝土板体侧壁涂刷沥青保护层。(5)为保证提前拆模混凝土强度,混凝土浇筑时间要控制好,一般可从凌晨开始浇筑,至气温渐高时即完成封仓。(6)对于少量掉边、掉角部位,必须在拆模后及时处理。3.2切缝时机研究水泥混凝土道面板应适时切缝。切缝过早,混凝土早期强度较低,缝边

5、缝角易被切缝机刀片损坏,造成掉边掉角;切缝过晚,混凝土强度过高,切缝机切缝困难,不能很好地保证直线度,且刀片磨损加重,造成浪费,更严重的是混凝土板体会产生收缩裂缝。所以科学地选择切缝时机非常重要,过早过晚都不利于混凝土施工。按照规范:砾石混凝土宜在抗压强度达到9MPa时切缝。3.2.1试验研究10月18日,现场取样,在试验室制备6组同期试件,为便于试压,16h即拆模,20恒温养护,选取18h、24h、48h进行抗压试验。18h、24h48h混凝土试件的平均强度分别为8.3MPa、10.3MPa14.4MPa,由于本工程采用了超干硬性混凝土,同龄期强度均高于普通混凝土。试件制备1824h,强度就

6、可以满足切缝要求,若养护时间过长,混凝土强度大幅增加,不利切缝施工,易发生工程隐患。24h切缝,假缝缝体平直、均匀、断裂自然,受力条件良好;48h切缝,混凝土强度提高,切缝机刀片运行不畅,操作人员在板端由于吃力突然减小,机器容易轻微晃动,反而出现掉边现象,且下部断裂过早,与假缝出现一定量的偏差,受力条件降低。与拆模时间对比分析,发现最佳拆模时间和最佳切缝时间均在24h左右,完全可以在拆模之后立即进行全断面切缝,二者配合良好,避免了拆模与切缝在时机选取上的矛盾,利于施工。3.2.2切缝施工要求(1)填仓混凝土道面板的切缝时间以18h为宜,不宜过迟。(2)独立仓混凝土由于受到钢模板的约束,降低了不规则断板的风险,切缝时间可适当延迟至24h左右,可于拆模后立即切缝。(3)切缝施工应全断面(横向)一次完成,防止掉角现象出现。(4)切缝施工后应立即清洗缝体内的水泥浆,并覆盖土工布进行早期养生。4结论(1)通过现场对比试验,确定了水泥混凝土道面施工的拆模时间可以提前至24h,比规范要求缩短了60%,在保证工程质量的同时提高了施工效率。(2)通过不同龄期试件的抗压强度试验,确定了机场超干硬性混凝土在1824h即可达到规范要求的9MPa抗压强度。(3)解决了水泥混凝土道面施工中拆模时机与切缝时机的矛盾,有效规避了混凝土道面板切缝过晚易发生不规则断裂的工程

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 毕业论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
