无锡万达城B1区大体积混凝土浇筑方案.docx

上传人:p** 文档编号:93342 上传时间:2022-12-21 格式:DOCX 页数:13 大小:61.06KB
下载 相关 举报
无锡万达城B1区大体积混凝土浇筑方案.docx_第1页
第1页 / 共13页
无锡万达城B1区大体积混凝土浇筑方案.docx_第2页
第2页 / 共13页
无锡万达城B1区大体积混凝土浇筑方案.docx_第3页
第3页 / 共13页
无锡万达城B1区大体积混凝土浇筑方案.docx_第4页
第4页 / 共13页
无锡万达城B1区大体积混凝土浇筑方案.docx_第5页
第5页 / 共13页
无锡万达城B1区大体积混凝土浇筑方案.docx_第6页
第6页 / 共13页
无锡万达城B1区大体积混凝土浇筑方案.docx_第7页
第7页 / 共13页
无锡万达城B1区大体积混凝土浇筑方案.docx_第8页
第8页 / 共13页
无锡万达城B1区大体积混凝土浇筑方案.docx_第9页
第9页 / 共13页
无锡万达城B1区大体积混凝土浇筑方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《无锡万达城B1区大体积混凝土浇筑方案.docx》由会员分享,可在线阅读,更多相关《无锡万达城B1区大体积混凝土浇筑方案.docx(13页珍藏版)》请在第壹文秘上搜索。

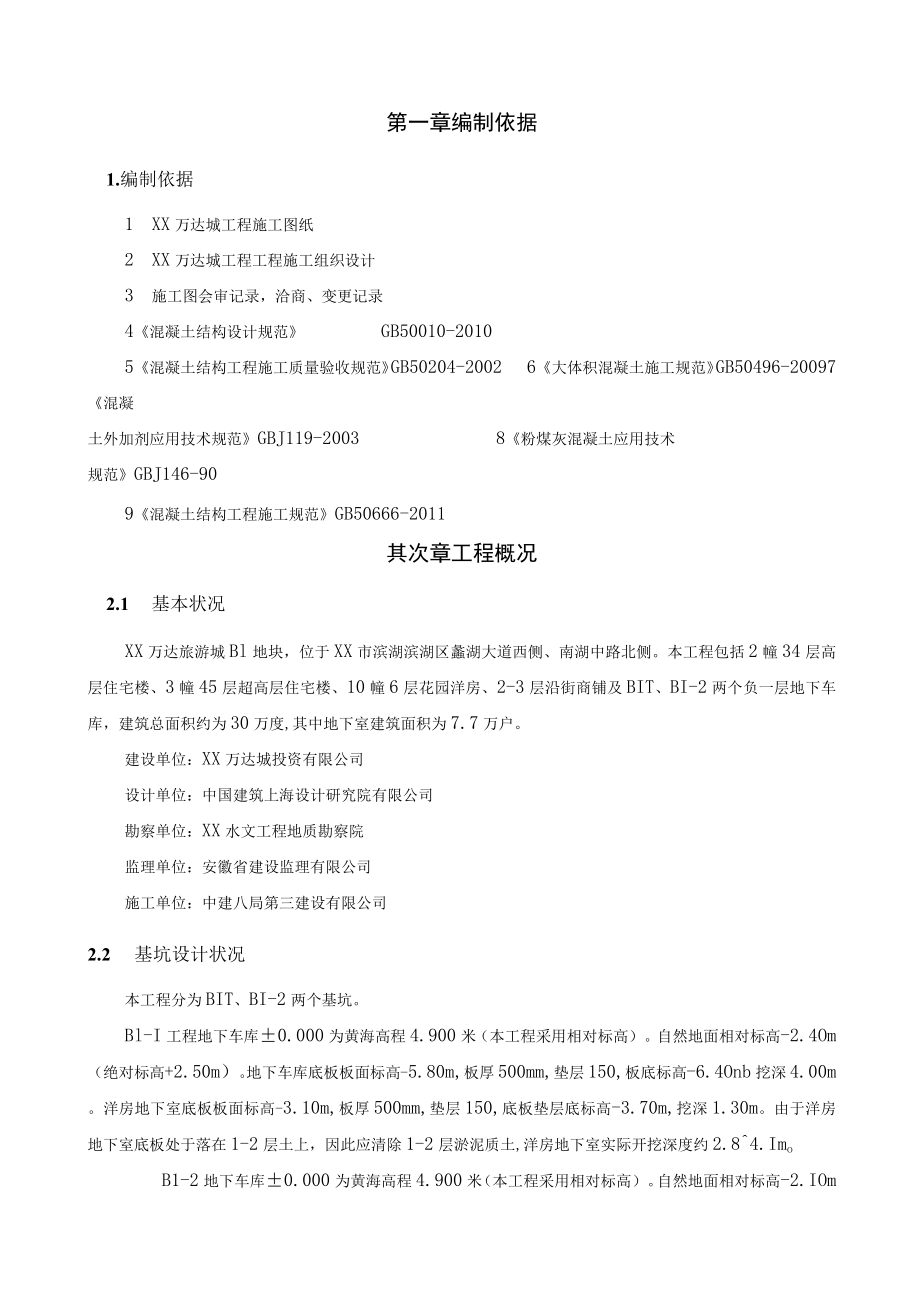

1、第一章编制依据1.编制依据1 XX万达城工程施工图纸2 XX万达城工程工程施工组织设计3 施工图会审记录,洽商、变更记录4混凝土结构设计规范GB50010-20105混凝土结构工程施工质量验收规范GB50204-20026大体积混凝土施工规范GB50496-20097混凝土外加剂应用技术规范GBJ119-20038粉煤灰混凝土应用技术规范GBJ146-909混凝土结构工程施工规范GB50666-2011其次章工程概况2.1 基本状况XX万达旅游城Bl地块,位于XX市滨湖滨湖区蠡湖大道西侧、南湖中路北侧。本工程包括2幢34层高层住宅楼、3幢45层超高层住宅楼、10幢6层花园洋房、2-3层沿街商铺

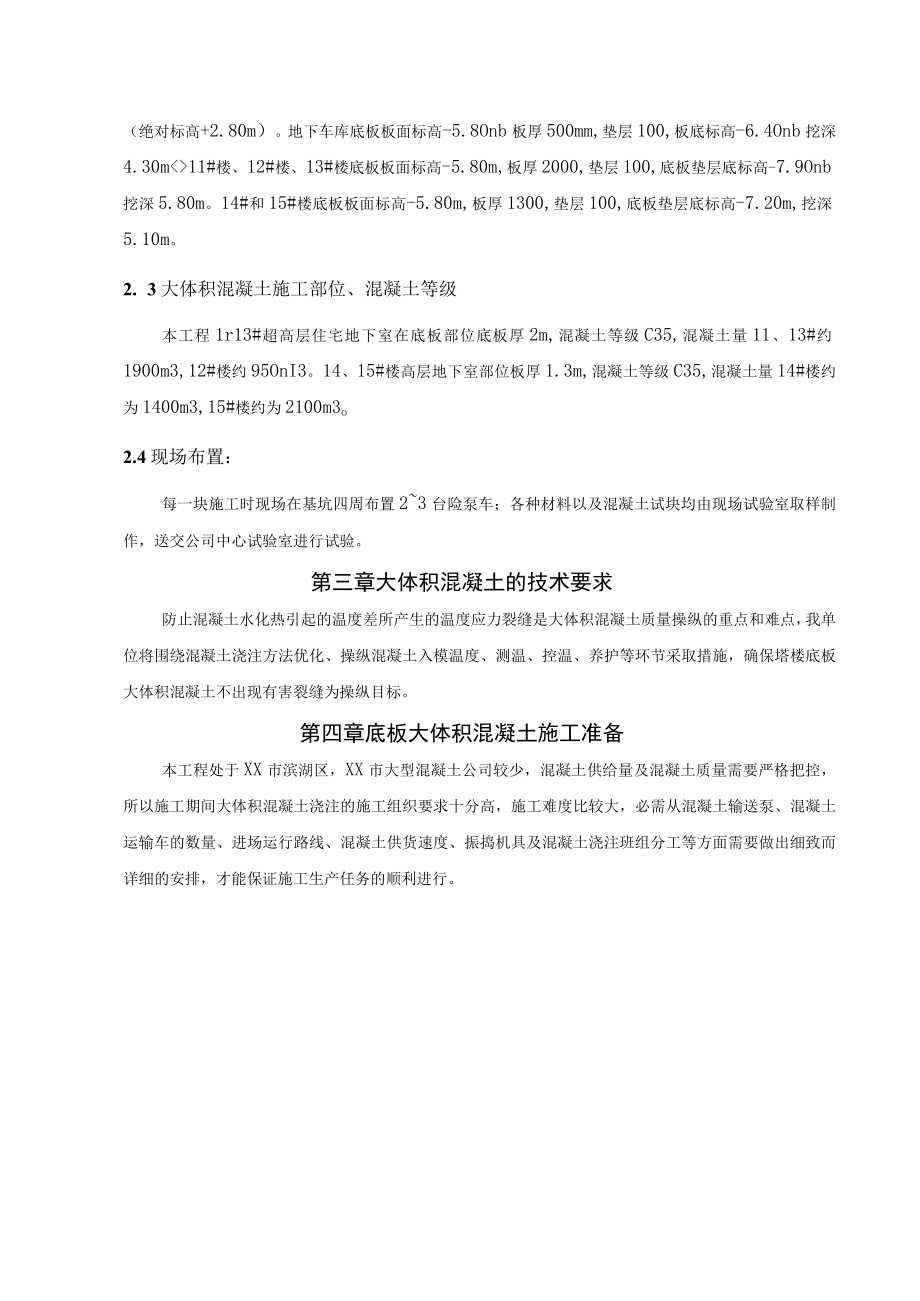

2、及BIT、BI-2两个负一层地下车库,建筑总面积约为30万度,其中地下室建筑面积为7.7万户。建设单位:XX万达城投资有限公司设计单位:中国建筑上海设计研究院有限公司勘察单位:XX水文工程地质勘察院监理单位:安徽省建设监理有限公司施工单位:中建八局第三建设有限公司2.2 基坑设计状况本工程分为BIT、BI-2两个基坑。Bl-I工程地下车库0.000为黄海高程4.900米(本工程采用相对标高)。自然地面相对标高-2.4Om(绝对标高+2.50m)。地下车库底板板面标高-5.80m,板厚500mm,垫层150,板底标高-6.4Onb挖深4.00m。洋房地下室底板板面标高-3.10m,板厚500mm

3、,垫层150,底板垫层底标高-3.70m,挖深1.30m。由于洋房地下室底板处于落在1-2层土上,因此应清除1-2层淤泥质土,洋房地下室实际开挖深度约2.84.ImoB1-2地下车库0.000为黄海高程4.900米(本工程采用相对标高)。自然地面相对标高-2.IOm(绝对标高+2.80m)。地下车库底板板面标高-5.8Onb板厚500mm,垫层100,板底标高-6.4Onb挖深4.30m11#楼、12#楼、13#楼底板板面标高-5.80m,板厚2000,垫层100,底板垫层底标高-7.9Onb挖深5.80m。14#和15#楼底板板面标高-5.80m,板厚1300,垫层100,底板垫层底标高-7

4、.20m,挖深5.10m。2. 3大体积混凝土施工部位、混凝土等级本工程1r13#超高层住宅地下室在底板部位底板厚2m,混凝土等级C35,混凝土量11、13#约1900m3,12#楼约95OnI3。14、15#楼高层地下室部位板厚1.3m,混凝土等级C35,混凝土量14#楼约为1400m3,15#楼约为2100m3o2.4现场布置:每一块施工时现场在基坑四周布置23台险泵车;各种材料以及混凝土试块均由现场试验室取样制作,送交公司中心试验室进行试验。第三章大体积混凝土的技术要求防止混凝土水化热引起的温度差所产生的温度应力裂缝是大体积混凝土质量操纵的重点和难点,我单位将围绕混凝土浇注方法优化、操纵

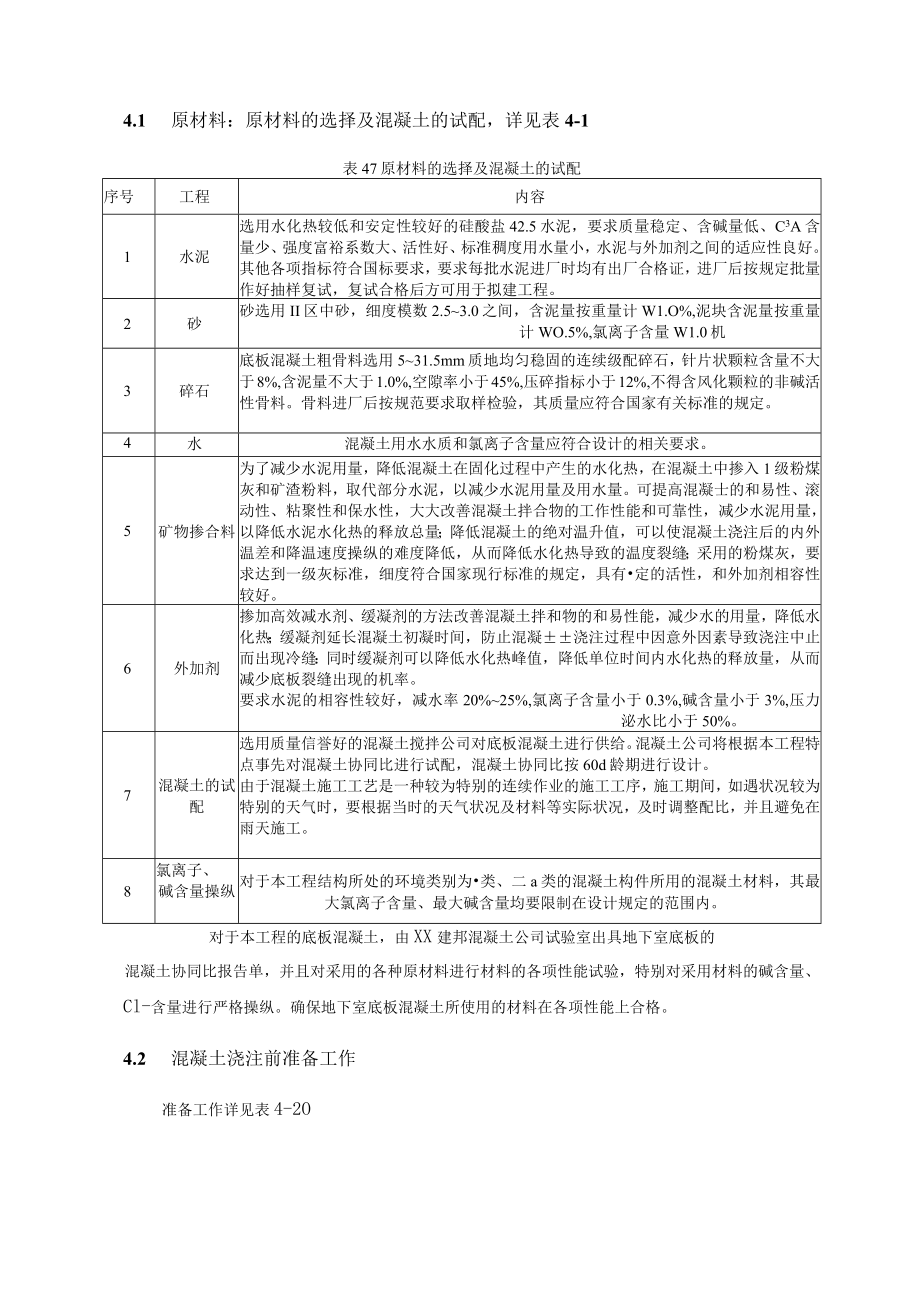

5、混凝土入模温度、测温、控温、养护等环节采取措施,确保塔楼底板大体积混凝土不出现有害裂缝为操纵目标。第四章底板大体积混凝土施工准备本工程处于XX市滨湖区,XX市大型混凝土公司较少,混凝土供给量及混凝土质量需要严格把控,所以施工期间大体积混凝土浇注的施工组织要求十分高,施工难度比较大,必需从混凝土输送泵、混凝土运输车的数量、进场运行路线、混凝土供货速度、振捣机具及混凝土浇注班组分工等方面需要做出细致而详细的安排,才能保证施工生产任务的顺利进行。4.1 原材料:原材料的选择及混凝土的试配,详见表4-1表47原材料的选择及混凝土的试配序号工程内容1水泥选用水化热较低和安定性较好的硅酸盐42.5水泥,要

6、求质量稳定、含碱量低、C3A含量少、强度富裕系数大、活性好、标准稠度用水量小,水泥与外加剂之间的适应性良好。其他各项指标符合国标要求,要求每批水泥进厂时均有出厂合格证,进厂后按规定批量作好抽样复试,复试合格后方可用于拟建工程。2砂砂选用II区中砂,细度模数2.53.0之间,含泥量按重量计W1.O%,泥块含泥量按重量计WO.5%,氯离子含量W1.0机3碎石底板混凝土粗骨料选用531.5mm质地均匀稳固的连续级配碎石,针片状颗粒含量不大于8%,含泥量不大于1.0%,空隙率小于45%,压碎指标小于12%,不得含风化颗粒的非碱活性骨料。骨料进厂后按规范要求取样检验,其质量应符合国家有关标准的规定。4水

7、混凝土用水水质和氯离子含量应符合设计的相关要求。5矿物掺合料为了减少水泥用量,降低混凝土在固化过程中产生的水化热,在混凝土中掺入1级粉煤灰和矿渣粉料,取代部分水泥,以减少水泥用量及用水量。可提高混凝士的和易性、滚动性、粘聚性和保水性,大大改善混凝土拌合物的工作性能和可靠性,减少水泥用量,以降低水泥水化热的释放总量;降低混凝土的绝对温升值,可以使混凝土浇注后的内外温差和降温速度操纵的难度降低,从而降低水化热导致的温度裂缝;采用的粉煤灰,要求达到一级灰标准,细度符合国家现行标准的规定,具有定的活性,和外加剂相容性较好。6外加剂掺加高效减水剂、缓凝剂的方法改善混凝土拌和物的和易性能,减少水的用量,降

8、低水化热;缓凝剂延长混凝土初凝时间,防止混凝浇注过程中因意外因素导致浇注中止而出现冷缝:同时缓凝剂可以降低水化热峰值,降低单位时间内水化热的释放量,从而减少底板裂缝出现的机率。要求水泥的相容性较好,减水率20%25%,氯离子含量小于0.3%,碱含量小于3%,压力泌水比小于50%。7混凝土的试配选用质量信誉好的混凝土搅拌公司对底板混凝土进行供给。混凝土公司将根据本工程特点事先对混凝土协同比进行试配,混凝土协同比按60d龄期进行设计。由于混凝土施工工艺是一种较为特别的连续作业的施工工序,施工期间,如遇状况较为特别的天气时,要根据当时的天气状况及材料等实际状况,及时调整配比,并且避免在雨天施工。8氯

9、离子、碱含量操纵对于本工程结构所处的环境类别为类、二a类的混凝土构件所用的混凝土材料,其最大氯离子含量、最大碱含量均要限制在设计规定的范围内。对于本工程的底板混凝土,由XX建邦混凝土公司试验室出具地下室底板的混凝土协同比报告单,并且对采用的各种原材料进行材料的各项性能试验,特别对采用材料的碱含量、Cl-含量进行严格操纵。确保地下室底板混凝土所使用的材料在各项性能上合格。4.2 混凝土浇注前准备工作准备工作详见表4-2O表4-2混凝土浇注前准备工作序号浇注前的准备工作备注1混凝土供给商资质、协同比、原材料等报审2混凝土浇注会签单3机电预留预埋及防雷接地4正常电源的保证5收集天气预报资料6混凝土供

10、给商原材料的准备7地泵、汽车泵、罐车准备8现场交通/指挥车辆9劳动力准备10机具准备11养护保温材料的准备12试验及试块制作13浇注前提前进行技术交底,召开专题会议,各责任人汇报准备工作落实状况4.3 劳动力安排为保证底板混凝土的连续浇注,浇注前须配备两班人员(交替倒班),混凝土浇注24h连续进行施工,工人轮换吃饭、休息,确保混凝土浇注一气呵成。具体人员配备如下表4-3(单班的配置)。表4-3混凝土浇注人员配备表序号工种名称人员数量主要职责备注1生产总指挥1总体安排与混凝土浇注施工有关的人员、材料、设备等相关事项2技术负责1全面负责混凝土浇注施工质量、技术问题的处理3混凝土浇注总调度2负责浇注

11、现场人员、材料及设备的调度并对接政府环保、交警等执法部门4混凝土浇注前台2负责白天浇注现场质量、进度操纵、填写浇注记录5混凝土浇注后台1不定期检查搅拌站原材料及计量工作1负责后台原材料质量操纵值班人员6现场车辆交通调度2混凝土罐车的调度指挥,确保浇注连续搅拌站调度人员7现场安全管理1负责施工现场安全管理序号工种名称人员数量主要职责备注8混凝土浇注负责1各栋号区段长全面管理负责劳务作业层混凝土浇注作业的人员调度、质量操纵9混凝土浇注管理8施工员负责现场作业工人的管理、调度10混凝土供货验票4确认混凝土数量及强度等级11后台放料4根据浇注现场要求放料12振捣手30首次振捣及二次振捣13地泵司机4操

12、作泵车14混凝土工15找平、落实、拉毛等混凝土表面后期处理15木工3护模16钢筋工3护筋17电工4确保施工用电正常18试验工4负责混凝土试块制作及坍落度检查19混凝土保温覆盖6混凝土表面具备上人条件后及时覆盖保温养护20混凝土测温1负责混凝土测温及记录4.4 技术及生产管理安排技术及生产管理安排,见表4-4表4-4技术及生产管理安排序号工程内容1技术准备安排1)对管理人员及现场作业人员交底,对混凝土浇注进行的技术交底目的是必需让每位加入大体积混凝土底板浇注的人员知道:混凝土的浇注量,浇注时间,浇注流水线,浇注振捣的技术要求,质量要求,各岗位人员的职责,各岗位人员的协同。2)混凝土浇注过程中安排

13、专人负责商品混凝土供货验收,并填写浇灌记录。3)工程经理、技术负责人到场参与协调、指挥大体积混凝土浇注,区段长、质量技术管理人员深入施工一线,跟踪监视、检查现场的施工状况。4)对大体积混凝土进行温控计算,做好防止混凝土产生裂缝的技术准备措施。试验负责大体积混凝土浇注后的养护、测温工作,发现操纵温差值超过指标,及时反馈到工程技术部,并采取措施,降低混凝土温升和温降的梯度,降低混凝土中心温度和表面混凝土温度差,降低混凝土表面温度和大气环境温度差。2生产准备安排1)基础底板钢筋隐检合格,预留洞、预埋管、线、加强筋复核无误,墙柱插筋位置正确,固定牢靠。2)在底板钢筋点焊短钢筋头刷红色漆线标志,以用作操

14、纵混凝土浇注标高之用。3)备足20支振动插入式振捣棒,功率1.5kW,振幅1.2Innb振动频率200Hz。4)备好作业面振动棒机连接电源箱及夜间施工电源。5)把握天气预报,备足遮盖防雨布。6)现场将运输通道清理到位,无障碍物,通知各材料供给商不要有车辆入场供货O7)将养护覆盖材料运到基坑内。序号工程内容8)泵车停机点及主要行车通道提前清理洁净障碍物。4.5 浇筑设备的配备根据场地实际状况,底板采用混凝土固定泵和汽车泵同时协同浇筑。采用一个搅拌站供给底板混凝土。同时备用一个搅拌站。混凝土为两次浇注,第一次混凝土浇注到坑中坑底板以下部位(电梯基坑、集水坑);其次次将底板一次性浇注完成。根据场地状况布置现场泵车位置,条件允许时尽量选用两台汽车泵浇注、不允许时根据现场状况合理分派地泵位置,安排车辆行走路线,保持道路畅通,使混凝土浇筑有序进行。根据施工现场实际状况及商品混凝土厂家的混凝土供给能力、搅拌站距离以及XX市城区道路的现状,两台汽车泵每小时混凝土供给90m若两台输送泵每小时供给量大约在70,混凝土泵配置如下:泵车型号台数每小时泵送能力最大垂直泵送高度43米汽车泵145m3/44米汽车泵145m3/中联重工HBT-80型固定泵

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
