《[监理资料]工地监理例会会议纪要(7).docx》由会员分享,可在线阅读,更多相关《[监理资料]工地监理例会会议纪要(7).docx(4页珍藏版)》请在第壹文秘上搜索。

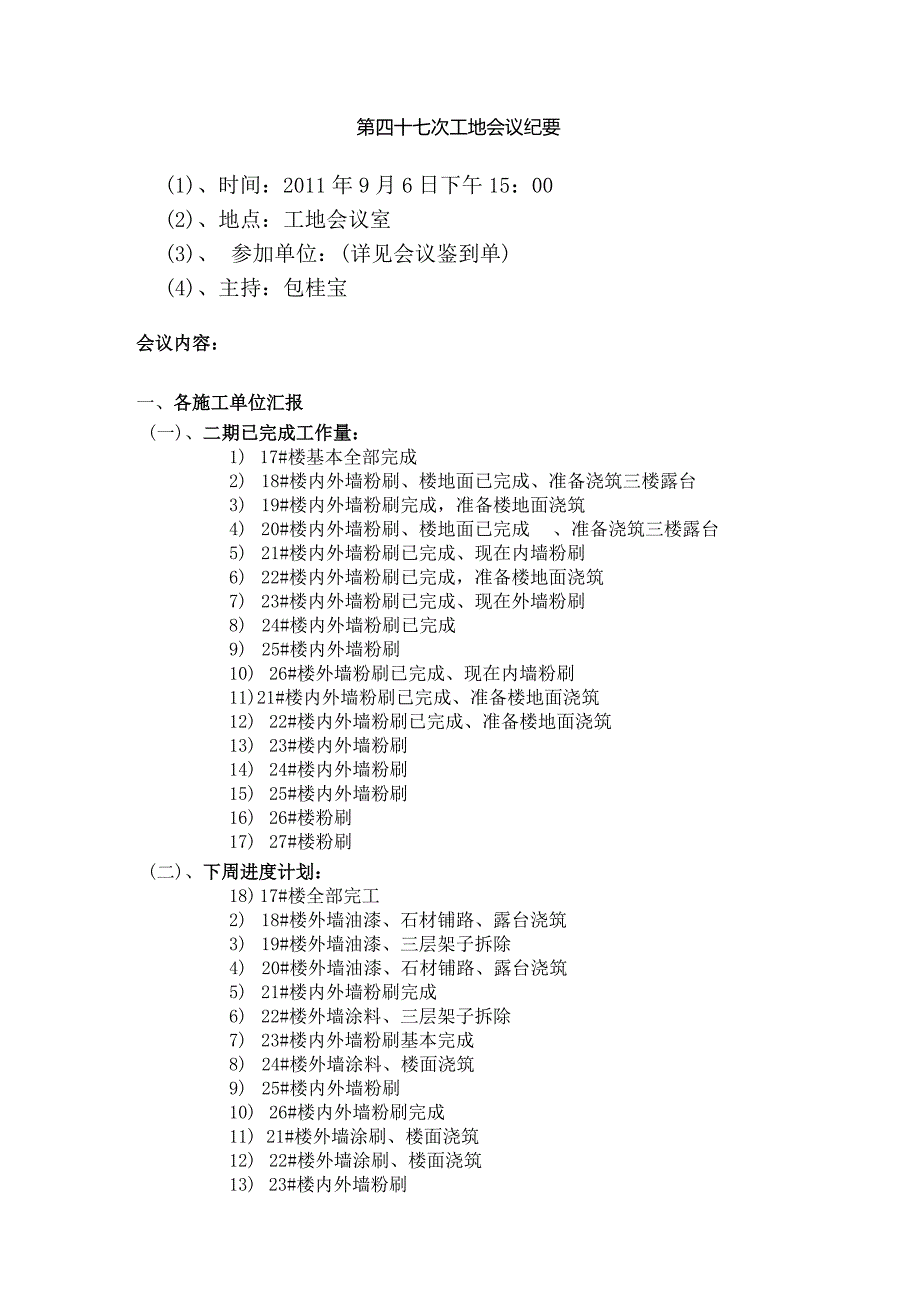

1、第四十七次工地会议纪要(1)、时间:2011年9月6日下午15:00(2)、地点:工地会议室(3)、参加单位:(详见会议鉴到单)(4)、主持:包桂宝会议内容:一、各施工单位汇报(一)、二期已完成工作量:1) 17#楼基本全部完成2) 18#楼内外墙粉刷、楼地面已完成、准备浇筑三楼露台3) 19#楼内外墙粉刷完成,准备楼地面浇筑4) 20#楼内外墙粉刷、楼地面已完成、准备浇筑三楼露台5) 21#楼内外墙粉刷已完成、现在内墙粉刷6) 22#楼内外墙粉刷已完成,准备楼地面浇筑7) 23#楼内外墙粉刷已完成、现在外墙粉刷8) 24#楼内外墙粉刷已完成9) 25#楼内外墙粉刷10) 26#楼外墙粉刷已完

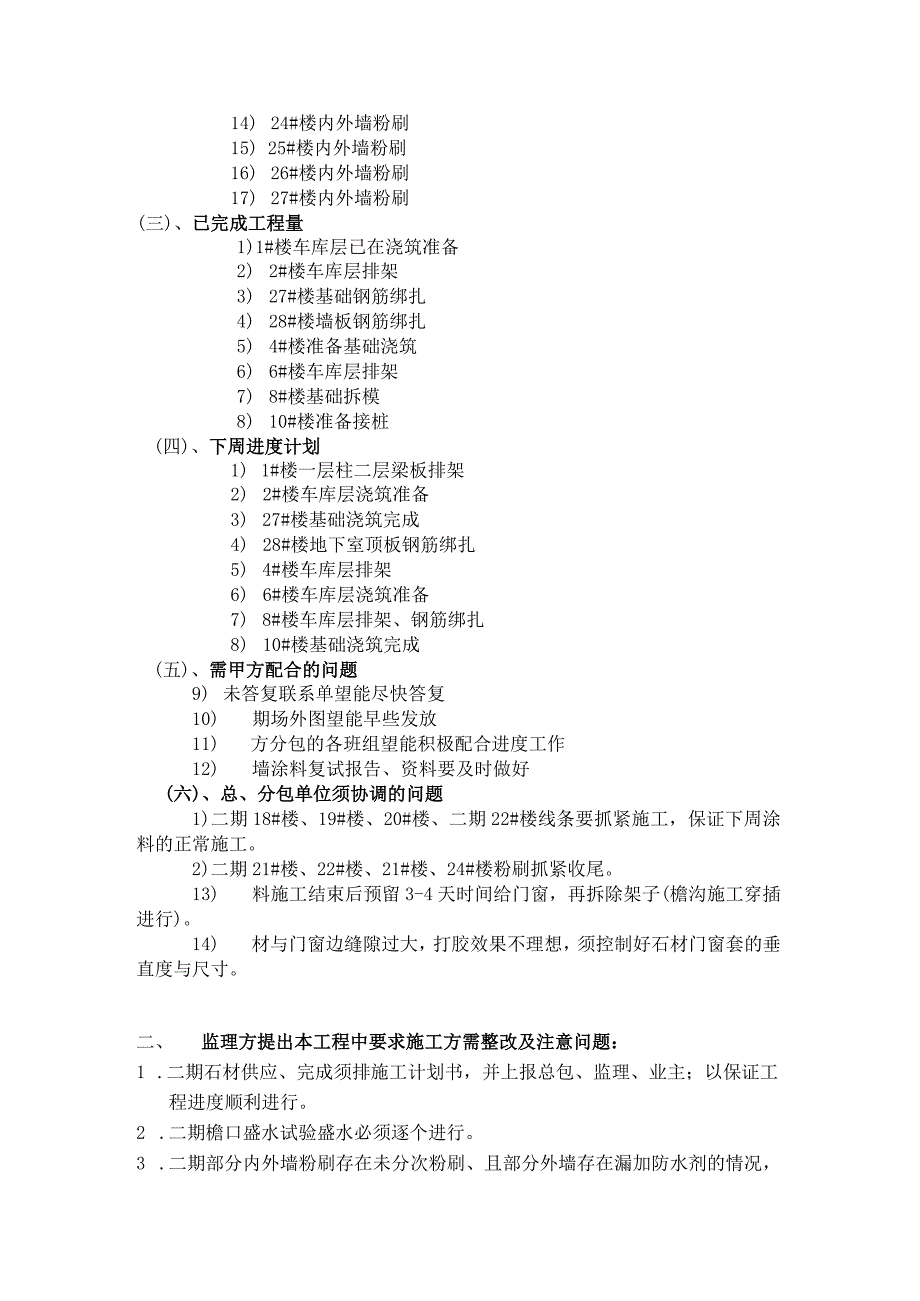

2、成、现在内墙粉刷11)21#楼内外墙粉刷已完成、准备楼地面浇筑12) 22#楼内外墙粉刷已完成、准备楼地面浇筑13) 23#楼内外墙粉刷14) 24#楼内外墙粉刷15) 25#楼内外墙粉刷16) 26#楼粉刷17) 27#楼粉刷(二)、下周进度计划:18) 17#楼全部完工2) 18#楼外墙油漆、石材铺路、露台浇筑3) 19#楼外墙油漆、三层架子拆除4) 20#楼外墙油漆、石材铺路、露台浇筑5) 21#楼内外墙粉刷完成6) 22#楼外墙涂料、三层架子拆除7) 23#楼内外墙粉刷基本完成8) 24#楼外墙涂料、楼面浇筑9) 25#楼内外墙粉刷10) 26#楼内外墙粉刷完成11) 21#楼外墙涂刷
3、、楼面浇筑12) 22#楼外墙涂刷、楼面浇筑13) 23#楼内外墙粉刷14) 24#楼内外墙粉刷15) 25#楼内外墙粉刷16) 26#楼内外墙粉刷17) 27#楼内外墙粉刷(三)、已完成工程量1)1#楼车库层已在浇筑准备2) 2#楼车库层排架3) 27#楼基础钢筋绑扎4) 28#楼墙板钢筋绑扎5) 4#楼准备基础浇筑6) 6#楼车库层排架7) 8#楼基础拆模8) 10#楼准备接桩(四)、下周进度计划1) 1#楼一层柱二层梁板排架2) 2#楼车库层浇筑准备3) 27#楼基础浇筑完成4) 28#楼地下室顶板钢筋绑扎5) 4#楼车库层排架6) 6#楼车库层浇筑准备7) 8#楼车库层排架、钢筋绑扎8
4、) 10#楼基础浇筑完成(五)、需甲方配合的问题9) 未答复联系单望能尽快答复10) 期场外图望能早些发放11) 方分包的各班组望能积极配合进度工作12) 墙涂料复试报告、资料要及时做好(六)、总、分包单位须协调的问题1)二期18#楼、19#楼、20#楼、二期22#楼线条要抓紧施工,保证下周涂料的正常施工。2)二期21#楼、22#楼、21#楼、24#楼粉刷抓紧收尾。13) 料施工结束后预留3-4天时间给门窗,再拆除架子(檐沟施工穿插进行)。14) 材与门窗边缝隙过大,打胶效果不理想,须控制好石材门窗套的垂直度与尺寸。二、 监理方提出本工程中要求施工方需整改及注意问题:1 .二期石材供应、完成须

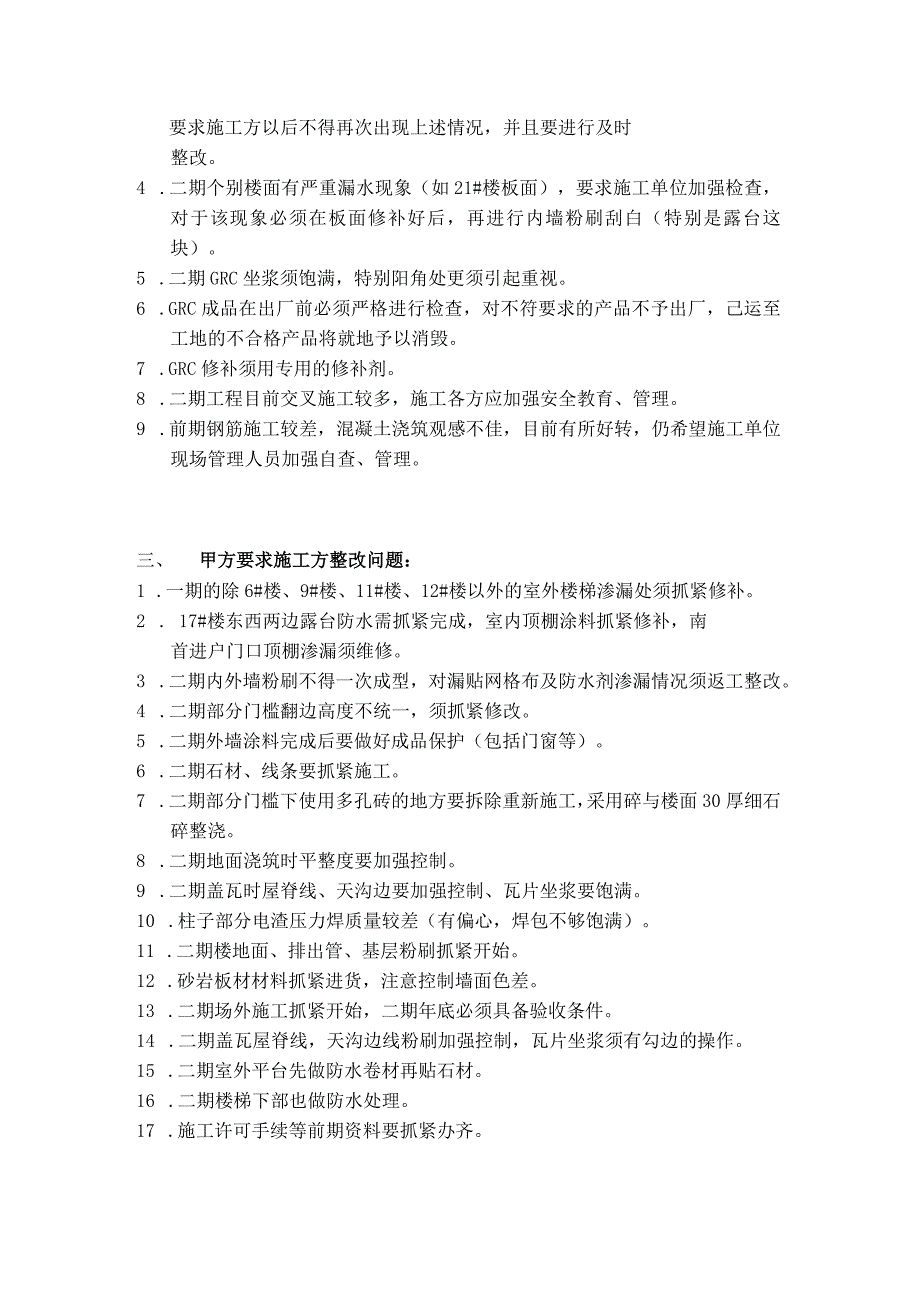

5、排施工计划书,并上报总包、监理、业主;以保证工程进度顺利进行。2 .二期檐口盛水试验盛水必须逐个进行。3 .二期部分内外墙粉刷存在未分次粉刷、且部分外墙存在漏加防水剂的情况,要求施工方以后不得再次出现上述情况,并且要进行及时整改。4 .二期个别楼面有严重漏水现象(如21#楼板面),要求施工单位加强检查,对于该现象必须在板面修补好后,再进行内墙粉刷刮白(特别是露台这块)。5 .二期GRC坐浆须饱满,特别阳角处更须引起重视。6 .GRC成品在出厂前必须严格进行检查,对不符要求的产品不予出厂,己运至工地的不合格产品将就地予以消毁。7 .GRC修补须用专用的修补剂。8 .二期工程目前交叉施工较多,施工
6、各方应加强安全教育、管理。9 .前期钢筋施工较差,混凝土浇筑观感不佳,目前有所好转,仍希望施工单位现场管理人员加强自查、管理。三、 甲方要求施工方整改问题:1 .一期的除6#楼、9#楼、11#楼、12#楼以外的室外楼梯渗漏处须抓紧修补。2 .17#楼东西两边露台防水需抓紧完成,室内顶棚涂料抓紧修补,南首进户门口顶棚渗漏须维修。3 .二期内外墙粉刷不得一次成型,对漏贴网格布及防水剂渗漏情况须返工整改。4 .二期部分门槛翻边高度不统一,须抓紧修改。5 .二期外墙涂料完成后要做好成品保护(包括门窗等)。6 .二期石材、线条要抓紧施工。7 .二期部分门槛下使用多孔砖的地方要拆除重新施工,采用碎与楼面3
7、0厚细石碎整浇。8 .二期地面浇筑时平整度要加强控制。9 .二期盖瓦时屋脊线、天沟边要加强控制、瓦片坐浆要饱满。10 .柱子部分电渣压力焊质量较差(有偏心,焊包不够饱满)。11 .二期楼地面、排出管、基层粉刷抓紧开始。12 .砂岩板材材料抓紧进货,注意控制墙面色差。13 .二期场外施工抓紧开始,二期年底必须具备验收条件。14 .二期盖瓦屋脊线,天沟边线粉刷加强控制,瓦片坐浆须有勾边的操作。15 .二期室外平台先做防水卷材再贴石材。16 .二期楼梯下部也做防水处理。17 .施工许可手续等前期资料要抓紧办齐。18 .木桩围护要经业主认可、数量要现场核实。19 .基础砖砌部位预留洞超过30公分的设过梁板。20 .二期厕所间盛水有渗漏的先修好后浇筑地面。21 .剪力墙预埋的套管标高应仔细核对。工程建设监理有限公司2011年9月6日
