[监理资料]工地监理例会会议纪要(5).docx

上传人:p** 文档编号:933995 上传时间:2024-04-21 格式:DOCX 页数:2 大小:17.45KB
下载 相关 举报
[监理资料]工地监理例会会议纪要(5).docx_第1页
第1页 / 共2页
[监理资料]工地监理例会会议纪要(5).docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]工地监理例会会议纪要(5).docx》由会员分享,可在线阅读,更多相关《[监理资料]工地监理例会会议纪要(5).docx(2页珍藏版)》请在第壹文秘上搜索。

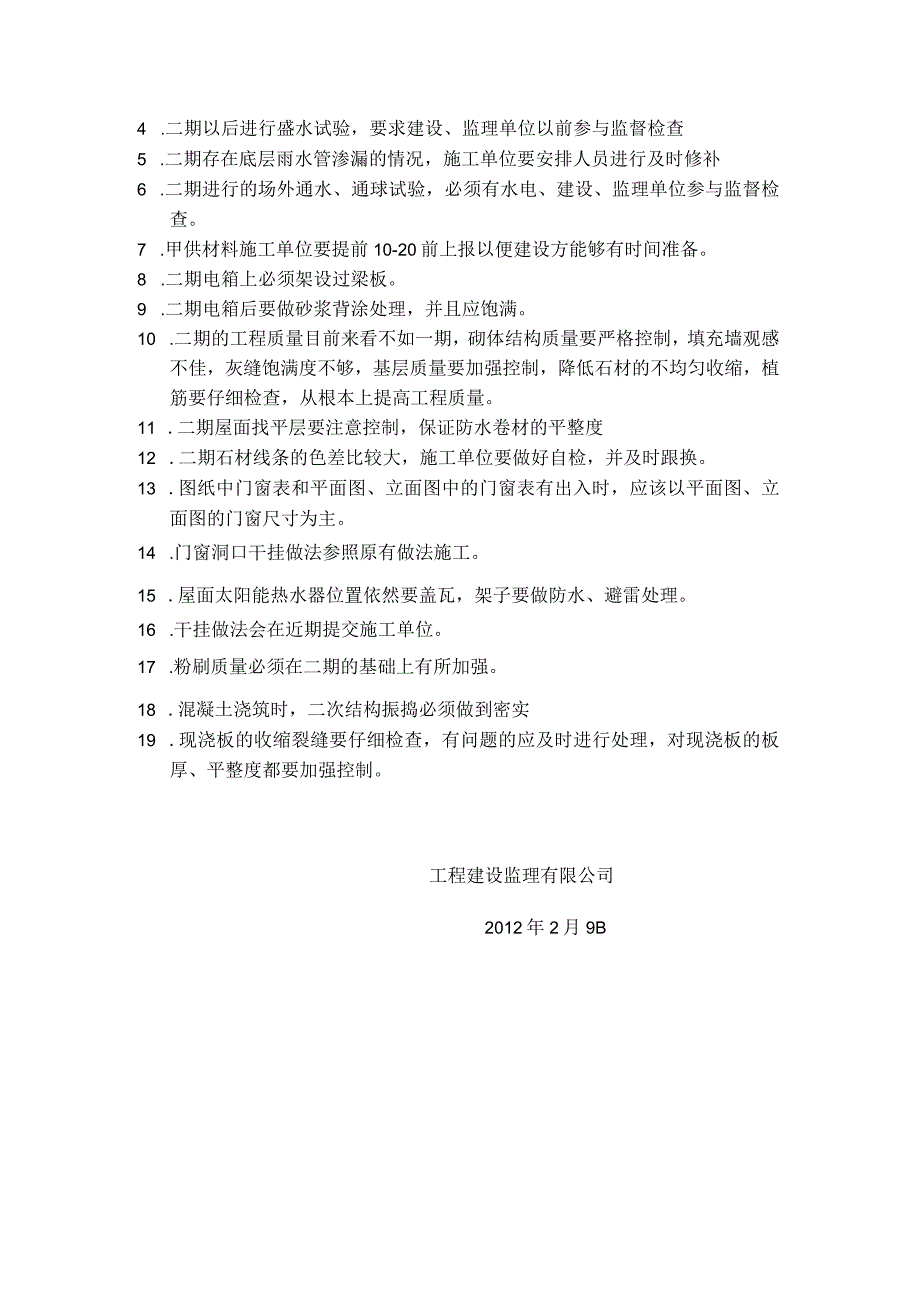

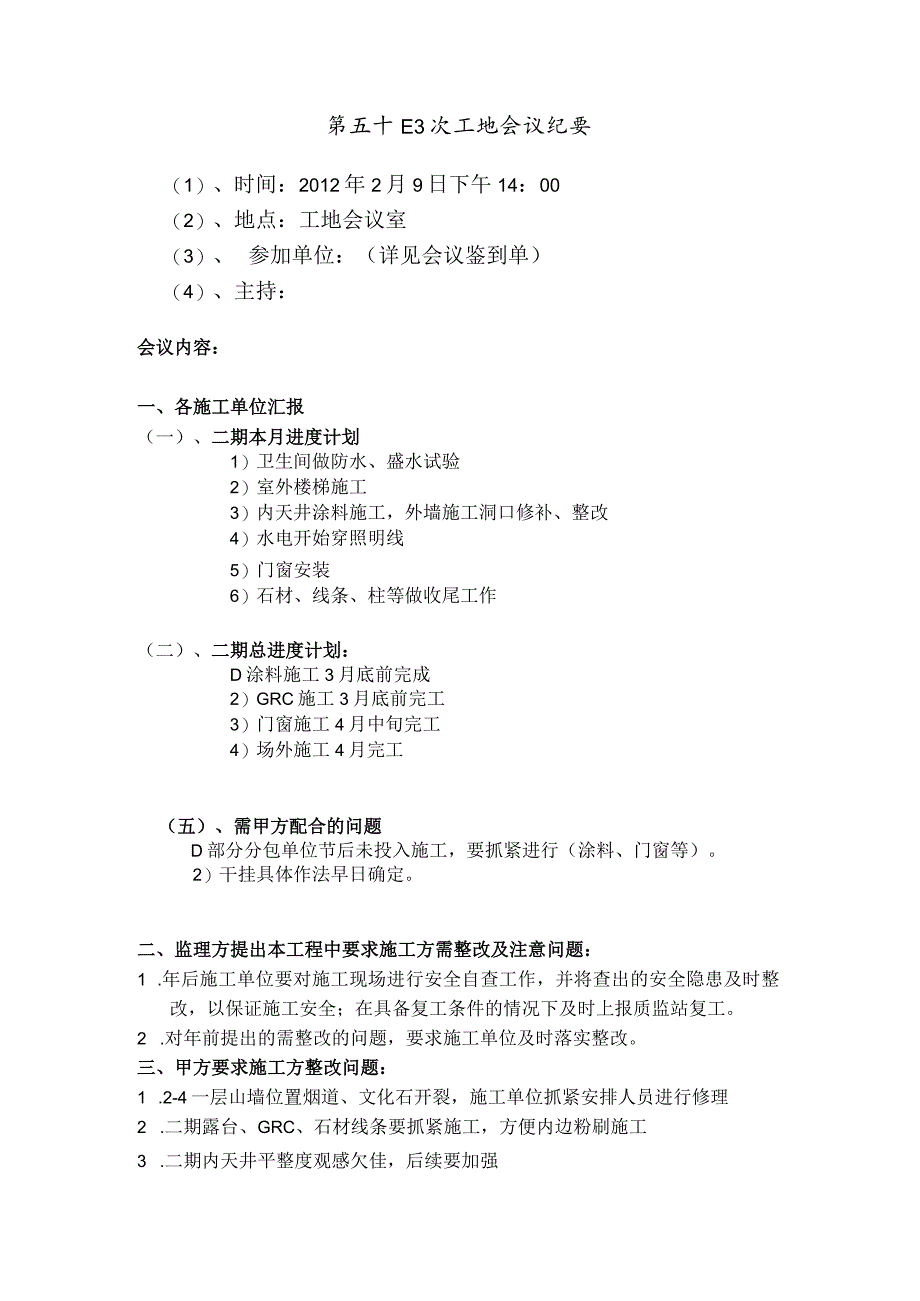

1、第五十E3次工地会议纪要(1)、时间:2012年2月9日下午14:00(2)、地点:工地会议室(3)、参加单位:(详见会议鉴到单)(4)、主持:会议内容:一、各施工单位汇报(一)、二期本月进度计划1)卫生间做防水、盛水试验2)室外楼梯施工3)内天井涂料施工,外墙施工洞口修补、整改4)水电开始穿照明线5)门窗安装6)石材、线条、柱等做收尾工作(二)、二期总进度计划:D涂料施工3月底前完成2)GRC施工3月底前完工3)门窗施工4月中旬完工4)场外施工4月完工(五)、需甲方配合的问题D部分分包单位节后未投入施工,要抓紧进行(涂料、门窗等)。2)干挂具体作法早日确定。二、监理方提出本工程中要求施工方需

2、整改及注意问题:1 .年后施工单位要对施工现场进行安全自查工作,并将查出的安全隐患及时整改,以保证施工安全;在具备复工条件的情况下及时上报质监站复工。2 .对年前提出的需整改的问题,要求施工单位及时落实整改。三、甲方要求施工方整改问题:1 .2-4一层山墙位置烟道、文化石开裂,施工单位抓紧安排人员进行修理2 .二期露台、GRC、石材线条要抓紧施工,方便内边粉刷施工3 .二期内天井平整度观感欠佳,后续要加强4 .二期以后进行盛水试验,要求建设、监理单位以前参与监督检查5 .二期存在底层雨水管渗漏的情况,施工单位要安排人员进行及时修补6 .二期进行的场外通水、通球试验,必须有水电、建设、监理单位参

3、与监督检查。7 .甲供材料施工单位要提前10-20前上报以便建设方能够有时间准备。8 .二期电箱上必须架设过梁板。9 .二期电箱后要做砂浆背涂处理,并且应饱满。10 .二期的工程质量目前来看不如一期,砌体结构质量要严格控制,填充墙观感不佳,灰缝饱满度不够,基层质量要加强控制,降低石材的不均匀收缩,植筋要仔细检查,从根本上提高工程质量。11 .二期屋面找平层要注意控制,保证防水卷材的平整度12 .二期石材线条的色差比较大,施工单位要做好自检,并及时跟换。13 .图纸中门窗表和平面图、立面图中的门窗表有出入时,应该以平面图、立面图的门窗尺寸为主。14 .门窗洞口干挂做法参照原有做法施工。15 .屋面太阳能热水器位置依然要盖瓦,架子要做防水、避雷处理。16 .干挂做法会在近期提交施工单位。17 .粉刷质量必须在二期的基础上有所加强。18 .混凝土浇筑时,二次结构振捣必须做到密实19 .现浇板的收缩裂缝要仔细检查,有问题的应及时进行处理,对现浇板的板厚、平整度都要加强控制。工程建设监理有限公司2012年2月9B

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
