[监理资料]监理例会会议纪要.docx

上传人:p** 文档编号:934003 上传时间:2024-04-21 格式:DOCX 页数:2 大小:17.27KB
下载 相关 举报
[监理资料]监理例会会议纪要.docx_第1页
第1页 / 共2页
[监理资料]监理例会会议纪要.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]监理例会会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]监理例会会议纪要.docx(2页珍藏版)》请在第壹文秘上搜索。

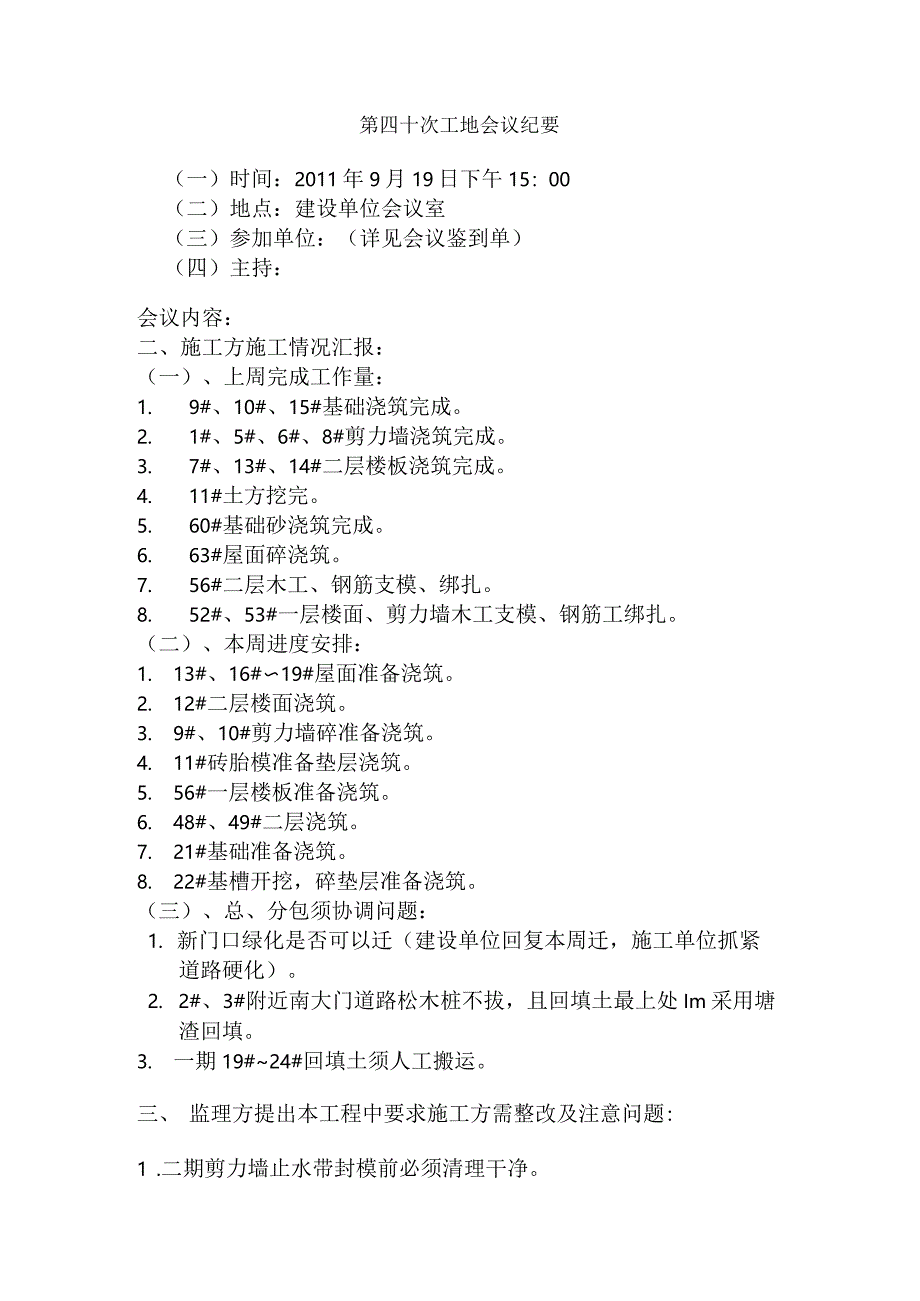

1、第四十次工地会议纪要(一)时间:2011年9月19日下午15:00(二)地点:建设单位会议室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:二、施工方施工情况汇报:(一)、上周完成工作量:1. 9#、10#、15#基础浇筑完成。2. 1#、5#、6#、8#剪力墙浇筑完成。3. 7#、13#、14#二层楼板浇筑完成。4. 11#土方挖完。5. 60#基础砂浇筑完成。6. 63#屋面碎浇筑。7. 56#二层木工、钢筋支模、绑扎。8. 52#、53#一层楼面、剪力墙木工支模、钢筋工绑扎。(二)、本周进度安排:1. 13#、16#19#屋面准备浇筑。2. 12#二层楼面浇筑。3. 9#、10#

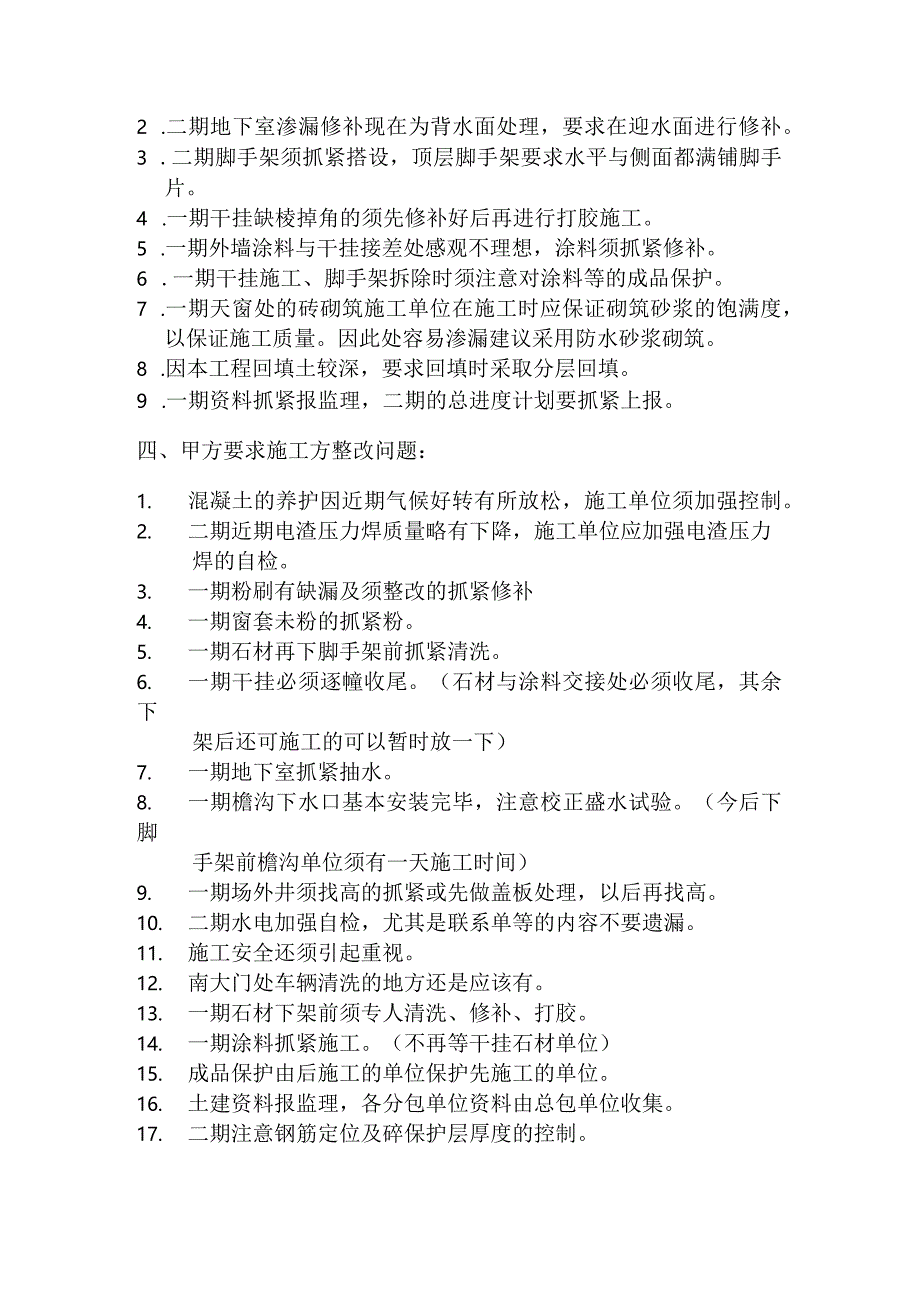

2、剪力墙碎准备浇筑。4. 11#砖胎模准备垫层浇筑。5. 56#一层楼板准备浇筑。6. 48#、49#二层浇筑。7. 21#基础准备浇筑。8. 22#基槽开挖,碎垫层准备浇筑。(三)、总、分包须协调问题:1. 新门口绿化是否可以迁(建设单位回复本周迁,施工单位抓紧道路硬化)。2. 2#、3#附近南大门道路松木桩不拔,且回填土最上处Im采用塘渣回填。3. 一期19#24#回填土须人工搬运。三、监理方提出本工程中要求施工方需整改及注意问题:1 .二期剪力墙止水带封模前必须清理干净。2 .二期地下室渗漏修补现在为背水面处理,要求在迎水面进行修补。3 .二期脚手架须抓紧搭设,顶层脚手架要求水平与侧面都满

3、铺脚手片。4 .一期干挂缺棱掉角的须先修补好后再进行打胶施工。5 .一期外墙涂料与干挂接差处感观不理想,涂料须抓紧修补。6 .一期干挂施工、脚手架拆除时须注意对涂料等的成品保护。7 .一期天窗处的砖砌筑施工单位在施工时应保证砌筑砂浆的饱满度,以保证施工质量。因此处容易渗漏建议采用防水砂浆砌筑。8 .因本工程回填土较深,要求回填时采取分层回填。9 .一期资料抓紧报监理,二期的总进度计划要抓紧上报。四、甲方要求施工方整改问题:1. 混凝土的养护因近期气候好转有所放松,施工单位须加强控制。2. 二期近期电渣压力焊质量略有下降,施工单位应加强电渣压力焊的自检。3. 一期粉刷有缺漏及须整改的抓紧修补4.

4、 一期窗套未粉的抓紧粉。5. 一期石材再下脚手架前抓紧清洗。6. 一期干挂必须逐幢收尾。(石材与涂料交接处必须收尾,其余下架后还可施工的可以暂时放一下)7. 一期地下室抓紧抽水。8. 一期檐沟下水口基本安装完毕,注意校正盛水试验。(今后下脚手架前檐沟单位须有一天施工时间)9. 一期场外井须找高的抓紧或先做盖板处理,以后再找高。10. 二期水电加强自检,尤其是联系单等的内容不要遗漏。11. 施工安全还须引起重视。12. 南大门处车辆清洗的地方还是应该有。13. 一期石材下架前须专人清洗、修补、打胶。14. 一期涂料抓紧施工。(不再等干挂石材单位)15. 成品保护由后施工的单位保护先施工的单位。16. 土建资料报监理,各分包单位资料由总包单位收集。17. 二期注意钢筋定位及碎保护层厚度的控制。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
