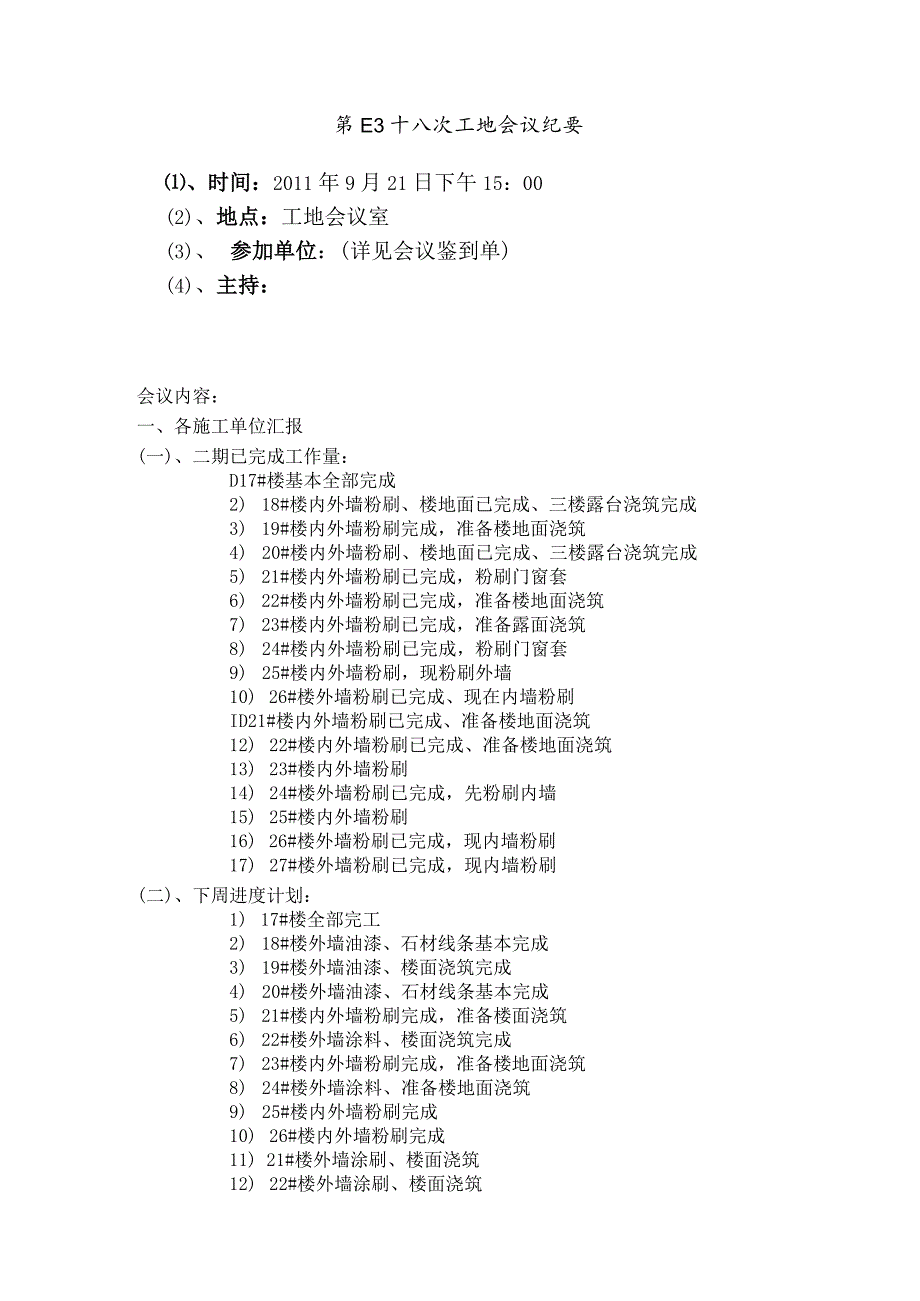

1、第E3十八次工地会议纪要、时间:2011年9月21日下午15:00(2)、地点:工地会议室(3)、参加单位:(详见会议鉴到单)(4)、主持:会议内容:一、各施工单位汇报(一)、二期已完成工作量:D17#楼基本全部完成2) 18#楼内外墙粉刷、楼地面已完成、三楼露台浇筑完成3) 19#楼内外墙粉刷完成,准备楼地面浇筑4) 20#楼内外墙粉刷、楼地面已完成、三楼露台浇筑完成5) 21#楼内外墙粉刷已完成,粉刷门窗套6) 22#楼内外墙粉刷己完成,准备楼地面浇筑7) 23#楼内外墙粉刷已完成,准备露面浇筑8) 24#楼内外墙粉刷已完成,粉刷门窗套9) 25#楼内外墙粉刷,现粉刷外墙10) 26#楼外

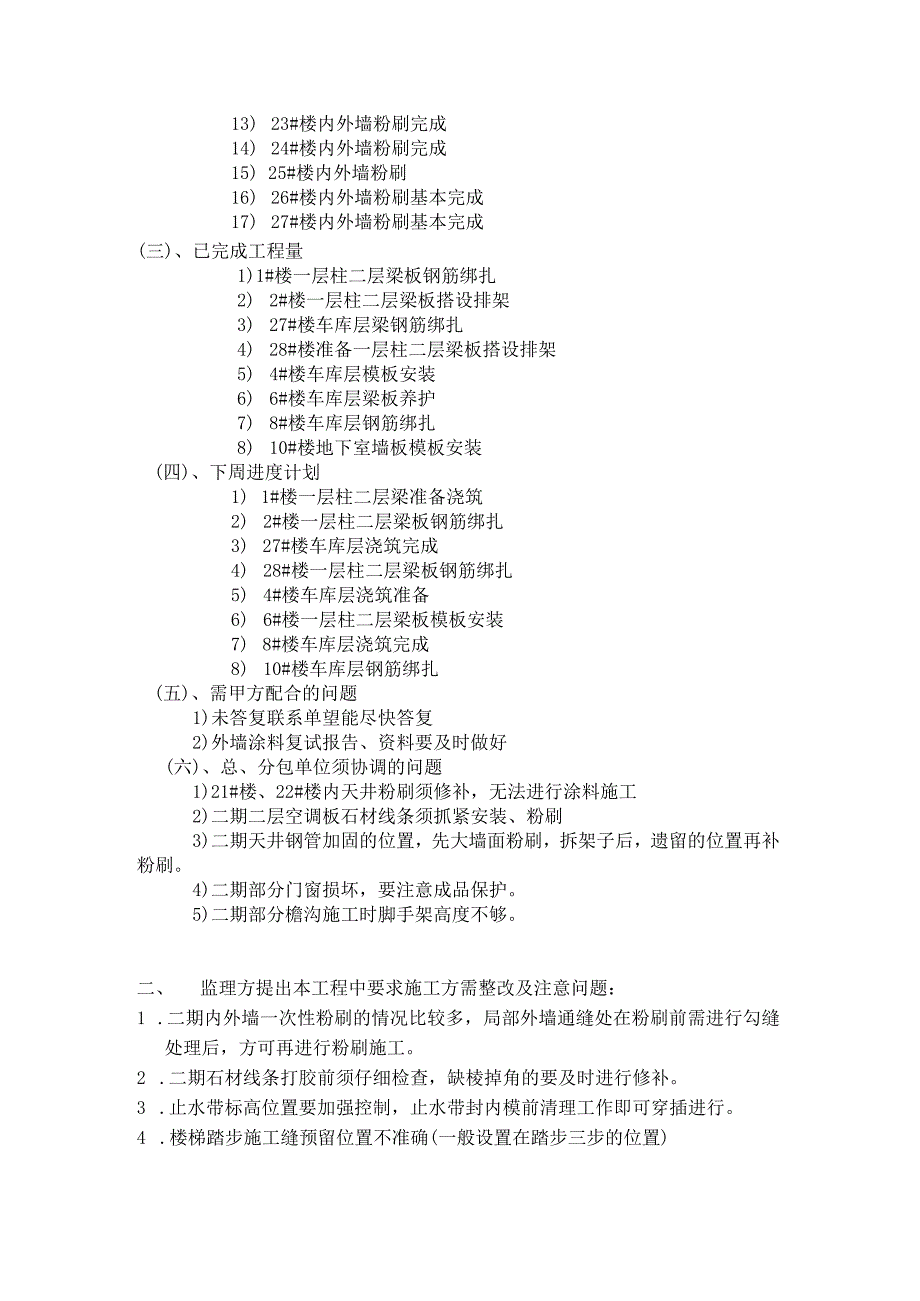

2、墙粉刷已完成、现在内墙粉刷ID21#楼内外墙粉刷已完成、准备楼地面浇筑12) 22#楼内外墙粉刷已完成、准备楼地面浇筑13) 23#楼内外墙粉刷14) 24#楼外墙粉刷已完成,先粉刷内墙15) 25#楼内外墙粉刷16) 26#楼外墙粉刷已完成,现内墙粉刷17) 27#楼外墙粉刷已完成,现内墙粉刷(二)、下周进度计划:1) 17#楼全部完工2) 18#楼外墙油漆、石材线条基本完成3) 19#楼外墙油漆、楼面浇筑完成4) 20#楼外墙油漆、石材线条基本完成5) 21#楼内外墙粉刷完成,准备楼面浇筑6) 22#楼外墙涂料、楼面浇筑完成7) 23#楼内外墙粉刷完成,准备楼地面浇筑8) 24#楼外墙涂料
3、、准备楼地面浇筑9) 25#楼内外墙粉刷完成10) 26#楼内外墙粉刷完成11) 21#楼外墙涂刷、楼面浇筑12) 22#楼外墙涂刷、楼面浇筑13) 23#楼内外墙粉刷完成14) 24#楼内外墙粉刷完成15) 25#楼内外墙粉刷16) 26#楼内外墙粉刷基本完成17) 27#楼内外墙粉刷基本完成(三)、已完成工程量1)1#楼一层柱二层梁板钢筋绑扎2) 2#楼一层柱二层梁板搭设排架3) 27#楼车库层梁钢筋绑扎4) 28#楼准备一层柱二层梁板搭设排架5) 4#楼车库层模板安装6) 6#楼车库层梁板养护7) 8#楼车库层钢筋绑扎8) 10#楼地下室墙板模板安装(四)、下周进度计划1) 1#楼一层柱
4、二层梁准备浇筑2) 2#楼一层柱二层梁板钢筋绑扎3) 27#楼车库层浇筑完成4) 28#楼一层柱二层梁板钢筋绑扎5) 4#楼车库层浇筑准备6) 6#楼一层柱二层梁板模板安装7) 8#楼车库层浇筑完成8) 10#楼车库层钢筋绑扎(五)、需甲方配合的问题1)未答复联系单望能尽快答复2)外墙涂料复试报告、资料要及时做好(六)、总、分包单位须协调的问题1)21#楼、22#楼内天井粉刷须修补,无法进行涂料施工2)二期二层空调板石材线条须抓紧安装、粉刷3)二期天井钢管加固的位置,先大墙面粉刷,拆架子后,遗留的位置再补粉刷。4)二期部分门窗损坏,要注意成品保护。5)二期部分檐沟施工时脚手架高度不够。二、 监

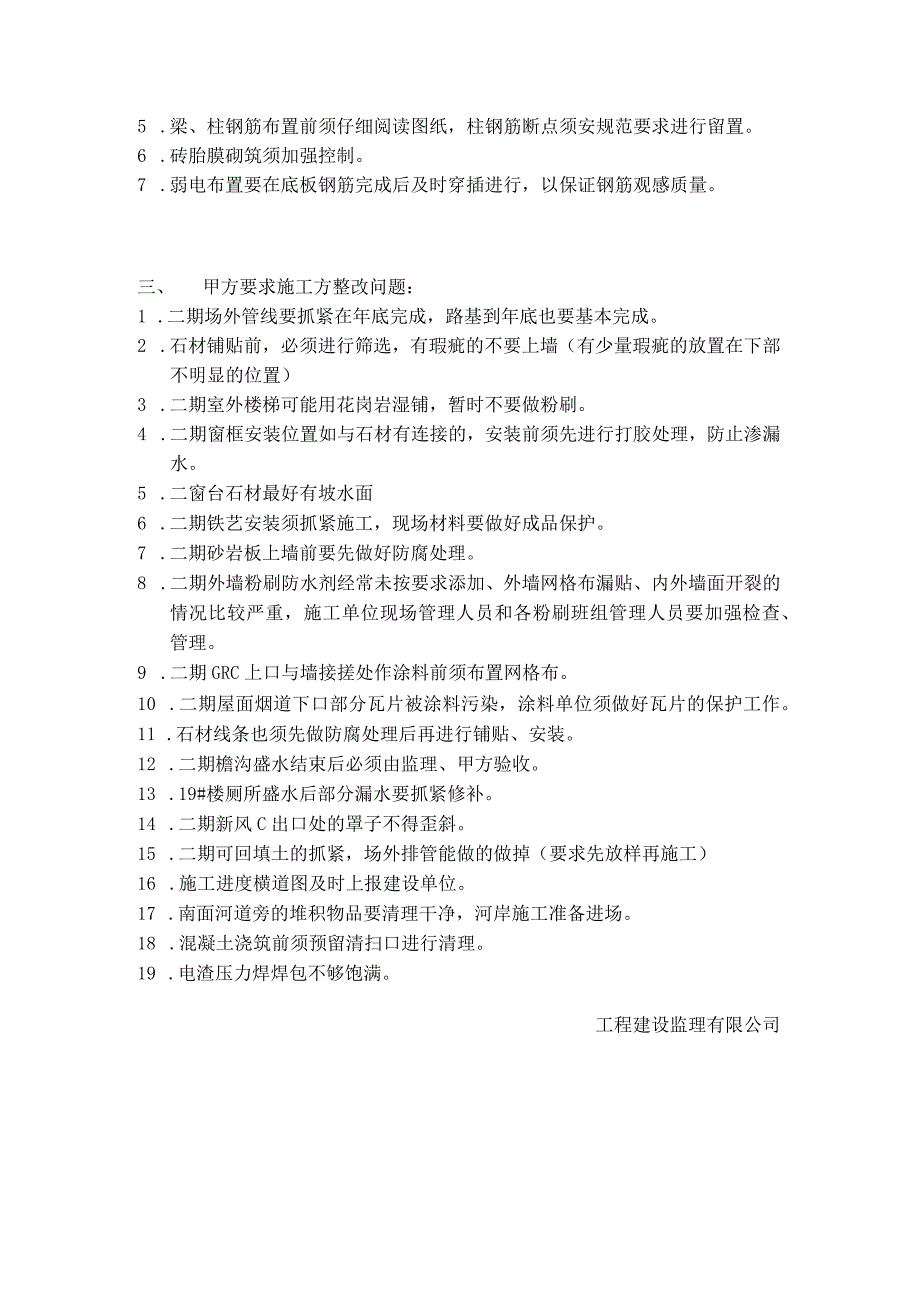

5、理方提出本工程中要求施工方需整改及注意问题:1 .二期内外墙一次性粉刷的情况比较多,局部外墙通缝处在粉刷前需进行勾缝处理后,方可再进行粉刷施工。2 .二期石材线条打胶前须仔细检查,缺棱掉角的要及时进行修补。3 .止水带标高位置要加强控制,止水带封内模前清理工作即可穿插进行。4 .楼梯踏步施工缝预留位置不准确(一般设置在踏步三步的位置)5 .梁、柱钢筋布置前须仔细阅读图纸,柱钢筋断点须安规范要求进行留置。6 .砖胎膜砌筑须加强控制。7 .弱电布置要在底板钢筋完成后及时穿插进行,以保证钢筋观感质量。三、 甲方要求施工方整改问题:1 .二期场外管线要抓紧在年底完成,路基到年底也要基本完成。2 .石材
6、铺贴前,必须进行筛选,有瑕疵的不要上墙(有少量瑕疵的放置在下部不明显的位置)3 .二期室外楼梯可能用花岗岩湿铺,暂时不要做粉刷。4 .二期窗框安装位置如与石材有连接的,安装前须先进行打胶处理,防止渗漏水。5 .二窗台石材最好有坡水面6 .二期铁艺安装须抓紧施工,现场材料要做好成品保护。7 .二期砂岩板上墙前要先做好防腐处理。8 .二期外墙粉刷防水剂经常未按要求添加、外墙网格布漏贴、内外墙面开裂的情况比较严重,施工单位现场管理人员和各粉刷班组管理人员要加强检查、管理。9 .二期GRC上口与墙接搓处作涂料前须布置网格布。10 .二期屋面烟道下口部分瓦片被涂料污染,涂料单位须做好瓦片的保护工作。11 .石材线条也须先做防腐处理后再进行铺贴、安装。12 .二期檐沟盛水结束后必须由监理、甲方验收。13 .19#楼厕所盛水后部分漏水要抓紧修补。14 .二期新风C出口处的罩子不得歪斜。15 .二期可回填土的抓紧,场外排管能做的做掉(要求先放样再施工)16 .施工进度横道图及时上报建设单位。17 .南面河道旁的堆积物品要清理干净,河岸施工准备进场。18 .混凝土浇筑前须预留清扫口进行清理。19 .电渣压力焊焊包不够饱满。工程建设监理有限公司
