《初审结算金额与合同金额差异分析及6%审核偏差原因.docx》由会员分享,可在线阅读,更多相关《初审结算金额与合同金额差异分析及6%审核偏差原因.docx(1页珍藏版)》请在第壹文秘上搜索。

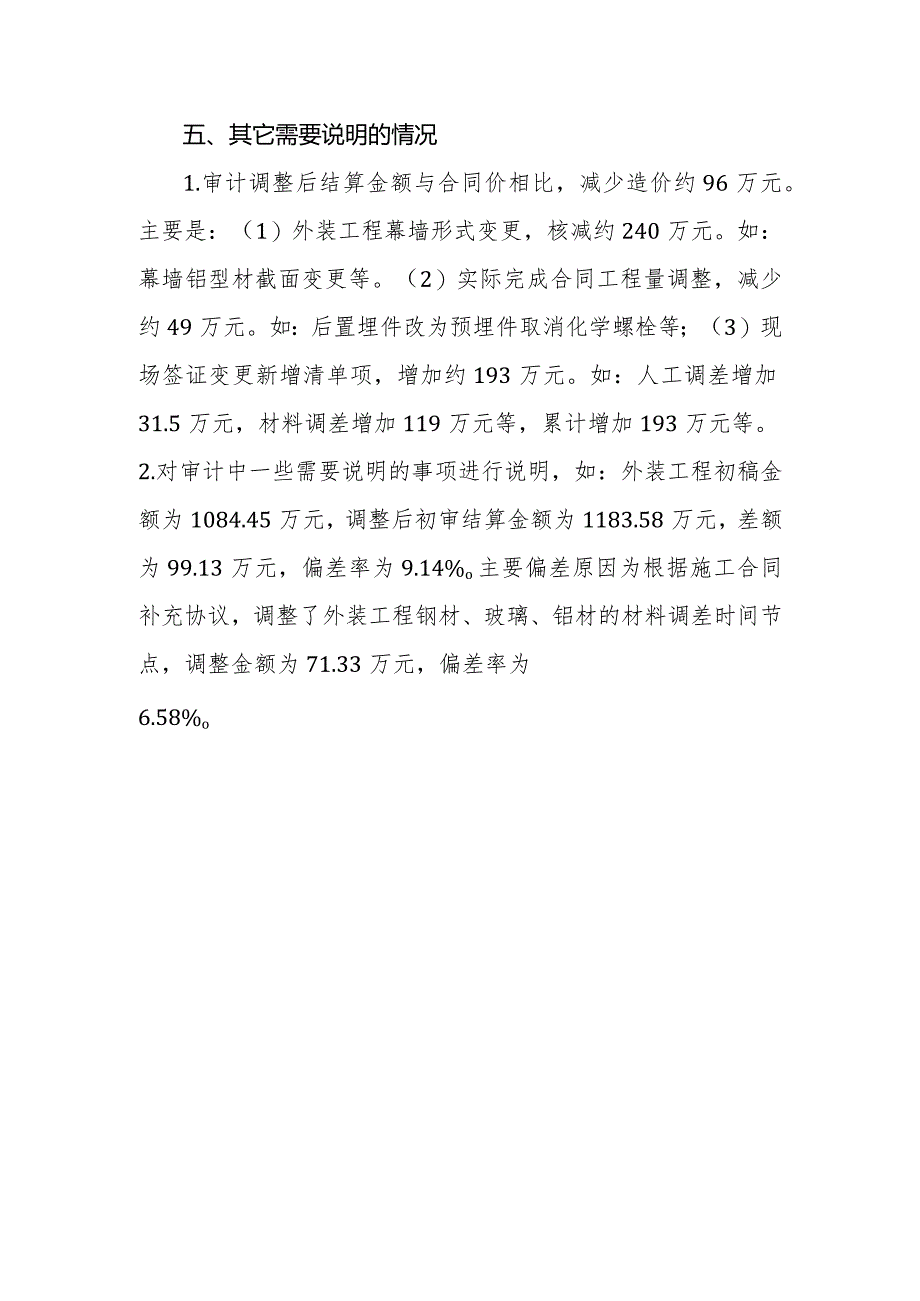

五、其它需要说明的情况1.审计调整后结算金额与合同价相比,减少造价约96万元。主要是:(1)外装工程幕墙形式变更,核减约240万元。如:幕墙铝型材截面变更等。(2)实际完成合同工程量调整,减少约49万元。如:后置埋件改为预埋件取消化学螺栓等;(3)现场签证变更新增清单项,增加约193万元。如:人工调差增加31.5万元,材料调差增加119万元等,累计增加193万元等。2.对审计中一些需要说明的事项进行说明,如:外装工程初稿金额为1084.45万元,调整后初审结算金额为1183.58万元,差额为99.13万元,偏差率为9.14%o主要偏差原因为根据施工合同补充协议,调整了外装工程钢材、玻璃、铝材的材料调差时间节点,调整金额为71.33万元,偏差率为6.58%o
copyright@ 2008-2023 1wenmi网站版权所有
经营许可证编号:宁ICP备2022001189号-1
本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
