外墙抹灰贴砖施工设计方案.docx

上传人:p** 文档编号:936126 上传时间:2024-04-21 格式:DOCX 页数:14 大小:30.44KB
下载 相关 举报
外墙抹灰贴砖施工设计方案.docx_第1页
第1页 / 共14页
外墙抹灰贴砖施工设计方案.docx_第2页
第2页 / 共14页
外墙抹灰贴砖施工设计方案.docx_第3页
第3页 / 共14页
外墙抹灰贴砖施工设计方案.docx_第4页
第4页 / 共14页
外墙抹灰贴砖施工设计方案.docx_第5页
第5页 / 共14页
外墙抹灰贴砖施工设计方案.docx_第6页
第6页 / 共14页
外墙抹灰贴砖施工设计方案.docx_第7页
第7页 / 共14页
外墙抹灰贴砖施工设计方案.docx_第8页
第8页 / 共14页
外墙抹灰贴砖施工设计方案.docx_第9页
第9页 / 共14页
外墙抹灰贴砖施工设计方案.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《外墙抹灰贴砖施工设计方案.docx》由会员分享,可在线阅读,更多相关《外墙抹灰贴砖施工设计方案.docx(14页珍藏版)》请在第壹文秘上搜索。

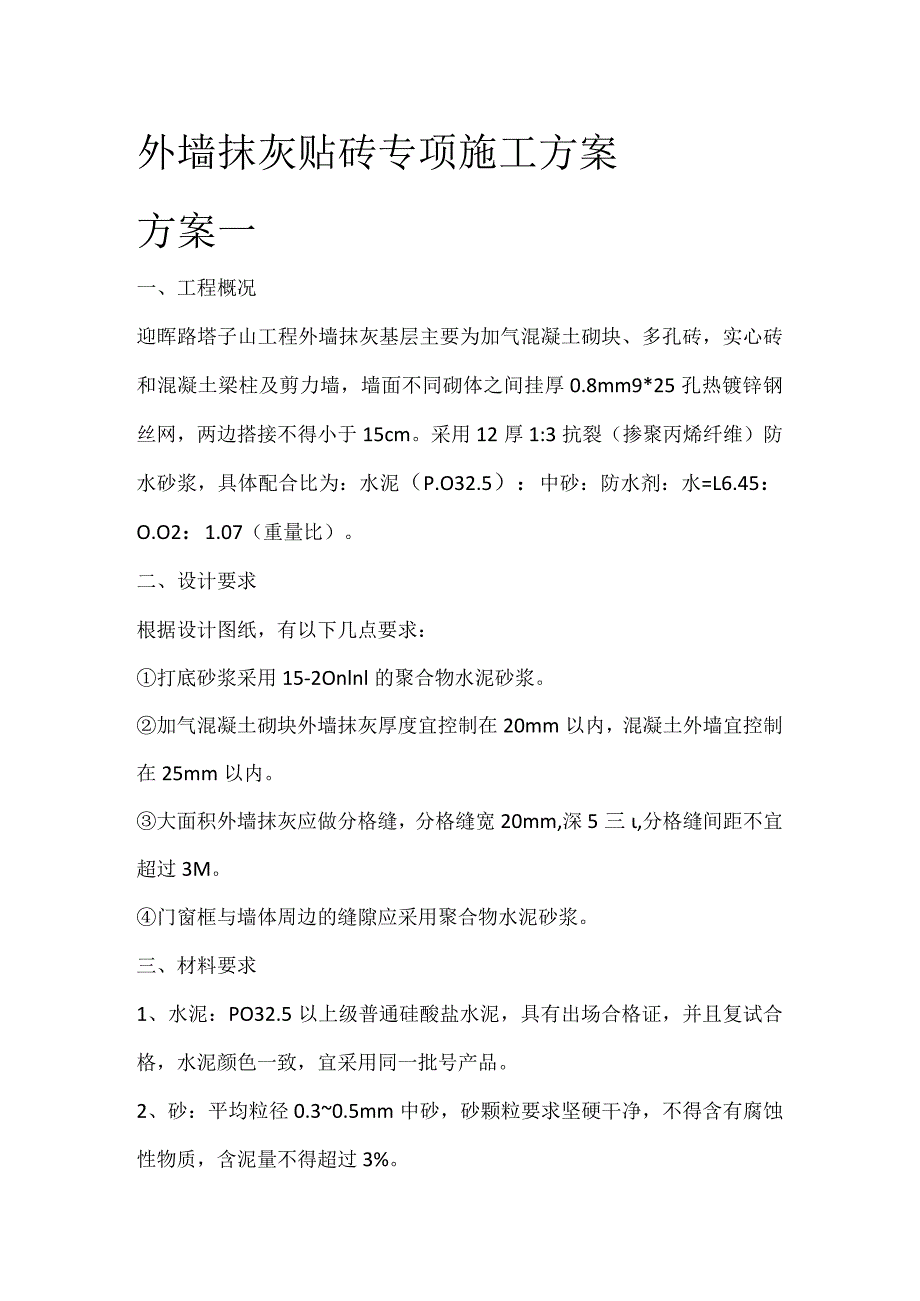

1、外墙抹灰贴砖专项施工方案方案一一、工程概况迎晖路塔子山工程外墙抹灰基层主要为加气混凝土砌块、多孔砖,实心砖和混凝土梁柱及剪力墙,墙面不同砌体之间挂厚0.8mm9*25孔热镀锌钢丝网,两边搭接不得小于15cm。采用12厚1:3抗裂(掺聚丙烯纤维)防水砂浆,具体配合比为:水泥(P.O32.5):中砂:防水剂:水=L6.45:O.O2:1.07(重量比)。二、设计要求根据设计图纸,有以下几点要求:打底砂浆采用15-2Onlnl的聚合物水泥砂浆。加气混凝土砌块外墙抹灰厚度宜控制在20mm以内,混凝土外墙宜控制在25mm以内。大面积外墙抹灰应做分格缝,分格缝宽20mm,深5三,分格缝间距不宜超过3M。门

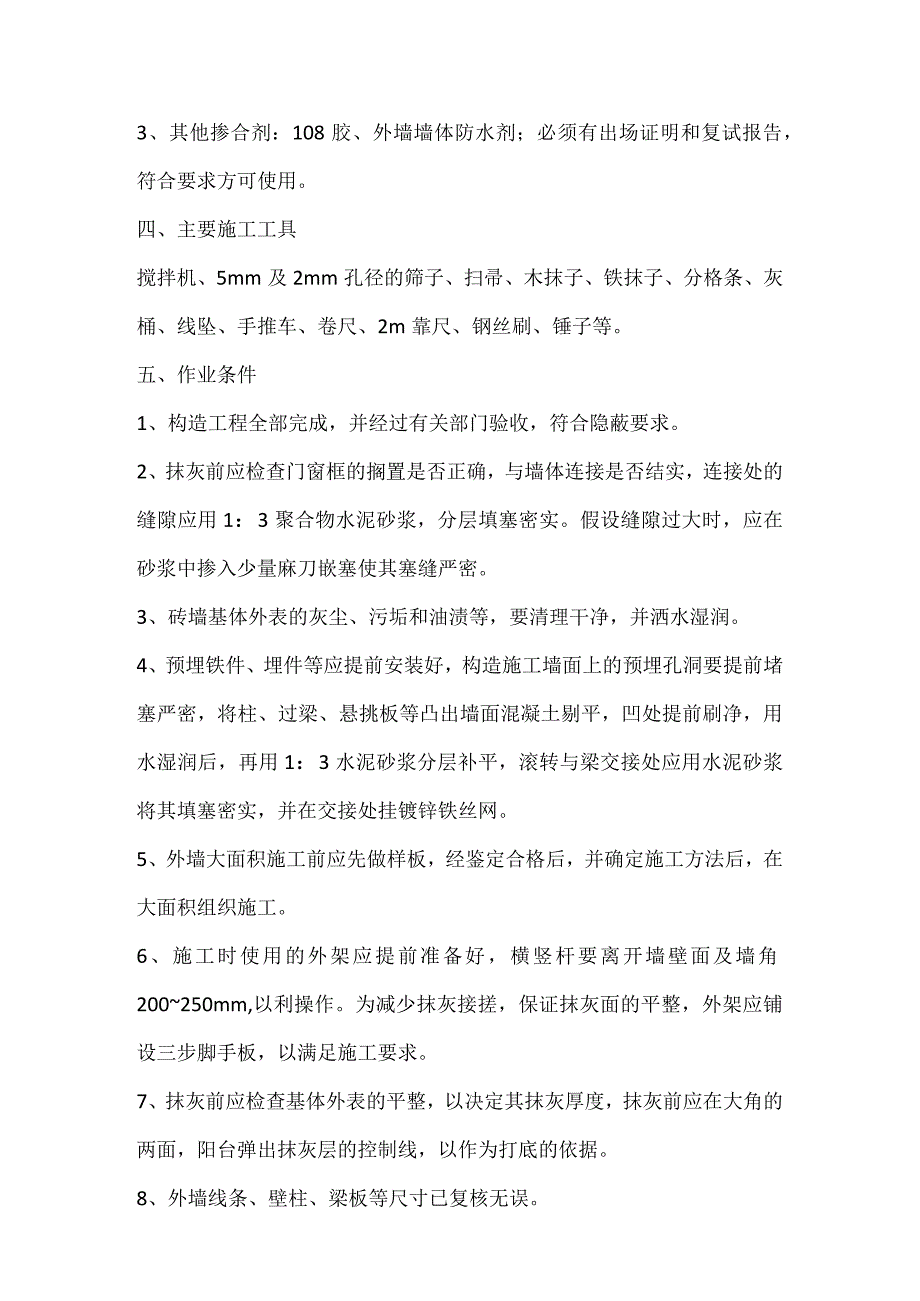

2、窗框与墙体周边的缝隙应采用聚合物水泥砂浆。三、材料要求1、水泥:PO32.5以上级普通硅酸盐水泥,具有出场合格证,并且复试合格,水泥颜色一致,宜采用同一批号产品。2、砂:平均粒径0.30.5mm中砂,砂颗粒要求坚硬干净,不得含有腐蚀性物质,含泥量不得超过3%。3、其他掺合剂:108胶、外墙墙体防水剂;必须有出场证明和复试报告,符合要求方可使用。四、主要施工工具搅拌机、5mm及2mm孔径的筛子、扫帚、木抹子、铁抹子、分格条、灰桶、线坠、手推车、卷尺、2m靠尺、钢丝刷、锤子等。五、作业条件1、构造工程全部完成,并经过有关部门验收,符合隐蔽要求。2、抹灰前应检查门窗框的搁置是否正确,与墙体连接是否结

3、实,连接处的缝隙应用1:3聚合物水泥砂浆,分层填塞密实。假设缝隙过大时,应在砂浆中掺入少量麻刀嵌塞使其塞缝严密。3、砖墙基体外表的灰尘、污垢和油渍等,要清理干净,并洒水湿润。4、预埋铁件、埋件等应提前安装好,构造施工墙面上的预埋孔洞要提前堵塞严密,将柱、过梁、悬挑板等凸出墙面混凝土剔平,凹处提前刷净,用水湿润后,再用1:3水泥砂浆分层补平,滚转与梁交接处应用水泥砂浆将其填塞密实,并在交接处挂镀锌铁丝网。5、外墙大面积施工前应先做样板,经鉴定合格后,并确定施工方法后,在大面积组织施工。6、施工时使用的外架应提前准备好,横竖杆要离开墙壁面及墙角200250mm,以利操作。为减少抹灰接搓,保证抹灰面

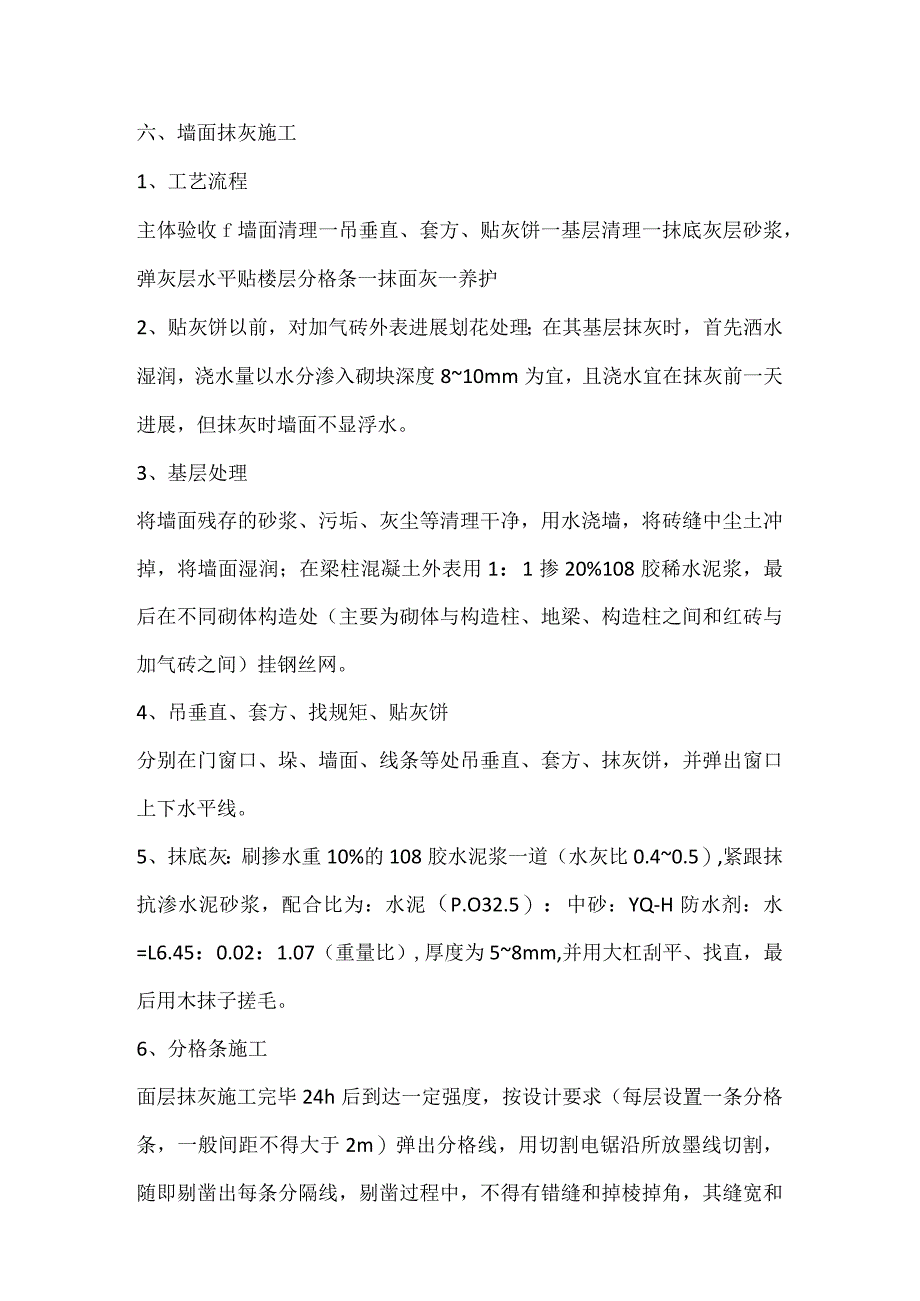

4、的平整,外架应铺设三步脚手板,以满足施工要求。7、抹灰前应检查基体外表的平整,以决定其抹灰厚度,抹灰前应在大角的两面,阳台弹出抹灰层的控制线,以作为打底的依据。8、外墙线条、壁柱、梁板等尺寸已复核无误。六、墙面抹灰施工1、工艺流程主体验收f墙面清理一吊垂直、套方、贴灰饼一基层清理一抹底灰层砂浆,弹灰层水平贴楼层分格条一抹面灰一养护2、贴灰饼以前,对加气砖外表进展划花处理;在其基层抹灰时,首先洒水湿润,浇水量以水分渗入砌块深度810mm为宜,且浇水宜在抹灰前一天进展,但抹灰时墙面不显浮水。3、基层处理将墙面残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中尘土冲掉,将墙面湿润;在梁柱混凝土外表

5、用1:1掺20%108胶稀水泥浆,最后在不同砌体构造处(主要为砌体与构造柱、地梁、构造柱之间和红砖与加气砖之间)挂钢丝网。4、吊垂直、套方、找规矩、贴灰饼分别在门窗口、垛、墙面、线条等处吊垂直、套方、抹灰饼,并弹出窗口上下水平线。5、抹底灰:刷掺水重10%的108胶水泥浆一道(水灰比0.40.5),紧跟抹抗渗水泥砂浆,配合比为:水泥(P.O32.5):中砂:YQ-H防水剂:水=L6.45:0.02:1.07(重量比),厚度为58mm,并用大杠刮平、找直,最后用木抹子搓毛。6、分格条施工面层抹灰施工完毕24h后到达一定强度,按设计要求(每层设置一条分格条,一般间距不得大于2m)弹出分格线,用切割

6、电锯沿所放墨线切割,随即剔凿出每条分隔线,剔凿过程中,不得有错缝和掉棱掉角,其缝宽和深度均匀一致无余灰,个别掉角处及时用水泥浆修补。7、抹面层砂浆底层砂浆抹好后,第二天即可抹面层砂浆,从上而下,由一边向另一边施工,配合比(水泥(P.O32.5):中砂:防水剂:水=L4.5:0.09:1.01重量比)与底层灰一样。粉刷时,采用底层砂浆过干的,要用扫把洒少量的水进展湿润,在同一施工段内(两道分格条之间)不允许出现施工缝接头,在砂浆粉刷后,用刮尺将该区段刮平,同时进展找平,第一遍用木抹子将区段内砂浆搓匀搓平,待砂浆有六七成干时,用木抹子进展第二遍收光,并随即用铁抹子压光,必须严格控制收光、压光时间,

7、最后及时去除窗台找坡、滴水条内的砂浆。8、抹灰的施工顺序从上往下打底,底层砂浆抹完后,再从上往下抹面砂浆,应注意在抹面层灰以前,应在检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面灰,另外应注意底层砂浆上的灰尘污垢等应先清理干净,浇水湿润后,方可进展面层抹灰。9、窗台抹灰尽可能推迟窗台的抹灰时间,构造沉降稳定后进展,外窗台应按标准要求做好流水坡度和滴水线槽,并加强窗台的养护。10、滴水做法如以以下图:11、养护:抹灰24h后,应浇水养护,养护时间不得少于7d,每天至少浇水两次。七、质量标准1、保证工程:所用材料的品种、质量必须符合设计要求,各抹灰层之间,应抹灰层与基体之间必须粘结结实,

8、无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。2、基本工程:(1)外表光滑、干净,颜色均匀,无抹纹,线角和灰线平直、方直、清晰美观。(2)外表光滑、平顺,门窗框与墙体缝隙填塞密实,外表平整。(3)孔、槽、盒尺寸正确、方正、整齐、光滑,管道后抹灰平整。(4)分格条(缝)宽度、深度均匀一致,条(缝)平整光滑,棱角整齐,横平竖直、通顺。(5)滴水线流水坡向正确,滴水线顺直,整齐一致。3、允许偏差工程:八、成品保护1、门窗框上残存的砂浆应及时清理干净,幕墙铝合金门窗框装前应检查保护膜的完整,塞好缝后及时清理,并用干净的棉丝将窗框擦净。2、翻拆架子时要小心,防止损坏已抹好的水泥墙面,并应及时采取保护

9、措施,防止因工序穿插造成污染和损坏,特别对边角处应钉木板保护。3、各抹灰层在凝结前应防止快干、爆晒、水冲、撞击和振翅以保证其灰层有足够的厚度。4、油工刷油时注意油桶不要从架子上碰下去,以防污染墙面,切不可蹬踩窗棱角。5、要轻轻拆放脚手架、脚手板和高马凳,严禁碰坏已粉刷墙面。6、雨天不得进展外墙抹灰施工,并应对刚粉刷墙面作临时覆盖保护。九、安全措施(一)脚手架1、操作前,按有关操作规程检查脚手架搭设是否结实,跳板有无腐朽和探头板;凡有不符合安全要求之处,应及时修理改正,经检查鉴定合格前方能进展抹灰操作。2、距地面3m以上的作业面外侧,必须绑两道结实的防护栏,并设18cm高的挡脚板或绑扎防护网。3

10、、在多层脚手架上作业时,尽量防止在同一垂直线上工作;如需立体穿插同时作业时,应有防护措施,并设专人负责。4、脚手板(跳板)严禁搭设在窗台上及悬挑板上。5、光线缺乏时不得在外脚手架上施工。(二)垂直运输1、垂直运输机械如塔吊、外用电梯等必须在安装后经有关部门检查鉴定合格后才能使用,不得超载,并应定期检查附墙和联结件的连接情况,不符合要求必须及时调整。2、垂直运输机械必须有防雷接地装置。(三)临时用电1、电器机具必须专人负责,施工机具必须有安全可靠的接地装置。2、现场临时用电,不允许架设在钢管脚手架上。在潮湿场所,照明电压不得超过36Vo(四)施工现场1、进入现场必须戴安全帽,高空作业必须系安全带

11、;二层以上外脚手架必须设置安全网,制止穿硬底鞋上脚手架。2、洞口、电梯井、楼梯间未设防护栏杆处等不安全部位必须设置盖板、围栏、安全网等。没有以上措施,操作人员不得进入现场。3、夜间现场必须有足够的照明设施;洗灰池、蓄水池等必须设有栏杆。4、在外架上焊接物件时必须设置防火措施。(五)其他本卷须知1、暴风、大雨后必须重新检查外脚手架的连接,确定无误并且架体枯燥前方可重新使用。2、作业时,不得从高处往下乱扔东西,脚手架上不得集中堆放材料;操作用工具应搁置稳当,以防坠下伤人。3、操作人员必须遵守操作规程,听从安全员指挥,消除隐患,防止事故发生。十、质量通病防治1、空鼓、开裂和烂根:由于抹灰前基层底部清

12、理不干净或不彻底,抹灰前不浇水,每层灰抹得过厚;混凝土构造外表未剔毛甩毛;混凝土外表未清扫,不浇水就抹灰;抹灰后不养护。为解决好空鼓、开裂的质量问题,应从下面三个方面解决L)施工前基体清理和浇水;(2)施工操作时分层压实严格按照要求施工;(3)施工后及时浇水养护,并注意操作地点的干净,抹灰层一次抹到底,抑制烂根。2、分格条处起条后不整齐不美观:起条后应用素水泥浆勾缝,并将损坏的棱角及时修补好。分格条到墙边收口统一留置30mm上下留直。3、窗台吃口:同一层的窗台标高不一致,为保证外饰面抹灰线条的横平竖直需拉通线找规矩故造成窗台吃口,影响使用。首先要求构造施工时标高要正确,考虑好抹灰层厚度,并应注

13、意窗台上外表抹灰应伸入框内IOmm,并应勾成小圆角,上口应找好流水坡度。4、面层接搓不平、颜色不一致:搓子甩得不规矩留搓不平,故接搓时难找平。注意接搓应防止在块中,应留置在分格条处,或不显眼的地方;外抹水泥一定要采用同品种、同批号进场的水泥以保证抹灰层的颜色一致。施工前基层浇水要透,便于操作,防止压活困难将外表压黑,造成颜色不均匀。5、脚手眼及外架拉结眼必须派专人通过工程部专门交底补修,绝对制止擅自用砖块或砂灰补眼,违者重罚,拉结眼的修堵一一首先用水将洞眼冲洗干净,剔除松动的砌砖砂浆,然后在墙体内侧支模板,视洞口高度用干硬细石碎分层堵塞密实,外表低于构造面10mm,用1:3水泥砂浆抹平构造面,

14、刷一道防水涂料在挂网抹面层。十一、施工本卷须知1、抹灰基层余灰、灰尘必须清理干净,并洒水湿润,浇水量以水分渗入砌块深度81Omm为宜,且浇水宜在抹灰前一天进展,但抹灰时墙面不显浮水。2、滴水坡度必须按要求设置,出现掉角处及时修复。3、抹灰面层施工完24h后即安排专人浇水养护,养护时间不得少于7d,每天至少浇水两次。4、施工中施工人员必须有可靠的个人防护措施,施工材料不得随意堆放于外脚手架以及建筑物边缘。5、大风暴雨天气和基层含水率过高时,不得进展外墙抹灰施工,同时对刚施工墙面覆盖保护。6、局部抹灰厚度超过3cm处,必须分层挂网分层抹灰,严格控制同时增加养护次数。7、抹灰过程中,必须设置专人控制

15、配合比,保证施工砂浆严格按照配比施工。8、门窗洞口封堵必须由专职熟手用1:3聚合物水泥砂浆封堵以保证质量。方案二一、工程概况本工程外墙大面采用陶瓷纸皮砖面层,纸皮砖规格为35mm73mm,横贴。对缝瓷砖粘贴后破缝勾缝均采用面砖一样色专用勾缝剂,缝宽5mm;阳台梁、飘窗板、线条、屋面檐口等部位均设置滴水线,位置为距外侧抹灰完成面30mm。二、施工准备1 .材料要求粘贴剂、勾缝剂:均有出厂证明及检验报告。(2)面砖:面砖的品种、规格、颜色应均匀,必须符合设计规定,砖外表平整方正,厚度一致,不得有缺楞、掉角和断裂等缺陷。2 .主要机具铁板、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺毛刷、扫帚、塞子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动切割机、勾缝托灰板、托线板、线锤、盒尺、钉子、红铅笔、工具袋等。3.作业条件(1)外架应提前支搭和安设好,其横竖杆等应离开墙面和门窗口角250-300mm,架子的步高要符合施工要求。(2)外墙预留孔洞及排水管等应处理完毕,(3)墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。(4)大面积施工前应先放样并做样板,确定施工工艺及操作要点,并向施工人员交好底再做。样板完成后必须经质检部门鉴定合格前方可组织班组按样板要求施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
