1、昌赣铁路客运专线站前工程三级技术交底书施工单位:中交隧道局南昌至赣州客运专线站前工程CGZQ-4标项目部二分部编号:单位工程桥梁工程工程名称钻孔桩桩头施工编制单位接收单位交底项目钻孔桩桩头破除交底时间2015.10.111、工艺流程:1、测量放线f环向切割一开槽一剥桩头一桩头切断一起吊桩头一桩顶修整找平。二、施工作业:1、测量放线:首先应逐桩进行高程测量,找出设计桩顶位置,然后在设计桩顶处用墨斗标出环向切割线。2、环向切割:破桩施工前为保护桩头的整体性,先进行环向切割,此为控制凿桩质量的关键步骤。接收人:昌赣铁路客运专线站前工程三级技术交底书施工单位:中交隧道局南昌至赣州客运专线站前工程CGZ

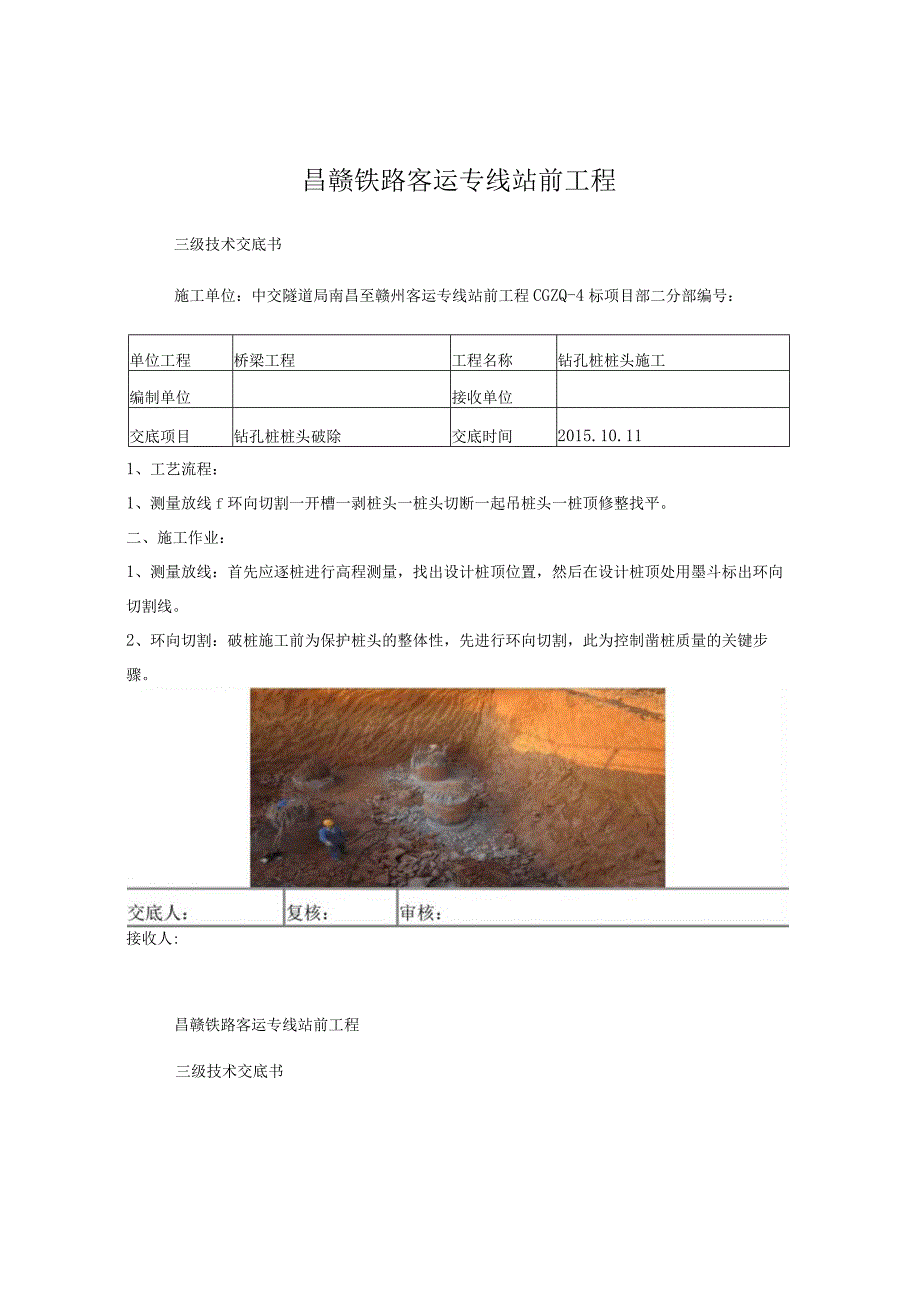

2、Q-4标项目部二分部编号:单位工程桥梁工程工程名称钻孔桩桩头施工编制单位接收单位交底项目钻孔桩桩头破除交底时间2015.10.113、开槽:切割后,在环向切割线上部用风镐小心地凿出一条环形槽,槽宽IOCln左右,深度以找出主筋为标准,在设计桩顶处形成一条保护隔离带,彻底消除大面积破桩时破坏桩头的可能。4、剥桩头:剥桩头是桩头凿除施工的主要步骤,在隔离槽以上采用风镐凿出桩顶钢筋,使钢筋与混凝土彻底脱离。对于深护筒导致的大直径桩身,往往钢筋保护层很厚,为加快进度,可采用小型凿岩风枪打眼并用短钢钎直接劈裂桩头以上混凝土。5、桩头切断:用小型凿岩机在设计桩顶5cm以上在四周水平钻孔,打交底人:复核:审
