《.料场开挖施工技术方案》由会员分享,可在线阅读,更多相关《.料场开挖施工技术方案(25页珍藏版)》请在第壹文秘上搜索。

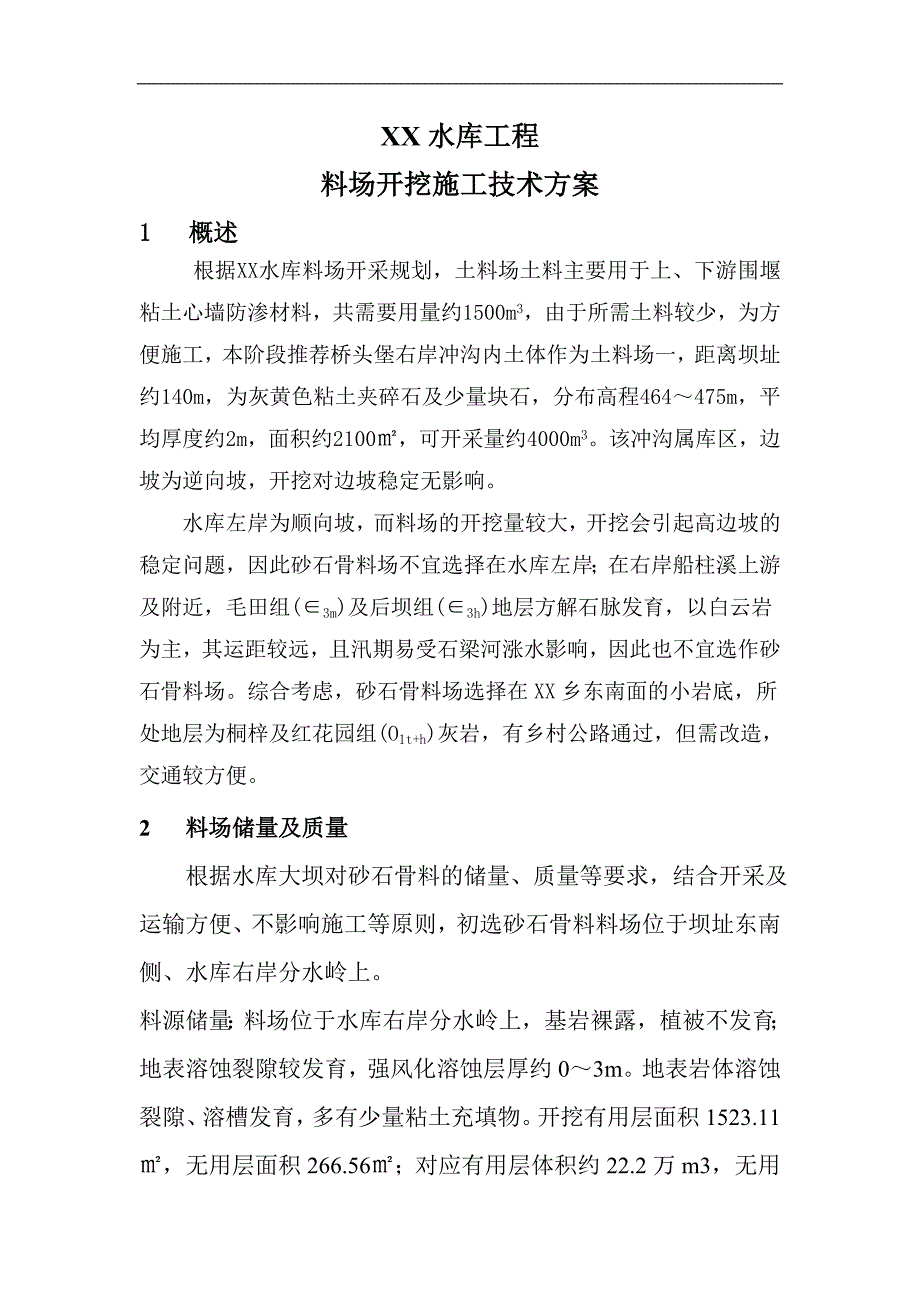

1、XX水库工程 料场开挖施工技术方案1 概述 根据XX水库料场开采规划,土料场土料主要用于上、下游围堰粘土心墙防渗材料,共需要用量约1500m3,由于所需土料较少,为方便施工,本阶段推荐桥头堡右岸冲沟内土体作为土料场一,距离坝址约140m,为灰黄色粘土夹碎石及少量块石,分布高程464475m,平均厚度约2m,面积约2100,可开采量约4000m3。该冲沟属库区,边坡为逆向坡,开挖对边坡稳定无影响。水库左岸为顺向坡,而料场的开挖量较大,开挖会引起高边坡的稳定问题,因此砂石骨料场不宜选择在水库左岸;在右岸船柱溪上游及附近,毛田组(3m)及后坝组(3h)地层方解石脉发育,以白云岩为主,其运距较远,且汛
2、期易受石梁河涨水影响,因此也不宜选作砂石骨料场。综合考虑,砂石骨料场选择在XX乡东南面的小岩底,所处地层为桐梓及红花园组(O1t+h)灰岩,有乡村公路通过,但需改造,交通较方便。2 料场储量及质量 根据水库大坝对砂石骨料的储量、质量等要求,结合开采及运输方便、不影响施工等原则,初选砂石骨料料场位于坝址东南侧、水库右岸分水岭上。料源储量:料场位于水库右岸分水岭上,基岩裸露,植被不发育;地表溶蚀裂隙较发育,强风化溶蚀层厚约03m。地表岩体溶蚀裂隙、溶槽发育,多有少量粘土充填物。开挖有用层面积1523.11,无用层面积266.56;对应有用层体积约22.2万m3,无用层体积约3.9万m3;料场储量能

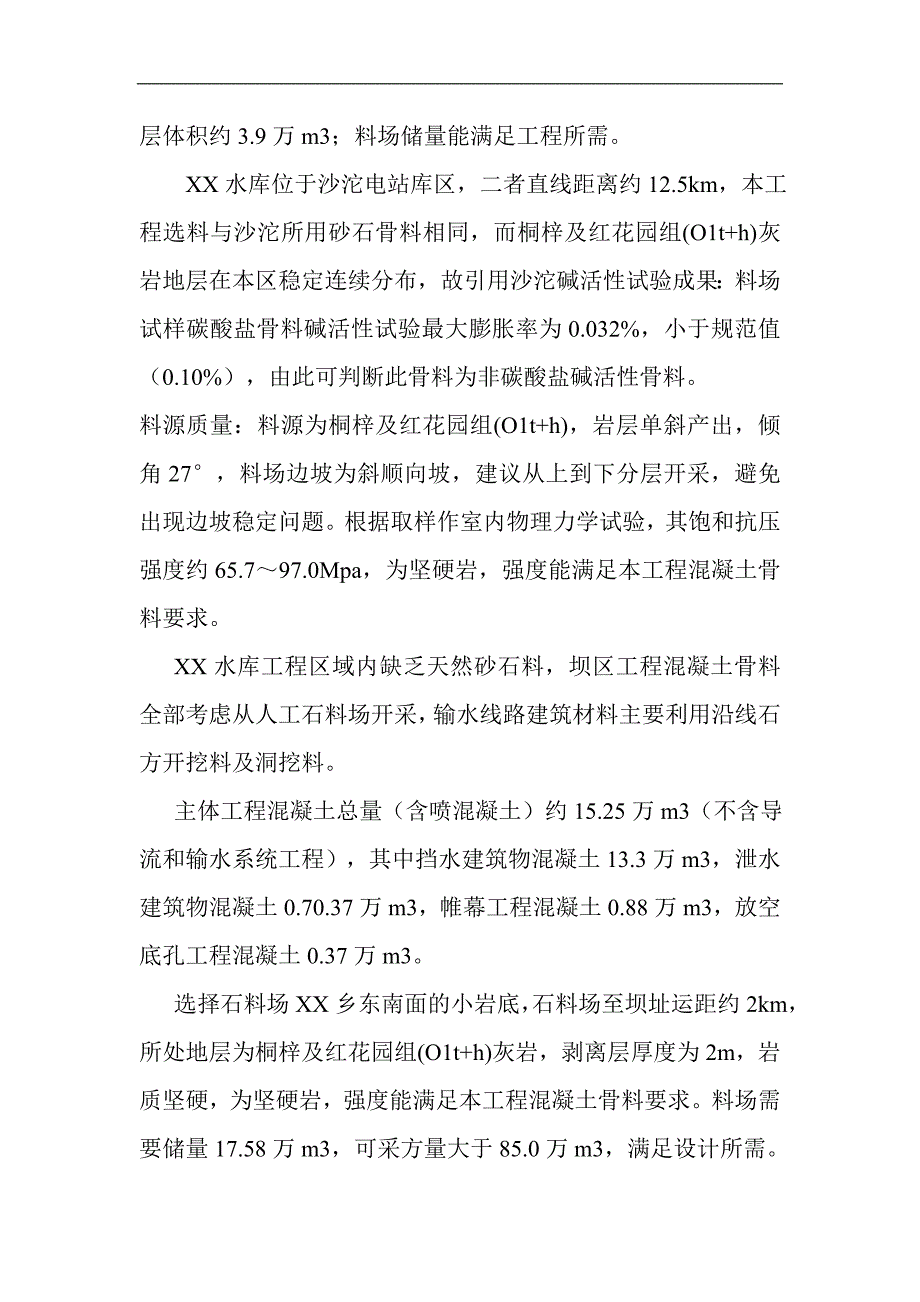

3、满足工程所需。 XX水库位于沙沱电站库区,二者直线距离约12.5km,本工程选料与沙沱所用砂石骨料相同,而桐梓及红花园组(O1t+h)灰岩地层在本区稳定连续分布,故引用沙沱碱活性试验成果:料场试样碳酸盐骨料碱活性试验最大膨胀率为0.032%,小于规范值(0.10%),由此可判断此骨料为非碳酸盐碱活性骨料。料源质量:料源为桐梓及红花园组(O1t+h),岩层单斜产出,倾角27,料场边坡为斜顺向坡,建议从上到下分层开采,避免出现边坡稳定问题。根据取样作室内物理力学试验,其饱和抗压强度约65.797.0Mpa,为坚硬岩,强度能满足本工程混凝土骨料要求。 XX水库工程区域内缺乏天然砂石料,坝区工程混凝土

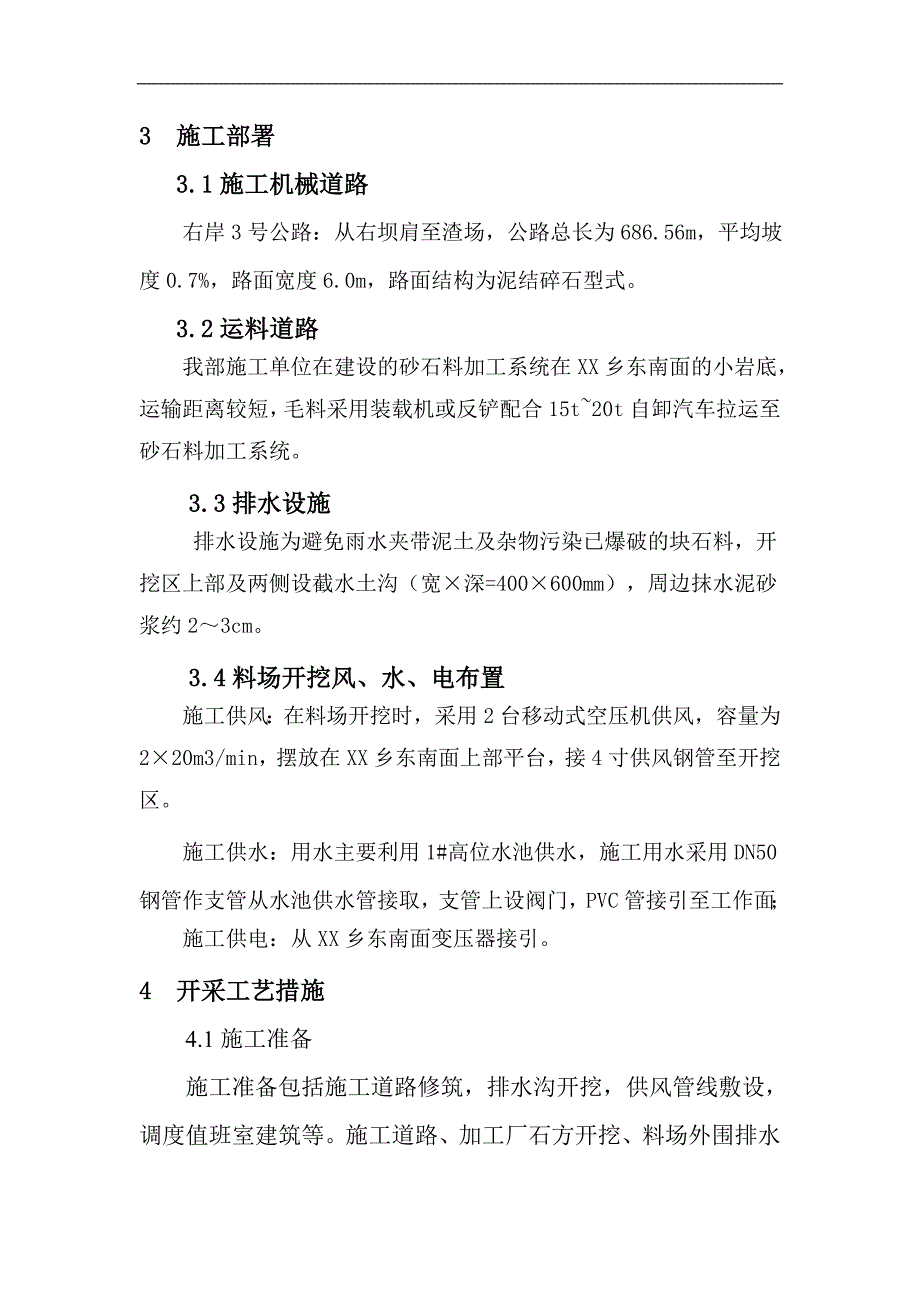

4、骨料全部考虑从人工石料场开采,输水线路建筑材料主要利用沿线石方开挖料及洞挖料。 主体工程混凝土总量(含喷混凝土)约15.25万m3(不含导流和输水系统工程),其中挡水建筑物混凝土13.3万m3,泄水建筑物混凝土0.70.37万m3,帷幕工程混凝土0.88万m3,放空底孔工程混凝土0.37万m3。 选择石料场XX乡东南面的小岩底,石料场至坝址运距约2km,所处地层为桐梓及红花园组(O1t+h)灰岩,剥离层厚度为2m,岩质坚硬,为坚硬岩,强度能满足本工程混凝土骨料要求。料场需要储量17.58万m3,可采方量大于85.0万m3,满足设计所需。3 施工部署 3.1施工机械道路 右岸3号公路:从右坝肩至
5、渣场,公路总长为686.56m,平均坡度0.7%,路面宽度6.0m,路面结构为泥结碎石型式。 3.2运料道路 我部施工单位在建设的砂石料加工系统在XX乡东南面的小岩底,运输距离较短,毛料采用装载机或反铲配合15t20t自卸汽车拉运至砂石料加工系统。 3.3排水设施 排水设施为避免雨水夹带泥土及杂物污染已爆破的块石料,开挖区上部及两侧设截水土沟(宽深=400600mm),周边抹水泥砂浆约23cm。 3.4料场开挖风、水、电布置施工供风:在料场开挖时,采用2台移动式空压机供风,容量为220m3/min,摆放在XX乡东南面上部平台,接4寸供风钢管至开挖区。施工供水:用水主要利用1#高位水池供水,施工
6、用水采用DN50钢管作支管从水池供水管接取,支管上设阀门,PVC管接引至工作面;施工供电:从XX乡东南面变压器接引。4 开采工艺措施 4.1施工准备施工准备包括施工道路修筑,排水沟开挖,供风管线敷设,调度值班室建筑等。施工道路、加工厂石方开挖、料场外围排水沟采用手风钻钻爆开挖,道路开挖石渣由装载机或反铲挖掘机配合自卸车运往弃渣场,与采料场剥离覆盖层一起装运至弃渣场。4.2覆盖层剥离及软弱夹层清除 石料场顶部残积物和植物根系,以人工配合挖掘机清除,表层风化岩层和犬牙状岩体用手风钻钻爆,挖掘机集渣至下部装运平台,3m3装载机15t自卸车运输至弃渣场。4.3钻爆作业 4.1.1、过渡料爆破设计 过渡
7、料粒径要求小于300mm,设计一次爆破达到粒径级配要求。根据我单位爆破的施工经验,采取以下技术措施,可以得到满意效果。 采用小孔径潜孔钻钻孔,增加单位岩体上的炮孔密度,本料场选用全液压履带式潜孔钻造孔,采用小抵抗线的炮孔分布模式。提高炸药单耗值,增加破坏岩石能量,采用微差挤压爆破技术,延长岩块之间碰撞时间,增加岩石破碎度。(1)爆破施工要求爆破后石块块径不大于30cm直径的要求。大块率控制到最低。爆破产生的震动不能对周围建筑物产生破坏效应。爆破飞石必须控制在警戒范围内。爆破作业尽量对后边坡避免造成爆破影响裂隙,确保后缘边坡稳定。(2)爆破器材的选用非电延时导爆管雷管。8#工业电雷管直径70mm
8、的乳化炸药,直径32的乳化炸药。粉状铵油炸药导爆索(3)爆破方案为确保开挖边坡平顺、整齐、稳定,应有效地控制爆破效应和确保安全,并能使爆破效果满足机械化开挖作业要求,确定开采开挖爆破方式为:根据开采台阶布置和阶段高度,采取多级台阶分段开挖,主爆区采用毫秒微差松动控制爆破。主要采用以下孔径。70孔,最佳效果孔深510m,本工程过渡料的开采钻孔选用6m孔深。其爆破参数的选择如下:本工程过渡料的开采爆破试验目前已做完,通过爆破试验取得以下爆破参数:台阶高度:H=6m; 最小抵抗线:中等坚硬矿岩w=(25-45)d,取w=2m; 孔深:L=(1.1-1.5)H, 取L=6.5m; 炮孔间距:a=(0.
9、7-2.0)w,取a=1.4m; 炮孔排距:b=(0.8-2.0)w, 取b=2.0m; 填塞长度:l=(0.71)w,取l=1.5m; 单孔装药量:Q=qaHW,取Q=13kg; 多排孔爆破时,从第二排孔起,以后各排孔的每孔装药量按下式计算 Q=kqabH,即Q=13.86kg,取Q=14kg 式中 a炮孔孔间距; d炮孔直径; q单位用药量,根据f=68,取q=0.75kg/m3; k考虑前排炮孔的矿岩阻力作用的增加系数,一般k=1.11.2,本工程取1.1; w最小抵抗线; l炮孔填塞长度; b炮孔排间距;过渡料梯段台阶爆破布孔剖面图4.1.2、主、次堆石料爆破设计 根据主、次堆石料的工
10、程量要求,首先爆破必须具备规模,设计每天爆破一次,每次爆破需完成7400m3以上;其次是爆破块体主堆料小于800mm,次堆料小于1000mm。根据以上两个要求,设计爆破如下:(1)爆破施工要求爆破后石块块径不大于800 mm1000 mm直径的要求。大块率控制到最低。爆破产生的震动不能对周围建筑物产生破坏效应。爆破飞石必须控制在警戒范围内。爆破工作要保证围岩岩石不受扰动,结构完整。(2)爆破器材的选用非电延时导爆管雷管。8#工业电雷管直径70mm的乳化炸药,直径32的乳化炸药。粉状铵油炸药导爆索(3)爆破方案为确保开挖边坡平顺、整齐、稳定,应有效地控制爆破效应和确保安全,并能使爆破效果满足机械
11、化开挖作业要求,确定开采开挖爆破方式为:根据开采台阶布置和阶段高度,采取多级台阶分段开挖,主爆区采用毫秒微差松动控制爆破。本工程主、次堆石料的开采爆破试验目前已做完,通过爆破试验取得以下爆破参数:90孔,最佳效果孔深510m,本工程选用10m孔深,作为主次堆石料的开采钻孔。爆破参数的选择台阶高度:H=10m; 最小抵抗线:中等坚硬矿岩w=(25-45)d,取w=2.5m; 孔深:L=(1.1-1.5)H, 取L=10.5m; 炮孔间距:a=(0.7-2.0)w,取a=1.8m; 炮孔排距:b=(0.8-2.0)w, 取b=2.5m; 填塞长度:l=(0.71)w,取l=2.7m; 单孔装药量:
12、Q=qaHW,取Q=32kg; 多排孔爆破时,从第二排孔起,以后各排孔的每孔装药量按下式计算 Q=kqabH,即Q=34.65kg,取Q=35kg 式中 a炮孔孔间距; d炮孔直径; q单位用药量,根据f=68,取q=0.7kg/m3; k考虑前排炮孔的矿岩阻力作用的增加系数,一般k=1.11.2,本工程取1.1; w最小抵抗线; l炮孔填塞长度; b炮孔排间距;主、次堆石料梯段台阶爆破布孔剖面图4.1.3、38mm浅孔爆破辅助爆破本工程由于外边坡面临空,爆破过后产生超径块体是难免的,超径不合格块体采用38mm浅孔松动爆破解小,开挖区便道开拓,工作面的揭顶开采,在大型潜孔钻不能到达的地方,需要
13、用浅孔进行爆破。38mm浅孔松动爆破参数如下:台阶高度:H=3m; 最小抵抗线:中等坚硬矿岩w=(25-30)d,取w=1.0m; 孔深:L=(1.1-1.5)H, 取L=3.5m; 炮孔间距:a=(0.8-2.0)w,取a=1.2m; 炮孔排距:b=(0.8-1.2)w, 取b=1.0m; 单孔装药量:Q=eq松aHW,取Q=1.2kg; 填塞长度:装改性铵油炸药0.2m/条,装八条后,还余1.9m,即填塞长度为1.9m d炮孔直径; q单位用药量,根据f=68,取q=0.35kg/m3,根据实际情况再校正; e炸药换算指数,对2#岩石炸药,e=1; w最小抵抗线;4.1.4、起爆方式和起爆
14、网络设计由于本工程对石料的粒径、级配要求十分严格,特别是其中过渡料的粒径要求在300mm以内,而且要求爆破一次成功,根据爆破试验取得的最佳效果来看,决定采用“V”型起爆方式,利用“V”型起爆的特点,加强岩块之间的碰撞程度,从而得到符合质量要求的石料。 由于段数过多,为了避免可能出现的“串段”或“重段”现象,均采用孔内延时接力传爆,孔外用电雷管连接,孔内用1段12段延时秒管起爆,排与排之间时间差控制在50ms左右。过渡料、主、次堆石料炮孔起爆顺序图5 施工方法说明5.1、钻孔工程本工程钻孔采用全液压履带式潜孔钻造孔,全液压履带式潜孔钻机钻孔具有劳动强度低、速度快、工效高、操作安全等特点。全液压履带式潜孔钻机在钻孔操作和钻机维护方面的操作要点:(1)在钻孔时,推进梁应该牢牢地抵住岩石不能有任何移动。如果在钻孔中推进梁出现移动,就会产生弯曲应力。在极端的情况下,会造成钻杆的断裂。(2)在推
