01、园林工程土方施工要求及验收标准.doc

上传人:p** 文档编号:941098 上传时间:2024-04-28 格式:DOC 页数:18 大小:74.15KB
下载 相关 举报
01、园林工程土方施工要求及验收标准.doc_第1页
第1页 / 共18页
01、园林工程土方施工要求及验收标准.doc_第2页
第2页 / 共18页
01、园林工程土方施工要求及验收标准.doc_第3页
第3页 / 共18页
01、园林工程土方施工要求及验收标准.doc_第4页
第4页 / 共18页
01、园林工程土方施工要求及验收标准.doc_第5页
第5页 / 共18页
01、园林工程土方施工要求及验收标准.doc_第6页
第6页 / 共18页
01、园林工程土方施工要求及验收标准.doc_第7页
第7页 / 共18页
01、园林工程土方施工要求及验收标准.doc_第8页
第8页 / 共18页
01、园林工程土方施工要求及验收标准.doc_第9页
第9页 / 共18页
01、园林工程土方施工要求及验收标准.doc_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《01、园林工程土方施工要求及验收标准.doc》由会员分享,可在线阅读,更多相关《01、园林工程土方施工要求及验收标准.doc(18页珍藏版)》请在第壹文秘上搜索。

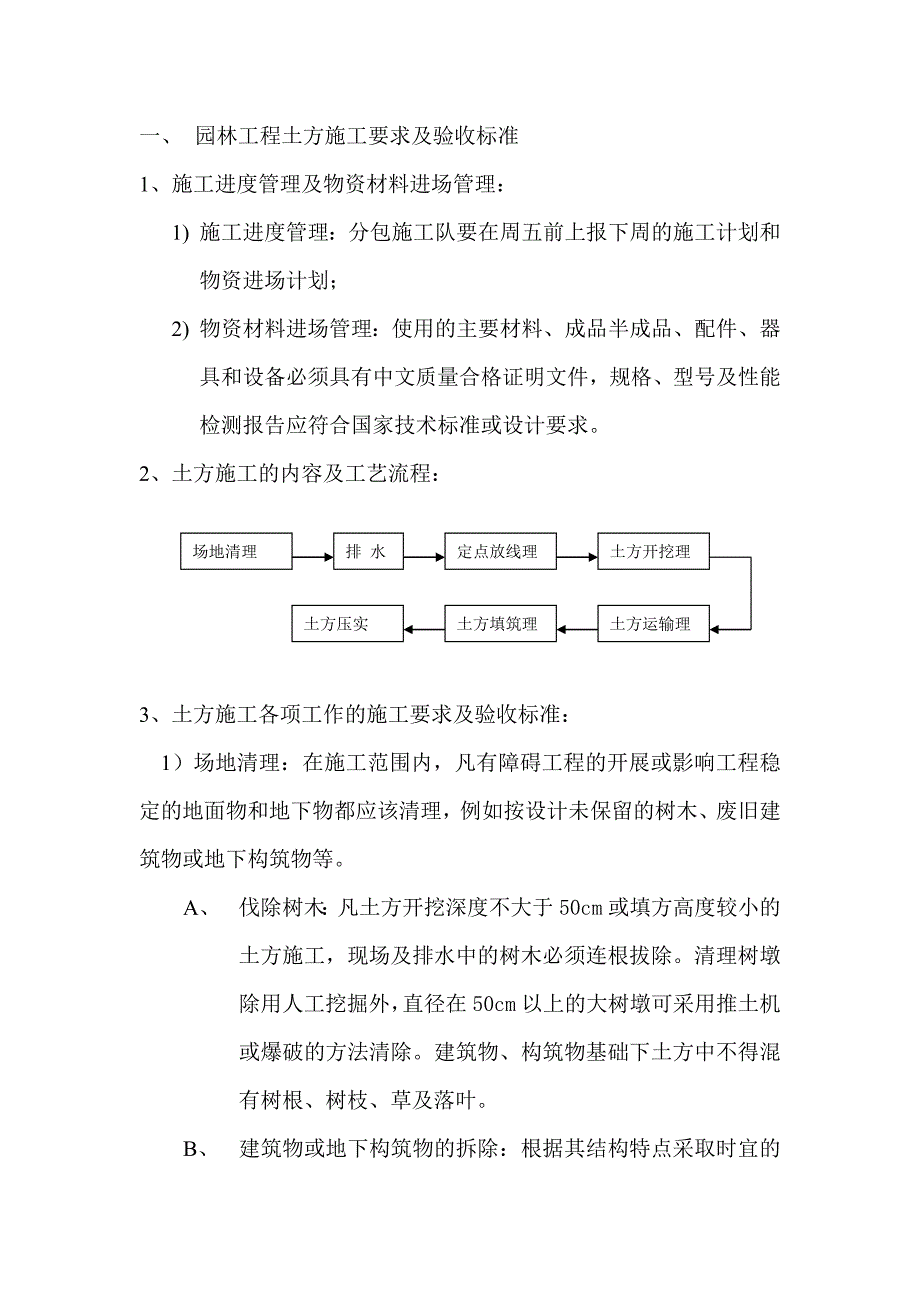

1、一、 园林工程土方施工要求及验收标准1、施工进度管理及物资材料进场管理:1) 施工进度管理:分包施工队要在周五前上报下周的施工计划和物资进场计划;2) 物资材料进场管理:使用的主要材料、成品半成品、配件、器具和设备必须具有中文质量合格证明文件,规格、型号及性能检测报告应符合国家技术标准或设计要求。2、土方施工的内容及工艺流程:土方开挖理定点放线理排 水场地清理土方填筑理土方压实 土方运输理3、土方施工各项工作的施工要求及验收标准: 1)场地清理:在施工范围内,凡有障碍工程的开展或影响工程稳定的地面物和地下物都应该清理,例如按设计未保留的树木、废旧建筑物或地下构筑物等。A、 伐除树木:凡土方开挖

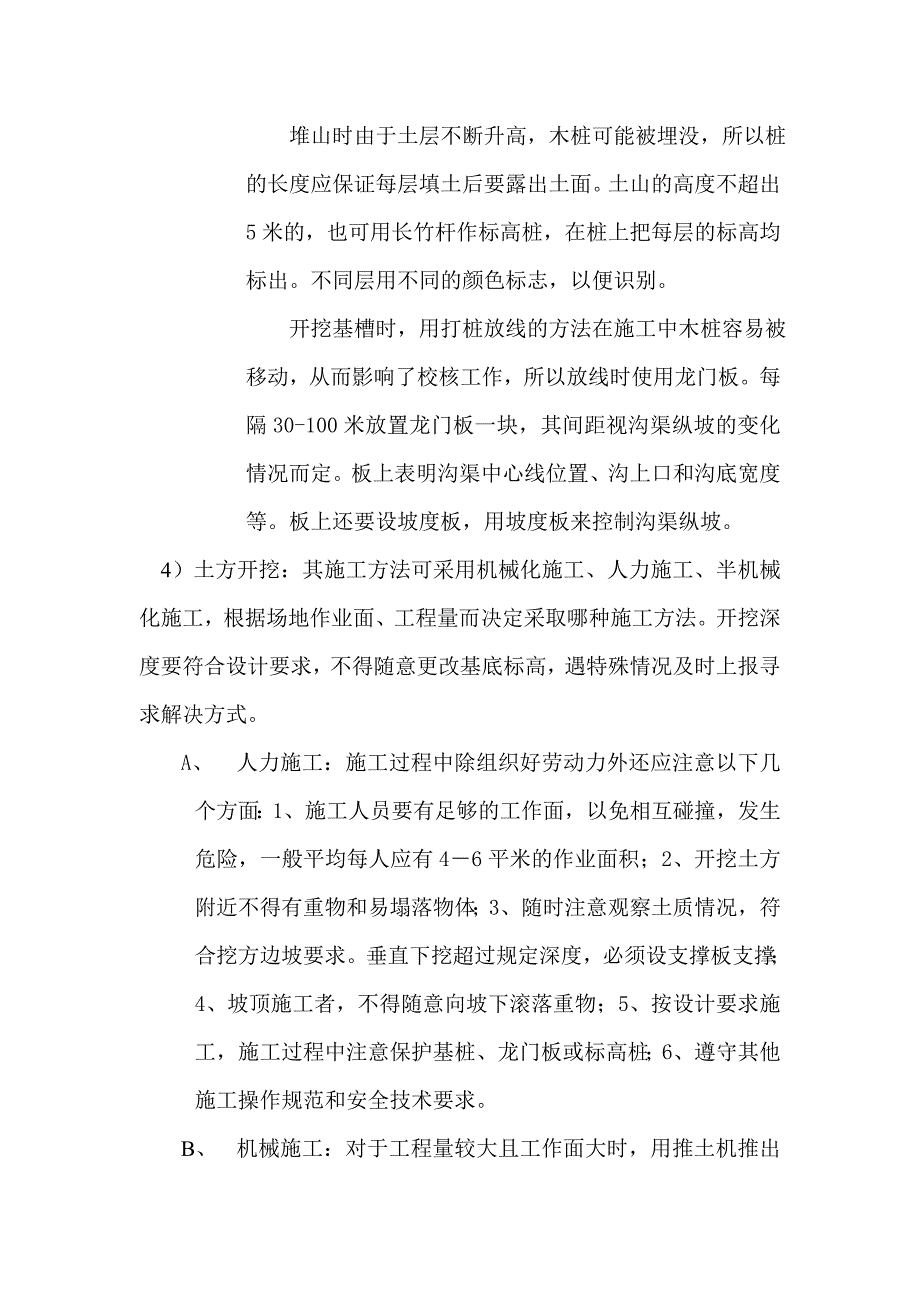

2、深度不大于50cm或填方高度较小的土方施工,现场及排水中的树木必须连根拔除。清理树墩除用人工挖掘外,直径在50cm以上的大树墩可采用推土机或爆破的方法清除。建筑物、构筑物基础下土方中不得混有树根、树枝、草及落叶。B、 建筑物或地下构筑物的拆除:根据其结构特点采取时宜的施工办法,并遵照建筑工程安全技术规范的规定进行操作。C、 施工过程中发现其他管线或异常物体:应立即请有关部门协同清查。未搞清前,不可施工,以免发生危险或造成其他损失。2)排水:场地积水不仅不便于施工,而且也影响工程质量。在施工之前设法将施工场地方位内的积水或过高的地下水排走。A、 在施工前,根据施工区地形特点在场地内及周围挖排水沟

3、,并防场地外的水流入。另外在施工区域内考虑临时排水设施,注意与原排水方式相适应,并且尽量与永久排水设施相结合。B、 用明沟,将水引至积水井面,再用水泵抽走。 3)定点放线:为了使工作充分表达设计意图测设时要尽量准确。A、 平整场地的放线:用经纬仪将图纸上的方格往测设到地面上,并在每个方格网交叉点处设立木桩,边界木桩的数目和位置依照图纸的要求设置。B、 自然地形的放线:将施工图纸上的方格网测设到地面上,然后堆山丘的边界线以及各条设计等高线与方格线的交点,一一标到地面上,并打桩(对于等高线的某些弯曲段或设计地形较复杂要求较高的局部地段,附加标高桩或缩小方格网边长而另设方格控制网,以保证施工质量)。

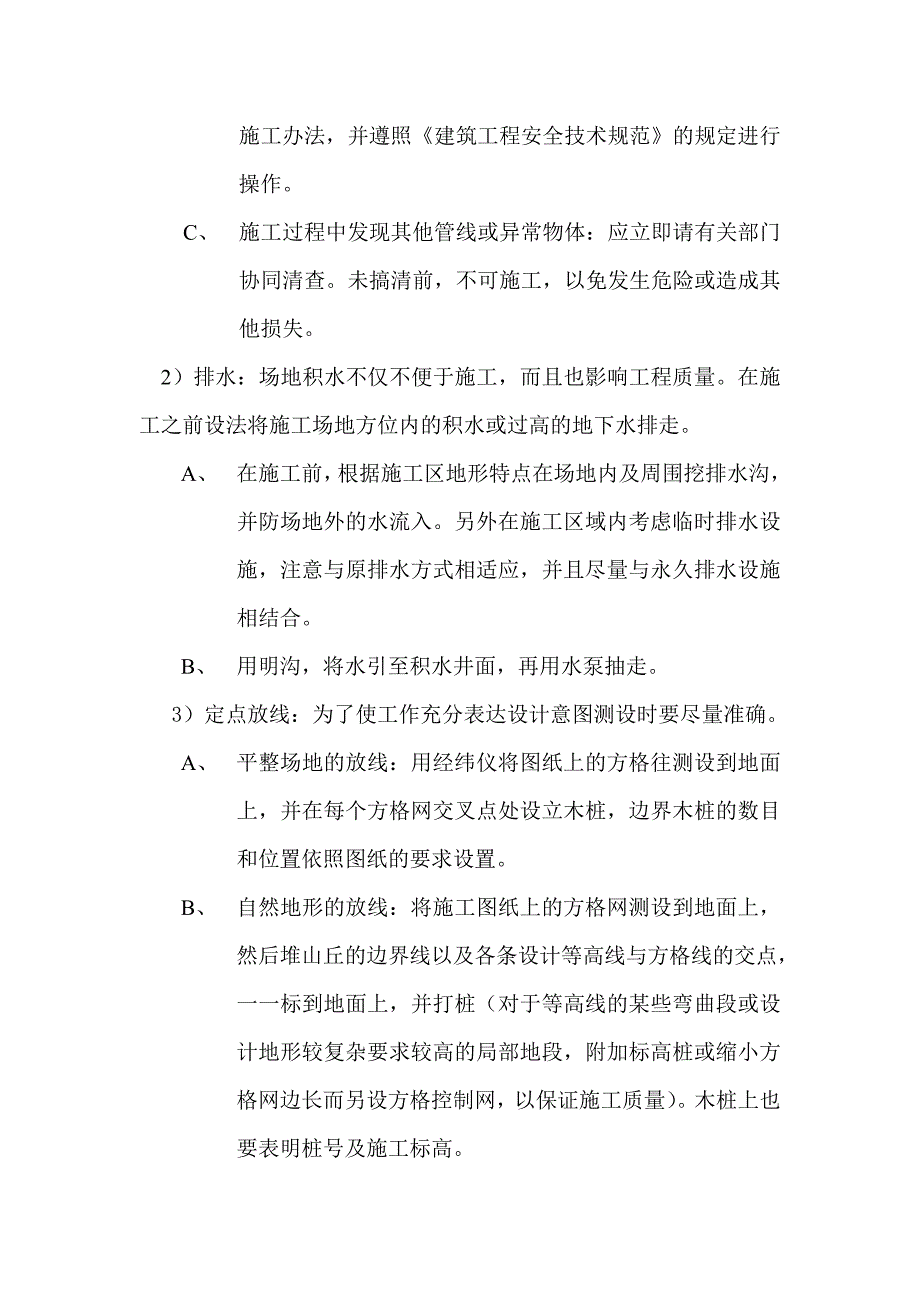

4、木桩上也要表明桩号及施工标高。 堆山时由于土层不断升高,木桩可能被埋没,所以桩的长度应保证每层填土后要露出土面。土山的高度不超出5米的,也可用长竹杆作标高桩,在桩上把每层的标高均标出。不同层用不同的颜色标志,以便识别。 开挖基槽时,用打桩放线的方法在施工中木桩容易被移动,从而影响了校核工作,所以放线时使用龙门板。每隔30-100米放置龙门板一块,其间距视沟渠纵坡的变化情况而定。板上表明沟渠中心线位置、沟上口和沟底宽度等。板上还要设坡度板,用坡度板来控制沟渠纵坡。 4)土方开挖:其施工方法可采用机械化施工、人力施工、半机械化施工,根据场地作业面、工程量而决定采取哪种施工方法。开挖深度要符合设计要

5、求,不得随意更改基底标高,遇特殊情况及时上报寻求解决方式。A、 人力施工:施工过程中除组织好劳动力外还应注意以下几个方面:1、施工人员要有足够的工作面,以免相互碰撞,发生危险,一般平均每人应有46平米的作业面积;2、开挖土方附近不得有重物和易塌落物体;3、随时注意观察土质情况,符合挖方边坡要求。垂直下挖超过规定深度,必须设支撑板支撑;4、坡顶施工者,不得随意向坡下滚落重物;5、按设计要求施工,施工过程中注意保护基桩、龙门板或标高桩;6、遵守其他施工操作规范和安全技术要求。B、 机械施工:对于工程量较大且工作面大时,用推土机推出地形,然后辅以人工修整。施工时注意以下几点:1、要求技术人员对推土机

6、手进行交底,使推土机手了解施工对象的情况,如施工地段的地形情况和设计地形特点,便于一目了然。另外施工前了解实地定点放线情况,如桩位和施工标高等,这样施工时司机心中有数,就能得心应手的按设计意图去塑造设计地形。2、注意保护表土,在推山时,先用推土机将施工地段的表层土(耕作土)推到施工施工场地外围,待地形整理停当,再把表层土铺回来。这对园林植物生长有利,包括人力施工地段有条件的也这样做。3、为了防止木桩受到破坏并有效指引推土机手木桩应加高或做醒目标志,放线也要明显;同时,施工人员要经常到现场校核桩点和放线,以免挖错(或推错)位置。 5)土方的运输:土方的运输路线应以设计的山头及山脊走向为依据,并结

7、合来土方向进行安排。采取环形线路,车辆或人载土上山,土卸在路两侧,空载的车(人)沿路线继续前行下山,车(人)不走回头路。不交叉穿行,路线通畅,不会逆流相挤。随着不断的卸土,山势逐渐的升高,运土路线也随之升高,这样既组织了车(人)流,又使山体分层上升,部分土方边卸边压实,有利于山体稳定,山体表面也较自然。如果土原有几个来向,运土路线可根据地形特点安排几个小环路,小环路的布置安排应互不干扰。 6)土方的填筑:填土应满足工程的质量要求,土壤质量需据填方用途和要求加以选择。施工时要求做到以下几点:1、大面积填方做到分层填筑,一般每层3050cm,并应层层压实;2、坡上填土,为防止新土方滑落,应先将土坡

8、挖成台阶状,然后再填土,有利于新旧土方的结合,使土方稳定。 7)土方的压实:土方的压实根据工程量的大小,可采用人工夯实或机械碾压。填土的含水量对压实质量有直接影响。为保证土在压实过程中处于最佳含水量,当过湿时,应予以翻松晾干,也可产不同类土或吸收性填料;当土过干时,则洒水湿润后再行压实。在夯实过程中还要做到如下几点:1、夯实工作必须分层进行。每层的厚度根据压实机械、土的性质和含水量来决定;2、压实工作要做到均匀;3、防止土层会有大的起伏现象,松土不用重型碾压机械直接滚压,采用先用轻碾后用重碾;4、防止边缘土方外挤引起塌落,压实工作自边缘开始逐渐向中间靠拢。二、园林工程给排水施工要求及验收标准1

9、、施工进度管理及物资材料进场管理:3) 施工进度管理:分包施工队要在周五前上报下周的施工计划和物资进场计划;4) 物资材料进场管理:使用的主要材料、成品半成品、配件、器具和设备必须具有中文质量合格证明文件,规格、型号及性能检测报告应符合国家技术标准或设计要求。2、施工各项工作的施工要求及验收标准:一)喷灌工程(一)喷灌工程施工的内容及工艺流程:沟槽回填水压试验管道安装及控制电缆敷设沟、槽开挖施工放线设备安装(二) 喷灌工程的施工要求及验收标准:1、 施工放线:1)施工放样应遵循“由整体到局部”的原则,放样前要进行现场勘察,了解放样区域的地形,考察设计图纸与现场实际情况是否一致性,确定放样控制点

10、,拟定放样方法,准备放样时使用的仪器和工具。若需要把某些地物点作为控制点时,应检查这些点在图纸上的位置与实际位置是否符合;2)对于每一块独立的喷灌区域,施工放样时应先确定喷头位置,再确定管道位置。管道定位前应对喷头定位结果进行认真核查,核查内容包括喷头数量和间距,不合格不予以验收。2、 沟槽开挖:1)沟槽深度应按设计要求进行施工;2)在满足设备安装的前提下,沟槽应尽量窄些,设工作坑,沟槽应顺直,槽床向阀门井或泄水井找坡;3)沟内不应有坚硬杂物,如坚硬杂物难以清除,应回填10cm厚沙土。3、 管道安装、控制电缆敷设:A、管道安装:1)敷设管道前要对管材、管件、密封圈等重新作一次外观检查,有质量问

11、题的均不得使用;2)管道连接方式为粘接为:当管径DN75mm时,采用螺纹连接;当管径75mm时,采用熔焊连接;3)管道安装施工中断时,应采取管口封堵措施,防止杂物进入;管道安装施工结束后,敷设管道所用的垫块应及时拆除。 B、控制电缆敷设:1)控制电缆随喷灌管道敷设,直接敷设在槽床一侧或两侧;2)在控制器和电磁阀之间的控制电缆不宜有接头,所有的接头只能出现在阀门井中和控制器的连接端子上。4、 水压试验:1)管道安装施工期间应对管道进行分段水压试验,管道安装施工结束后,应进行管道水压试验。水压试验的内容包括严密试验和强度试验;2)水压试验不合格,应及时检修;检修后到达规定的养护时间,再次进行水压试

12、验。5、 沟槽回填:管道安装完毕并经水压及泄水试验合格后,方可进行沟槽回填。沟槽回填要分两步完成,先部分回填,再全部回填。1)部分回填:指管道以上约100mm范围内的回填。一般采用砂土或筛过的原土回填,其中不应含有砖瓦、砾石或其他杂质硬物。填土前应对管道压力充水,充水压力应接近管道的工作压力;2)全部回填:采用符合要求的原土,用轻夯或踩实的方法分层回填,一次填土100150mm,直至高出地面100mm左右。回填到位后必须对整个沟槽进行水夯,使回填土充分下沉。6、 设备安装:严格按照不同设备的技术要求进行安装,设备安装主要包括喷头安装、电磁阀安装。A、喷头安装:安装喷头时应严格按照技术要求操作,

13、保证安装质量。安装喷头时应注意以下几点:1)安装喷头前,应彻底冲洗管道系统,直到管道末端出水变清为止,以免管道中的杂物堵塞喷头。2)安装时注意安装的喷头型号要和设计一致。B、电磁阀安装:电磁阀安装时要做到以下几点:1)安装电磁阀前,应先清除管道内地异物,并对管路进行彻底清洗;2)电磁阀两侧应设活节,以便对电磁阀检修和更换;3)在管件外螺纹上顺进丝方向缠两圈聚四氟乙烯带(俗称生料带),先徒手拧紧螺纹,再用扳手拧12圈。不宜拧得太紧,以免挤压先导孔口,使电磁阀不能正常工作。二) 排水工程:(一)排水工程施工的内容及工艺流程:设备安装沟槽回填水压试验雨水管道铺设沟、槽开挖施工放线(二)排水工程的施工

14、要求及验收标准1、 工放线:根据施工图在施工现场确定干、支管及节点的平面位置,分别用灰线和木桩标示。2、 沟、槽开挖:施工时要做到以下几个方面:1)采用机械挖槽辅以人工配合或人工开挖。机械挖槽确保槽底土壤不被扰动,实际槽底高程以上留20cm不挖,待人工清挖;2)严格控制槽底高程和宽度,防止超挖;3)在现有地下管线附近挖槽时,事先与有关管理单位联系,采取措施,防止损坏管道。3、 雨水管道铺设:1)验槽开挖平整后,采用现场钎探法对槽底进行地基承载力实验,当地基承载力和稳定性能达不到要求,请有关部门进行协商解决,采取换填措施。2)排水管的坡度必须符合设计要求,管道标高偏差不应大于110mm。4、 包

15、封混凝土及接口:1)企口包封混凝土模版采用钢木组合模板拼装,后背方木支撑加固,模板的拼装直顺,拼封严密,支撑牢固。混凝土坍落度控制在1214cm,浇筑时管基两侧同步下料,采用压茬赶浆法振捣,严防漏振。对于平口管包封,浇筑时将钢丝网按设计规定位置和深度固定在管座内,防止振捣时钢丝网位移,最后抹面。2)接口形式分别为平口抹带、企口捻缝和柔性接口。管道连接要求接口应平直,环形间隙应均匀,灰口应密实、饱满,抹带接口表面平整,无间断和裂缝、空鼓现象。5、 检查井及雨水口砌筑:1)采用的水泥砂浆砌筑其强度不低于100号。检查井砌筑前检查基础尺寸、高程和混凝土强度,应满足规范要求;2)管口深入井内30mm;严格控制井室底几何尺寸误差在允许偏差之内,流槽直顺、圆滑;3)踏步安装前刷防锈漆,在砌砖时用砂浆埋固,随砌随安。不得在事后凿洞补装,及时检查踏步底上下,左右间距及外露尺寸,确保位置准确无误;4)当管径大于300mm时,管顶应砌砖圈加固,以减少管顶压力。管径大于或等于1000mm时,拱圈为250mm;当管径小于1000mm时,拱圈高应为125mm;5)砖墙勾缝砂浆塞入灰缝中,压实拉平、深浅一致、横竖缝交接处应平整;6)检查井、井室及雨水口砌筑或安装至规定高程后,及时浇筑或安装井圈,盖好井盖。6、 无压力排水管道严密性试验:污水、雨污水合流及湿陷土、膨胀土地区的雨水管道

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 园林工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
