《电气施工工艺.ppt》由会员分享,可在线阅读,更多相关《电气施工工艺.ppt(46页珍藏版)》请在第壹文秘上搜索。

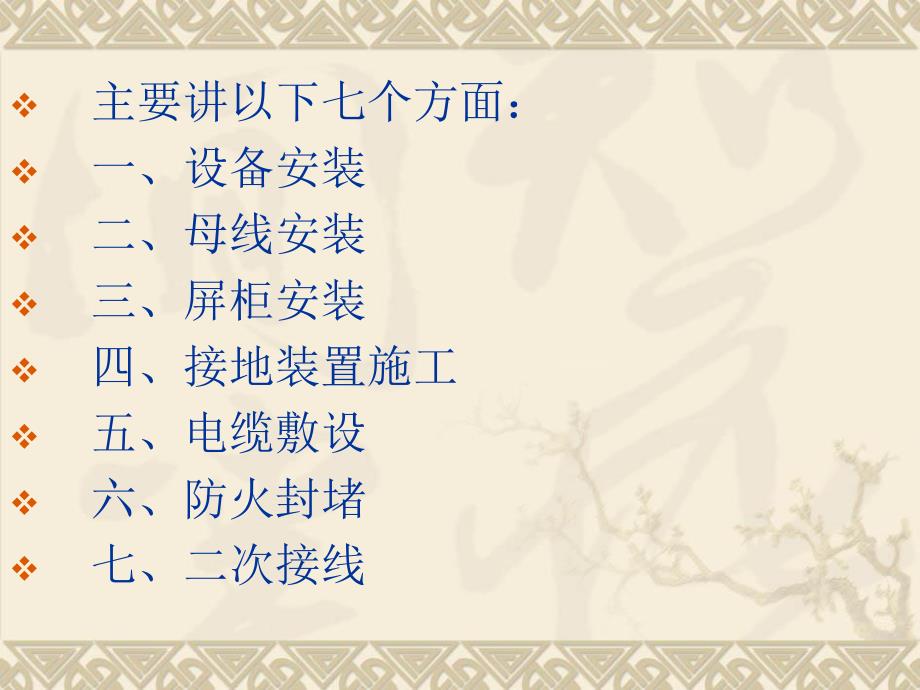

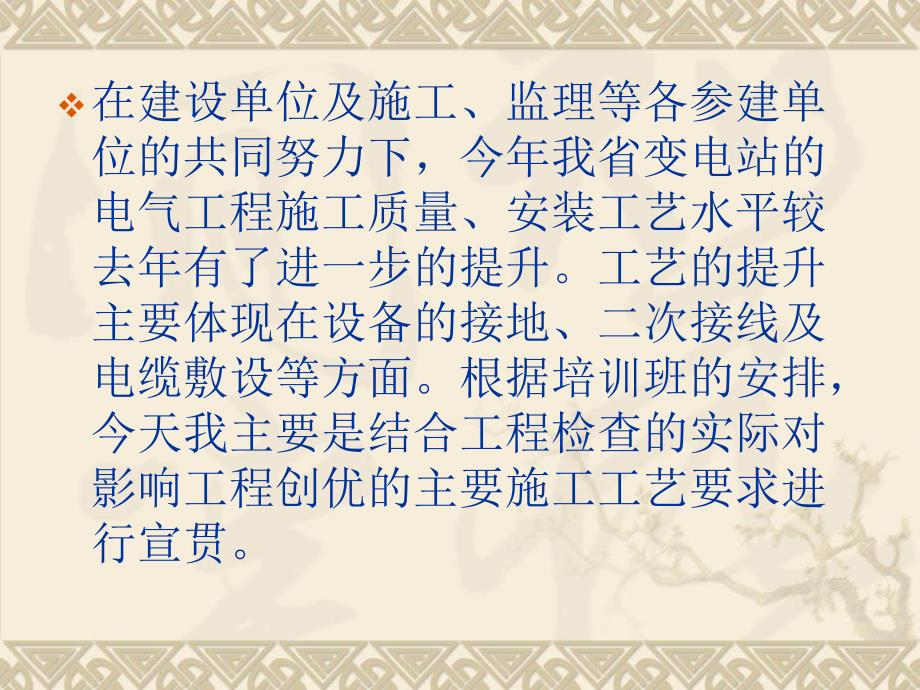

1、建设管理单位质量管理培训班课件电气施工工艺v在建设单位及施工、监理等各参建单位的共同努力下,今年我省变电站的电气工程施工质量、安装工艺水平较去年有了进一步的提升。工艺的提升主要体现在设备的接地、二次接线及电缆敷设等方面。根据培训班的安排,今天我主要是结合工程检查的实际对影响工程创优的主要施工工艺要求进行宣贯。v主要讲以下七个方面:v一、设备安装v二、母线安装v三、屏柜安装 v四、接地装置施工 v五、电缆敷设 v六、防火封堵 v七、二次接线设备安装 v工艺要求要点:工艺要求要点:v设备安装符合规范和制造厂要求,设备转动点动作灵活正确、可靠,接触良好,指示正确,电气、机械闭锁可靠,所有密封件密封良
2、好,瓷件无损伤、裂纹,设备外观无损伤、无(对(对应的强制性条文:在验收时应进行下列检查:应的强制性条文:在验收时应进行下列检查:三、断路器及其操作机构的联动应正常,无卡三、断路器及其操作机构的联动应正常,无卡阻现象;分、合闸指示正确;辅助开关动作可阻现象;分、合闸指示正确;辅助开关动作可靠正确。四、密度继电器的报警、闭锁定值符靠正确。四、密度继电器的报警、闭锁定值符合规定;电气回路传动正确。五、六氟化硫气合规定;电气回路传动正确。五、六氟化硫气体压力、泄漏率和含水量应符合规定。)体压力、泄漏率和含水量应符合规定。)污染设备安装 安装无调整垫片。要实现安装无调整垫片,首要的是保证土建施工的精度,
3、确保基础预埋件标高误差在设计要求范围内,另外,在设备选型时尽量选用螺栓调节型设备,以方便现场调节。设备安装v螺栓未露牙vGIS底座与基础预埋件间间隙大,但未加垫片设备安装v断路器支架底座与基础平面间用水泥砂浆填实,不符合制造厂要求v断路器支架安装符合制造厂要求母线安装 v1、软母线安装工艺要求要点:、软母线安装工艺要求要点:v导线应无松散、断股及损伤,扩径导线无凹陷、变形;设备间软导线弯曲自然、弧度一致、排列整齐;软母线与设备连线弧垂一致、松紧适意、整齐美观;跳线平顺、三相跳线弧垂一致。母线安装 设备连线示范 母线安装 v跳线示范母线安装 v设备间软导线弯曲弧度不一致、排列不整齐母线安装 v2
4、、管型母线安装工艺要求要点:、管型母线安装工艺要求要点:v三相母线管段轴线应互相平行、标高一致,挠曲度符合设计及规范要求;外观光洁,焊接工艺良好,焊口距支持器边缘距离50mm;相色标志齐全、正确。屏柜安装 v工艺要求要点:控制、保护、自动化及直流成工艺要求要点:控制、保护、自动化及直流成列屏柜屏面平整,屏柜面误差应满足相邻两屏列屏柜屏面平整,屏柜面误差应满足相邻两屏屏面平整,相邻屏柜间隙屏面平整,相邻屏柜间隙1.5mm;采用螺栓;采用螺栓固定,固定牢靠;屏柜的正面、背面均有命名固定,固定牢靠;屏柜的正面、背面均有命名编号,屏柜(端子箱、就地柜)柜内元件标识编号,屏柜(端子箱、就地柜)柜内元件标
5、识齐全、清晰;屏柜(端子箱、就地柜)本体应齐全、清晰;屏柜(端子箱、就地柜)本体应可靠接地,屏柜(端子箱、就地柜)可开启的可靠接地,屏柜(端子箱、就地柜)可开启的门应用软铜线可靠连接接地门应用软铜线可靠连接接地(对应的强制性条(对应的强制性条文:电气装置的下列金属部分,均应接地或接文:电气装置的下列金属部分,均应接地或接零:四、配电、控制、保护用的屏零:四、配电、控制、保护用的屏柜、箱)柜、箱)及操作台等的金属框架和底座。)及操作台等的金属框架和底座。)。屏柜安装屏柜安装示范 屏柜安装v相邻屏柜间隙超标v屏柜门未用软铜线可靠连接接地 v屏面不平整 v铁丝绑扎固定,不规范 接地装置施工 v工艺要
6、求要点:工艺要求要点:接地体埋设深度应符合接地体埋设深度应符合设计规定,当设计无规定时,不宜小于设计规定,当设计无规定时,不宜小于0.6m;钢接地体的搭接应采用搭接焊,搭;钢接地体的搭接应采用搭接焊,搭接长度和焊接方式应满足规范要求接长度和焊接方式应满足规范要求(对应(对应的强制性条文:接地体(线)的焊接应采的强制性条文:接地体(线)的焊接应采用搭接焊,其搭接长度必须符合下列规定:用搭接焊,其搭接长度必须符合下列规定:一、扁钢为其宽度的两倍(且至少一、扁钢为其宽度的两倍(且至少3个棱边个棱边焊接。)二、圆钢为其直径的焊接。)二、圆钢为其直径的6倍。三、圆倍。三、圆钢与扁钢连接时,其长度为圆钢直
7、径的钢与扁钢连接时,其长度为圆钢直径的6倍。倍。四、扁钢与钢管、扁钢与角钢焊四、扁钢与钢管、扁钢与角钢焊接地装置施工 v接时,为了连接可靠,除应在其接触部接时,为了连接可靠,除应在其接触部位两侧进行焊接外,并应焊以由钢带弯位两侧进行焊接外,并应焊以由钢带弯成的弧形(或直角形)卡子或直接由钢成的弧形(或直角形)卡子或直接由钢带本身弯成弧形(或直角形)与钢管带本身弯成弧形(或直角形)与钢管(或角钢)焊接。);(或角钢)焊接。);接地焊接结束后接地焊接结束后应及时做好防腐处理,钢材的切断面、应及时做好防腐处理,钢材的切断面、镀锌钢材在焊接时镀锌层被破坏处也应镀锌钢材在焊接时镀锌层被破坏处也应进行防腐
8、处理;进行防腐处理;接地装置施工 v接地体搭接地体搭接焊示范接焊示范 接地装置施工 v接地扁钢搭接面积不足接地扁钢搭接面积不足 接地装置施工 v焊接不完整焊接不完整 接地装置施工 v工艺要求要点:工艺要求要点:变电变电站的接地装置应与线路站的接地装置应与线路的避雷线相连,且有便的避雷线相连,且有便于分开的连接点于分开的连接点(对应(对应的强制性条文:发电厂、的强制性条文:发电厂、变电所的接地装置应与变电所的接地装置应与线路的避雷线相连,且线路的避雷线相连,且有便于分开的连接有便于分开的连接点。);点。);接地装置施工 v工艺要求要点:工艺要求要点:避避雷针(带)与引下线雷针(带)与引下线之间的
9、连接应采用焊之间的连接应采用焊接或热剂(放热)焊接或热剂(放热)焊接接(对应的强制性条(对应的强制性条文:避雷针(带)与文:避雷针(带)与引下线之间的连接应引下线之间的连接应采用焊接。);采用焊接。);v独立避雷针与引下独立避雷针与引下线之间未采用焊接线之间未采用焊接 接地装置施工 v工艺要求要点:工艺要求要点:设备及构支架设备及构支架接地位置应规范接地位置应规范统一、连接可靠,统一、连接可靠,制作美观,接地制作美观,接地标识明显、正确;标识明显、正确;v构支架接地高度、朝向一致构支架接地高度、朝向一致 接地装置施工 v设备接地高度、设备接地高度、朝向一致朝向一致 v接接地地制制作作美美观、观
10、、标标识识明明显显 接地装置施工 v工艺要求要点:工艺要求要点:每个每个电气装置的接地应以单电气装置的接地应以单独的接地线与接地汇流独的接地线与接地汇流排或接地干线相连接,排或接地干线相连接,严禁在一个接地线中串严禁在一个接地线中串接几个需要接地的电气接几个需要接地的电气装置装置(对应的强制性条(对应的强制性条文:每个电气装置的接文:每个电气装置的接地应以单独的接地线与地应以单独的接地线与接地干线相连接,不得接地干线相连接,不得在一个接地线中串接几在一个接地线中串接几个需要接地的电气装个需要接地的电气装置。);置。);v套管底座串联接地套管底座串联接地接地装置施工 v工艺要求要点:工艺要求要点
11、:重要设备和设备构架应有两重要设备和设备构架应有两根与主地网不同地点连接的接地引下线,且每根与主地网不同地点连接的接地引下线,且每根接地引下线均应符合热稳定及机械强度的要根接地引下线均应符合热稳定及机械强度的要求,连接引线应便于定期进行检查测试(这是求,连接引线应便于定期进行检查测试(这是国家电网生计国家电网生计【2005】400号文,即号文,即十八项十八项反措反措的要求,也是的要求,也是2008版国网优质工程评选版国网优质工程评选办法的要求。办法的要求。v工艺要求要点:工艺要求要点:高压配电装置间隔和电抗器、高压配电装置间隔和电抗器、电容器等等的栅栏门铰链处应用软铜线连接。电容器等等的栅栏门
12、铰链处应用软铜线连接。(对应的强制性条文:高压配电间隔和静止补(对应的强制性条文:高压配电间隔和静止补偿装置的栅栏门铰链处应用软铜线连接,以保偿装置的栅栏门铰链处应用软铜线连接,以保证良好接地。)证良好接地。)接地装置施工 v工艺要求要点:工艺要求要点:在主控室、保护室屏柜下层的电缆在主控室、保护室屏柜下层的电缆沟内,按屏柜布置的方向敷设沟内,按屏柜布置的方向敷设100平方毫米的专业铜平方毫米的专业铜排(缆),将该铜排(缆)首末端连接,形成保护室排(缆),将该铜排(缆)首末端连接,形成保护室内的等电位接地网,等电位接地网必须用至少内的等电位接地网,等电位接地网必须用至少4根以根以上、截面不小于
13、上、截面不小于50平方毫米的铜排(缆)与变电站的平方毫米的铜排(缆)与变电站的主接地网在电缆竖井处可靠连接。主接地网在电缆竖井处可靠连接。v保护小室保护小室等电位接等电位接地网只用地网只用1根铜排根铜排与主接地与主接地网连接网连接 电缆敷设 v工艺要求要点:工艺要求要点:室外电缆不外露;室外电缆不外露;v电缆保护管敷设不到位(未进设备箱),电缆电缆保护管敷设不到位(未进设备箱),电缆敷设不整齐,蛇皮管端部未采用专用接头。敷设不整齐,蛇皮管端部未采用专用接头。电缆敷设 v工艺要求要点:工艺要求要点:电缆保护管与地面垂直并电缆保护管与地面垂直并与构支架平行,多个同一构支架或设备安装与构支架平行,多
14、个同一构支架或设备安装安装单根电缆管时,应在同一轴线上,多根安装单根电缆管时,应在同一轴线上,多根电缆管排装时,弯曲半径和高度应一致;管电缆管排装时,弯曲半径和高度应一致;管口应光滑无毛刺,保护管应接地;口应光滑无毛刺,保护管应接地;电缆敷设 v工艺要求要点:工艺要求要点:直线段电缆应平直、顺畅,直线段电缆应平直、顺畅,不允许直线沟内支架上电缆有弯曲或下垂现不允许直线沟内支架上电缆有弯曲或下垂现象;电缆沟转弯、电缆层井口处的电缆弯曲象;电缆沟转弯、电缆层井口处的电缆弯曲弧度一致、绑扎牢固,避免交叉;电缆在终弧度一致、绑扎牢固,避免交叉;电缆在终端、建筑物进出口、排管进出口、电缆沟转端、建筑物进
15、出口、排管进出口、电缆沟转弯等处应装设标识牌,标识清晰。弯等处应装设标识牌,标识清晰。v直线段电缆直线段电缆平直、顺畅平直、顺畅电缆敷设 v电缆沟转弯处的电缆电缆沟转弯处的电缆弯曲弧度一致、绑扎弯曲弧度一致、绑扎牢固,避免交叉牢固,避免交叉v电缆层井口处的电电缆层井口处的电缆弯曲弧度一致、缆弯曲弧度一致、绑扎牢固,不交叉绑扎牢固,不交叉电缆敷设 v蛇皮管破损、锈蛇皮管破损、锈蚀,未采用专用蚀,未采用专用接头或热缩接头或热缩 v电缆敷设紊乱,电缆敷设紊乱,随意交叉,拐弯处弧随意交叉,拐弯处弧度不一致度不一致防火封堵 v工艺要求要点:在户外电缆沟内、至控制室工艺要求要点:在户外电缆沟内、至控制室或
16、配电装置的沟道入口处、电缆竖井内、电或配电装置的沟道入口处、电缆竖井内、电缆至屏(柜、箱、台)开孔部位、电缆穿管缆至屏(柜、箱、台)开孔部位、电缆穿管等处均应实施防火封堵;户外电缆沟的隔断等处均应实施防火封堵;户外电缆沟的隔断采用防火墙,防火墙两侧采用采用防火墙,防火墙两侧采用10毫米以上厚毫米以上厚度防火隔板封隔、中间采用无机堵料、防火度防火隔板封隔、中间采用无机堵料、防火包或耐火砖堆砌,防火墙内的电缆周围必须包或耐火砖堆砌,防火墙内的电缆周围必须采用不得小于采用不得小于20毫米的有机堵料进行包裹,毫米的有机堵料进行包裹,防火墙紧靠两侧不小于防火墙紧靠两侧不小于1米区段内所有电缆米区段内所有电缆应加涂防火涂料;防火封堵应严密、平整应加涂防火涂料;防火封堵应严密、平整(电缆管口的堵料要成圆弧形),有机堵料(电缆管口的堵料要成圆弧形),有机堵料不能与电缆芯线及网络电缆直接接触。不能与电缆芯线及网络电缆直接接触。防火封堵v防火墙制作较规范防火墙制作较规范防火封堵v电缆封堵示范电缆封堵示范防火封堵v封堵不完善,工艺差封堵不完善,工艺差防火封堵v有机堵料与电缆芯线及网络电缆有机堵料与电缆芯线及
