土石方工程.ppt

上传人:p** 文档编号:943877 上传时间:2024-05-06 格式:PPT 页数:54 大小:1.60MB
下载 相关 举报
土石方工程.ppt_第1页
第1页 / 共54页
土石方工程.ppt_第2页
第2页 / 共54页
土石方工程.ppt_第3页
第3页 / 共54页
土石方工程.ppt_第4页
第4页 / 共54页
土石方工程.ppt_第5页
第5页 / 共54页
土石方工程.ppt_第6页
第6页 / 共54页
土石方工程.ppt_第7页
第7页 / 共54页
土石方工程.ppt_第8页
第8页 / 共54页
土石方工程.ppt_第9页
第9页 / 共54页
土石方工程.ppt_第10页
第10页 / 共54页
亲,该文档总共54页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《土石方工程.ppt》由会员分享,可在线阅读,更多相关《土石方工程.ppt(54页珍藏版)》请在第壹文秘上搜索。

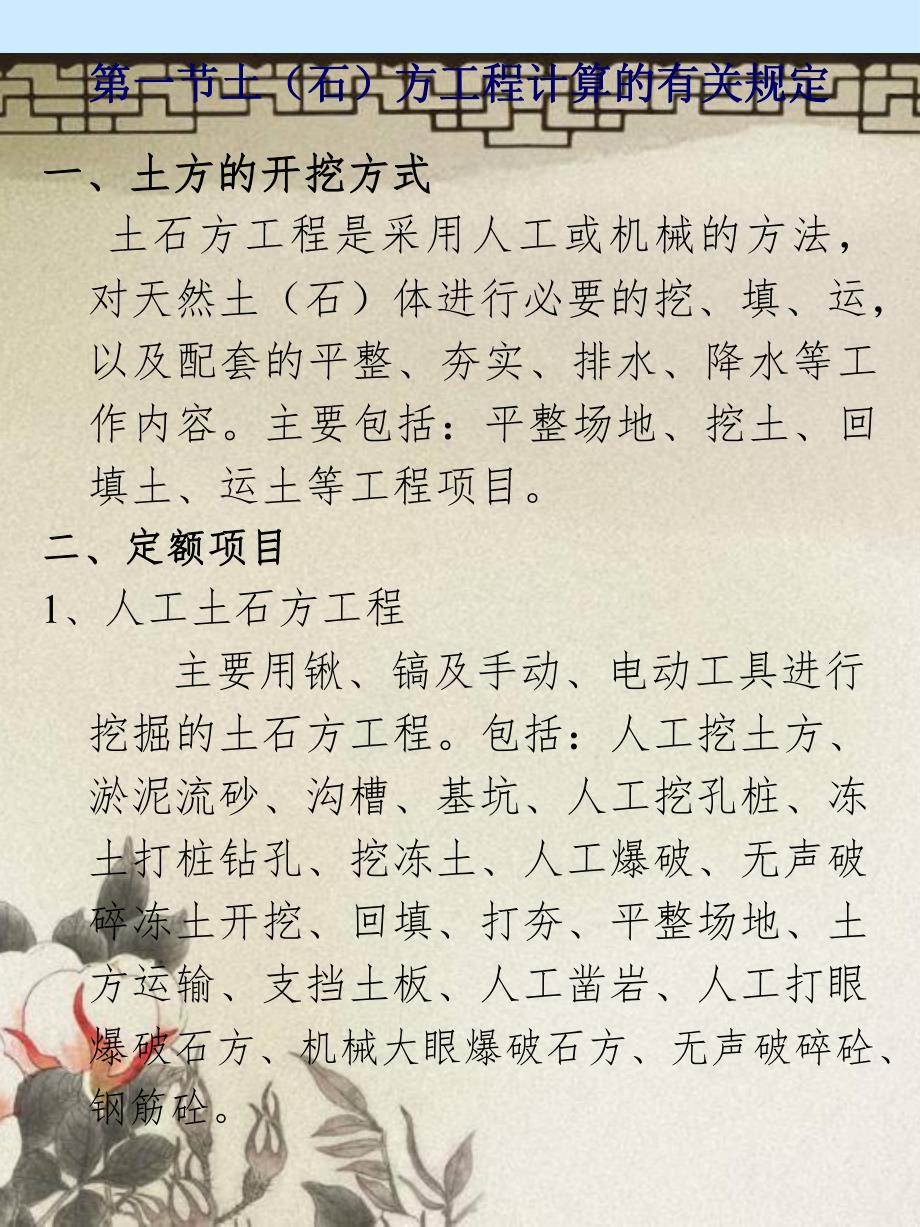

1、建筑工程预算建筑工程预算第第 九章九章 土石方工程土石方工程主要内容主要内容第一节第一节 土石方工程计算的有关土石方工程计算的有关规定规定第二节第二节 土石方工程定额说明及土石方工程定额说明及工程量计算规则工程量计算规则第三节第三节 土石方工程实例分析土石方工程实例分析第一节土(石)方工程计算的有关规定第一节土(石)方工程计算的有关规定一、土方的开挖方式一、土方的开挖方式 土石方工程是采用人工或机械的方法,对天然土(石)体进行必要的挖、填、运,以及配套的平整、夯实、排水、降水等工作内容。主要包括:平整场地、挖土、回填土、运土等工程项目。二、定额项目二、定额项目1、人工土石方工程 主要用锹、镐及

2、手动、电动工具进行挖掘的土石方工程。包括:人工挖土方、淤泥流砂、沟槽、基坑、人工挖孔桩、冻土打桩钻孔、挖冻土、人工爆破、无声破碎冻土开挖、回填、打夯、平整场地、土方运输、支挡土板、人工凿岩、人工打眼爆破石方、机械大眼爆破石方、无声破碎砼、钢筋砼。第一节土(石)方工程计算的有关规定第一节土(石)方工程计算的有关规定2、机械土石方工程 土石方开挖、碾压等主要采用土方机械进行施工。所用的机械一般有挖土机、推土机、铲运机、碾压机、压路机等。而运输土石方用载重汽车、装载机、自卸汽车。机械土石方主要包括:推土机推土、铲运机产运土方、挖掘机挖土方、人工装土载重汽车运土、装运土方、自卸汽车运土、场地平整、碾压

3、、推土机推渣、挖掘机挖渣自卸汽车运渣。三、土石方计算前应确定的基本资料三、土石方计算前应确定的基本资料1、土壤的类别和地下水位标高的确定、土壤的类别和地下水位标高的确定第一节土(石)方工程计算的有关规定第一节土(石)方工程计算的有关规定1 1)土壤的类别土壤的类别 我国各地区土壤的种类繁多,不同的土质会直接影响到开挖方法、施工方案、劳动量消耗、施工工期,从而影响到工程费用。土石方工程土壤与岩石类别的划分,均采用前苏联的土壤及岩石分类表(普氏岩石强度系数)把土壤和岩石共划分为五级:-为土壤类;为松石(软石);-为次坚石;-为普坚石。建筑工程预算定额依据工程勘测资料与土壤及岩石分类表对照后确定,并

4、分类计算工程量。土壤与岩石分类表见相关定额。2 2)地下水位标高及排(降)水方法)地下水位标高及排(降)水方法第一节土(石)方工程计算的有关规定第一节土(石)方工程计算的有关规定 土方工程由于基础埋置深度和地下水位的不同以及受到季节施工的影响,出现干土与湿土之分。干、湿土的划分,应根据地质勘察资料中地下水位为划分标准,地下水位以上为干土,以下为湿土。2 2、施工方法的确定、施工方法的确定 根据开挖方式的不同定额中规定的计算规则也不同。3 3、放坡系数的确定、放坡系数的确定 在土方开挖过程中,不管是人工或是机械开挖土方,施工时为了防止土壁坍塌都要采取一定的施工措施,放坡是施工中较常用的一种措施。

5、当土方开挖深度超过一定限度时,为了防止土壁崩塌,保持边壁稳定和施工安全,将上口开挖宽度增大,将侧壁做成具有一定坡度的边坡,在土方工程中称为放坡.放坡用坡度系数表示 第一节土(石)方工程计算的有关规定第一节土(石)方工程计算的有关规定 根据土壤类别、土的性质和挖土深度选择坡度系数K和放破起点高度。放破的坡度系数K按下表取用,K表示深度为1m时,应放出的宽度。当挖土深度为H(m)时应放出的宽度为KH(m)。放坡系数表土壤类别 放坡起点深度 (m)人工挖土 机械挖土坑内作业坑上作业一、二类土1.21:0.51:0.331:0.53三类土1.51:0.331:0.251:0.47四类土2.01:0.2

6、51:0.101:0.23第一节土(石)方工程计算的有关规定第一节土(石)方工程计算的有关规定注:1、当土壤类别不同时,分别按放破起点、方坡系数依不同土壤厚度加权平均计算。2、计算放坡系数时,交接处重复部分的工程量不予扣除。若槽、坑做基础垫层时,方坡的土方工程量自垫层上表面开始算起。3、水撼砂基础,从水撼砂上表面计算放坡,放坡起点按全深计算,遇流沙时,按实际或施工组织设计计算放坡。4、挖冻土不计算放坡。放坡示意图放坡示意图 综合放坡系数示意图综合放坡系数示意图第一节土(石)方工程计算的有关规定第一节土(石)方工程计算的有关规定 沟槽放坡,交接处重复工程量示意图沟槽放坡,交接处重复工程量示意图注

7、:方破起点深度指挖土方时各类土超过表注:方破起点深度指挖土方时各类土超过表中的放坡起点深度时,才能计算方坡。中的放坡起点深度时,才能计算方坡。4 4、工作面宽度确定、工作面宽度确定 根据基础施工的需要,挖土时按基础垫层的双向尺寸向周边放出一定范围的操作面积,作为工人施工时的操作空间,这个因施工需要所增加的工作面积叫增加工作面,简称工作面。用C表示 第一节土(石)方工程计算的有关规定第一节土(石)方工程计算的有关规定 基础施工增加工作面基础施工增加工作面 第一节土(石)方工程计算的有关规定第一节土(石)方工程计算的有关规定 基础施工工作面宽度计算表基础施工工作面宽度计算表5 5、土方体积折算系数

8、的确定、土方体积折算系数的确定 土方体积一般均按挖掘前的天然密实体积计算。如遇有必需以天然密实体积折算时,按下表换算。基础材料或方式每边增加工作面宽度(cm)砖基础20毛石、条石基础15砼基础垫层支模板30砼基础支模板30基础垂直面做防水、防潮层80(防水层)需搭设脚手架者120不止模板、不做垂直防潮、防水层、不搭脚手架的基础、其垫层不计算工作面第一节土(石)方工程计算的有关规定第一节土(石)方工程计算的有关规定 天然密实土是指未经扰动的自然土;虚方土是指在自然情况下挖出的松散土;夯实土是指按规范要求经过分层碾压夯实的土;松填土是指自然土挖出后用于回填但未经夯实自然堆放的土。土方体积折算表土方

9、体积折算表 虚方体积 天然密实度体积 夯实后体积 松填体积 1.000.770.670.831.301.000.871.081.501.151.001.251.200.920.801.00第二节第二节 土石方工程定额说明及工程量土石方工程定额说明及工程量 计算规则计算规则一、说明一、说明(一)人工土石方 1、土壤分类:详见“土壤及岩石(普氏)分类表”。2、定额中的土方,均以天然密实的自然方计算,如遇大孔性土壤,应根据实验资料确定,另作补充。3、人工土方定额中干湿土是综合考虑的,使用时不作换算。4、本定额未包括地下水位以下施工的排水费用,发生时另行计算;挖土方时如有地表水需要排除时,亦应另行计算

10、。5、人工土方定额中遇有障碍物等所发生的费用按实结算。第二节第二节 土石方工程定额说明及工程量土石方工程定额说明及工程量计算规则计算规则6、人工挖土方、沟槽、基坑深度是按6m以内考虑的。开挖深度超过6m时,人工乘以系数1.09。7、支挡土板定额分为密撑和疏撑。密撑是指满铺挡土板;疏撑是指间隔支挡土板。实际间隔不同时,定额不作调整。8、人工挖孔桩,桩内垂直运输是按人工考虑的。如深度超过12m时,16m以内按12m项目人工用量乘以系数1.3计算,20m以内按12m项目人工用量乘以系数1.5计算;同一孔内土壤类别不同时,按定额加权计算;如遇有淤泥、流砂时另行处理。9、人工挖桩间土方,按实挖体积计算(

11、不扣除各种桩所占体积)。10、场地竖向布置挖、填土方时,不再计算平整场地的工程量。第二节第二节 土石方工程定额说明及工程量土石方工程定额说明及工程量计算规则计算规则11、人工挖冻土不分土质类别、是否冬季开挖,均执行本定额。12、人工凿石深度以1.5m以内为准,如实际深度超过1.5m,2.5m以内者乘以系数1.15,6m以内者乘以系数1.25,深度超过6m者另行补充。13、人工装土,仅限于土方在50m3以内零星土方装车。(二)机械土石方1、岩石分类:详见“土壤及岩石(普氏)分类表”。2、汽车、人力车重车上坡降效因素,已综合在相应的运输定额项目中,不再另行计算。第二节第二节 土石方工程定额说明及工

12、程量土石方工程定额说明及工程量计算规则计算规则3、推土机推未经压实的堆积土时,按相应项目乘以系数0.73计算。4、推土机推土、铲运机铲土,土层平均厚度小于30cm时,推土机台班用量乘以系数1.25,铲运机乘以系数1.17。5、机械挖土方、沟槽,按机械挖土90、人工挖土10计算工程量,人工挖土部分按定额相应项目人工乘以系数2计算。6、机械凿挖岩石管沟,按机械凿挖岩石项目,基价乘以系数1.2。7、定额中土壤含水率是按天然含水率考虑的,如含水率大于25时,定额人工、机械乘以系数1.15计算,大于40时,定额人工、机械乘系数1.25计算。第二节第二节 土石方工程定额说明及工程量土石方工程定额说明及工程

13、量计算规则计算规则8、挖掘机在垫板上作业时,人工、机械乘以系数1.25计算,铺设垫板所用材料、人工、辅助机械等按实计算。9、机械原土碾压是按两遍计算的,设计要求不同时可按比例增减;除原土碾压外,其他碾压的遍数,定额已按正常需要作了考虑,并已计算了洒水所需的人工、机械。10、机械挖冻土按实际冻层深度计算。(三)石方爆破1、石方爆破定额是按炮眼法松动爆破考虑的,不分明炮、闷炮,但闷炮需覆盖的材料或安全屏障架设发生的费用按实际计算2、石方爆破定额是按电雷管导电起爆编制第二节第二节 土石方工程定额说明及工程量土石方工程定额说明及工程量计算规则计算规则的,如采用火雷管爆破时,雷管应换算,数量不变。扣除定

14、额中的胶质导线,换为导火索,导火索的长度按每个雷管2.12m计算。3、本定额除药壶法爆破可另调整外,其他爆破法已综合考虑。4、定额中的爆破材料是按炮孔中无地下渗水、积水(雨积水除外)编制的。二、工程量计算规则二、工程量计算规则(一)土方1、土方体积均以挖掘前的天然密实体积计算。2、挖土自设计室外地坪标高开始计算。3、推土机推土、推石碴,铲运机铲运土第二节第二节 土石方工程定额说明及工程量土石方工程定额说明及工程量计算规则计算规则重车上坡时,如坡度大于5,其运距按坡度区段斜长乘下列系数计算。坡度斜长系数表 (二)平整场地及碾压1、人工、机械平整场地是指厚度在30cm以内的就地挖填找平。其工程量按

15、下列规定计算:(1)按设计图示尺寸以建筑物首层面积计首层面积计(2)建筑场地原土碾压平整按图示尺寸以平方米计算,填土碾压按图示填土厚度以立方米计算。说明:大开挖计算场地平整说明:大开挖计算场地平整坡度10%以内15%以内20%以内25%以内系数1.752.002.252.5第二节第二节 土石方工程定额说明及工程量土石方工程定额说明及工程量计算规则计算规则(三)沟槽、基坑、土方工程量按下列规定计算1、沟槽、基坑的划分:(1)凡图示沟槽底宽在3m以内,且沟槽长大于沟槽宽三倍的挖土,为沟槽。(2)凡图示基坑底面积(不含工作面)在20m2以内的为基坑。(3)凡不符合上述两条,且平整场地厚度在30以上的

16、,均为挖土方。2、挖沟槽、基坑土方需放坡时其工程量按放坡规定计算。说明:图示尺寸均不包括沟槽、基坑的工说明:图示尺寸均不包括沟槽、基坑的工作面宽度,挖土类型判断顺序:沟槽作面宽度,挖土类型判断顺序:沟槽基坑基坑挖土方挖土方。第二节第二节 土石方工程定额说明及工程量土石方工程定额说明及工程量计算规则计算规则 沟槽示意图沟槽示意图 基坑示意图基坑示意图第二节第二节 土石方工程定额说明及工程量土石方工程定额说明及工程量计算规则计算规则3、挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加10cm,双面加20cm计算。挡土板面积按沟槽、基坑垂直支撑面积计算,支挡土板后,不得再计算放坡。(1 1)密撑挡土板)密撑挡土板 (2 2)疏撑挡土板)疏撑挡土板 挡土板的密撑和疏撑挡土板的密撑和疏撑第二节第二节 土石方工程定额说明及工程量土石方工程定额说明及工程量计算规则计算规则4.基础施工所需工作面,按规定计算。5、挖沟槽长度:外墙按图示中心线长度计算;内墙按图示基础底面之间挣长线长度计算;内外突出部分(垛、附墙烟囱、垃圾道等)体积并入沟槽土方工程量内。(1)放坡地槽工程量计算:放坡地槽是一个

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 高等教育 > 大学课件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
