《地下电站厂房岩锚梁首仓混凝土施工总结.ppt》由会员分享,可在线阅读,更多相关《地下电站厂房岩锚梁首仓混凝土施工总结.ppt(36页珍藏版)》请在第壹文秘上搜索。

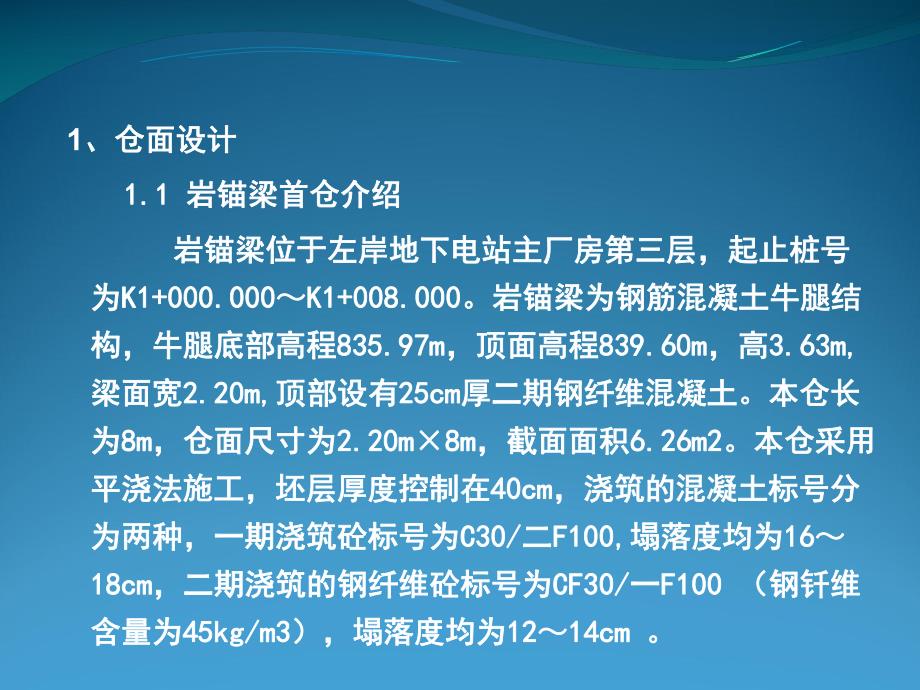

1、左岸地下电站主厂房岩锚梁首仓混凝土施工总结目 录1 1、仓面设计、仓面设计 1.1 1.1 岩锚梁首仓介绍岩锚梁首仓介绍2 2、浇筑情况、浇筑情况 2.1 2.1 运输运输 2.2 2.2 浇筑浇筑3 3、存在问题、存在问题4 4、改进措施及建议、改进措施及建议 1、仓面设计、仓面设计 1.1 1.1 岩锚梁首仓介绍岩锚梁首仓介绍 岩锚梁岩锚梁位于左岸位于左岸地下电站主厂房第三层地下电站主厂房第三层,起止起止桩号桩号 为为K1+000.000K1+000.000K1+008.000K1+008.000。岩锚梁为钢筋混凝土牛腿结岩锚梁为钢筋混凝土牛腿结构,牛腿底部高程构,牛腿底部高程835.97
2、m835.97m,顶面高程,顶面高程839.60m839.60m,高,高3.63m,3.63m,梁面宽梁面宽2.20m,2.20m,顶部设有顶部设有25cm25cm厚二期钢纤维混凝土。厚二期钢纤维混凝土。本仓本仓长长为为8m8m,仓面尺寸为,仓面尺寸为2.20m2.20m8m8m,截面截面面面积积6.26m26.26m2。本仓采用。本仓采用平浇法施工,平浇法施工,坯层厚度控制在坯层厚度控制在40cm40cm,浇筑的混凝土标号分,浇筑的混凝土标号分为两种,为两种,一期一期浇筑浇筑砼标号为砼标号为C30/C30/二二F100,F100,塌落度塌落度均为均为161618cm18cm,二期,二期浇筑浇
3、筑的钢纤维砼标号为的钢纤维砼标号为CF30/CF30/一一F100 F100(钢钎维(钢钎维含量为含量为45kg/m345kg/m3),),塌落度塌落度均为均为121214cm 14cm。1.2 1.2 首仓浇筑过程中控制首仓浇筑过程中控制 1 1)为保证竹胶合板的平整度,要求竹胶合板采用射)为保证竹胶合板的平整度,要求竹胶合板采用射钉枪进行分缝拼接加固,枪钉布设间距按钉枪进行分缝拼接加固,枪钉布设间距按10cm10cm进行控制,进行控制,模板接缝部采用刮设原子灰进行填缝抹平。模板接缝部采用刮设原子灰进行填缝抹平。2 2)为防止后期爆破震动使竹胶合板掉落伤人,在)为防止后期爆破震动使竹胶合板掉
4、落伤人,在竹胶合板上布置木螺钉,利用匝丝将木螺钉与号钢筋绑竹胶合板上布置木螺钉,利用匝丝将木螺钉与号钢筋绑扎牢固。扎牢固。3)为防止竹胶合板在浇筑过程中起拱,在号钢筋与竹胶合板间预先采用砂浆垫块。4 4)排架支撑体系、三角柱、底模、竹胶合板搭设及)排架支撑体系、三角柱、底模、竹胶合板搭设及安装过程中通过测量放样进行严格控制,安装过程中通过测量放样进行严格控制,同时同时对其进行加对其进行加固连接成整体。固连接成整体。5 5)在在岩锚梁侧边岩锚梁侧边模板施工中,模板施工中,外露外露拉条拉条及支撑及支撑采用采用可拆卸可拆卸套筒螺杆。套筒螺杆。6 6)针对针对墙上的局部预应力锚杆竖向位置局部发生偏差墙
5、上的局部预应力锚杆竖向位置局部发生偏差,在在钢筋工序施工前,依照图纸要求,对预应力锚杆定位控制,减少钢筋工序施工前,依照图纸要求,对预应力锚杆定位控制,减少和钢筋工序间的干扰,从而确保混凝土浇筑成型后外观质量和钢筋工序间的干扰,从而确保混凝土浇筑成型后外观质量。7 7)指定)指定专专业的业的抹面抹面工对顶面进行工对顶面进行抹面。抹面。2、浇筑情况、浇筑情况 2.1 2.1 运输运输下料下料 第一车第一车第二车第二车第三车第三车第四车第四车第五车第五车第六车第六车第七车第七车来料时间(h)9月10日16:459月10日17:509月10日19:509月10日21:209月10日23:309月11
6、日01:209月11日02:10入仓时间(h)9月10日17:109月10日18:159月10日20:159月10日21:409月10日23:559月11日01:459月11日02:35入仓温度()18.519171818.52018塌落度(cm)13.4171615161416 2.2 浇筑浇筑 16:45开始开始沿大桩号沿大桩号向向小桩号进行小桩号进行浇筑,浇筑,17:30第一第一层(层(40cm厚)混凝土全部振捣完成,开始第二层(厚)混凝土全部振捣完成,开始第二层(40cm厚)混凝土进料,厚)混凝土进料,03:40开始从开始从大桩号大桩号向向小桩号小桩号收面,收面,04:40顶面顶面 第
7、一道人工收面完成(利用第一道人工收面完成(利用钢板条初平钢板条初平),),5:10开始开始第二道抹面(利用开始开始第二道抹面(利用木扒、抹子木扒、抹子),6:10第二第二道人工抹面完成。道人工抹面完成。6:40对先浇筑完成对先浇筑完成顶面混顶面混凝土面手压检凝土面手压检查,变形较小,开始在查,变形较小,开始在顶面大桩号侧人工采用抹子顶面大桩号侧人工采用抹子抹面,抹面,抹面按照从抹面按照从大桩号大桩号向向小桩号小桩号方向进行。方向进行。抹子对抹子对整整顶面顶面抹面抹面 一次约一次约60分钟,分钟,收平完成后人工采用抹子进行精细抹平收平完成后人工采用抹子进行精细抹平收光,历时收光,历时1h。07:
8、40整个整个顶面顶面抹面完成。抹面完成。2.3 2.3 混凝土温度混凝土温度 1)本仓混凝土浇筑,洞内平均温度本仓混凝土浇筑,洞内平均温度25.7,每车混凝土,每车混凝土来料温度均进行了测温,最高来料温度均进行了测温,最高20,最低,最低17,平均,平均18.5。经数据分析经数据分析C30/C30/二二F100F100混凝土塌落度普遍偏低。混凝土塌落度普遍偏低。第一车第一车第二车第二车第三车第三车第四车第四车第五车第五车第六车第六车第七车第七车塌落度(cm)13.4171615161416机口温度()151916161616.516来料温度()18.519171818.52018场内温度()3
9、0252525252525 2)岩锚梁温度监测,岩锚梁温度监测,两支两支温度计安装埋设在本仓位温度计安装埋设在本仓位中间中间4m位置,位置,高程分别为高程分别为836.80m、837.80m,按二按二个小时一次,对混凝土进行监测个小时一次,对混凝土进行监测。2 2、温度监测成果统计表见表、温度监测成果统计表见表1 1、过程线见图、过程线见图1 1表表1 1 温度监测成果统计表温度监测成果统计表岩锚梁温度监测,温度计安装埋设在本仓位的中间位置,本次埋设T1#安装在冷却水管的下部,T2#安装在冷却水管中间,按二个小时一次,对混凝土进行监测,通过5天的监测,收集到以下监测资料。岩锚梁温度监测,温度计
10、安装埋设在本仓位的中间位置,本次埋设T1#安装在冷却水管的下部,T2#安装在冷却水管中间,按二个小时一次,对混凝土进行监测,通过5天的监测,收集到以下监测资料。岩锚梁温度监测,温度计安装埋设在本仓位的中间位置,本次埋设T1#安装在冷却水管的下部,T2#安装在冷却水管中间,按二个小时一次,对混凝土进行监测,通过5天的监测,收集到以下监测资料。2 2、温度监测成果统计表见表、温度监测成果统计表见表1 1、过程线见图、过程线见图1 1表表1 1 温度监测成果统计表温度监测成果统计表岩锚梁温度监测,温度计安装埋设在本仓位的中间位置,本次埋设T1#安装在冷却水管的下部,T2#安装在冷却水管中间,按二个小
11、时一次,对混凝土进行监测,通过5天的监测,收集到以下监测资料。岩锚梁温度监测,温度计安装埋设在本仓位的中间位置,本次埋设T1#安装在冷却水管的下部,T2#安装在冷却水管中间,按二个小时一次,对混凝土进行监测,通过5天的监测,收集到以下监测资料。岩锚梁温度监测,温度计安装埋设在本仓位的中间位置,本次埋设T1#安装在冷却水管的下部,T2#安装在冷却水管中间,按二个小时一次,对混凝土进行监测,通过5天的监测,收集到以下监测资料。3)在首仓)在首仓混凝土混凝土浇筑过程中浇筑过程中T1、T2两支温度计覆盖两支温度计覆盖时间分别为时间分别为9月月10号号17:52及及9月月10号号19:30。4)首仓)首
12、仓混凝土混凝土浇筑过程中内部埋设浇筑过程中内部埋设T1、T2温度计分温度计分别在别在9月月12号号13:30测得混凝土内部达到最高温度值,其测得混凝土内部达到最高温度值,其值分别为值分别为40.51 、46.40 。5)首仓)首仓混凝土混凝土浇筑过程中开始冷却通水时间为浇筑过程中开始冷却通水时间为9月月12号号19:15,其中进水口及出水口温度分别在,其中进水口及出水口温度分别在9月月13号号19:30、9月月12号号21:30测得最大值,其值分别为测得最大值,其值分别为13.89 、17.94。6)洒水养护。洒水养护。7)对浇注成型岩锚梁结构点进行监测。对浇注成型岩锚梁结构点进行监测。序号序
13、号高程(高程(m)平均值平均值(m)839.534839.538839.542839.538836.969836.967836.989836.975 2.42.4 混凝土外观检查混凝土外观检查 1)拆模)拆模 后侧边后侧边混凝土混凝土靠近顶部靠近顶部表面表面存在有气泡现象。存在有气泡现象。2)模板间出现部分错台。模板间出现部分错台。3)锚杆套筒与模板紧贴的)锚杆套筒与模板紧贴的2020cm钢垫片四周存钢垫片四周存在溢浆现象。在溢浆现象。3、存在的问题、存在的问题 3.1 拌合楼来料普遍存在料子和易性不行,要求改进实拌合楼来料普遍存在料子和易性不行,要求改进实验室现场控制未超过验室现场控制未超过
14、1小时,塌落度偏低未满足要求小时,塌落度偏低未满足要求。3.2 墙上预应力锚杆插杆竖向位置存在偏差对钢筋绑扎墙上预应力锚杆插杆竖向位置存在偏差对钢筋绑扎及混凝土浇筑造成影响及混凝土浇筑造成影响。3.3 模板加固不到位造成错台,错台变形量为模板加固不到位造成错台,错台变形量为0.42.8cm。4、改进措施及建议、改进措施及建议 4.1 钢筋出厂前由质保部进行验收,验收合格后方可出钢筋出厂前由质保部进行验收,验收合格后方可出厂。厂。4.2 提前做好与拌合楼之间的沟通与协调并及时对拌合提前做好与拌合楼之间的沟通与协调并及时对拌合楼发生故障等信息进行反馈楼发生故障等信息进行反馈。4.2 对模板加固进行
15、改进对模板加固进行改进。4.3 要求要求16拉条必须与锚杆根部焊接牢固。拉条必须与锚杆根部焊接牢固。4.4 在浇筑混凝土前事先在钢筋网内部预装在浇筑混凝土前事先在钢筋网内部预装150钢管,钢管,钢管底口与底部高度控制在钢管底口与底部高度控制在1.5m内。内。4.5 在在2020cm钢垫板安装浇筑前钢垫板安装浇筑前,要求钢垫板安装过要求钢垫板安装过程中需与模板紧贴。程中需与模板紧贴。4.6 加强对模板周边混凝土的振捣进一步摸索复振时间加强对模板周边混凝土的振捣进一步摸索复振时间。4.7 模板拆除时间建议提前到模板拆除时间建议提前到30小时以便对结构混凝土小时以便对结构混凝土的散热并及时洒水养护。的散热并及时洒水养护。4.8 克服施工中的陋习,提高质量意识。克服施工中的陋习,提高质量意识。对对备仓工艺及备仓工艺及“精品工程精品工程”的质量意识加强进一步培训。的质量意识加强进一步培训。岩锚梁技术交底岩锚梁技术交底基础碾压整平基础碾压整平底模安装固定底模安装固定排架搭设排架搭设预应力锚杆除锈及预应力锚杆除锈及基岩清理基岩清理钢筋绑扎过程中的控制钢筋绑扎过程中的控制键槽模板的安装键槽模板的安装冷却水管预埋冷却水管预埋侧模安装侧模安装封头模板安装封头模板安装 冷却机组调试运行冷却机组调试运行开仓前交底开仓前交底有序振捣有序振捣浇筑责任牌浇筑责任牌模板拆除模板拆除抹面收光抹面收光
