资源描述

《地铁大断面施工方案.ppt》由会员分享,可在线阅读,更多相关《地铁大断面施工方案.ppt(88页珍藏版)》请在第壹文秘上搜索。

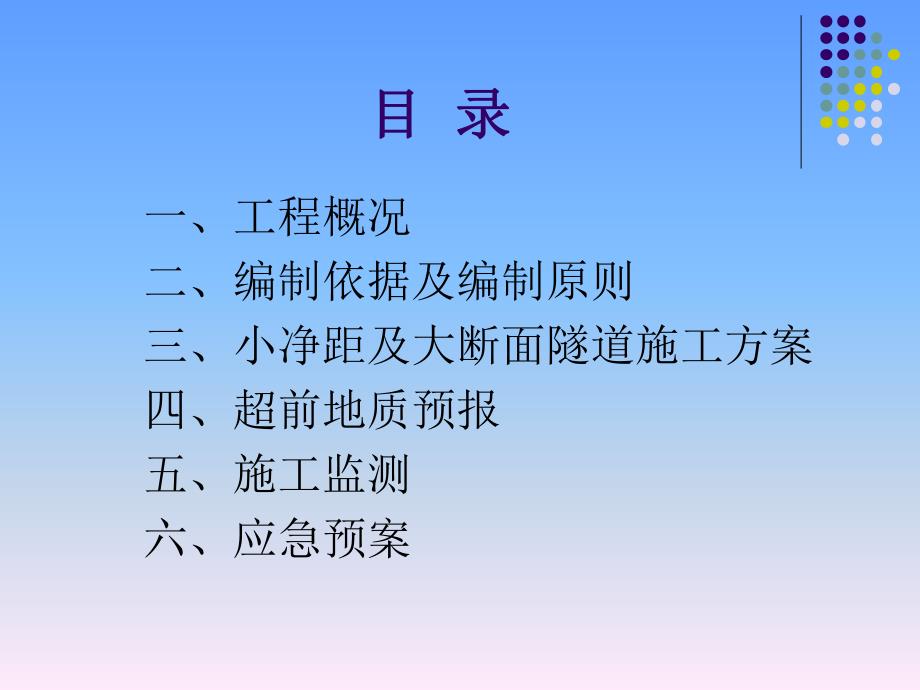

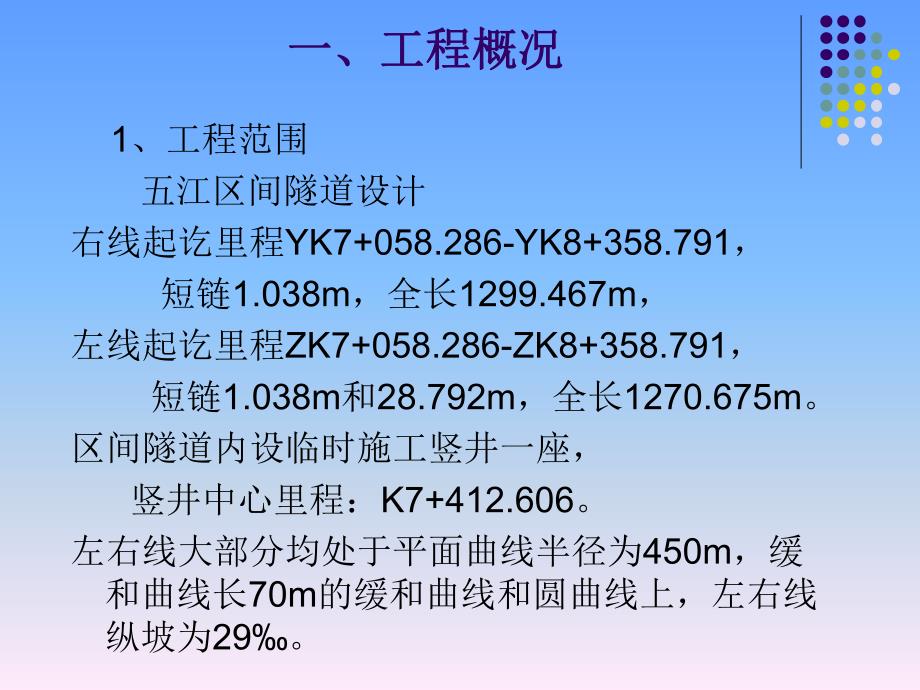

1、目目 录录一、工程概况二、编制依据及编制原则三、小净距及大断面隧道施工方案四、超前地质预报五、施工监测六、应急预案一、工程概况一、工程概况 1、工程范围 五江区间隧道设计右线起讫里程YK7+058.286-YK8+358.791,短链1.038m,全长1299.467m,左线起讫里程ZK7+058.286-ZK8+358.791,短链1.038m和28.792m,全长1270.675m。区间隧道内设临时施工竖井一座,竖井中心里程:K7+412.606。左右线大部分均处于平面曲线半径为450m,缓和曲线长70m的缓和曲线和圆曲线上,左右线纵坡为29。(1)小净距开挖工法)小净距开挖工法线别里程围

2、岩等级断面长度(m)设计开挖工法主要支护措施左线K7+202.622-K7+179.278IIIA223.344台阶法格栅钢架75cmK7+179.278-K7+163.278IVA316台阶法格栅钢架50cm右线K7+201.007-K7+162.490IVA338.517台阶法中空锚杆注浆+临时支撑(2)大断面开挖工法)大断面开挖工法线别里程围岩等级断面长度(m)设计开挖工法主要支护措施左线K7+163.278-K7+115.463VIB247.815双侧壁开挖法双排小导管+格栅钢架50cmK7+115.463-K7+058.286VIB157.177CRD法双排小导管+格栅钢架50cm右

3、线K7+162.490-K7+115.291VIB247.199双侧壁开挖法双排小导管+格栅钢架50cmK7+115.291-K7+058.286VIB157.005CRD法双排小导管+格栅钢架50cm(3)小净距段)小净距段平面图平面图(4)右线地质纵断面右线地质纵断面道路名称管线名称管线规格产权单位备注香港中路通讯有1处井盖香港中路雨水DN400排水管理处有2处井盖香港中路自来水管DN600青岛自来水集团(辛家庄所)有1处水表香港中路污水DN600排水管理处(四工区)有12处井盖香港中路雨水DN600排水管理处(四工区)有1处井盖香港中路天然气DN300泰能天然气有2处井盖五江区间大断面主

4、要管线表五江区间大断面主要管线表1、右线开挖边线外20m为泰能天然气,顺香港中路南侧公交车道直行,采用DN300铸铁管道,法兰连接,埋深1.8m-2m之间。管线联系人:辛丰年 联系电话:139696207582、左线开挖边线顶有一道污水管线,顺香港中路北侧车道直行,采用DN600钢筋混凝土管,承插式连接,埋深2m-2.5m之间。该管道流量较大,在云霄路南头设泵站。管线联系人:王日芹 联系电话:13220895716管线调查管线调查3、右线开挖边线外10m、左线开挖边线外2m有一道雨水管线,分别沿香港中路南侧及北侧公交车道直行,采用DN400陶瓷管,该雨水管为起点,收集雨量较小,埋深2m-2.5

5、m左右。管线联系人:王日芹 联系电话:132208957164、左线开挖边线外3m,顺香港中路北侧公交车道直行,采用DN600铸铁管,承扣水泥接口,埋深1.2m-2m左右。管线联系人:刘杰 联系电话:18660272621雨水管道ZK7+151.84天然气顺南侧公交车道直行自来水管道二、编制依据及原则二、编制依据及原则一、青岛地铁一期工程(3号线)五四广场站浮山所站区间施工图设计。二、青岛地铁一期工程(3号线)地质勘察一标段五四广场站浮山所站区间详细勘察阶段岩土工程勘察报告。三、施工调查及周边建(构)筑物调查。四、主要技术标准、规程及规范(一)中华人民共和国住建部建质200987号文危险性较大

6、的分部分项工程安全管理办法。(二)中华人民共和国安全法。(三)爆破安全规程(GB6722-2003)。二、编制依据及原则二、编制依据及原则(四)地下铁道工程施工及验收规范 (GB50299-1999,2003年版)。(五)铁路隧道工程施工安全技术规程 (TB10304-2009)。(六)混凝土结构工程施工质量验收规范 (GB50204-2002)。(七)锚杆喷射混凝土支护技术规范 (GB50086-2001)。(八)钢筋焊接及验收规程(JGJ18-2003)。二、编制依据及原则二、编制依据及原则(九)铁路隧道喷锚构筑法技术规范 (TB10108-2002、J159-2002)。(十)铁路隧道工

7、程施工质量验收标准 (TB10417-2003)。(十一)地下工程防水技术规范 (GB501082008)。(十二)地下防水工程质量验收规范 (GBJ50208-2008)。五、青岛市人民政府现行有关法规、标准、技术规范、定额,以及环境保护、水土保持方面的政策和法规。六、类似工程的科技成果、施工管理水平、技术设备配套能力。三、小净距及大断面施工方案三、小净距及大断面施工方案(一)指导思想 该小净距及大断面隧道采用钻爆法掘进开挖,因两洞距离近,左、右线隧道中岩墙厚度1.495m-3m,而且围岩破碎为、VI级,埋深浅,地表有自来水、雨水、污水等诸多管线,路面车辆、人等流量大,尤其是大型公交车往往是

8、超员运行,载重车等动荷载大。故在施工中除严格按照设计施工规范的要求除外,并严格控制爆破振动效应,采取“管超前、严注浆、短进尺、弱爆破、强支护、快封闭、勤量测”的原则。尤其是保证中岩墙的稳定,防止坍塌是施工的主要风险源。其核心是微扰动、强支撑、弱爆破。总体指导思想为一方面保证洞内施工安全;另外保证地下管线及周边环境的安全。三、小净距及大断面施工方案三、小净距及大断面施工方案(二)小净距隧道施工1、小净距隧道施工图及施工参数型钢支撑间距同格栅钢架断面中空注浆锚杆间距,梅花型布置三、小净距及大断面施工方案三、小净距及大断面施工方案2、小净距段支护参数表项目名称规格尺寸备注6.5钢筋网双层20cm20

9、cm格栅钢架III级75cm、IV级50cm中空注浆锚杆25间距11m,梅花形布置喷射混凝土C25设计厚度25cm临时支撑I18b工字钢纵向间距50cm3、小净距隧道施工(1)右洞先行开挖支护 右线小里程超前左线小里程30m以上,先爆破开挖右侧隧道,并完成初期支护。(2)中岩墙加固 YK7+201.007-YK7+162.490段设计为小净距段,中岩墙最小距离1.495m-3m,采用25中空注浆锚杆加固,锚杆间距1m1m,梅花形布置,注1:1水泥浆。三、小净距及大断面施工方案三、小净距及大断面施工方案(3)右洞临时支撑加固 右洞开挖至YK7+162.490(小净距转大断面处),预留核心土,喷射

10、混凝土封闭掌子面,右洞暂停开挖,采用I18型钢架设临时支撑,间距50cm,保证隧道稳定性及安全。左洞继续开挖至大断面,待两侧隧道初支结构封闭稳定后拆除临时支撑。(4)小净距隧道爆破设计A、上台阶钻爆设计a、最大段装药量计算 根据建筑物调查资料a取4.1m,b取11.6m,R=12.3m,根据爆破试验回归分析k=150、=1.8由此得出最大单段装药量Q=1.39kg。b、上台阶装填系数表断面炮孔名称炮孔数目炮孔深度(m)雷管段号单孔装药量(kg)单段装药量(kg)备注A3断面上台阶掏槽眼41.110.20.8直眼掏槽掏槽眼41.140.20.8直眼掏槽辅助眼50.960.21.0辅助眼40.97

11、0.20.8辅助眼20.980.20.4辅助眼30.990.20.6辅助眼30.9100.20.6辅助眼30.9110.20.6周边眼90.9120.10.9周边眼90.9130.10.9周边眼90.9140.10.9底板眼50.9150.21.0底板眼50.9160.21.0合计6510.3B、下台阶钻爆设计a、最大段装药量计算a取4.1m,b取14.8m,R=15.3m,根据爆破试验回归分析k=150、=1.8由此得出最大单段装药量Q=2.68kg。b、下台阶装填系数表断面炮孔名称炮孔数目炮孔深度(m)雷管段号单孔装药量(kg)单段装药量(kg)备注A3断面下台阶辅助眼51.210.42.

12、0辅助眼41.240.41.6辅助眼31.260.41.2辅助眼31.280.41.2辅助眼51.290.42.0周边眼81.2100.21.6周边眼81.2110.21.6底板眼41.2120.41.6底板眼31.2130.41.2合计4314(三)小净距进入大断面段施工方案1、渐变段施工 A3单洞断面渐变扩挖至B2断面,渐变段设计I18型钢临时拱架,间距0.75m,挂网,喷C25混凝土厚25cm。渐变段开挖至设计轮廓后,反向开挖至设计轮廓。A3单线断面向B2断面施工步骤平面图 单 线 隧 道 开 挖扩 挖 至 大 断 面 一 侧 导 坑侧 导 坑 向 前 开 挖 支 护中 部 导 坑 向

13、前 开 挖 支 护单 线 隧 道 开 挖扩 挖 至 大 断 面 一 侧 导 坑侧 导 坑 向 前 开 挖 支 护反 向 施 工,开 挖 至 设 计 断 面反 向 施 工,开 挖 至 设 计 断 面(四)双侧壁导坑法施工方案根据设计断面,左线ZK7+163.278-ZK7+115.463段(长47.815m)及右线YK7+162.490-YK7+115.291(长47.199m)为VI级围岩,采用双侧壁法开挖。1、双侧壁导坑法隧道设计图2、双侧壁导坑法施工步骤 工序1:拱部超前预加固工序2:上台阶导坑开挖工序3:下台阶3部开挖锁脚锚杆锁脚锚杆工序5:5部开挖支护锁脚锚杆工序4:弧形导坑开挖锁脚锚

14、杆工序6:6部开挖支护工序7:I部边墙二次衬砌工序8:II部边墙二次衬工序9:III、IV部边墙二次衬砌部二次衬砌部二次衬砌部二次衬砌部二次衬砌IV部二次衬砌III部二次衬砌工序10:封闭成环203、钻爆设计(1)I部根据建筑物调查资料R取10m(10-2+2),根据爆破试验回归分析k=150、=1.8由此得出最大单段装药量Q=0.75kg。断面炮孔名称炮孔数目炮孔深度(m)雷管段号单孔装量 量(kg)单段装药量(kg)备注B2断面1部掏槽眼40.810.150.60直眼掏槽掏槽眼40.840.150.60直眼掏槽辅助眼40.660.150.60辅助眼40.670.150.60辅助眼50.68

15、0.150.75辅助眼50.690.150.75辅助眼50.6100.150.75辅助眼50.6110.150.75辅助眼40.6120.150.60辅助眼30.6130.150.45周边眼70.6140.100.70周边眼70.6150.100.70周边眼70.6160.100.70周边眼70.6170.100.70周边眼60.6180.100.60底板眼40.6190.150.60底板眼50.6200.150.75合计8611.21部装填系数表(2)部根据建筑物调查资料R取15m(10-2+2+5),根据爆破试验回归分析k=150、=1.8由此得出最大单段装药量Q=2.53kg。断面炮孔名

16、称炮孔数目炮孔深度(m)雷管段号单孔装药 量(kg)单段装药量(kg)备注B2断面2部掏槽眼40.610.150.60直眼掏槽掏槽眼40.640.150.60直眼掏槽辅助眼60.660.150.90辅助眼50.670.150.75辅助眼70.680.151.05辅助眼80.690.151.2辅助眼80.6100.151.2周边眼110.6110.101.1周边眼120.6120.101.2底板眼90.6130.151.35合计749.952部装填系数表(3)III部根据建筑物调查资料R取10m(10-2+2),根据爆破试验回归分析k=150、=1.8由此得出最大单段装药量Q=0.75kg。断面炮孔名称炮孔数目炮孔深度(m)雷管段号单孔装药 量(kg)单段装药量(kg)备注B2断面3部掏槽眼40.810.150.60直眼掏槽掏槽眼40.840.150.60直眼掏槽辅助眼60.660.150.90辅助眼40.670.151.05辅助眼40.680.151.05辅助眼50.690.151.05辅助眼50.6100.151.05辅助眼70.6110.151.05辅助眼70.6120.150.9

展开阅读全文
