《塔基施工与塔吊安装培训讲座PPT.ppt》由会员分享,可在线阅读,更多相关《塔基施工与塔吊安装培训讲座PPT.ppt(32页珍藏版)》请在第壹文秘上搜索。

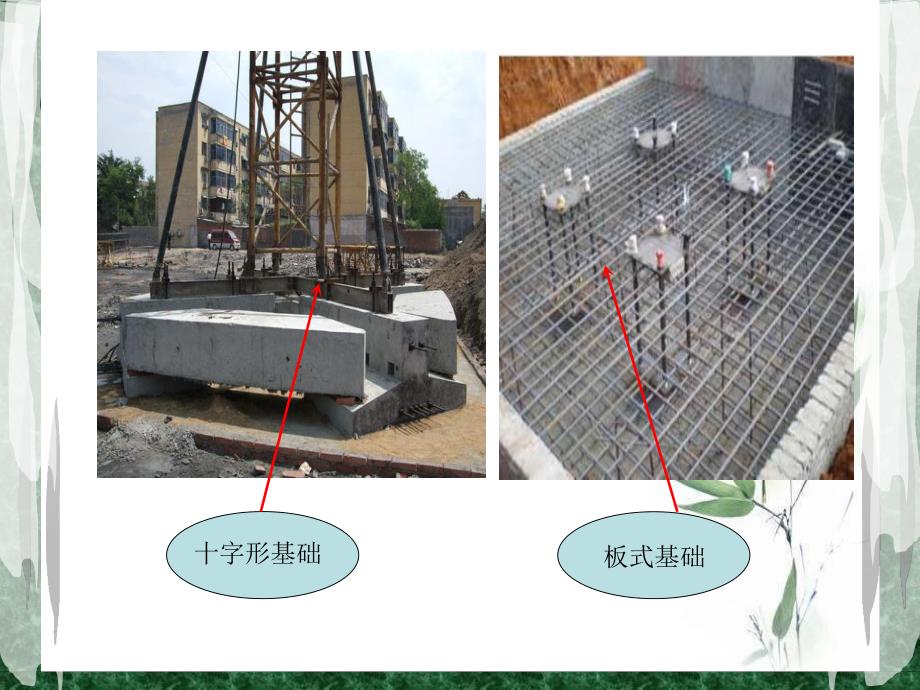

1、塔吊基础施工与塔吊安装一、塔吊基础的施工 1 塔吊基础的基本形式 1.1 塔机固定式混凝土基础型式有板式(矩形、方形等)、十字形桩基承台式及组合式基础。1.2 塔式起重机混凝土基础是指用于安装固定塔机、保证塔机正常施工且传递其各种作用到地基的混凝土结构。1.3 塔机十字形基础是指由长度和截面相同的两条垂直等分且节点加腋的混凝土条形基础组成的基础。1.4 塔机组合式基础是指由若干格构柱或钢管柱与其下端的基桩以及上端连接的混凝土承台或型钢平台组成的基础。十字形基础板式基础随着工程建设的发展,地下室深度及规模越来越大,为了施工需要,有些塔吊必须安装于地下室部位 考虑塔吊需要尽早使用,同时减少塔吊基础
2、施工时的开挖深度及难度,塔吊基础可以采用格构式钢柱塔吊基础。采用格构式钢柱塔吊基础可以在基坑开挖前及时安装使用,其受力明确安全适用施工方便与埋于地下室筏板下的塔吊基础相比,可不必先为塔吊基础施工进行土方开挖临时支护及降水。2 格构式钢柱塔吊基础 2.1 简介2.2 工法特点1)格构式塔吊基础施工以及塔吊安装工作在基坑土方开挖之前完成,使之在土方及基坑施工阶段就可投入使用,缩短了工期,提高了工效。2)塔吊设置在地下室部位,加大了塔吊回转范围内对工作面的覆盖面积,减少了塔吊的覆盖盲区,提高了塔吊的工作效率。3)当地下水位较高时,采用格构式钢柱塔吊基础减少了塔吊基础施工时的降水工作。4)格构式钢柱穿
3、过基础底板位置加设了止水环和加强钢筋,保证了底板防水能力,减少了对结构基础底板的受力影响。5)适用范围广,可适用于软土较厚填土层较高地下承压水位等不良地质条件下的塔吊布置。2.3 工艺原理格构式钢柱塔吊基础由承台基础、格构式钢柱钢筋混凝土、灌注桩等三部分组成,在土方开挖前施工完,待承台基础灌注桩混凝土强度达到要求后,安装塔吊,验收后即可使用。土方开挖过程中随挖土深度按分段逐段焊接水平支撑斜撑。2.4 施工工艺流程及操作要点2.4.1 施工工艺流程塔吊位置确定及塔吊基础设计 格构柱制作 灌注桩钢筋笼制作 灌注桩成孔 格构式钢柱与灌注桩钢筋笼焊接就放到位 格构式钢柱与灌注桩钢筋笼入孔就位 塔吊桩混
4、凝土浇筑 土方开挖 塔吊基础承台钢筋绑扎 塔吊基础承台混凝土浇筑 塔吊安装就位并投入使用 土方分层开挖 焊接当层土方开挖范围内格构式钢柱横撑、斜撑 土方开挖到基底 浇筑混凝土垫层 塔吊正常使用 格构柱式基础基坑地面2.4.2 2.4.2 格构柱施工工艺格构柱施工工艺 1 1、格构柱制作时必须要保证焊缝的质量、格构柱制作时必须要保证焊缝的质量、长度及长度及按设计图纸加工,采用工厂定制。按设计图纸加工,采用工厂定制。2 2、待格构柱运至现场后放置平稳、待格构柱运至现场后放置平稳,要求不能引起格要求不能引起格构柱的变形。构柱的变形。3 3、钻孔桩浇筑前将格构柱吊入钻孔内、钻孔桩浇筑前将格构柱吊入钻孔
5、内,与钻孔桩一与钻孔桩一起浇筑起浇筑,确保锚固长度。确保锚固长度。4 4、安装前必须保证露出土面的独立格构柱小于、安装前必须保证露出土面的独立格构柱小于1 1米米,格构柱间角钢连接格构柱间角钢连接,采用三面围焊采用三面围焊,具体连接做法见附具体连接做法见附图图,焊接连接时要保证焊缝质量焊接连接时要保证焊缝质量,要达到三级钢结构焊要达到三级钢结构焊缝的施工标准。缝的施工标准。5 5、塔吊安装完成后塔吊安装完成后,土方每开挖土方每开挖1.8米米,必须进行四个必须进行四个格构柱两两相连格构柱两两相连,具体连接做法见附图具体连接做法见附图,格构柱未相连格构柱未相连之前严禁超挖。格构柱使用角钢连接之前严
6、禁超挖。格构柱使用角钢连接,采用三面围焊采用三面围焊,具体连接做法见附图具体连接做法见附图,焊接连接时要保证焊缝质量焊接连接时要保证焊缝质量,要达要达到一级钢结构焊缝的施工标准到一级钢结构焊缝的施工标准.同时严禁挖机靠近格构同时严禁挖机靠近格构柱柱,以免碰伤格构柱以免碰伤格构柱,格构柱周边格构柱周边2米范围土方采用人工米范围土方采用人工对称开挖对称开挖,不得单侧开挖。不得单侧开挖。6 6、在土方开挖至坑底时、在土方开挖至坑底时,格构柱连接构格构柱连接构件与钻孔桩顶距离不大于件与钻孔桩顶距离不大于500500。开挖后凿除格。开挖后凿除格构柱上的混凝土时构柱上的混凝土时,不得使用机械碰撞格构柱不得
7、使用机械碰撞格构柱,使用气泵破碎混凝土时使用气泵破碎混凝土时,气泵不得直接与格构气泵不得直接与格构柱接触。凿除完成后应立即施工基础承台。柱接触。凿除完成后应立即施工基础承台。7 7、在浇筑基础底板时、在浇筑基础底板时,格构柱与连接构格构柱与连接构件浇筑在基础底板内件浇筑在基础底板内,钢筋穿越格构柱时钢筋穿越格构柱时,格格构柱的截面削弱不得超过相应角钢的构柱的截面削弱不得超过相应角钢的5%,5%,否则否则需绕过相应格构柱。需绕过相应格构柱。8 8、在地下室顶板浇筑完成后方可进行加、在地下室顶板浇筑完成后方可进行加节升高。节升高。9 9、在塔吊使用阶段、在塔吊使用阶段,定期定期(每半月一次每半月一
8、次)检查格构柱焊缝的质量,有无松动,如出现检查格构柱焊缝的质量,有无松动,如出现问题停止塔吊使用,待修复后方可重新投入问题停止塔吊使用,待修复后方可重新投入使用。使用。矩形桩式格构柱与承台连接详图矩形桩式格构柱与承台连接详图矩形桩式格构柱逆作法加固图矩形桩式格构柱逆作法加固图矩形桩式水平剪刀撑布置图矩形桩式水平剪刀撑布置图矩形桩式格构柱详图矩形桩式格构柱详图格构柱止水钢板格构柱止水钢板2.5 塔吊基础施工要点 1)当灌注桩在水下浇筑时,应提高一个强度等级。2)当工程基础筏板混凝土为抗渗混凝土时,应在格构柱分肢四周焊接止水钢板;当格构柱内混凝土不能剔凿清除时,在格构柱分肢四周满焊缀板,待格构柱拆
9、除后,顶部加焊钢板(按降水井封井处理)。3)承台基础下的土方开挖应待承台基础混凝土强度达到 百分之百后方可进行;格构钢柱下的斜撑应随挖土随焊接,严禁超挖。4)承台基础的厚度应大于塔吊地脚螺栓的长度,格构柱锚入承台基础内的长度不应小于承台基础高度的一半,且不应小600mm。5)塔机安装应在基础验收后进行,一次性安装高度不宜超过塔机使用说明书规定的最大独立高度的一半,宜分次升高至所需的最大独立高度。6)塔吊的附墙高度应从格构钢柱底部算起。7)塔吊基础的防雷接地应通过格构钢柱分肢接入大地,确保防雷接地安全。2.6 塔吊的安装由于塔式起重机的构造种类繁多,使用功能又各不同,施工现场更是千差万别,很难用
10、一种或几种方法确定各种塔式起重机装拆的全过程,但基本的安装程序如下:塔机的组装程序是:基础安装底盘或底座安装基础节安装塔身(标准节)安装内或外套架(爬升机构)安装上、下转台(含司机室)安装旋转塔身安装塔帽(起重臂组装起重臂部分拉杆组装变幅钢丝绳穿绕)安装平衡臂吊装部分平衡重(配重)安装起重臂吊装全部剩余配重电气接线穿绕起升钢丝绳、装吊钩 吊装爬升部件等等其他附件 调整各限位及安全装置整机调试。基础节安装后必须调整垂直度和扭转度,还要将与基础固定的螺栓紧固,紧固扭矩在1000N.m以上。2.6.1 塔吊底节安装2.6.2 塔吊标准节安装 塔身标准节具有互换性,改变标准节节数,塔式起重机可达到不同
11、的起升高度。用辅助汽车吊机将两节标准节吊装在基础节上,标准节之间的螺栓宜从下往上安装,六角螺母装在上面,用力矩扳手或专用冲击扳手上紧螺栓。安装中应注意标准节立杆上踏步的安装方向,必须统一处于安装方案中顶升油缸的安装方向(即塔式起重机拆除时平衡臂的方向),这个问题很重要,一旦标准节上踏步方向安装反了,会造成附着式塔式起重机无法下降和拆除。标准节安装后应及时测量塔身两个方向的垂直度,保证其值在规定的误差范围内。标准节(塔身)安装 将上支座、下支座、回转机构及工作平台等部件组装成回转支座,将其安装到顶升套架的顶部用销轴连接。回转塔身是一个钢结构空间桁架,其前端连接起重臂,后端连接平衡臂,上部安装塔顶
12、撑架系统,下部与回转支座连接,将回转塔身安装在回转支座上,用标准节螺栓连接。检查司机室内各种电器设备处于完好状态,将司机室吊起安装在上支座的平台上,用螺拴连接。2.6.3 安装套架、回转台、旋转塔身及司机室2.6.4 安装塔帽 吊装塔帽,用螺栓与回转塔身相连。2.6.5 平衡臂安装、部分配重安装2.6.6 起重臂安装 同样的,也需要在地面上将各臂节组合好,将起重小车安装在起重臂轨道上,并通电,穿绕好变幅钢丝绳,然后用吊车吊装。吊装过程中需要保持起重臂整体基本水平。2.6.7 吊装剩余全部配重2.7 塔吊的顶升随着建筑物的升高,起重机械吊装高度不够时,而自升式塔式起重机都具有顶升套架,通过顶升套架上的顶升装置可以自行加高塔身。横吊臂前端吊着一节标准节通过在臂架上移动小车找到平衡位置爬升节顶升顶升完毕把标准节从爬升节无弦杆一侧塞入标准节安装后爬升节落到新的标准节上收回液压腿,然后固定液压腿到支点2.8 安装验收 2.8.1 塔式起重机安装完毕,安装单位应进行自检,自检合格后报检测机构检检测合格后由施工总包单位组织安装单位、使用单位、租赁单位和监理单位验收。在30日内报当地建设主管部门使用登记。登记标志应当置于或者附着于该设备的显著位置。2.8.2 安装验收书中各项数据应量化、论明确。施工总包单位、安装单位、使用结单位、租赁单位和监理单位验收人均应验收确认。
