《定额工时研究方法教学PPT.ppt》由会员分享,可在线阅读,更多相关《定额工时研究方法教学PPT.ppt(69页珍藏版)》请在第壹文秘上搜索。

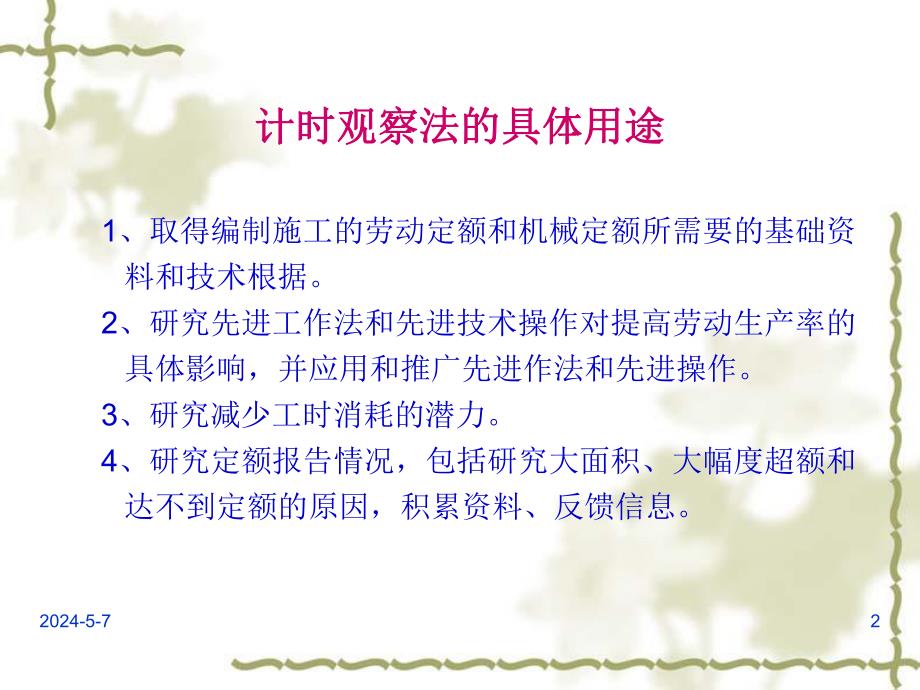

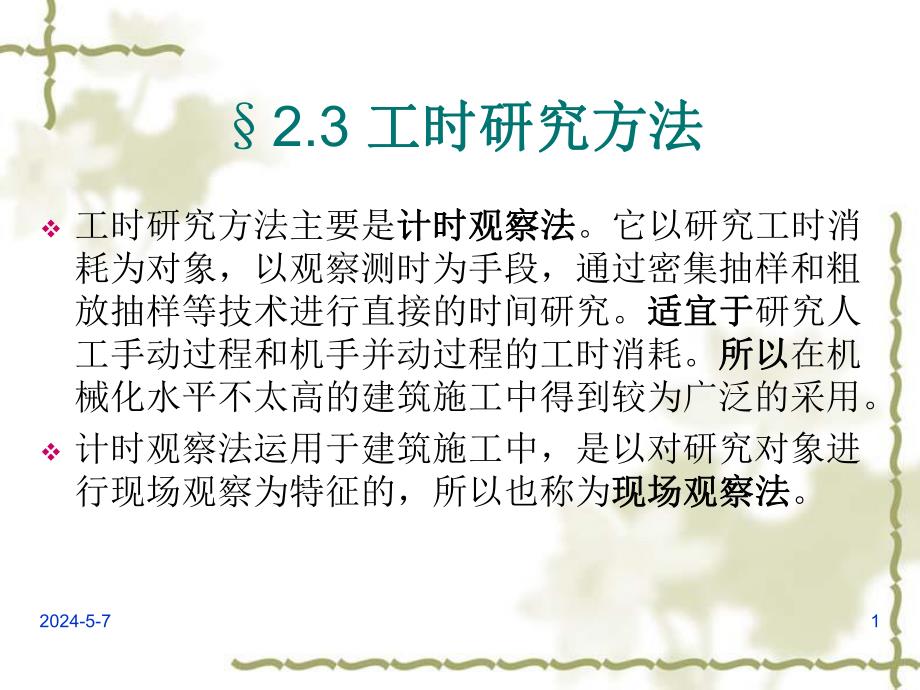

1、2024-5-712.3 工时研究方法工时研究方法v工时研究方法主要是计时观察法计时观察法。它以研究工时消耗为对象,以观察测时为手段,通过密集抽样和粗放抽样等技术进行直接的时间研究。适宜于适宜于研究人工手动过程和机手并动过程的工时消耗。所以所以在机械化水平不太高的建筑施工中得到较为广泛的采用。v计时观察法运用于建筑施工中,是以对研究对象进行现场观察为特征的,所以也称为现场观察法现场观察法。2024-5-72计时观察法的具体用途计时观察法的具体用途1、取得编制施工的劳动定额和机械定额所需要的基础资料和技术根据。2、研究先进工作法和先进技术操作对提高劳动生产率的具体影响,并应用和推广先进作法和先进

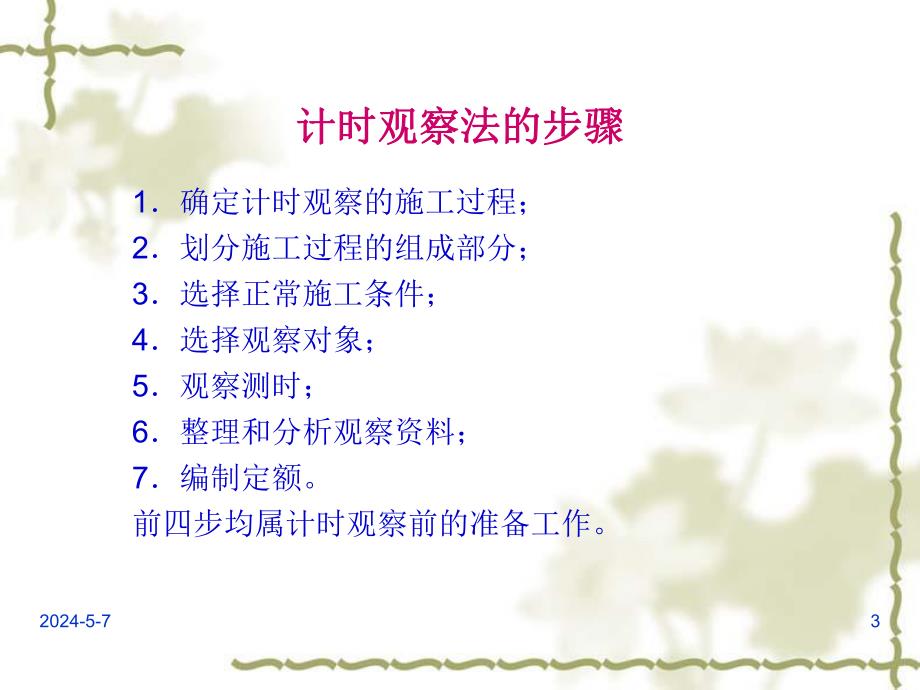

2、操作。3、研究减少工时消耗的潜力。4、研究定额报告情况,包括研究大面积、大幅度超额和达不到定额的原因,积累资料、反馈信息。2024-5-73计时观察法的步骤计时观察法的步骤1确定计时观察的施工过程;2划分施工过程的组成部分;3选择正常施工条件;4选择观察对象;5观察测时;6整理和分析观察资料;7编制定额。前四步均属计时观察前的准备工作。2024-5-74计时观察法的特点计时观察法的特点 优点:优点:与与施工组织技术条件联系起来加以考察。施工组织技术条件联系起来加以考察。它在它在施工过程分类和工作时间分类的基础上,利用一整套方法施工过程分类和工作时间分类的基础上,利用一整套方法对选定的过程对选定
3、的过程进行全面观察、测时、计量、记录、整理和进行全面观察、测时、计量、记录、整理和分析研究分析研究,分析出工时消耗的合理性和影响工时消耗的具,分析出工时消耗的合理性和影响工时消耗的具体因素,以及各个因素对工时消耗影响的程度。体因素,以及各个因素对工时消耗影响的程度。缺点:缺点:要充分考虑人的因素要充分考虑人的因素,这时因为,这时因为计时观察计时观察法技术性比较强,工作量大、工作周期长。法技术性比较强,工作量大、工作周期长。2024-5-75计计时时观观察察法法测测 时时 法法写实纪录法写实纪录法工作日写实法工作日写实法选择测时法选择测时法接续测时法接续测时法数示法数示法图示法图示法混合法混合法
4、2024-5-76一、测时法一、测时法v适用于研究那些定时重复的循环工作的工时消耗,是精确度比较高的一种计时观察法。v1、选择测时法v2、连续测时法2024-5-771、选择测时法v选择测时法:又叫间隔记时法或重点记时法,是不连续地测定施工过程的全部循环组成部分,是有选择地进行测定。v特点:特点:方法简单,容易掌握;测定起始和结束点的时刻时,容易发生读数的偏差。2024-5-78在采用选择测时法测定延续时间较短延续时间较短的作业时,可采用:v(1)双表法,即在测时板上装两支秒表,借助杠杆作用,交替使用秒表进行测定记录;v(2)交替法,测定时将各操作单元间隔分成奇、偶项两部分,奇次观察奇项操作,
5、偶次观察偶项操作,如此反复测定多次可取得较为全面的资料。2024-5-792024-5-7102024-5-7112、连续测时法v连续测时法:又叫接续测时法,是对施工过程循环的组成部分进行不间断的连续测定,不能遗漏任何一个循环的组成部分。v特点:准确、完善、但观察技术也较之复杂。2024-5-7122024-5-7132024-5-7142024-5-715测时法的观察次数v观察次数直接影响测时资料的精确。v稳定系数:Kp 其中,Xmax:最大观测值;Xmin:最小观测值。minmaxxxKp2024-5-716v平均值:v标准差为:v真值X对算数平均值 的误差:niixnx11111212n
6、nXXSniniiX112nnnSXXni2024-5-717v算术平均值精确度:112nnXE2024-5-718例例1:计算表2-1中土斗挖土并提升斗、回转斗臂并土斗卸土、回转斗臂并土斗落下的算术平均值、算术平均值精确度、和稳定系数2024-5-719v【解】1.土斗挖土并提升斗臂(1)计算算术平均值v v v(2)计算算术平均值的精确度v(3)计算稳定系数 v Kp=20/15=1.3318171817161717172017171716171817151717171617171717222222222222217204121)181617201716181517161717(121X%
7、17.21121218171112nnxE2024-5-720v2.2.回转土斗井土斗卸土回转土斗井土斗卸土v(1)计算算术平均值v v v(2)计算算术平均值的精确度v(3)计算稳定系数 v Kp=21/14=1.52024-5-721v3返转斗臂并土斗落下v查表23知观测次数满足要求2024-5-722测时数据整理测时数据整理观测所得数据的算术平均值即为所求延续时间。v首先,删掉完全是由于人的因素影响的偏差。删掉的数据在记录时记录表上作“”记号。v其次,应删去由于施工因素的影响而出现的偏差极大的延续时间。对删去的数据应在测时记录表中作“0”记号,以示区别。v第三,对删去的数据进行科学分析以
8、确保技术测定的科学性和真实性。2024-5-7232024-5-7242024-5-725v平均修正值:平均修正值:为使算术平均值更加接近于各组成部分的延续时间正确值,必须删除那些显然是错误的以及误差极大的值,通过清理后所得出的算术平均值。minmaxmaxXXKXLimminmaxminXXKXLimmaxLimminLimK最大极限值最小极限值调整系数2024-5-726v例例2 22 2:如通过计时观察得到以下测时数列:11、12、12、10、12、19、12、13、12、13。试找出应删除的数据。【解】第一步:找数列中可疑值:可以初步判断出是19;第二步:计算数列平均值:第三步:计算最
9、大极限值:11.9+1(13-10)=14.9 计算最小极限值:11.9-1(13-10)=8.9 第四步:19超出最大极限值14.9,所以应予剔除。9.119131213121210121211X2024-5-727例例2 23 3:如表2-1所示,试找出应删除的数据。2024-5-728【解】表2-1第2项示出测得的数据为20、16、15、18、21、20、20、20、14、18、28、18,其中偏大的可疑数值为28。试删除这一数值,然后计算其最大极限:可疑数据28,大于最大极限值24.5,故应删除。2.181118142020202118151620X5.2414219.02.18max
10、Lim2024-5-729 注意事项:注意事项:v1、如一组测时数据中有两个误差大的可疑数据时,应从最大的一个数开始,连续进行检核(每次只能删去一个数据)。v2、如一组测时数据中有两个以上的可疑数据时,应将这一组测时数据抛弃。重新进行观测。v3、测时数据在删去了最大或最小极限之外的数据之后,计算保留下来的数据的算术平均值,将其填入测时记录表“算术平均修正值”栏内,作为该组成部分在相应的条件下所确定的延续时间。v4、测时记录表中的“时间总和”和“循环次数”栏,应按清理后的合计数填入。2024-5-730二、写实记录法二、写实记录法 适用于研究所有种类的工作时间消耗所有种类的工作时间消耗,包括基本
11、工作时间、辅助工作时间、不可避免的中断时间、准备与结束时间、以及各种损失时间。个人写实和集体写实。1、数示法2、图示法3、混合法2024-5-7311、数示法 即测定时直接用数字记录时间的方法。适用适用:可同时对二个以内的工人进行测定,适用于组成部分较少而且比较稳定的施工过程。2024-5-7322024-5-7332、图示法v即用图表的方法记录时间。v适用:适用:观察3个以内的工人共同完成某一产品的施工过程。v优点:记录技术简单,时间记录一目了然,原始记录整理方便。2024-5-7342024-5-7353、混合法用图示法表格记录所测施工过程各组成部分的延续时间,而完成每一组成部分的工人人数
12、则用数字予以表示。v适用于同时观察3个以上工人工作时的集体写实记录。2024-5-7362024-5-7372024-5-738写实记录法的延续时间写实记录法的延续时间v延续时间的确定应立足于既不至消耗过多的时间,又能得到比较可靠和完善的结果。v注意:1、所测施工过程的广泛性和经济价值;2、已经达到的工效水平的稳定程度;3、同时测定不同类型施工过程的数目;4、被测定的工人人数;5、测定完成产品的可能次数等。2024-5-739写实记录法最短测定延续时间表写实记录法最短测定延续时间表 表表2-82-8测对象定集体的序号项 目同时测定施工过程的类型数单人的234 人以上1被测定的个人或小组的最低数
13、任一数3 人3 个小组 2 个小组2测定总延续时间的最小值(h)123102328121821812243测定完成产品的最低次数1234674674672024-5-740 注意注意 如遇到施工过程的单位产品所消耗的时间过长时,可适当减少表中测定完成产品的最低次数,同时还应酌情增加测定的总延续时间;如遇到施工过程的单位产品所需时间过短,则应适当增加测定完成产品的最低次数,并酌情减少测定的延续时间。2024-5-741v例例2.3.12.3.1测定要窗框安装工程。同是测定两个类型(框周长测定要窗框安装工程。同是测定两个类型(框周长分别为分别为6m6m以内和以内和8m8m以内)的施工过程,由以内)
14、的施工过程,由2 2人组成的小组所人组成的小组所完成,试确定写实记录法所需的总延续时间。(一般的工效完成,试确定写实记录法所需的总延续时间。(一般的工效水平,完成这两个类型的产品,每一樘平均约需水平,完成这两个类型的产品,每一樘平均约需0.67h0.67h)v【解】查表2-8第一项“集体的”“23人”一栏,至少应测定3个木工组。v 查第二项,2个类型施工过程,由2人组成的小组完成时,测定的总延续时间最小值为18h;v 按一般的工效,在测定的总延续时间内,可能完成产品的次数为:180.67=27(次)v 查表第三项,同时测定2个类型的施工过程,由2人组成的小组完成时,测定完成产品的次数应不少于6
15、次,所以测定的总延续时间保持在18h完全满足要求。2024-5-742 例例2.3.22.3.2测定板条墙面抹白灰砂浆(中级抹灰)的施工过程,由4人组成的小组所完成,试确定写实记录法所需的总延续时间。(一般的工效水平,完成一间房子(44.8m2)的抹灰,平均约需4.5h)例例2.3.32.3.3同时测定水磨石地面的机磨和踢脚线的平磨施工过程,由3人组成的小组所完成,试确定写实记录法所需的总延续时间。(一般的工效水平,完成一间房子(15m2)的地面和踢脚线,平均约需12h)2024-5-743思考题思考题v木工小组木工小组5 5人,观测过程为混凝土矩形板木人,观测过程为混凝土矩形板木模板制作这一
16、施工过程,确定写实记录法所模板制作这一施工过程,确定写实记录法所需的总延续时间。需的总延续时间。(参照一般工效水平:参照一般工效水平:5 5人人小组每天完成三套小组每天完成三套6m6m长的混凝土矩形板的模长的混凝土矩形板的模板制作,每套需板制作,每套需2.5h2.5h左右左右)2024-5-744汇总整理汇总整理v将写实记录法所取得的基于原始记录表记载的工作时间消耗和完成产品数量进行汇总,并根据调查的有关影响因素加以分析研究,调整各组成部分不合理的时间消耗,最后确定出单位产品所必须的时间消耗量。2024-5-7452024-5-7462024-5-747综合分析综合分析综合分析是对同一施工过程所测定的若干原始记录,在汇总整理的基础上,加以综合分析研究。1首先,将所测定的施工过程的各份资料中调查的主要因素和汇总整理的资料,按综合分析表的要求逐项进行填写。2其次,根据各份资料调查的主要因素,拟定出符合现行劳动定额规定的正常施工条件,填入结论栏中。3最后,将各份资料的工作时间消耗进行分析汇总。2024-5-7482024-5-7492024-5-7502024-5-751三、工作日写实法三、
