资源描述

《工程定额教学课件ppt.ppt》由会员分享,可在线阅读,更多相关《工程定额教学课件ppt.ppt(71页珍藏版)》请在第壹文秘上搜索。

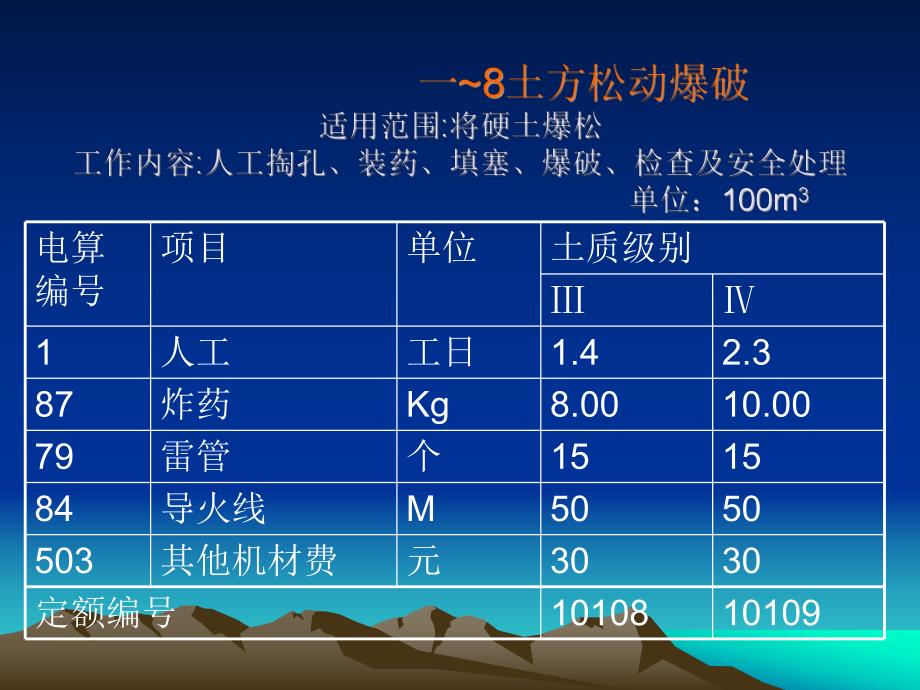

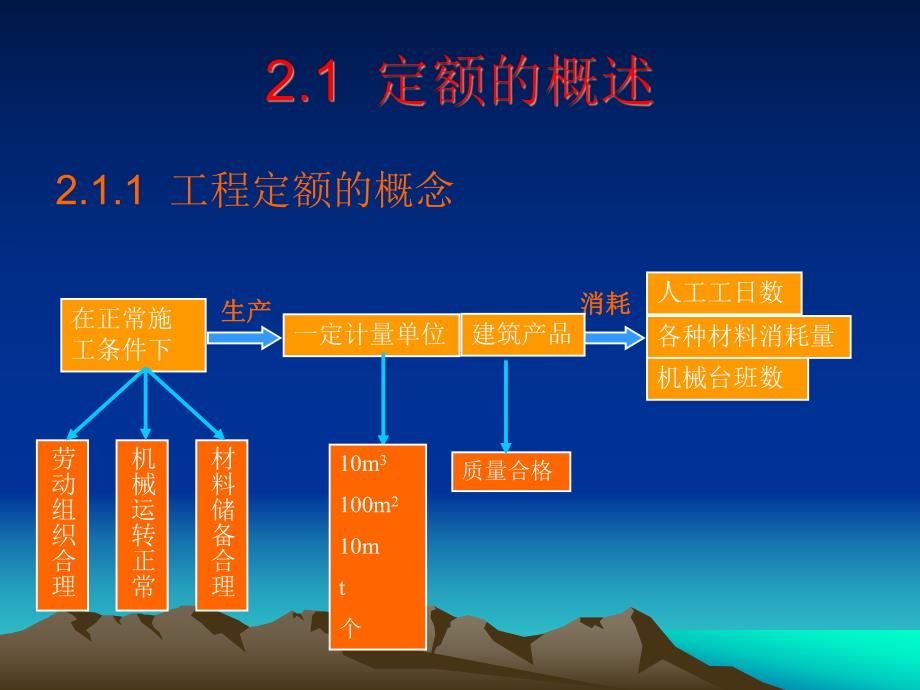

1、教学目的和要求教学目的和要求:1、掌握定额的性质和分类,了解定额的作用;2、掌握施工定额的概念和水平、劳动定额的制定 和表示方法、材料消耗量的理论计算法、周转性材料摊销量的概念、机械台班消耗定额的表示方法;3、掌握预算定额的概念、作用和定额水平,熟悉预算定额中人工消耗量指标的确定方法;4、了解概算定额和概算指标的定义。2.1.1 工程定额的概念在正常施工条件下一定计量单位人工工日数各种材料消耗量机械台班数消耗消耗建筑产品质量合格生产生产劳动组织合理机械运转正常材料储备合理10m3100m210mt个电算编号 项目单位土质级别1人工工日1.42.387炸药Kg8.0010.0079雷管个1515

2、84导火线M5050503其他机材费元3030定额编号10108101092.1.2 工程定额的产生与发展封建社会:万里长城、北京故宫的修建中,逐步形成了一套封建社会:万里长城、北京故宫的修建中,逐步形成了一套工料限额管理制度即我们常说的人工、材料定额。工料限额管理制度即我们常说的人工、材料定额。4、19671976,破坏时期。5、1977以后,走向正规。78年各部委修编定额 80年水电部修订设计预算定额。82年修订建安工程统一劳动定额 83年再次修订,86预算定额、88概算定额、91台班费定额 新定额 99年颁布安装工程概预算定额 02年 建筑工程概预算定额及编规等2.1.3 工程定额的作用

3、工程定额的作用编制计划的基础编制计划的基础贯彻按劳分配的贯彻按劳分配的尺度尺度定额人工工日的耗用量是安排工人劳动量的依据确定成本的依据确定成本的依据通过人材机消耗量计算人工费、材料费和机械费定额确定的人材机消耗量是整个施工管理过程中都需要用到的数据。定额确定的消耗量是企业应达到的基本要求,故促进企业加强技术改造,总结先进生产方法加强企业管理的加强企业管理的工具工具总结先进生产方总结先进生产方法的手段法的手段通过人材机消耗量合理安排人力物力便于施工作业计划的编制2.1.4 工程定额的特性群众性针对性针对性定额制定采用工人定额制定采用工人|技术人员技术人员|专职人员三结合的形专职人员三结合的形式定

4、额执行要依靠群众式定额执行要依靠群众法令性法令性是一种行业法规是一种行业法规定额是一定时期社会生产力发展水平的定额是一定时期社会生产力发展水平的反映反映符合建筑施工生产客观规律符合建筑施工生产客观规律相对稳定性科学性定额消耗量是施工中客观规律的反映定额消耗量是施工中客观规律的反映定额水平反映了当时先进的施工方法定额水平反映了当时先进的施工方法2.1.5 定额的分类定额的分类机械产量定额机械时间定额产量定额时间定额按生产要素分按生产要素分劳动定额劳动定额机械台班使用定额机械台班使用定额材料消耗定额材料消耗定额按编制程序和用途分按编制程序和用途分预算定额预算定额投资估算指投资估算指标标概算定额或概

5、算定额或概算指标概算指标施工定额施工定额企业施工生产用企业施工生产用企业对外确定工程造价企业对外确定工程造价设计单位设计概算设计单位设计概算业主方投资估算业主方投资估算按主编单位和执行范围分全国行业定额企业定额地方定额全国统一定额按费用性质划分间接费定额施工机械台班费用定额其他基本建设费用定额直接费定额2.2.1 概述概述1、性质:施工企业生产用定额。2、概念:在正常施工条件下人工工日数同一性质施工过程各种材料消耗量机械台班数生产生产消耗消耗一定计量单位建筑产品质量合格工人班组或个人针对的人针对的物3、组成:劳动定额、材料消耗定额、机械台班使用定额三个相对独立的部分。4、施工定额的作用企业计划

6、管理的依据企业计划管理的依据衡量工人劳动生产率衡量工人劳动生产率计算工人劳动报酬计算工人劳动报酬组织施工生产的工具组织施工生产的工具编制施工预算编制施工预算编制预算定额编制预算定额2.2.2 施工定额的编制1、原则平均先进平均先进指在正常施工条件下,多数工人或班组经过努力能够达到,少数可以接近,个别可以超过的定额水平。它低于先进水平,略高于平均水平。简明适用简明适用以专业为主,并和实际相结合以专业为主,并和实际相结合 劳动生产率水平:平均先进水平 正确处理数与量的关系、合理确定劳动组织 明确劳动手段和对象 正确对待先进技术 全面比较协调一致2、编制依据国家的经济政策和劳动制度国家的经济政策和劳

7、动制度有关规范、规程、标准、制度有关规范、规程、标准、制度技术测定和统计资料技术测定和统计资料2.2.3 劳动定额及其编制劳动定额及其编制(1)劳动定额的概念 劳动定额也称人工定额,是指在一定的施工组织和施工劳动定额也称人工定额,是指在一定的施工组织和施工条件下,为完成单位合格产品所必需的劳动消耗标准。条件下,为完成单位合格产品所必需的劳动消耗标准。(2)劳动定额的表现形式:时间定额和产量定额时间定额和产量定额时间定额小组成员数就是小组成员数就是小组成员工日小组成员工日数数时间定额时间定额也称为人工定额,是指某种专业的工人班组或个人,在正常施工条件下,完成一定计量单位质量合格产品所需消耗的工作

8、时间。定义定义工日,即单位产品的工日。如:工日/m3,工日/t单位单位产品数量消耗的总工日数单位产品的时间定额每工产量1小组台班产量小组成员数小组台班产量小组成员工日数总和公式公式产量定额产量定额产量定额是指某种专业的工人班组或个人,在正常施工条件下,单位时间(一个工日)完成合格产品的数量。定义定义产品数量的计量单位。如:m3/工日、t/工日、m2/工日 单位单位消耗的总工日数产品数量每一工日的产量定额单位产品的时间定额1单位产品时间定额小组成员数小组台班产量 单位产品时间定额小组成员工日数总和公式公式时间定额与产量定额的关系时间定额时间定额1产量定额时间定额产量定额产量定额关系关系倒数倒数【

9、示例】时间定额:砌时间定额:砌1m3砖基础需砖基础需0.937工日工日产量定额:每工日综合可砌产量定额:每工日综合可砌1/0.9371.067m3。【示例】四122 卷扬机缆索运沥青混凝土 单位:100m3电算编号项目单位200m以内吊运1人工工日5.61247吊斗0.6m3台班11.241571卷扬机10t台班5.6503其他机材费元135定额编号40747时间定额:运时间定额:运1m3沥青混凝土需沥青混凝土需5.6工日工日产量定额:每工日综合可运产量定额:每工日综合可运1/5.60.179m3。(3)劳动定额制定方法劳劳动定额动定额制定方法制定方法经验估计法经验估计法统计分析法统计分析法技

10、术测定法技术测定法比较类推法比较类推法测时法测时法写实写实记录法记录法工作日工作日写实法写实法简易估时简易估时观察法观察法数理统计法数理统计法 1、技术测定法是技术测定法是深入施工现场,采用计时观察和材料消深入施工现场,采用计时观察和材料消耗测定的方法,对各个工序进行实测、查定、取得数据,耗测定的方法,对各个工序进行实测、查定、取得数据,然后对这些资料进行科学的整理分析,拟定成的定额。这然后对这些资料进行科学的整理分析,拟定成的定额。这种方法有较充分的科学依据,有较强的说服力,但工作量种方法有较充分的科学依据,有较强的说服力,但工作量较大。它适用于产品品种少、经济价值大的定额项目。较大。它适用

11、于产品品种少、经济价值大的定额项目。2、统计分析法统计分析法是根据施工实际中的工、料、机械台班消是根据施工实际中的工、料、机械台班消耗和产品完成数量的统计资料,经科学的分析、整理,剔耗和产品完成数量的统计资料,经科学的分析、整理,剔去其中不合理的部分后,拟定成的定额。去其中不合理的部分后,拟定成的定额。3、调查研究法调查研究法是和参加施工实践的老工人、班是和参加施工实践的老工人、班组长、技术人员座谈讨论,利用他们在施工实践组长、技术人员座谈讨论,利用他们在施工实践中积累的经验和资料,加以分析整理而成的定额。中积累的经验和资料,加以分析整理而成的定额。4、计算分析法计算分析法大多用于材料消耗定额

12、和一些机大多用于材料消耗定额和一些机械(如开挖、运输机械)的作业定额的编制。其械(如开挖、运输机械)的作业定额的编制。其步骤为拟定施工条件、选择典型施工图、计算工步骤为拟定施工条件、选择典型施工图、计算工程量、拟定定额参数,最终计算定额数量。程量、拟定定额参数,最终计算定额数量。工人工人工作时间工作时间定额时间定额时间损失时间损失时间休息时间休息时间有效有效工作时间工作时间不可避免不可避免的中断时间的中断时间多余和多余和偶然时间偶然时间停工停工损失时间损失时间违反劳动违反劳动纪律时间纪律时间准备与准备与结束时间结束时间基本基本工作时间工作时间辅助辅助工作时间工作时间施工本身施工本身造成的停工造

13、成的停工非施工本非施工本身造成的停工身造成的停工(4)计算公式计算公式规范时间基本工作时间时间定额1规范时间准备与结束时间、休息时间、不可避免的中断时间和辅助时间占定额时间的百分比之和【示例【示例】现测定一砖基础墙的时间定额,已知每现测定一砖基础墙的时间定额,已知每m3砌体的基砌体的基本工作时间为本工作时间为140工分,准备与结束时间、休息时间、不工分,准备与结束时间、休息时间、不可避免的中断时间占时间定额的百分比分别为:可避免的中断时间占时间定额的百分比分别为:5.45、5.84、2.49,辅助工作时间不计,试确定其时间定额,辅助工作时间不计,试确定其时间定额和产量定额。和产量定额。%)49

14、.2%84.5%45.5(1140时间定额工日分钟小时工分工分34.06084.1624.162394.234.01m产量定额【解】(5)劳动定额的使用)劳动定额的使用时间定额以工日为单位,便于统计总工日数、核算工人工资、时间定额以工日为单位,便于统计总工日数、核算工人工资、编制进度计划编制进度计划产量定额以产品数量的计量单位为单位,便于施工小组分配产量定额以产品数量的计量单位为单位,便于施工小组分配任务,签发施工任务单,考核工人的劳动生产率。任务,签发施工任务单,考核工人的劳动生产率。【示例】某抹灰班组有【示例】某抹灰班组有13名工人,抹某住宅楼混砂墙面,施名工人,抹某住宅楼混砂墙面,施工工

15、25天完成任务,已知产量定额为天完成任务,已知产量定额为10.2m2/工日。试计算工日。试计算抹灰班应完成的抹灰面积。抹灰班应完成的抹灰面积。【解】【解】13名工人施工名工人施工25天的总工日数天的总工日数1325325工日工日 抹灰面积抹灰面积10.23253315m22.2.4 材料消耗定额材料消耗定额材料消耗定额材料分类定义指在合理和节约使用材料的前提下,生产单位合格产品所消耗的建筑材料的数量标准。实体消耗材料周转性材料直接构成工程实体所消耗的材料是指在施工中多次使用而逐渐消耗的工具性材料。如脚手架、模板、挡土板等(1)直接消耗性材料定额消耗量的组成材料的消耗量材料的净用量材料的损耗量构

16、成产品实体的材料用量不可避免的施工废料和操作损耗损耗率=损耗量/消耗量100%材料消耗量=净耗量/(1-损耗率)(2)实体消耗性材料定额的制定方法)实体消耗性材料定额的制定方法1理论计算法理论计算法2实验室实验法实验室实验法3统计分析法统计分析法4现场观察法现场观察法理论计算法:理论计算法:适合于计算按件论块的现成制品材料适合于计算按件论块的现成制品材料(a)1m3砖砌体材料消耗量的计算 由于:1m3=砖数一块砖带砂浆体积,故:则1/2砖墙1m3砖砌体砖的净块数为:1砖墙1m3砖砌体砖的净块数为:砖宽灰缝)(砖厚灰缝)(砖长砖数1砖长灰缝)(砖厚灰缝)(砖宽砖数11.5砖墙1m3砖砌体砖的净块数为:2砖墙1m3砖砌体砖的净块数为:灰缝)(砖厚灰缝)砖宽灰缝)(砖厚灰缝)砖长灰缝)砖宽(砖长砖数(1(11灰缝砖长灰缝)(砖厚灰缝)(砖宽砖数211 则1m3砖砌体中砂浆的净用量为:B1砖数每块砖体积(0.240.1150.053)砂浆的消耗量为:B/(1-砂浆损耗率)36.306m30.7850.1850.46256254.0501.0185.0501.0785.04034010.4100

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 高等教育 > 大学课件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
