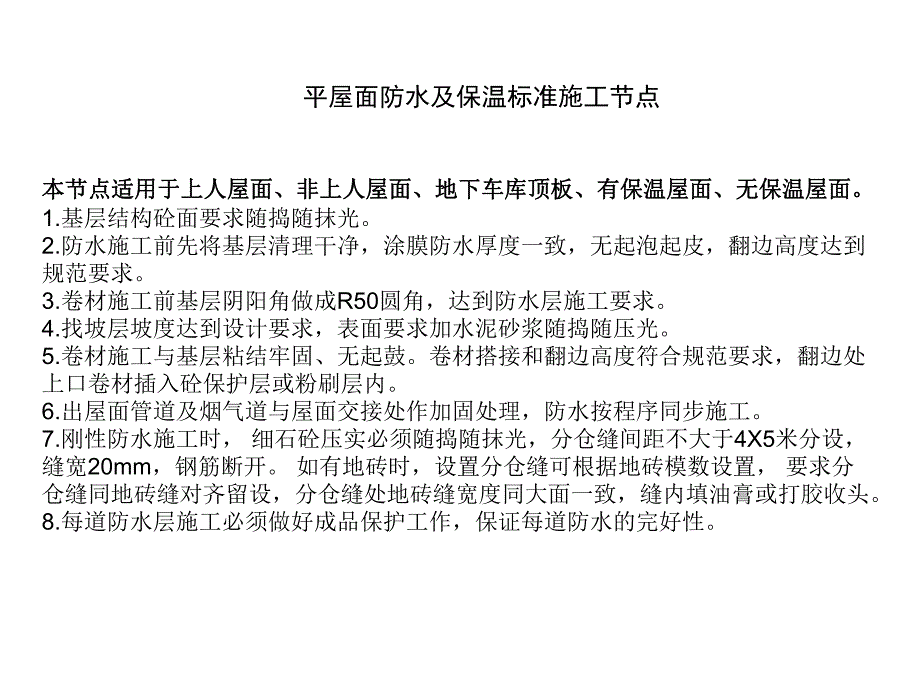

平屋面防水及保温标准施工节点本节点适用于上人屋面、非上人屋面、地下车库顶板、有保温屋面、无保温屋面。本节点适用于上人屋面、非上人屋面、地下车库顶板、有保温屋面、无保温屋面。1.基层结构砼面要求随捣随抹光。2.防水施工前先将基层清理干净,涂膜防水厚度一致,无起泡起皮,翻边高度达到规范要求。3.卷材施工前基层阴阳角做成R50圆角,达到防水层施工要求。4.找坡层坡度达到设计要求,表面要求加水泥砂浆随捣随压光。5.卷材施工与基层粘结牢固、无起鼓。卷材搭接和翻边高度符合规范要求,翻边处上口卷材插入砼保护层或粉刷层内。6.出屋面管道及烟气道与屋面交接处作加固处理,防水按程序同步施工。7.刚性防水施工时,细石砼压实必须随捣随抹光,分仓缝间距不大于4X5米分设,缝宽20mm,钢筋断开。如有地砖时,设置分仓缝可根据地砖模数设置,要求分仓缝同地砖缝对齐留设,分仓缝处地砖缝宽度同大面一致,缝内填油膏或打胶收头。8.每道防水层施工必须做好成品保护工作,保证每道防水的完好性。无保温平屋面做法无保温平屋面做法刚性防水屋面与墙体交接处理节点刚性防水屋面分仓缝、天沟处理节点出屋面管道防水施工节点
