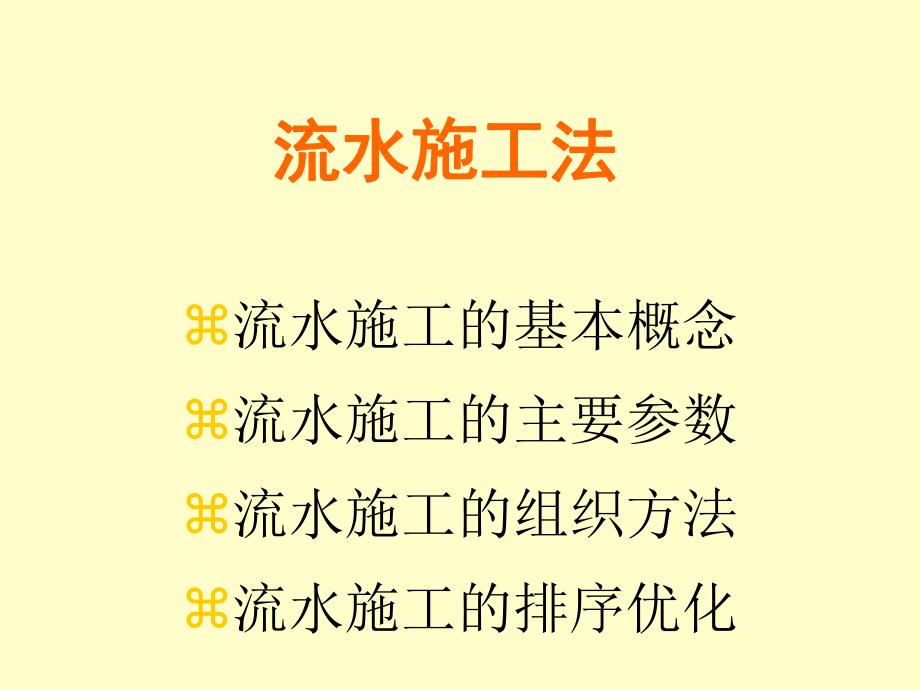

《流水施工(经典) .ppt》由会员分享,可在线阅读,更多相关《流水施工(经典) .ppt(63页珍藏版)》请在第壹文秘上搜索。

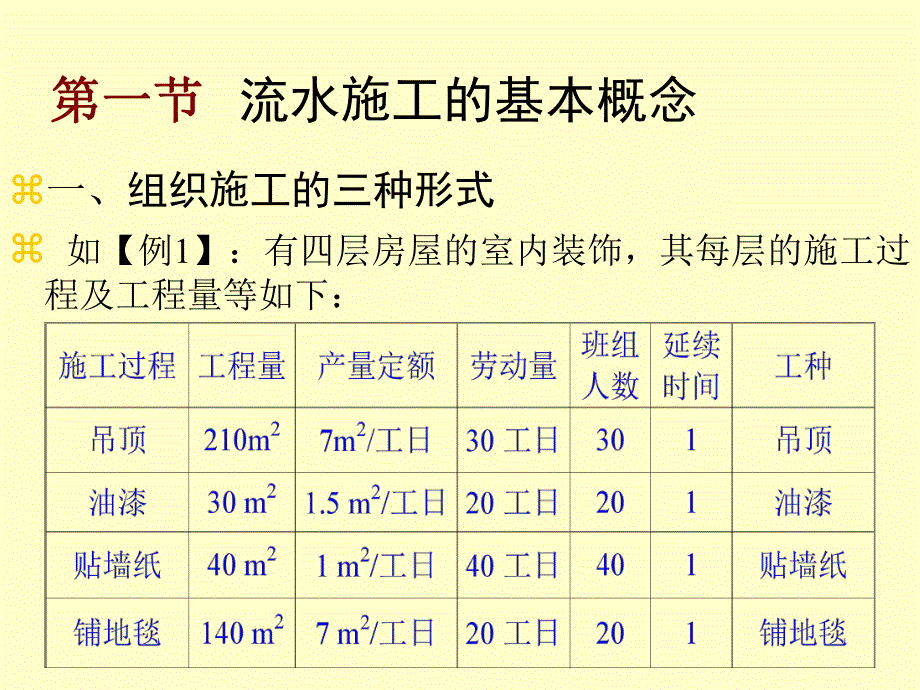

1、流水施工法流水施工法z流水施工的基本概念z流水施工的主要参数z流水施工的组织方法z流水施工的排序优化第一节第一节 流水施工的基本概念z一、组织施工的三种形式z 如【例1】:有四层房屋的室内装饰,其每层的施工过程及工程量等如下:1、依次施工、依次施工z定义:是将工程对象任务分解成若干施工过程,按照一定的施工顺序,前一个施工过程完成后,后一个施工过程才开始施工;或前一个施工段完成后,后一个施工段才开始施工。优缺点 是每天投入的劳动力较少,机具使用不很集中,材料供应较单一,施工现场管理简单,便于组织和安排。(1)由于没有充分地利用工作面去争取时间,所以工期长;(2)各队组施工及材料供应无法保持连续和

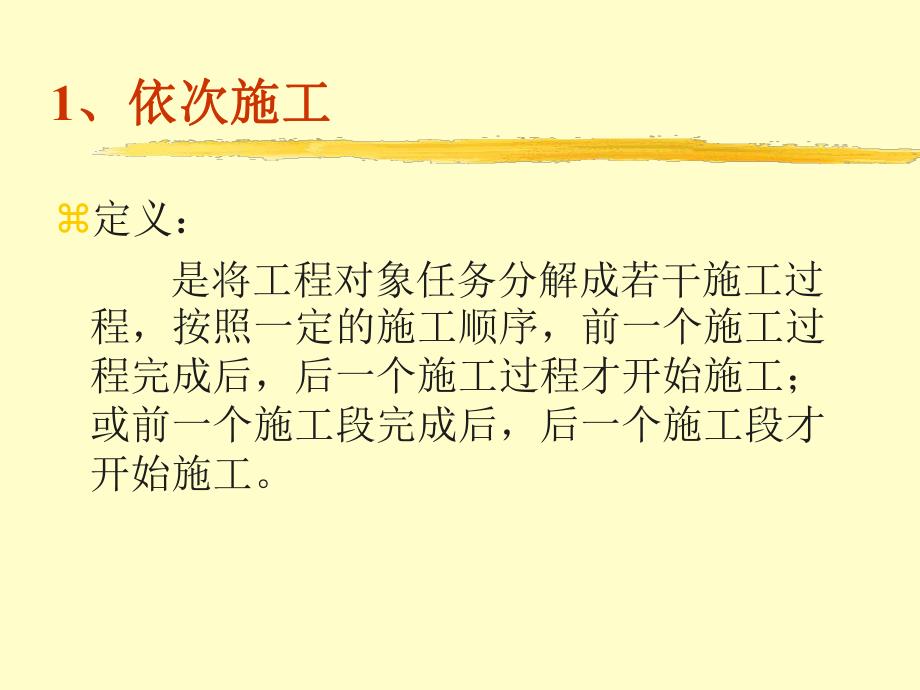

2、均衡,工人有窝工的情况;(3)由于不连续,所以不利于改进工人的操作方法和施工 机具,不利于提高工 程质量和劳动生产率;(4)按施工过程依次施工时,各施工队组虽能连续施工,但不能充分利用工 作面,工期长,且不能及时为上部结构提供工作面。当工程规模比较小,施工工作面又有限时,依次施工是适用的,也是常见 的。工期:z 工期指建设一个项目或一个单项工程从正式开工到全部建成投产时所经历的时间。它是从建设速度角度反应投资效果的指标,建设工期的计算,一般以建设项目或者单项工程的建设投产年月减去开工年月求的。就是工作的期限,时间的长短。1依次施工依次施工(顺序施工)一层层地进行z 1)特点特点:工期长(T=1
3、6d)y 劳动力、材料、机具投入量小;专业工作队不能连续施工(宜采用混合队组)。z 2)适用于适用于:z 场地小、资源供应不足、工期不紧时,组织大包队施工 吊漆贴铺 吊漆贴铺 吊漆贴铺 吊漆贴铺层号施 工 进 度12345678910111213141516四三二一人数时间劳动力动态曲线劳动力动态曲线302040203020402030204020302040202、平行施工、平行施工z定义:是全部工程任务的各施工段同时开工、同时完成的一种施工组织方式。优缺点平行施工适用 是充分利用了工作面,完成工程任务的时间最短。工期要求紧,大规模的建筑群及分批分期组织施工的工程任务。施工队组数成倍增加,机
4、具设备也相 应增加,材料供应集中。临时设施仓库和堆场面积也要增加,从而造成组织安排和施工管理困难,增加施 工管理费用。平行施工的缺点平行施工的优点2平行施工平行施工 (各队同时进行)z (1)工期工期:T4(d)z (2)特点:特点:z 1)工期短;z 2)资源投入集中;z 3)仓库等临时设施增加,费用高。z (3)适用于适用于:工期极紧时的人海战术。层号施 工 进 度1234四三二一吊漆贴铺吊漆贴铺吊漆贴铺吊漆贴铺人数时间劳动力动态曲线劳动力动态曲线12080801603流水施工流水施工z定义:是指所有的施工过程按一定的时间间隔依次投入施工,各个施工过程陆续开工、陆续竣工,使同施工过程的施工
5、队组保持连续、均衡施工,不同的施工过程尽可能平行搭接施工的组织方式。特点 流水施工所需的时间比依次施工短,各施工过程投入的劳动力比平行施工少,各施工队组的施工和物资的消耗具有连续性和均衡性,比较充分地利用于施工工作面;机具、设备、临时设施等比平行施工少,节约施工费用支出;材料等组织供应均匀。层号施 工 进 度1234567四三二一3流水施工流水施工(1)工期工期:T7d(2)特点特点:1)工期较短;2)资源投入较均匀;3)各工作队连续作业;4)能连续、均衡地生产。(3)实质实质:充分利用时间和空间。吊漆贴铺吊漆贴铺吊吊漆漆贴贴铺铺人数时间劳动力动态曲线劳动力动态曲线30501108060209
6、0二、组织流水施工的优点z1、施工施工质量好质量好及劳动及劳动生产率高生产率高y(3050,班组专业化,有利于提高技术水平、有利于技术革新);z2、降低工程成本降低工程成本y(612,资源消耗均衡、避免高峰、利于供应、减少暂设);z3、缩短工期缩短工期y(3050比依次,消除了施工间歇);z4、施工机械和劳动力得到施工机械和劳动力得到合理合理、充分充分地地利用利用z5、综合效益好综合效益好三、组织流水施工的步骤z1、将建筑物划分为若干个劳动量大致相等的流水段(在平面或结构空间;若干个假定产品);z2、将整个工程按施工阶段划分划分成若干个施工过施工过程程,并组织相应的施工队组;z3、确定确定各施
7、工队组在各段上的工作延续时间延续时间;z4、组织每个队组每个队组按一定的施工顺序,依次连续依次连续地在各段上完成自己的工作;z5、组织各工作队组各工作队组同时在不同的空间进行平行平行作业。四、流水施工指示图表形式四、流水施工指示图表形式五、流水施工的技术经济效果五、流水施工的技术经济效果z按专业工种建立劳动组织,实行生产专业化,有利于劳动生产率的不断提高。z科学地安排施工进度,使各施工过程在保证连续施工的条件下最大限度地实现搭接施 工,从而减少了因组织不善而造成的停工、窝工损失,合理地利用了施工的时间和空间,有效地缩短了施工工期。z施工的连续性、均衡性,使劳动消耗、物资供应、机 械设备利用等处
8、于相对平稳状态,充分发挥管理水平,降低工程成本。六、组织流水施工的条件六、组织流水施工的条件1划分施工段;划分施工段;2划分施工过程;划分施工过程;3施工班组的组织;施工班组的组织;4主要施工过程必须连续、均衡的施工;主要施工过程必须连续、均衡的施工;5不同施工过程尽可能组织平行搭接施工。不同施工过程尽可能组织平行搭接施工。七、流水施工作业的表达方式七、流水施工作业的表达方式横道图、网络图横道图、网络图 流流水水施施工工表表达达方方式式水平指示图表水平指示图表垂直指示图表垂直指示图表单代号网络图单代号网络图双代号网络图双代号网络图横道图横道图网络图网络图八、流水施工作业的分类八、流水施工作业的
9、分类1按流水施工的组织范围划分:按流水施工的组织范围划分:分项工程流水(细部流水);分项工程流水(细部流水);分部工程流水(专业流水);分部工程流水(专业流水);单位工程流水(综合流水);单位工程流水(综合流水);群体工程流水(大流水)。群体工程流水(大流水)。群群体体工工程程流流水水单位工程流水单位工程流水单位工程流水单位工程流水单位工程流水单位工程流水分部工程流水分部工程流水分部工程流水分部工程流水分部工程流水分部工程流水分项工程流水分项工程流水分项工程流水分项工程流水分项工程流水分项工程流水流水施工作业分类示意图流水施工作业分类示意图2按施工过程分解的程度划分:按施工过程分解的程度划分:
10、全部分解流水施工;全部分解流水施工;局部分解流水施工。局部分解流水施工。3按流水施工的节奏特征划分:按流水施工的节奏特征划分:有节奏流水施工;有节奏流水施工;无节奏流水施工。无节奏流水施工。全等节拍流水施工;全等节拍流水施工;成倍节拍流水施工;成倍节拍流水施工;异节拍流水施工异节拍流水施工。第二节第二节 流水施工的主要参数流水施工的主要参数z工艺参数施工过程数(制备、运输、砌安)y 流水强度z空间参数施工层y 施工段数y 工作面z时间参数流水节拍y 流水步距y 间歇时间y 搭接时间 y 流水工期工艺参数:z 指参与流水施工的施工过程数目。用符号“n”表示。空间参数:z 指工程对象在组织流水施工
11、中所划分的施工区段的数目。用“m”表示。时间参数:z 在组织流水施工时,用以表达流水施工在时间排列上所处状态的参数。一、一、施工过程数(施工过程数(n n)z1意义意义:组成流水施工的工序:组成流水施工的工序(或分项工程等)(或分项工程等)个数个数z2划分施工过程的依据划分施工过程的依据:(在组织流水的范围内)(在组织流水的范围内)z 进度计划的类型进度计划的类型 (控制性(控制性-粗;实施性粗;实施性-细)细)z 工程性质及结构体系工程性质及结构体系 (砖混少(砖混少2020,单厂多,单厂多4040)z 施工方案施工方案 (综合吊装,分件吊装)(综合吊装,分件吊装)z 施工班组形式施工班组形
12、式 (大包队,玻璃油漆)(大包队,玻璃油漆)z 工作是否占时间工作是否占时间 (放线、检查、场外预制不计(放线、检查、场外预制不计)z3注意问题注意问题:z 施工过程划分时,数量不宜过多施工过程划分时,数量不宜过多(以主导施工过程(以主导施工过程为主),为主),以便于流水。以便于流水。工作面工作面 某专业工种的工人在从事建筑产品施工生产过程中,所必须具备的活动空间。工作面确定 工种单位时间内的产量定额、工程操作规程和安全规程施工段数和施工层数施工段把平面上划分的若干个劳动量大致相等的施工区段称为施工段,用符 号m表示。施工层 把建筑物垂直方向划分的施工区段称为施工层,用符号r表示。划分施工段的
13、基本要求z1)施工段的数目要合理。z2)各施工段的劳动量(或工程量)要大致相等(相差宜在15%以内)。z3)要有足够的工作面。z4)要有利于结构的整体性。z5)以主导施工过程为依据进行划分。z6)当组织流水施工对象有层间关系,分层分段施工时,应使各施工队组能连续施工。二、流水段数(m)z1分段目的分段目的:使参加流水施工的各工作队组都有自己使参加流水施工的各工作队组都有自己的工作面,保证不同队组能在各自的工作面上同时施工的工作面,保证不同队组能在各自的工作面上同时施工.z2 2分段原则分段原则(1 1)各段的劳动量应大致相等(相差在各段的劳动量应大致相等(相差在1515以内,以保以内,以保证连
14、续均衡);证连续均衡);(2 2)以主导施工过程数为依据,段数不宜过多(否则工以主导施工过程数为依据,段数不宜过多(否则工作面小,上人少,工期长);作面小,上人少,工期长);(3 3)保证工人有足够的工作面;保证工人有足够的工作面;(4 4)要考虑结构的整体性和建筑及装饰的外观效果;要考虑结构的整体性和建筑及装饰的外观效果;(5 5)有层间关系,若要保证各队组连续施工,则每层段有层间关系,若要保证各队组连续施工,则每层段数数 mn (或(或m施工队组数施工队组数 )。)。【例【例2 2】:一栋二层砖混结构,主要施工过程为砌墙、安板,】:一栋二层砖混结构,主要施工过程为砌墙、安板,(即(即n n
15、=2=2),分段流水的方案如下分段流水的方案如下:(条件:工作面足够,各方案的人、机数不变)(条件:工作面足够,各方案的人、机数不变)一.2二.1二.2二1一 2一.1一.1二.1结结论论:专业队组流水作业时,应使mn,才能保证不窝工,工期短。注注意意:m不能过大。否则,材料、人员、机具过于集中,影响效率 和效益,且易发生事故。砌墙m=1(mn)安板吊装间歇瓦工间歇一.1一层二层一层二层一.2 一.3一.4二.2二.3二.2二.3二.4二.4一.1二.1一.2 一.3一.4二.2工作队间歇。工期长;不允许不允许工作队连续;工期较短;工作面不间歇。理想理想工作队连续;工期短;工作面有间歇(层间)
16、允许,有时必要允许,有时必要施工段数m与施工过程数n的关系:mn 三种情况:m=n时,工作队连续施工,施工段上无停 歇;mn时,工作队连续施工,但施工段上有停 歇 ;mn时,工作队在一个工程中不能连续施工。三、流水节拍(t)z 1定义定义:z 是指从事某一施工过程的施工队组在一个施工段是指从事某一施工过程的施工队组在一个施工段上完成施工任务所需的时间,用符号上完成施工任务所需的时间,用符号titi表示(表示(i=1i=1、2 2)z 2作用作用:z(1)影响着工期和资源投入。大-工期长,速度慢y 小-资源供应强度大z(2)决定流水组织方式。z 相等或有倍数关系-组织节奏节奏流水;y 不等也无倍数关系-组织非节奏非节奏流水。3.确定方法确定方法:1)定额计算法、2)经验估算法、3)工期计算法1)定额计算法z Qi Pi ti=Si Rib Ri b或 Qi Hi Pi ti=Ri b Ri b式中:ti某施工过程在施工段上的流水节拍值;Qi某施工过程在某施工段上的工程量;Si某施工过程的每工(或每台班)产量定额;Hi某施工过程的时间定额;Pi在该施工段上完成某施工过程所需的劳动量(工日数
