《路基施工安全教育培训.ppt》由会员分享,可在线阅读,更多相关《路基施工安全教育培训.ppt(46页珍藏版)》请在第壹文秘上搜索。

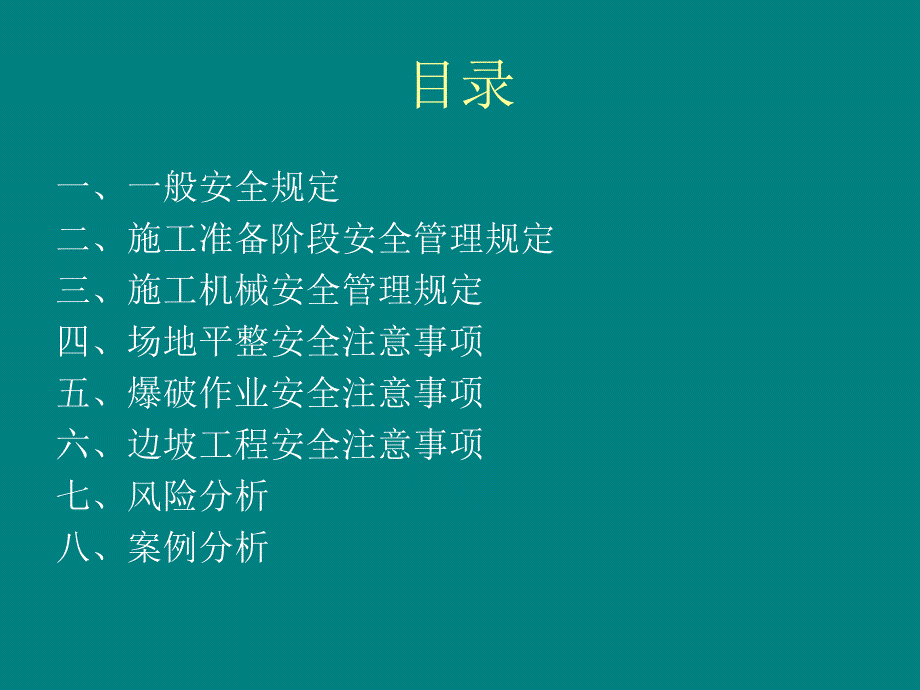

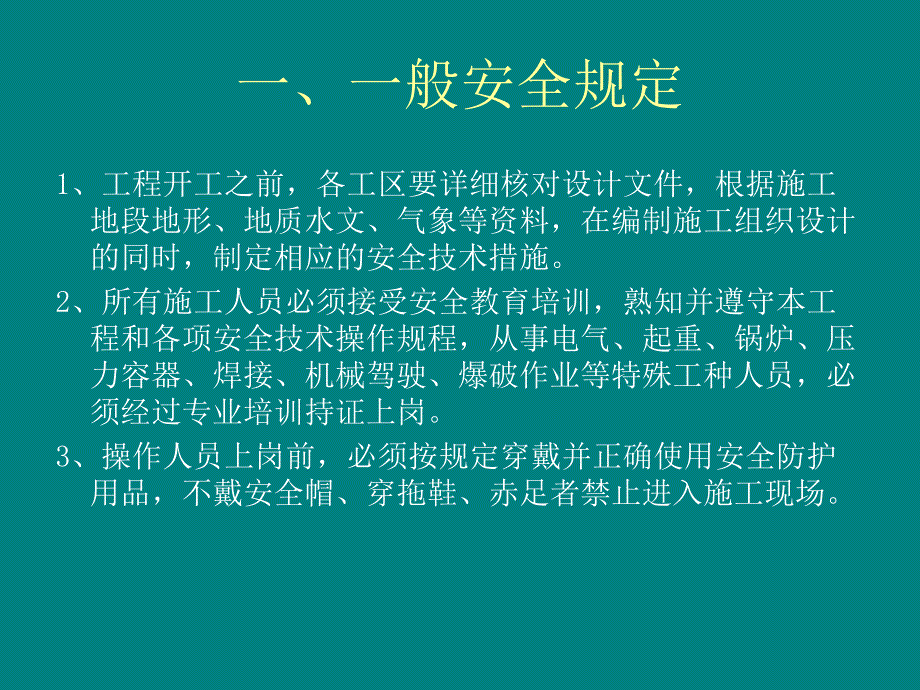

1、 路基施工路基施工 安全教育培训安全教育培训 目录一、一般安全规定二、施工准备阶段安全管理规定三、施工机械安全管理规定四、场地平整安全注意事项五、爆破作业安全注意事项六、边坡工程安全注意事项七、风险分析八、案例分析一、一般安全规定1、工程开工之前,各工区要详细核对设计文件,根据施工地段地形、地质水文、气象等资料,在编制施工组织设计的同时,制定相应的安全技术措施。2、所有施工人员必须接受安全教育培训,熟知并遵守本工程和各项安全技术操作规程,从事电气、起重、锅炉、压力容器、焊接、机械驾驶、爆破作业等特殊工种人员,必须经过专业培训持证上岗。3、操作人员上岗前,必须按规定穿戴并正确使用安全防护用品,不
2、戴安全帽、穿拖鞋、赤足者禁止进入施工现场。一、一般安全规定4、重要的安全设施必须执行与主体工程“三同时”的原则,即同时设计,同时施工,同时使用。5、施工所使用的各种机具设备、劳动保护用品应定期进行检查,严禁使用不合格的机具设备和劳动保护用品。6、施工现场要配备必需的消防设备,施工人员应熟知其性能和使用方法。二、施工准备阶段安全管理规定1、施工现场临时设施应选在水文、地质良好的地段,各种运输道路,临时房屋,易燃、易爆仓库,材料库,动力、通讯路线和其它临时工程,要制定出合理的平面布置图。2、施工现场应设置安全标识牌,并不得擅自拆除。3、易燃、易爆物品仓库、发电机房、变压器等应采取必要的安全防护措施
3、。炸药库设置应符合国家有关规定,并经当地公安局验收合格后方可使用。4、在林区进行测量时,测量员要遵守护林防火规定,严禁烟火。5、在高压线附近工作时,必须保持足够的安全距离。三、施工机械安全管理规定1、土石方施工机械应有出厂合格证书。必须按照使用说明书规定的技术性能、承载能力和使用条件等要求,正确操作,严禁超载作业或任意扩大使用范围。2、作业前应检查施工现场,查明危险源;机械作业不宜在地下电缆或燃气管道等2m半径范围内进行。3、作业时操作人员不得擅自离开岗位或将机械设备交给其他无证人员操作,严禁疲劳和酒后作业。严禁无关人员进入作业区和操作室。机械设备连续作业时,应遵守交接班制度。4、配合机械设备
4、作业的人员,应在机械设备的回转半径以外工作;当在回转半径内作业时,必须有专人协调指挥。三、施工机械安全管理规定5、遇到下列情况之一时应立即停止作业:(1)填挖区土体不稳定、有坍塌可能;(2)地面涌水冒浆,出现陷车或因雨发生坡道打滑;(3)生大雨、雷电、浓雾、水位暴涨及山洪暴发等情况;(4)施工标志及防护设施被损坏;(5)工作面净空不足以保证安全作业;(6)出现其它不能保证作业和运行安全的情况。6、机械设备运行时,严禁接触转动部位和进行检修。三、施工机械安全管理规定7、冬、雨期施工时,应及时清除场地和道路上的冰雪、积水,并采取有效的防滑措施。8、每次爆破后,现场安全员应向设备操作人员讲明有无盲炮
5、等危险情况。9、作业结束后,应将机械设备停到安全地带。操作人员非作业时间不得停留在机械设备内。挖掘机使用安全注意事项挖掘机使用安全注意事项1、装车作业应在运输车停稳后进行,铲斗不得撞击运输车任何部位;回转时严禁铲斗从运输车驾驶室顶上越过。2、拉铲或反铲作业时,挖掘机履带到工作面边缘的安全距离不应小于1.0m。3、挖掘机行驶或作业中,不得用铲斗吊运物料,作业半径范围内禁止站人。4、作业结束后应停放在坚实、平坦、安全的地带,并将铲斗收回平放在地面上。装载机使用安全注意事项装载机使用安全注意事项1、装载机作业时应使用低速挡,严禁铲斗载人。2、向汽车装料时,铲斗不得在汽车驾驶室上方越过。不得偏载、超载
6、。3、在边坡、壕沟、凹坑卸料时,应有专人指挥,轮胎距沟、坑边缘的距离应大于1.5m,并应放置挡木阻滑。推土机使用安全注意事项推土机使用安全注意事项1、推土机工作时严禁有人站在履带或刀片的支架上。2、推土机向沟槽回填土时应设专人指挥,严禁推铲越出边缘。3、两台以上推土机在同一区域作业时,两机前后距离不得小于8m,平行时左右距离不得小于1.5m。平地机使用安全注意事项平地机使用安全注意事项1、刮刀的回转与铲土角的调整以及向机外侧斜,都必须在停机时进行;但刮刀左右端的升降动作,可在机械行驶中随时调整。2、各类铲刮作业都应低速行驶,角铲土和使用齿耙时必须用一档;换档必须在停机时进行。3、平地机在转弯或
7、调头时,应使用低速档;在正常行驶时,应用前轮转向。4、行驶时,应将刮刀和齿耙升到最高位置,并将刮刀斜放,刮刀两端不得超出后轮外侧。行驶速度不得超过20km/h。下坡时,不得空挡滑行。5、作业后,应停放在平坦、安全的地方,将刮刀落在地面上,拉上手制动。压路机使用安全注意事项压路机使用安全注意事项1、压路机碾压的工作面,应经过适当平整。压路机工作地段的纵坡坡度不应超过其最大爬坡能力,横坡坡度不应大于20。2、修筑坑边道路时,必须由里侧向外侧碾压。距路基边缘不得小于1m。3、两台以上压路机在同一区域作业,前后距离不得小于3m。载重汽车使用安全注意事项载重汽车使用安全注意事项1、下坡时严禁空挡滑行;严
8、禁在大于25的陡坡上向下行驶。2、在坑槽边缘倒料时,必须在距离坑槽0.8m1.0m处设置安全挡块,严禁骑沟倒料。3、行驶中,车架上和料斗内严禁站人。4、严禁超载。四、场地平整安全注意事项四、场地平整安全注意事项1、作业前应查明地下管线、障碍物等情况,制定处理方案后方可开始场地平整工作。2、土石方施工区域应在行车行人可能经过的路线点处设置明显的警示标志。有爆破、塌方、滑坡、深坑、高空滚石、沉陷等危险的区域应设置防护栏栅或隔离带。3、雨期施工时,现场应根据场地泄排量设置防洪排涝设施。4、施工区域不宜积水,当积水坑深度超过500mm时,应设安全防护措施。5、有爆破施工的场地应设置人员安全撤离通道和庇
9、护场所。五、爆破作业安全注意事项石方路基开挖 1、石方路基工程多采用爆破法施工,通过炸药爆炸破碎岩石,再进行路基开挖。石方爆破的好坏直接关系到路基施工进度和边坡稳定,同时也影响铁路运营安全。2、路基石方爆破施工的方法很多,多采用浅孔爆破法(指孔深小于 5m,孔径在 3575mm的炮孔爆破方法)和深孔爆破法(指孔深大于5m,孔径大于75mm的炮孔爆破方法)。爆破器材爆破器材爆破前的准备工作1、编制适合工程需要的爆破施工方案。凡不能使用机械或人工直接开挖的石方,应采用爆破法开挖。需要采用爆破法开挖的路段,如空中有电缆线,应查明其平面位置和高度;还应调查地下有无管线,如果有管线,应查明其平面位置和埋
10、设深度;同时应调查开挖边界线外的建筑结构类型、完好程度、距开挖距离等,然后制定爆破方案。2、检查爆破从业人员的资格。爆破作业人员必须由经过专业培训并持有爆破员证,严禁爆破作业人员无证上岗作业。3、爆破的合法化。根据确定的爆破方案,进行炮位、炮孔深度和用药量设计,其设计图纸和资料应报送有关部门审批,经批准后方可进行爆破。爆破施工工序第一步:施工准备第二步:炮位布置第三步:打孔第四步:装药、堵孔第五步:起爆第六步:清方、刷坡土石方爆破安全管理规定一、爆破作业环境有下列情况时,严禁进行爆破作业:1、爆破可能产生不稳定边坡、滑坡、崩塌的危险;2、爆破可能危及建(构)筑物、公共设施或人员的安全;3、恶劣
11、天气条件下。二、装药工作应遵守下列规定:1、装药前应对药室或炮孔进行清理和验收;2、爆破装药量应根据实际地质条件和测量资料计算确定。当炮孔装药量与爆破设计量差别较大时,应经爆破工程技术人员核算同意后方可调整;3、应使用木质或竹质炮棍装药;4、装起爆药包、起爆药柱和敏感度高的炸药时,严禁投掷或冲击;5、装药深度和装药长度应符合设计要求;6、装药现场严禁烟火和使用手机。土石方爆破安全管理规定三、填塞工作应遵守下列规定:1、装药后必须保证填塞质量,深孔或浅孔爆破不得采用无填塞爆破;2、不得使用石块和易燃材料填塞炮孔;3、填塞时不得破坏起爆线路;发现有填塞物卡孔应及时进行处理;4、不得用力捣固直接接触
12、药包的填塞材料或用填塞材料冲击起爆药包;5、分段装药的炮孔,其间隔填塞长度应按设计要求执行。四、严禁硬拉或拔出起爆药包中的导爆管或电雷管脚线。五、爆破警戒范围由设计确定。在危险区边界,应设有明显标志,并派出警戒人员。六、爆破后应检查有无盲炮及其它险情。当有盲炮及其它险情时,应及时上报并处理,同时在现场设立危险标志。土石方爆破作业要求一、浅孔爆破1、浅孔爆破宜采用台阶法爆破。在台阶形成之前进行爆破时应加大警戒范围。2、装填的炮孔数量,应以当天一次爆破为限。3、起爆前,现场负责人应对防护体和起爆网路进行检查,并对不合格处提出整改措施。4、起爆后,应至少5min后方可进入爆破区检查。当发现问题时,应
13、立即上报并提出处理措施。土石方爆破作业要求1、深孔爆破装药前必须进行验孔,同时应将炮孔周围(半径0.5m范围内)的碎石、杂物清除干净;对孔口岩石不稳固者,应进行维护。2、深孔爆破宜采用电爆网路或导爆管网路起爆;大规模深孔爆破应预先进行网路模拟试验。3、在现场分发雷管时,应认真检查雷管的段别编号,并应由有经验的爆破员和爆破工程技术人员联接起爆网路,并经现场爆破和设计负责人检查验收。4、起爆后,应至少经过15min并等待炮烟消散后方可进入爆破区检查。当发现问题时,应立即上报并提出处理措施。爆破器材的安全管理 爆破器材属于危险品,应严格管理。施工现场应建立符合国家有关标准的炸药库,建立爆破器材集中收
14、发制度,由现场负责人签字领料,按工作量发料;每天下班前对爆破器材进行清点,施工现场当天剩余的爆破器材应及时退回炸药库,做到集中发料、统一收回、集中保管、严格登记手续,坚决避免爆破器材流入社会。六、边坡工程安全注意事项一、一般规定 1、边坡工程应遵循先设计后施工,边施工、边治理、边监测的原则。2、边坡开挖施工区域应有临时排水及防雨措施。3、边坡开挖前,应清除边坡上方已松动的石块及可能崩塌的土体。六、边坡工程安全注意事项六、边坡工程安全注意事项二、作业要求 1、土石方开挖应按设计要求自上而下分层实施,严禁随意开挖坡脚。2、在山区挖填方时,应遵守下列规定:(1)土石方开挖宜自上而下分层分段依次进行,
15、并应确保施工作业面不积水;(2)在挖方的上侧和回填土尚未压实或临时边坡不稳定的地段不得停放、检修施工机械和搭建临时建筑;(3)在挖方的边坡上如发现岩(土)内有倾向挖方的软弱夹层或裂隙面时,应立即停止施工,并应采取防止岩(土)下滑措施。六、边坡工程安全注意事项 3、山区挖填方工程不宜在雨期施工。当需在雨期施工时,应编制雨期施工方案,并应遵守下列规定:(1)随时掌握天气变化情况,暴雨前应采取防止边坡坍塌的措施;(2)雨期施工前,应对施工现场原有排水系统进行检查、疏浚或加固,并采取必要的防洪措施;(3)雨期施工中,应随时检查施工场地和道路的边坡被雨水冲刷情况,做好防止滑坡、坍塌工作,保证施工安全。道
16、路路面应根据需要加铺炉渣、砂砾或其它防滑材料,确保施工机械作业安全。六、边坡工程安全注意事项 4、在有滑坡地段进行挖方时,应遵守下列规定:(1)遵循先整治后开挖的施工程序;(2)不得破坏开挖上方坡体的自然植被和排水系统;(3)应先做好地面和地下排水设施;(4)严禁在滑坡体上部堆土、堆放材料、停放施工机械或搭设临时设施;(5)应遵循由上至下的开挖顺序,严禁在滑坡的抗滑段通长大断面开挖;(6)爆破施工时,应采取减振和监测措施防止爆破振动对边坡和滑坡体的影响。六、边坡工程安全注意事项三、险情预防 1、边坡开挖前应设置变形监测点,定期监测边坡的变形。2、边坡开挖过程中出现沉降、裂缝等险情时,应立即向有关方面报告,并根据险情采取如下措施:(1)暂停施工,转移危险区内人员和设备;(2)对危险区域采取临时隔离措施,并设置警示标志;(3)坡脚被动区压重或坡顶主动区卸载;(4)作好临时排水、封面处理;(5)采取应急支护措施。七、风险分析根据路基工程的施工特点,可能存在的风险如下:根据路基工程的施工特点,可能存在的风险如下:1 1、边坡滑坡、坍塌、边坡滑坡、坍塌 最常发生且危害较大的事故是边坡滑坡、坍塌事
