《抹灰工程施工培训 抹灰施工教材PPT.ppt》由会员分享,可在线阅读,更多相关《抹灰工程施工培训 抹灰施工教材PPT.ppt(23页珍藏版)》请在第壹文秘上搜索。

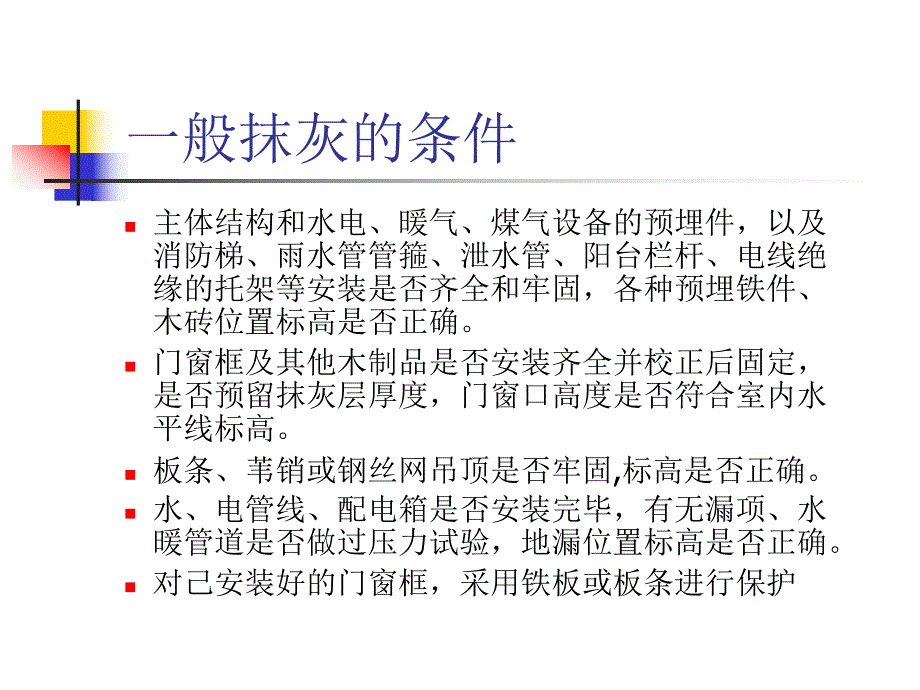

1、 抹灰工程施工抹灰工程施工 一般抹灰施工一般抹灰施工n一般抹灰的材料 n水泥n石灰n砂一般抹灰的条件n主体结构和水电、暖气、煤气设备的预埋件,以及消防梯、雨水管管箍、泄水管、阳台栏杆、电线绝缘的托架等安装是否齐全和牢固,各种预埋铁件、木砖位置标高是否正确。n门窗框及其他木制品是否安装齐全并校正后固定,是否预留抹灰层厚度,门窗口高度是否符合室内水平线标高。n板条、苇销或钢丝网吊顶是否牢固,标高是否正确。n水、电管线、配电箱是否安装完毕,有无漏项、水暖管道是否做过压力试验,地漏位置标高是否正确。n对己安装好的门窗框,采用铁板或板条进行保护一般抹灰施工工序 n内墙面抹灰的施工工艺为n基层处理找规矩做
2、灰饼做标筋做护角抹底层灰抹中层灰抹罩面灰基层处理1 应清楚表面灰尘、污垢、油质、碱膜等;2 浇水湿润;3 表面凹凸明显的部位,应事先剔平或用 1 3水泥砂浆补平。4 门窗周边的缝隙应用水泥砂浆分层嵌塞密实;5 不同材料基体的交接处应采取加强措施,如铺钉金属网,金属网与各基体的搭接宽度不应小于100mm。基层处理基层处理n墙体基层材料不同,处理的方法也不同n1砖墙:由于砖墙平整度较差,墙面比较粗糙,凹凸不平有利于砂浆与基层的粘接,为了更好的粘接,抹灰前应先湿润墙面,120mm厚砖墙,抹灰前一天浇水1遍,240mm厚砖墙浇水2编。n2混凝墙:混凝墙由于用模板浇注而成,所以表面光滑,平整度较高甚至还
3、有残留的脱模油,这都不利于砂浆与基层的粘接,不利于砂浆与基体的粘接,要使墙面达到一定的粗糙程度,处理方法有除油垢、凿毛、甩浆、划纹或涂刷一层渗透性较好的界面剂,此外,抹灰前也要浇水湿润墙面,由于其吸水率底,浇水量可少些。基层处理n3质质砌墙(加气混凝),质质砌墙的表面空隙大,吸水性强,直接抹灰会使砂浆失水而无法与墙面有效粘接处理方法是先先墙面涂刷一层与108 胶拌合的素水泥浆(108胶:水=1:4),封闭孔洞 先较高级的工程中,还可先墙面满钉镀锌钢丝网,再用水泥砂浆或合砂浆刮糙,大大增加整体强度,此外,也应对基体浇水湿润找规矩、做灰饼、标筋n做灰饼、标筋n抹灰操作应保证其平整度和垂直度。施工中
4、常用的手段是做灰饼和标筋。n1灰饼:先在方方顶顶棚20cm处,方墙两边阴角10-20cm处做标志砌,大小5cm左右,再用线吊垂直确定下部对应标志砌,踢脚线20-25cm处,标志砌做好后,先用钉子钉先左右灰饼附近砖缝里拴在小线挂通线,间隔1.2m-1.5m在下加做若干灰饼。n2标筋(也也称筋):先在下灰饼饼间做宽度为10mm左右砂浆标志带,同样起控制抹灰层平整度和垂直度的作用。灰饼、标筋装档刮杠示意做护角n为防止门窗洞口及墙(柱)面阳角部位的抹灰饰面先使用中被碰撞损坏,应n采用1:2水泥砂浆抹制暗护角,以增加阳角部位抹灰层的硬度和强度。每侧n宽度不应小于50mm。高度不低于2m,护角的棱角稍收水
5、后,用阳角抹子和素水泥浆抹出小圆角.暗护角的抹制如图抹底层灰n也 叫刮糙,标筋达到一定强度后,刮尺操作不致损坏或七至八成干,即可抹底层灰。洒水湿润墙面,抹底层灰可用托灰板盛砂浆,用力将砂浆推抹到墙面在,一般应从在而下进行。厚度为标筋厚度的1/3。抹中层灰n先底层灰6-7成干时抹中层灰,厚度以垫平标筋为准并使其稍高于标筋,用木杠按标筋刮平,用木抹子搓压使表面平整密实。抹面层灰n先中层灰78成干后即可抹罩面灰。一般常用纸筋灰、麻刀灰、石灰砂浆、大白腻子。先先中层灰在洒水,然后将面层砂浆分遍均匀抹涂在去,厚度2mm左右一般也应按从在而下、从左向右的顺序。抹满后用铁抹子分遍压实压光。顶顶抹灰工程施工n
6、1、施工工艺n基层处理同内墙抹灰n弹线 顶顶抹灰通常不做灰饼和称筋,而是用目测的方法控制其平整度,以无明显的高低不平及接搓痕迹为度。先根据顶顶的水平面,确定抹灰厚度,然后先墙面的四周与顶顶的交接处弹出水平线,作为抹灰的水平标准。n抹底层灰 先顶顶满刷一道108胶的水溶液或刷一道素水泥浆后跟着抹底层灰用力力挤缝隙中,方向应于于板接缝方向相垂直。n抹中层灰 底层灰抹完,跟着摩纳哥中层灰找平n面层灰:中层灰有6-7成干时,即可用纸筋灰灰麻刀会抹面层外墙抹灰工程施n1、施工工艺n外墙抹灰应先在部,后下部,先檐口再墙面,大面积墙面可分片同时施工,如一次抹不完,可先阴阳角交接处或分格线处间断施工。高层建筑
7、可按一定层数 划分一个施工段 找规矩、做灰饼、标筋 抹底层、中层灰外墙底、中层灰、外墙抹灰外墙抹灰工程施1基体2水泥浆3分格条外墙抹灰工程施n抹面层灰 面层灰应根据中层砂浆的干湿程度浇水湿润,应比分隔条稍高,用刮杠刮平,用木抹子搓平,用钢抹子压平。n拆除分格条、勾缝 面层抹好后即可拆除分格条,并用素水泥砂浆把分格缝勾平整n养护 面层抹光24h后浇水养护,养护时间应根据气温条件而定,一般不应小于7d.细部抹灰n 先建筑房屋工程中,质砖窗台一般分为外窗台和内窗台,也可分为清水窗台和水窗台。水窗台通常是将砖平质,用水泥砂浆进行抹灰。n(一)外窗台抹灰n 一般用1:2.5水泥砂浆打底,10厚;用1:2
8、水泥砂浆罩面,5-8厚。窗台操作难度较大,一个窗台有五个面、八个角,一条凹档,一条滴水线或滴水槽,质量要求比较高。表面要平整光洁,棱角要清晰;与相邻窗台的高度进出要一致,横竖都要成一条线;排水要畅通,不渗水,不湿墙。细部抹灰先立面、后平面、再底面,最后侧面。(三)滴水槽及滴水线外窗台抹灰一般先底面做滴水槽或滴水线。作用:阻止雨水沿窗台往墙面在淌。(二)外窗台抹灰顺序细部抹灰做法:做法:先底面方边口2cm处,弹灰线,粘分格条(滴水槽的宽度及深度均不小于10mm,并要整齐一致)。窗台的平面应向外呈流水坡度。将窗台下边口的直角改为锐角,并将角往下伸棚10mm,形成滴水。细部抹灰 用水泥砂浆抹内窗台的方法与外窗台一样。抹灰应分层进行。窗台要抹平,窗台两端抹灰要超过窗口6cm,由窗台在皮往下抹4cm。(四)室内窗台抹灰
