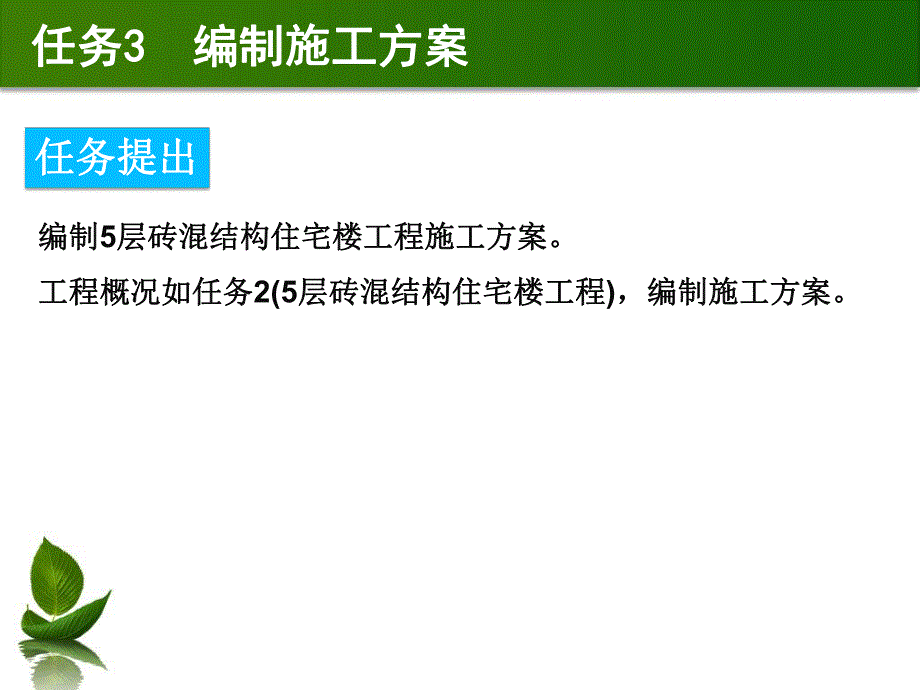

编制施工方案专题教学PPT.ppt

上传人:p** 文档编号:946032 上传时间:2024-05-10 格式:PPT 页数:42 大小:1.93MB
下载 相关 举报
编制施工方案专题教学PPT.ppt_第1页
第1页 / 共42页
编制施工方案专题教学PPT.ppt_第2页
第2页 / 共42页
编制施工方案专题教学PPT.ppt_第3页
第3页 / 共42页
编制施工方案专题教学PPT.ppt_第4页
第4页 / 共42页
编制施工方案专题教学PPT.ppt_第5页
第5页 / 共42页
编制施工方案专题教学PPT.ppt_第6页
第6页 / 共42页
编制施工方案专题教学PPT.ppt_第7页
第7页 / 共42页
编制施工方案专题教学PPT.ppt_第8页
第8页 / 共42页
编制施工方案专题教学PPT.ppt_第9页
第9页 / 共42页
编制施工方案专题教学PPT.ppt_第10页
第10页 / 共42页
亲,该文档总共42页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《编制施工方案专题教学PPT.ppt》由会员分享,可在线阅读,更多相关《编制施工方案专题教学PPT.ppt(42页珍藏版)》请在第壹文秘上搜索。

1、任务任务3 编制施工编制施工方案方案任务任务3 3 编制施工方案编制施工方案任务提出任务提出编制编制5层砖混结构住宅楼工程施工方案。层砖混结构住宅楼工程施工方案。工程概况如任务工程概况如任务2(5层砖混结构住宅楼工程层砖混结构住宅楼工程),编制施工方案。,编制施工方案。3.1 3.1 工程概况及施工特点分析工程概况及施工特点分析表表3-1 工程概况表工程概况表建设单位建设单位建筑结构建筑结构装 修 要装 修 要求求设计单位设计单位层数层数屋架屋架内墙内墙施工单位施工单位基础基础吊车梁吊车梁外墙外墙建筑面积建筑面积墙体墙体门窗门窗工程造价工程造价/万元万元柱柱楼面楼面开工日期开工日期梁梁地面地面

2、竣工日期竣工日期楼板楼板天棚天棚3.1 3.1 工程概况及施工特点分析工程概况及施工特点分析续表续表编制说明编制说明上级文件和要求上级文件和要求地质情况地质情况施工图纸情况施工图纸情况地下水位地下水位最高最高合同签定情况合同签定情况最低最低常年常年土地征购情况土地征购情况雨量雨量日最大日最大量量一次最一次最大大“三通一平三通一平”情况情况全年全年气温气温最高最高主要材料落实程度主要材料落实程度最低最低临时设施解决办法临时设施解决办法平均平均其他其他 其他其他3.1 3.1 工程概况及施工特点分析工程概况及施工特点分析3.1.1 工程建设概况工程建设概况3.1.1.1 单位工程建设基本情况单位工

3、程建设基本情况主要介绍拟建单位工程的工程性质、名称、用途、资金来主要介绍拟建单位工程的工程性质、名称、用途、资金来源及工程造价源及工程造价(投资额投资额),建设单位、设计单位、监理单位,建设单位、设计单位、监理单位,开、竣工日期,施工图纸情况开、竣工日期,施工图纸情况(是否出齐、会审等是否出齐、会审等),施工,施工合同是否签订,上级有关文件或要求等。合同是否签订,上级有关文件或要求等。3.1 3.1 工程概况及施工特点分析工程概况及施工特点分析3.1.1 工程建设概况工程建设概况3.1.1.2 建筑特点建筑特点主要介绍拟建工程的建筑面积、平面形状、平面组合情况主要介绍拟建工程的建筑面积、平面形

4、状、平面组合情况及层数、层高、总高、总宽、总长等尺寸,室内外装修材及层数、层高、总高、总宽、总长等尺寸,室内外装修材料、构造做法等。料、构造做法等。3.1.1.3 结构特征结构特征主要介绍基础的类型、埋置深度、构造特点及要求;主体主要介绍基础的类型、埋置深度、构造特点及要求;主体结构的类型,墙、柱、梁、板的材料及截面尺寸;预制构结构的类型,墙、柱、梁、板的材料及截面尺寸;预制构件或钢结构构件的类型、重量及安装位置;楼梯形式及构件或钢结构构件的类型、重量及安装位置;楼梯形式及构造要求等。造要求等。3.1 3.1 工程概况及施工特点分析工程概况及施工特点分析3.1.2 工程施工概况工程施工概况3.

5、1.2.1 拟建场地情况拟建场地情况主要介绍拟建工程的建设位置,地形地貌,工程地质和主要介绍拟建工程的建设位置,地形地貌,工程地质和水文地质条件,气温、冬雨季时间、主导风向、风力等水文地质条件,气温、冬雨季时间、主导风向、风力等气象条件和地震烈度等情况。气象条件和地震烈度等情况。3.1.2.2 施工条件施工条件主要介绍主要介绍“三通一平三通一平”的情况,当地的交通运输条件,的情况,当地的交通运输条件,构件加工制作及材料供应情况,施工场地大小及周围环构件加工制作及材料供应情况,施工场地大小及周围环境情况,施工单位机械设备、劳动力的落实情况,内部境情况,施工单位机械设备、劳动力的落实情况,内部承包

6、方式、劳动组织形式及施工管理水平,现场临时设承包方式、劳动组织形式及施工管理水平,现场临时设施情况等。施情况等。3.1 3.1 工程概况及施工特点分析工程概况及施工特点分析3.1.3 施工特点分析施工特点分析施工特点分析主要说明工程施施工特点分析主要说明工程施工的重点所在,以便突出重点、工的重点所在,以便突出重点、抓住关键,使施工顺利地进行,抓住关键,使施工顺利地进行,提高施工单位的经济效率和管提高施工单位的经济效率和管理水平。理水平。3.2 3.2 施工程序与施工段划分施工程序与施工段划分3.2.1 单位工程的施工程序单位工程的施工程序3.2.1.1 土建施工程序土建施工程序(1)“先地下后

7、地上先地下后地上”(2)“先土建后设备先土建后设备”(3)“先主体后围护先主体后围护”(4)“先结构后装修先结构后装修”3.2 3.2 施工程序与施工段划分施工程序与施工段划分3.2.1 单位工程的施工程序单位工程的施工程序3.2.1.2 土建施工与设备安装之间的程序安排土建施工与设备安装之间的程序安排(1)封闭式封闭式施工。施工。(2)敞开式敞开式施工。施工。(3)设备安设备安装与土建装与土建施工同时施工同时进行。进行。3.2 3.2 施工程序与施工段划分施工程序与施工段划分3.2.2 施工段的划分施工段的划分(1)要有利于结构的整体性,尽量利用伸缩缝或沉降要有利于结构的整体性,尽量利用伸缩

8、缝或沉降缝、平面有变化处、留槎而不影响质量处以及可留施缝、平面有变化处、留槎而不影响质量处以及可留施工缝处等作为施工段的分界线。住宅可按单元、楼层工缝处等作为施工段的分界线。住宅可按单元、楼层划分,厂房可按跨、按生产线划分,建筑群还可按区、划分,厂房可按跨、按生产线划分,建筑群还可按区、幢分段。幢分段。(2)要使各段工程量要使各段工程量(劳动量劳动量)大致相等,其相差幅度大致相等,其相差幅度不宜超过不宜超过10%15%,以便组织等节拍流水施工,以便组织等节拍流水施工,使劳动组织相对稳定,各班组能连续均衡施工,减使劳动组织相对稳定,各班组能连续均衡施工,减少停歇和窝工。少停歇和窝工。3.2 3.

9、2 施工程序与施工段划分施工程序与施工段划分3.2.2 施工段的划分施工段的划分(3)施工段数施工段数m应与施工过程数应与施工过程数n相协调,尤其在组织相协调,尤其在组织楼层结构流水施工时,每层的施工段数应大于或等于楼层结构流水施工时,每层的施工段数应大于或等于施工过程数,即施工过程数,即mn。段数过多可能延长工期或使工。段数过多可能延长工期或使工作面过窄,段数过少则无法流水施工,从而造成劳动作面过窄,段数过少则无法流水施工,从而造成劳动力窝工或机械设备停歇。力窝工或机械设备停歇。(4)为充分发挥工人、主导机械的效率,应保证每为充分发挥工人、主导机械的效率,应保证每个施工段有足够的工作面且符合

10、劳动组合的要求。个施工段有足够的工作面且符合劳动组合的要求。(5)对于多层建筑物,施工段数是各层段数之和,对于多层建筑物,施工段数是各层段数之和,各层应有相等的段数和上下垂直对应的分界线,以各层应有相等的段数和上下垂直对应的分界线,以保证专业工作队在施工段和施工层之间能进行有节保证专业工作队在施工段和施工层之间能进行有节奏、均衡、连续的流水施工。奏、均衡、连续的流水施工。3.3 3.3 施工流向与施工顺序施工流向与施工顺序3.3.1 单位工程的施工起点和流向单位工程的施工起点和流向施工的繁施工的繁简程度简程度房屋高低房屋高低层或高低层或高低跨跨生产工艺生产工艺或使用要或使用要求求3.3 3.3

11、 施工流向与施工顺序施工流向与施工顺序3.3.1 单位工程的施工起点和流向单位工程的施工起点和流向施工组织施工组织的分层分的分层分段段分部工程分部工程或施工阶或施工阶段的特点段的特点 选用的选用的施工机械施工机械3.3 3.3 施工流向与施工顺序施工流向与施工顺序3.3.1 单位工程的施工起点和流向单位工程的施工起点和流向图图3-1 室内装饰工程自上而下的流向室内装饰工程自上而下的流向3.3 3.3 施工流向与施工顺序施工流向与施工顺序3.3.1 单位工程的施工起点和流向单位工程的施工起点和流向图图3-2 室内装饰工程自上而下的流向室内装饰工程自上而下的流向3.3 3.3 施工流向与施工顺序施

12、工流向与施工顺序3.3.1 单位工程的施工起点和流向单位工程的施工起点和流向图图3-3 室内装饰工程自中而下再自上而中的流向室内装饰工程自中而下再自上而中的流向3.3 3.3 施工流向与施工顺序施工流向与施工顺序3.3.2 分部分项工程的施工顺序分部分项工程的施工顺序3.3.2.1 确定施工顺序的基本原则确定施工顺序的基本原则1必须符合施工工艺的要求必须符合施工工艺的要求2必须与施工方法协调一致必须与施工方法协调一致3必须考虑施工组织的必须考虑施工组织的要求要求4必须考虑施工质量的要求必须考虑施工质量的要求5必须考虑当地气候条件必须考虑当地气候条件6必须考虑安全施工的要求必须考虑安全施工的要求

13、3.3 3.3 施工流向与施工顺序施工流向与施工顺序3.3.2 分部分项工程的施工顺序分部分项工程的施工顺序3.3.2.2 多层砖混结构的施工顺序多层砖混结构的施工顺序图图3-4 混合结构施工顺序混合结构施工顺序3.3 3.3 施工流向与施工顺序施工流向与施工顺序3.3.2 分部分项工程的施工顺序分部分项工程的施工顺序3.3.2.3 单层装配式厂房的施工顺序单层装配式厂房的施工顺序图图3-5 装配式钢筋混凝土单层工业厂房施工顺序装配式钢筋混凝土单层工业厂房施工顺序3.4 3.4 选择施工方法和施工机械选择施工方法和施工机械3.4.1 选择施工方法和施工机械的基本要求选择施工方法和施工机械的基本

14、要求(1)在满足总体施工部署的前提下,应着重在满足总体施工部署的前提下,应着重考虑主导施工过程的施工方法和施工机械。考虑主导施工过程的施工方法和施工机械。(2)施工方法和施工机械必须满足施工技术施工方法和施工机械必须满足施工技术的要求。的要求。(3)施工方法应满足先进、合理、可行、经施工方法应满足先进、合理、可行、经济的要求。济的要求。3.4 3.4 选择施工方法和施工机械选择施工方法和施工机械3.4.1 选择施工方法和施工机械的基本要求选择施工方法和施工机械的基本要求(4)施工机械的选用应兼顾实用性和多用性施工机械的选用应兼顾实用性和多用性要求,尽可能发挥施工机械的效率和利用率。要求,尽可能

15、发挥施工机械的效率和利用率。(5)应考虑施工单位的技术特点和施工习惯应考虑施工单位的技术特点和施工习惯及现有机械的配套使用问题。及现有机械的配套使用问题。(6)应满足工期、质量、成本和安全的要求。应满足工期、质量、成本和安全的要求。3.4 3.4 选择施工方法和施工机械选择施工方法和施工机械3.4.2 多层混合结构房屋施工方法与施工机多层混合结构房屋施工方法与施工机械的选择械的选择混合结构房屋以砌体为竖向承重构件,以预制板、混合结构房屋以砌体为竖向承重构件,以预制板、梁为水平构件。由于通常是采用常规的、熟悉的施梁为水平构件。由于通常是采用常规的、熟悉的施工方法,只要着重解决垂直运输及脚手架搭设

16、等问工方法,只要着重解决垂直运输及脚手架搭设等问题即可。混凝土梁板吊装所需的机械,一般应根据题即可。混凝土梁板吊装所需的机械,一般应根据结构特点、构件重量、数量及现场条件等因素,综结构特点、构件重量、数量及现场条件等因素,综合考虑吊装机械的技术性能参数进行选择。为了便合考虑吊装机械的技术性能参数进行选择。为了便于砌墙操作,要从运输、堆放材料及工作面要求等于砌墙操作,要从运输、堆放材料及工作面要求等考虑选择脚手工具,一般选择钢管脚手架,门式脚考虑选择脚手工具,一般选择钢管脚手架,门式脚手架或竹、木脚手架,也可选用里脚手砌墙和用吊手架或竹、木脚手架,也可选用里脚手砌墙和用吊篮脚手做外装修的方法。篮脚手做外装修的方法。3.4 3.4 选择施工方法和施工机械选择施工方法和施工机械3.4.3 单层工业厂房施工方法与施工机械的单层工业厂房施工方法与施工机械的选择选择构件预制和结构吊装是装配式单层混凝土结构工业构件预制和结构吊装是装配式单层混凝土结构工业厂房的主导施工过程。构件预制厂房的主导施工过程。构件预制(柱子、屋架等的现柱子、屋架等的现场制作场制作)要与结构吊装一起综合考虑决定。柱子预制要与结

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > PPT模板素材

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
