《造价员培训资料脚手架工程.ppt》由会员分享,可在线阅读,更多相关《造价员培训资料脚手架工程.ppt(15页珍藏版)》请在第壹文秘上搜索。

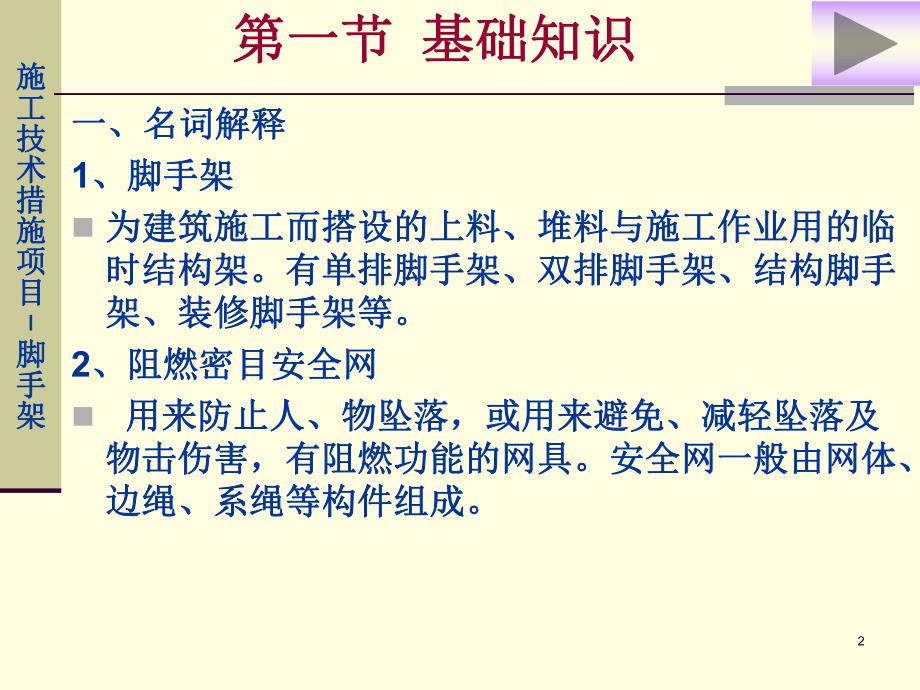

1、1造价员培训资料造价员培训资料-脚手架工脚手架工程程 第一节第一节 基础知识基础知识施工技术措施项目脚手架施工技术措施项目脚手架2第一节第一节 基础知识基础知识一、名词解释一、名词解释1、脚手架、脚手架n为建筑施工而搭设的上料、堆料与施工作业用的临为建筑施工而搭设的上料、堆料与施工作业用的临时结构架。有单排脚手架、双排脚手架、结构脚手时结构架。有单排脚手架、双排脚手架、结构脚手架、装修脚手架等。架、装修脚手架等。2、阻燃密目安全网、阻燃密目安全网n 用来防止人、物坠落,或用来避免、减轻坠落及用来防止人、物坠落,或用来避免、减轻坠落及物击伤害,有阻燃功能的网具。安全网一般由网体、物击伤害,有阻燃

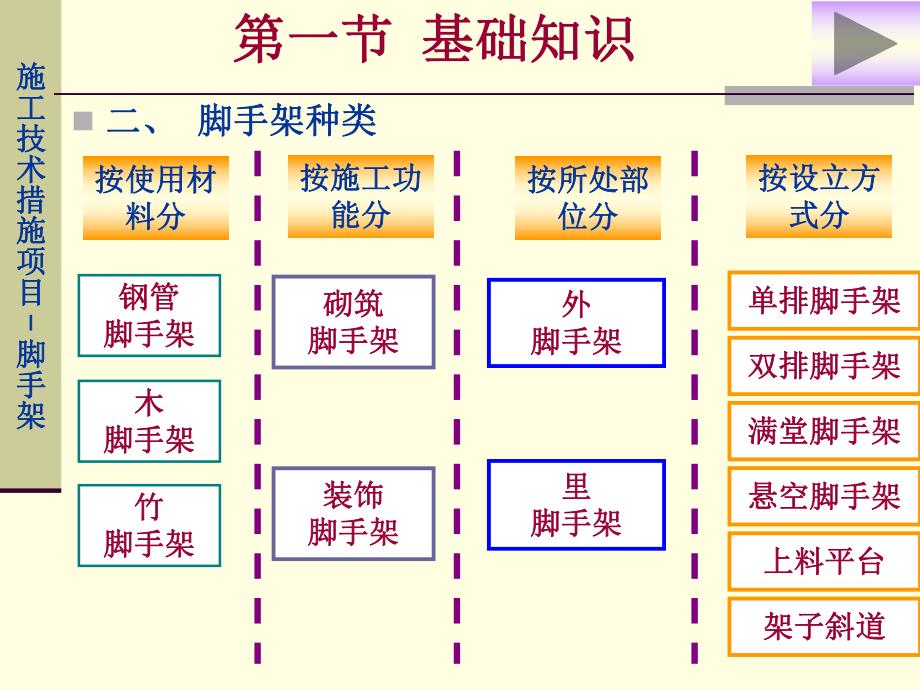

2、功能的网具。安全网一般由网体、边绳、系绳等构件组成。边绳、系绳等构件组成。施工技术措施项目脚手架施工技术措施项目脚手架3第一节第一节 基础知识基础知识n二、二、脚手架种类脚手架种类钢管钢管脚手架脚手架按使用材按使用材料分料分按施工功按施工功能分能分按所处部按所处部位分位分 按设立方按设立方式分式分 砌筑砌筑脚手架脚手架装饰装饰脚手架脚手架外外脚手架脚手架单排脚手架单排脚手架木木脚手架脚手架竹竹脚手架脚手架里里脚手架脚手架双排脚手架双排脚手架满堂脚手架满堂脚手架悬空脚手架悬空脚手架上料平台上料平台架子斜道架子斜道施工技术措施项目脚手架施工技术措施项目脚手架4第二节第二节 定额计价定额计价n教学目
3、的和要求:教学目的和要求:n1、掌握综合脚手架的定额套用及工程量计算;、掌握综合脚手架的定额套用及工程量计算;n2、熟悉满堂脚手架、其他单项脚手架的计算。、熟悉满堂脚手架、其他单项脚手架的计算。n一、定额模式下计量与计价一、定额模式下计量与计价 定额分综合脚手架、单项脚手架、烟囱和水定额分综合脚手架、单项脚手架、烟囱和水塔脚手架三部分。适用于房屋工程,构筑物及附属塔脚手架三部分。适用于房屋工程,构筑物及附属工程脚手架。钢结构建筑物脚手架为补充定额。脚工程脚手架。钢结构建筑物脚手架为补充定额。脚手架不分搭设、材料及搭设方法,均执行同一定额。手架不分搭设、材料及搭设方法,均执行同一定额。施工技术措
4、施项目脚手架施工技术措施项目脚手架5第二节第二节 定额计价定额计价 (一)综合脚手架(一)综合脚手架n定额说明定额说明 适用条件:适用于房屋工程及地下室脚手架,不适用于房屋加层脚手架、适用条件:适用于房屋工程及地下室脚手架,不适用于房屋加层脚手架、构筑物及附属工程脚手架。构筑物及附属工程脚手架。综合包括内容:综合包括内容:(a)内、外墙砌筑脚手架内、外墙砌筑脚手架 (b)外墙脚手架外墙脚手架 (c)檐高檐高20m以内的斜道和上料平台以内的斜道和上料平台 未包括内容未包括内容 (a)高度在高度在3.6m以上的天棚抹灰或安装脚手架以上的天棚抹灰或安装脚手架 (b)基础深度超过基础深度超过2m(自设
5、计室外地坪起)的混凝土运输脚手架(自设计室外地坪起)的混凝土运输脚手架 (c)电梯安装井道脚手架电梯安装井道脚手架 (d)人行过道防护脚手架人行过道防护脚手架 以上项目发生时,按单项脚手架规定另列项目计算以上项目发生时,按单项脚手架规定另列项目计算 施工技术措施项目脚手架施工技术措施项目脚手架6(一)(一)综合脚手架综合脚手架n工程量工程量 按房屋建筑面积计算,计量单位:平方米。按房屋建筑面积计算,计量单位:平方米。在计算时注意以下几点:在计算时注意以下几点:n (1)骑楼、过街楼下的人行通道和建筑)骑楼、过街楼下的人行通道和建筑物通道,层高在物通道,层高在2.2m及以上者按墙(柱)外及以上者
6、按墙(柱)外围水平面积计算;层高不足围水平面积计算;层高不足2.2m者计算者计算1/2面积。面积。n (2)设备管道夹层(原称技术层)层高)设备管道夹层(原称技术层)层高在在2.2m及以上者按墙外围水平面积计算;层及以上者按墙外围水平面积计算;层高不足高不足2.2m者计算者计算1/2面积。面积。施工技术措施项目脚手架施工技术措施项目脚手架7(二)单项脚手架(二)单项脚手架 n定额说明定额说明 适用条件:房屋加层脚手架,构筑物及附属工程脚手架适用条件:房屋加层脚手架,构筑物及附属工程脚手架 定额分为外墙脚手架,内墙脚手架,满堂脚手架,还包括井脚手架、定额分为外墙脚手架,内墙脚手架,满堂脚手架,还
7、包括井脚手架、砖柱脚手架、网架脚手架、斜道、上料平台及防护脚手架砖柱脚手架、网架脚手架、斜道、上料平台及防护脚手架。1、满堂脚手架、满堂脚手架 满堂脚手架适用于天棚安装,高度在超过满堂脚手架适用于天棚安装,高度在超过3.6m以上至以上至5.2m以内的天以内的天棚抹灰或安装按满堂脚手架基本层计算,高度在棚抹灰或安装按满堂脚手架基本层计算,高度在5.2m以上,另按增加以上,另按增加层定额计算,如仅勾缝,刷浆或油漆时,按满堂脚手架定额乘系数层定额计算,如仅勾缝,刷浆或油漆时,按满堂脚手架定额乘系数0.2,满堂脚手架在同一操作地点进行多种操作时(不另行搭设),只能计满堂脚手架在同一操作地点进行多种操作
8、时(不另行搭设),只能计算一次脚手架费用。算一次脚手架费用。工程量:按天棚水平投影面积计算,不扣除垛、柱、附墙烟囱所占工程量:按天棚水平投影面积计算,不扣除垛、柱、附墙烟囱所占面积,工作面高度为设计室内地面(楼面)至天棚底的高度;无天棚面积,工作面高度为设计室内地面(楼面)至天棚底的高度;无天棚者至楼(屋面)标底,斜天棚(屋面)按平均高度计算;局部高度超者至楼(屋面)标底,斜天棚(屋面)按平均高度计算;局部高度超过过3.6m的天棚,按超过的面积计算。的天棚,按超过的面积计算。施工技术措施项目脚手架施工技术措施项目脚手架8(二)单项脚手架(二)单项脚手架2、砌墙脚手架、砌墙脚手架 外墙脚手架按不
9、同高度分为外墙脚手架按不同高度分为7m以内,以内,13m以内,以内,20、30、40、50m以以内各档,当建筑物高度超过内各档,当建筑物高度超过50m时,应分别套用时,应分别套用50m以内及悬加式脚手架以内及悬加式脚手架定额,内墙脚手架按高度分为定额,内墙脚手架按高度分为3.6m以内和以内和3.6m以上两档。以上两档。工程量:外墙脚手架工程量:外墙脚手架=外墙面积外墙面积1.15;内墙脚手架内墙脚手架=内墙面积内墙面积1.1 计算单位平方米,不扣除门窗洞口,空调等面积计算单位平方米,不扣除门窗洞口,空调等面积 外墙抹灰应利用外墙砌筑脚手架,若不能利用须另行搭设时,按外墙抹灰应利用外墙砌筑脚手架
10、,若不能利用须另行搭设时,按外墙脚手架定额乘系数外墙脚手架定额乘系数0.3,如仅勾缝、刷浆或油漆时乘系数,如仅勾缝、刷浆或油漆时乘系数0.1 内墙抹灰高度在内墙抹灰高度在3.6m以上,如不能利用满堂脚手架,须另行搭设以上,如不能利用满堂脚手架,须另行搭设时,按内墙脚手架定额乘系数时,按内墙脚手架定额乘系数0.3,如仅勾缝、刷浆或油漆时乘系数,如仅勾缝、刷浆或油漆时乘系数0.1 砖墙厚度在一砖半以上,石墙厚度在砖墙厚度在一砖半以上,石墙厚度在40cm以上,应计算双面脚手以上,应计算双面脚手架,外面套外墙脚手架,内套内墙脚手架定额架,外面套外墙脚手架,内套内墙脚手架定额 施工技术措施项目脚手架施工
11、技术措施项目脚手架9(二)单项脚手架(二)单项脚手架3、基础脚手架、基础脚手架 基础深度超过基础深度超过2m以上时(自设计室外地坪起)应计算混凝土运输脚手以上时(自设计室外地坪起)应计算混凝土运输脚手 架(使用泵送混凝土除外),按满堂脚手架基本层定额乘系数架(使用泵送混凝土除外),按满堂脚手架基本层定额乘系数0.6,深度超过深度超过3.6m时,另按增加层定额乘系数时,另按增加层定额乘系数0.6,但若采用泵送混凝土,则不计算此项费用。,但若采用泵送混凝土,则不计算此项费用。工程量:按底层外围面积;局部加深井,按加深部分基础深度每工程量:按底层外围面积;局部加深井,按加深部分基础深度每 各增加各增
12、加50cm计计算。算。4、围墙脚手架围墙脚手架 围墙高度在围墙高度在2m以上者,套用内墙脚手架定额以上者,套用内墙脚手架定额 工程量:围墙高度工程量:围墙高度围墙中心线(洞口面积不扣,砖垛(柱)也不折加长度)。围墙中心线(洞口面积不扣,砖垛(柱)也不折加长度)。高度:自设计室外地坪算至围墙顶高度:自设计室外地坪算至围墙顶5 5、防护脚手架防护脚手架 定额按双层考虑,基本使用期为六个月,不足或超过六个月按相应定额调整,定额按双层考虑,基本使用期为六个月,不足或超过六个月按相应定额调整,不足一个月按一个月计。不足一个月按一个月计。工程量:按水平投影面积计算工程量:按水平投影面积计算 施工技术措施项
13、目脚手架施工技术措施项目脚手架10计算示例计算示例例例1 1:某工程如图所示,钢砼基础:某工程如图所示,钢砼基础深度深度H=5.2mH=5.2m,每层建筑面积,每层建筑面积800800,天棚面积,天棚面积720720,楼板厚,楼板厚100100。求求 综合脚手架共费用综合脚手架共费用 天棚抹灰脚手架费用天棚抹灰脚手架费用 基础砼运输脚手架费用基础砼运输脚手架费用+20.20+10.20+8.00+00.00+17.20+14.20+19.800.30技术管道层施工技术措施项目脚手架施工技术措施项目脚手架11计算示例计算示例解:解:综合脚手架费用综合脚手架费用 底层层底层层高高H=8 mH=8
14、m6 m6 m,工程,工程量量S1=800S1=800 二二 五层层高五层层高H H6 m6 m,中间有一技术层,中间有一技术层,层高层高2.2 m2.2 m,按一,按一半计算建筑面积,所以脚手架工程量:半计算建筑面积,所以脚手架工程量:S2=800S2=8003+8003+8002=28002=2800()()檐高檐高H=19.8+0.3=20.1H=19.8+0.3=20.120m20m,套,套30 m30 m以内定额以内定额施工技术措施项目脚手架施工技术措施项目脚手架12计算示例计算示例 底层:定额编号底层:定额编号16-7+816-7+82 2 15.77+1.37 15.77+1.3
15、72=18.512=18.51(元(元/)二二 五层:编号五层:编号16-7 15.7716-7 15.77元元/综合脚手架费用综合脚手架费用=800=80018.51+280018.51+280015.77=5896415.77=58964元元 天棚抹灰脚手架费用天棚抹灰脚手架费用 底层高度为底层高度为8-0.1=7.9 m8-0.1=7.9 m,第三层高度为,第三层高度为4-0.1=3.9 m4-0.1=3.9 m,有二层高度大于有二层高度大于3.6 m3.6 m,其中底层,其中底层7.9 m7.9 m5.2m5.2m,第三层,第三层3.6 3.6 m m3.9 m3.9 m5.2m5.2
16、m,则:,则:底层套用底层套用16-37+3816-37+383 3 即:即:3.99+0.83.99+0.83=6.393=6.39(元(元/)第三层定额套用第三层定额套用16-37 3.9916-37 3.99(元(元/)天棚抹灰脚手架费用天棚抹灰脚手架费用=6.39=6.39720+3.99720+3.99720=7474720=7474元元施工技术措施项目脚手架施工技术措施项目脚手架13计算示例计算示例 基础砼运输脚手架费用基础砼运输脚手架费用 基础基础H=5.2H=5.22m2m应计算脚手架费用应计算脚手架费用 定额套用:定额套用:H=5.2-3.6=1.6 mH=5.2-3.6=1.6 m 16-37+38 16-37+382H 2H 即:即:(3.99+0.83.99+0.82 2)0.6=3.3510.6=3.351(元(元/)基础砼运输脚手架费用基础砼运输脚手架费用=3.354=3.354800=2683800=2683(元)(元)施工技术措施项目脚手架施工技术措施项目脚手架14第三节第三节 工程量清单计价工程量清单计价n一、清单模式下计量与计价一、清单模式下计量与计
