《临时厂房基坑开挖及围护工程施工方案.doc》由会员分享,可在线阅读,更多相关《临时厂房基坑开挖及围护工程施工方案.doc(10页珍藏版)》请在第壹文秘上搜索。

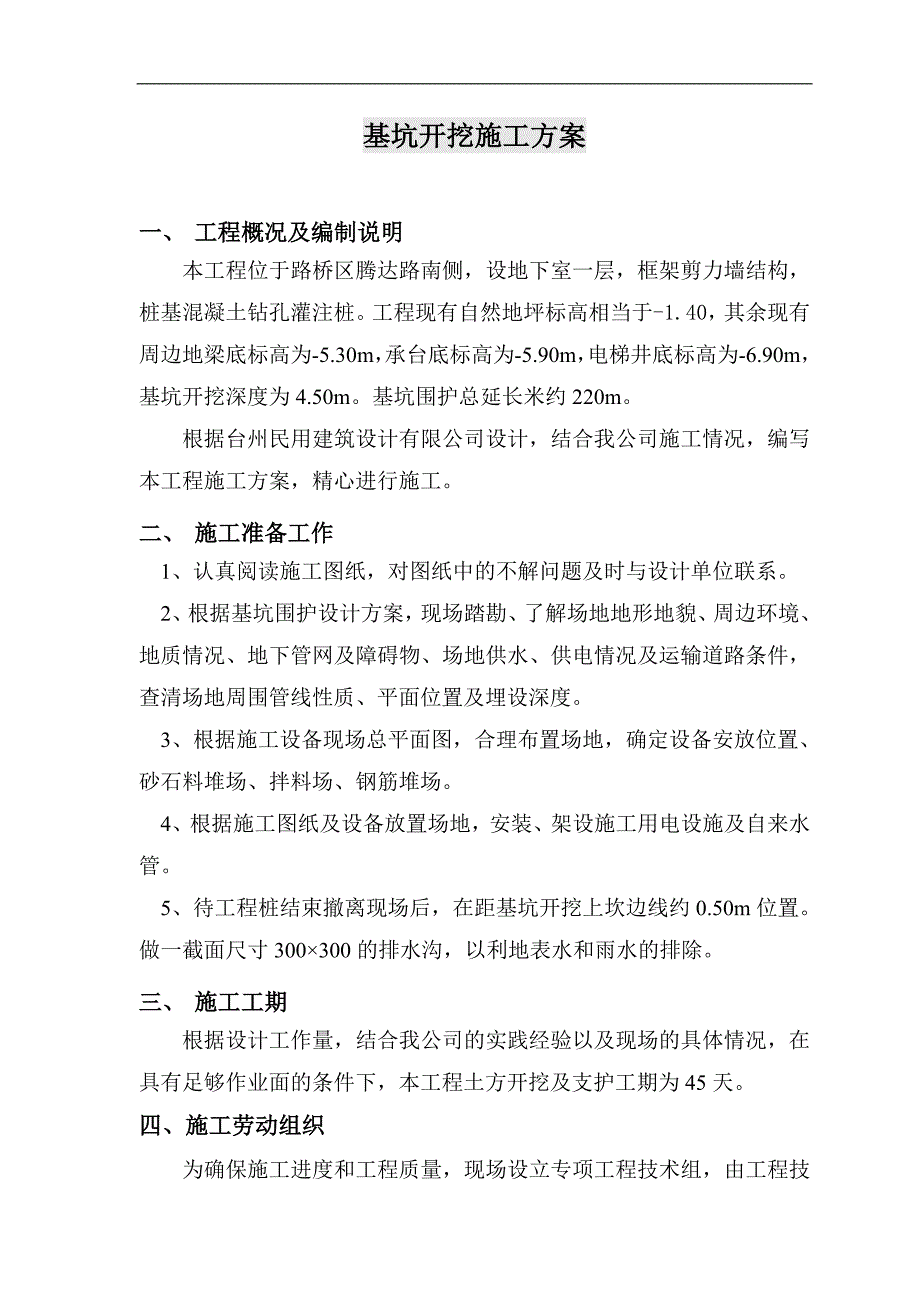

1、基坑开挖施工方案一、 工程概况及编制说明本工程位于路桥区腾达路南侧,设地下室一层,框架剪力墙结构,桩基混凝土钻孔灌注桩。工程现有自然地坪标高相当于-1.40,其余现有周边地梁底标高为-5.30m,承台底标高为-5.90m,电梯井底标高为-6.90m,基坑开挖深度为4.50m。基坑围护总延长米约220m。根据台州民用建筑设计有限公司设计,结合我公司施工情况,编写本工程施工方案,精心进行施工。二、 施工准备工作1、认真阅读施工图纸,对图纸中的不解问题及时与设计单位联系。2、根据基坑围护设计方案,现场踏勘、了解场地地形地貌、周边环境、地质情况、地下管网及障碍物、场地供水、供电情况及运输道路条件,查清

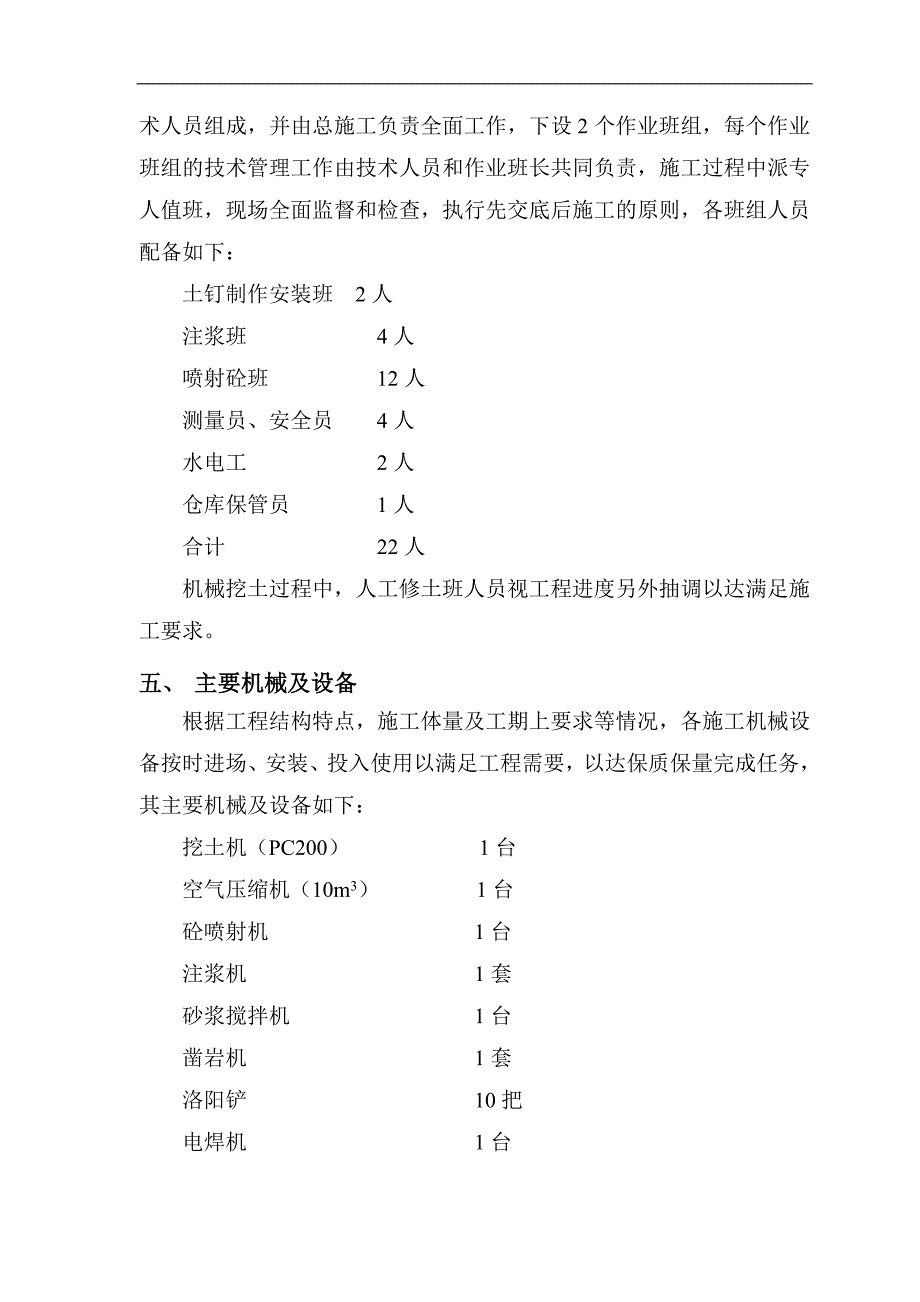

2、场地周围管线性质、平面位置及埋设深度。3、根据施工设备现场总平面图,合理布置场地,确定设备安放位置、砂石料堆场、拌料场、钢筋堆场。4、根据施工图纸及设备放置场地,安装、架设施工用电设施及自来水管。5、待工程桩结束撤离现场后,在距基坑开挖上坎边线约0.50m位置。做一截面尺寸300300的排水沟,以利地表水和雨水的排除。三、 施工工期根据设计工作量,结合我公司的实践经验以及现场的具体情况,在具有足够作业面的条件下,本工程土方开挖及支护工期为45天。四、施工劳动组织为确保施工进度和工程质量,现场设立专项工程技术组,由工程技术人员组成,并由总施工负责全面工作,下设2个作业班组,每个作业班组的技术管理
3、工作由技术人员和作业班长共同负责,施工过程中派专人值班,现场全面监督和检查,执行先交底后施工的原则,各班组人员配备如下:土钉制作安装班 2人注浆班 4人喷射砼班 12人测量员、安全员 4人水电工 2人仓库保管员 1人合计 22人机械挖土过程中,人工修土班人员视工程进度另外抽调以达满足施工要求。五、 主要机械及设备根据工程结构特点,施工体量及工期上要求等情况,各施工机械设备按时进场、安装、投入使用以满足工程需要,以达保质保量完成任务,其主要机械及设备如下:挖土机(PC200) 1台空气压缩机(10m3) 1台砼喷射机 1台注浆机 1套砂浆搅拌机 1台凿岩机 1套洛阳铲 10把电焊机 1台切割机

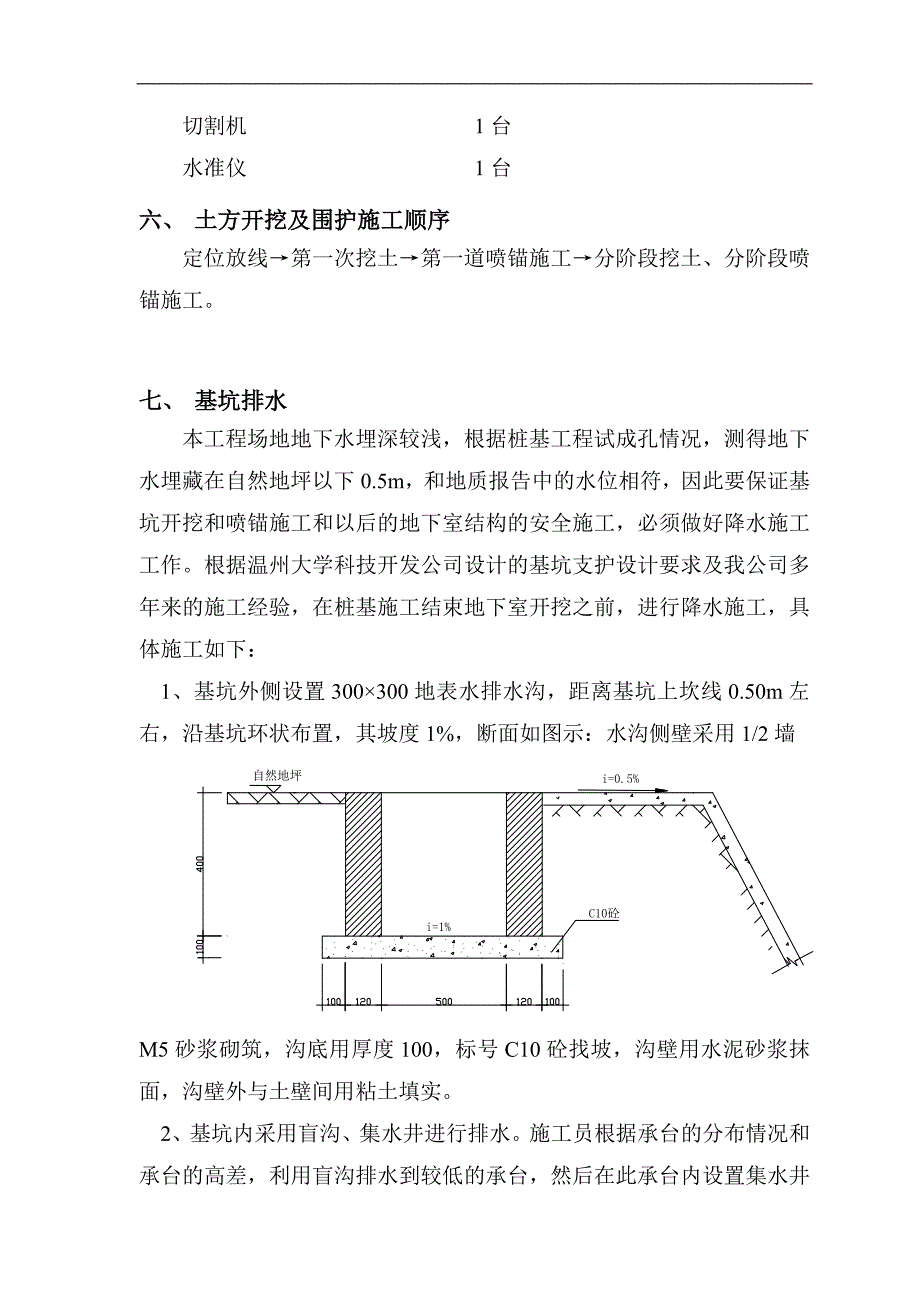

4、1台水准仪 1台六、 土方开挖及围护施工顺序定位放线第一次挖土第一道喷锚施工分阶段挖土、分阶段喷锚施工。七、 基坑排水本工程场地地下水埋深较浅,根据桩基工程试成孔情况,测得地下水埋藏在自然地坪以下0.5m,和地质报告中的水位相符,因此要保证基坑开挖和喷锚施工和以后的地下室结构的安全施工,必须做好降水施工工作。根据温州大学科技开发公司设计的基坑支护设计要求及我公司多年来的施工经验,在桩基施工结束地下室开挖之前,进行降水施工,具体施工如下:1、基坑外侧设置300300地表水排水沟,距离基坑上坎线0.50m左右,沿基坑环状布置,其坡度1%,断面如图示:水沟侧壁采用1/2墙M5砂浆砌筑,沟底用厚度10
5、0,标号C10砼找坡,沟壁用水泥砂浆抹面,沟壁外与土壁间用粘土填实。2、基坑内采用盲沟、集水井进行排水。施工员根据承台的分布情况和承台的高差,利用盲沟排水到较低的承台,然后在此承台内设置集水井排水。集水井内用小型潜水泵排至地面排水沟,经沉淀后排入河。采用清水泵排水在每只承台内以方便原则设置有450450400的小集水井用小潜水泵排水。八、 喷锚围护施工1、土钉墙施工a、工艺流程:制锚开挖基坑修整边坡打锚孔装锚体注浆编钢筋网喷射砼面。b、施工方法:(1)据本工程设计图纸平面图喷锚网的外围线,进行放样(白灰线)(2)用挖土机沿白灰线开挖第一层土坡,深约1.3m,第二层开直分层水平分段跳跃式开挖,第
6、二层每段开挖长度不超过12m,第三层每段开挖不超过6m。(3)人工修整边坡:机械开挖后,采用人工修整边坡,清除坡面虚土,坡面土应保持密实,坡度一致,开挖坡面不得长期暴露,坡面平整度允许偏差30mm。(4)用挖土机将第一排锚管推入。(5)布置钢筋网:压网主筋与锚杆相交处采用接焊,且钢筋保护层20mm。(6)钢筋绑扎完验收后,喷射C20细石混凝土厚100mm。(7)喷射混凝土达到一定强度(一般为24h后)用压力水对锚管清洗,注浆,注浆压力为0.30.7Mpa;注浆量为每米锚杆不小于30Kg水泥。(8)继续分层分段施工,工艺同上,每层、段必须养护37天;喷锚网施工到底板垫层底后,开始中间大面积退土,
7、块石、垫层及时施工,以稳定基坑底部,确保支护安全。C、支护作业要求及时紧跟土方开挖,做到配合流水作业,掌握支扩时机,保证边坡质量。九、土方开挖土方开挖总体部署:本工程按照施工组织设计的总体部署,基础底板划分为17轴、713轴两个施工区段,西侧以1轴为基坑上口开挖线,进行1:1大放坡开挖,土方开挖顺序上由西向东开挖,运土车通道出口设在1-13/D-F轴线间。1、本工程按照施工组织设计的总体部署,土方开挖采用反铲PC200挖机挖土,挖土分区段由西向东进行。由于场地较小,开挖后土方难在场内堆放,全部采用自卸汽车外运。a、第一阶段开挖根据围护设计资料,为方便施工第一阶段挖土挖空第一道土钉下50cm,同
8、时考虑到锚杆及喷射砼的施工,先挖周边再挖中间土方,在不妨碍喷锚作业情况下,用人工沿挖土方方向修整土壁,修整后,即在表面喷射砼施工。待第一道土钉墙达设计强度80%后,立即进行第二阶段土方开挖。b、第二阶段开挖虽然土方开挖与锚杆施工为二个单独分项工程,但在实际操作中相互牵连,密不可分,如果配合不协调,将会给施工增加难度,造成不良后果,因此土方开挖与锚杆施工必须紧密配合,土方开挖以服从支护作业为原则,在具体施工操作上,应注意如下几点: 所有施工班组及人员必须服从项目部土方开挖的专项技术指挥,各作业班组管理工作均有技术人员和作业班长共同负责,施工中现场派设管理人员值班,控制标高等事宜,特别是最后一层土
9、方开挖,标高由测量员测定,并留出30cm左右土方用人工开挖,并做好基坑底的排水工作。 为使锚杆施工提前进入,土方先开挖基坑周边,后中间部位,每层土方开挖深度为同层土钉下0.5m左右,在不妨碍双方作业情况下,用人工沿挖土方向修整土壁,修整后即在表面按锚杆施工顺序进行分班分块施工。 随着挖土深度的增加,土壁不稳定因素也逐渐增多,为防止土壁塌方和其它不得因素的产生,锚杆施工必加班加点紧随其后,土方开挖一段,土壁必须加固一段,双方做到紧密配合,既要保进度、质量,又要确保安全。3、根据地质报告在第二阶段土方开挖时,必然倒碰到土质太软的问题,因此必须铺设宽6m,厚60cm左右的塘渣垫层作为汽车运输通道,以
10、解决陷车问题。基坑开挖时,挖土机及车辆通过水平支护时应设置路基板,严禁挖机或重车直接碾压支护,严禁挖车撞击支护。4、土方开挖过程中挖掘机要专人指挥,严禁挖土机碰撞工程桩;整个土方开挖过程由专人作检查、观测,发生异常情况立即查明原因,采取措施,特别应注意快挖到桩的超灌长度时应派人负责标出桩位置,避免挖掘机碰撞工程桩,周边围护桩边50cm范围内由人工修整,大面积用PC200开挖,小面积可用小型挖掘机挖出,边角用人工修整。5、地梁、承台、底板底留30cm土方采用人工开挖,集水井、电梯井局部深度处也应采用人工修土,以免超挖或拢动基底土,人工修土及时用手推车运至挖土机工作范围内,以便及时把土方运出。6、
11、待土方挖至设计标高后,经甲方、设计、监理等单位验槽后立即浇捣砼垫层,避免基底土长时间暴露,砼垫层采用平板震动器振捣密实。十、监测1、土钉、锚杆各按要求作拉拔试验,试验结果及时送设计单位,以便及时调整支护参数。2、在场地周边布设若干个位移、沉降观测点,每天动态观测稳定情况。3、用经纬仪观测围护结构水平位移情况。4、用水准仪观测周围道路、房屋及围墙等沉降情况,做好观测记录,及时与专业监测单位联系。5、整个基坑监测由甲方委托专业单位负责。十一、安全生产及文明施工1、建立和健全各级安全生产责任制,开展安全生产宣传教育,对职工进行上岗教育。2、施工现场主要通道口、危险区域设立警告牌,定期进行安全检查,出
12、现隐患及时进行整改。3、各种机械设备均设有防雨设施,机体各部件完整,各种保险装置齐全,机体设接地保护。4、加强对施工人员的文明施工教育,杜绝打架斗殴、赌博等危害社会治安情况发生。5、工地四周围护整齐,场地材料堆放整齐,加强工人消防意识,防止火灾发生。6、大门口指派多人用加压水泵冲洗车轮污泥等,防止粉尘污染市政路面。7、在同一坡面上作业时,不得上下同时开挖,也不得上挖下运,如果必须上下层同时挖土时,一定要岔开进行,以防落土伤人。8、基坑挖深后,在基坑四周搭设2座钢管爬梯,便于施工人员上下。同时在基坑边沿设置1.2米高黄黑相间色标的钢管围栏,外挂密目安全网,以确保安全。9、保证夜间施工有足够的照明
13、,在基坑四周安装四只3000瓦投光灯,主要进出口安装1000瓦碘钨灯。10、整个基坑地下室施工过程中,坑边堆载绝对不允许超过13Kpa。十二、质量保证措施1、开工前组织有关工程技术人员及各种负责人、主要操作人员对施工图纸进行全面系统的技术交底,同时认真学习监理公司的有关监理细则。2、工程技术组全面负责整个分项工程的质量,技术人员跟班作业,及时解决施工中出现的问题,并做好施工报表记录,对工程技术资料进行收集整理,确保技术资料的及时性、正确性和完整性。3、进行全面质量管理,对每个施工环节严格把关,对各个环节严格把关,成孔深度、土钉制作质量、砂浆配合比、注浆饱满度、挂网连接、喷射砼厚度锚头焊接质量等
14、进行严格监督检查。4、严格把好原材料质量关,所有材料进场都必须经过现场验收,合格后按规格、型号进行分批堆放,然后由监理员旁站取样送试验室进行试验后使用,坚决杜绝不合格的材料使用到工程中。十三、安全应急措施由于本工程土方开挖深,范围大,地下室施工周期长,地下室开挖过程及开挖后,由于地质的不可预见性和围护受外界的多重影响,故该施工期间的应急措施如下:1、土方开挖期间,特别是在下雨天,设专人定时检查边坡稳定情况,及时分析监测资料,发现问题及时处理。2、如上部杂填土中水量较大,可在坑壁击入带孔钢管设置排水孔将水引出,减小水压力,出现局部漏水时,应马上注浆堵漏,同时坡面挂网喷射混凝土。3、在土体或重力墙
15、出现倾覆趋势时,采用加长土钉或施加锚杆。4、当土体出现整体滑移趋势时,可在基底施工超前锚杆增加整体稳定性,其长度、密度视具体情况由设计人员计算确定。5、雨季施工时,喷射混凝土增大连凝剂用量,加快混凝土凝固速度。6、现场准备一部分抢险物资,万一出现先情作临时应急之用,做到人员、物资、设备三到位,具体如下:钢管120m、原木20cm3、草袋3000只、高压注浆泵1台、以项目经理挂帅的20名劳动力组成的抢险小组。十四、协调配合工作在整个地下室基坑施工中,涉及到土方开挖、锚杆施工等分项内容,每一分项内容又由各专业班组负责施工,因此在实际施工中,如何能使各工种之间更好配合在项目部的统一管理和部署下,战胜不利的自然条件,保质保量完成预定目标是一个至关重要的问题,为此项目
