《临时施工电梯拆除施工方案.doc》由会员分享,可在线阅读,更多相关《临时施工电梯拆除施工方案.doc(11页珍藏版)》请在第壹文秘上搜索。

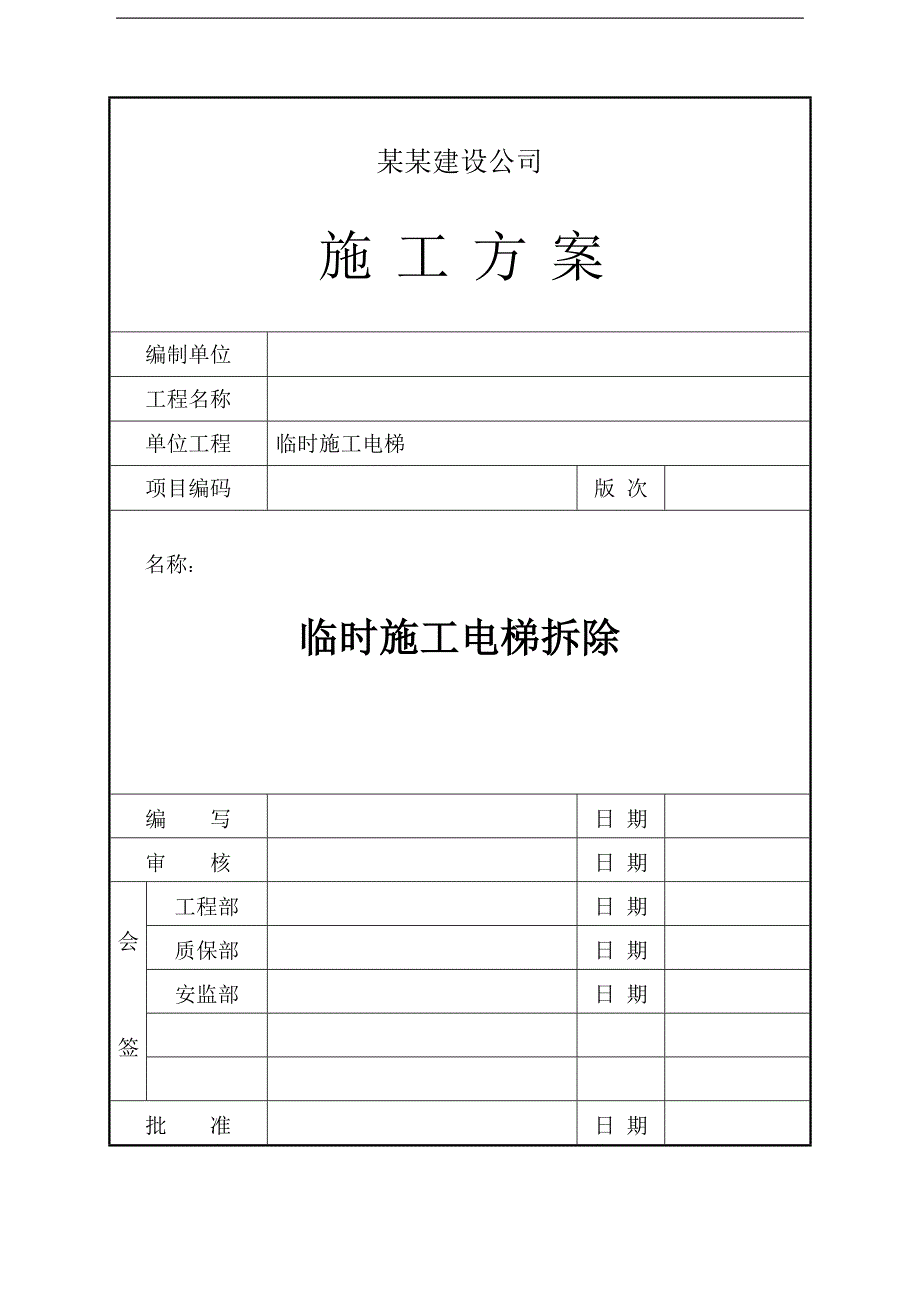

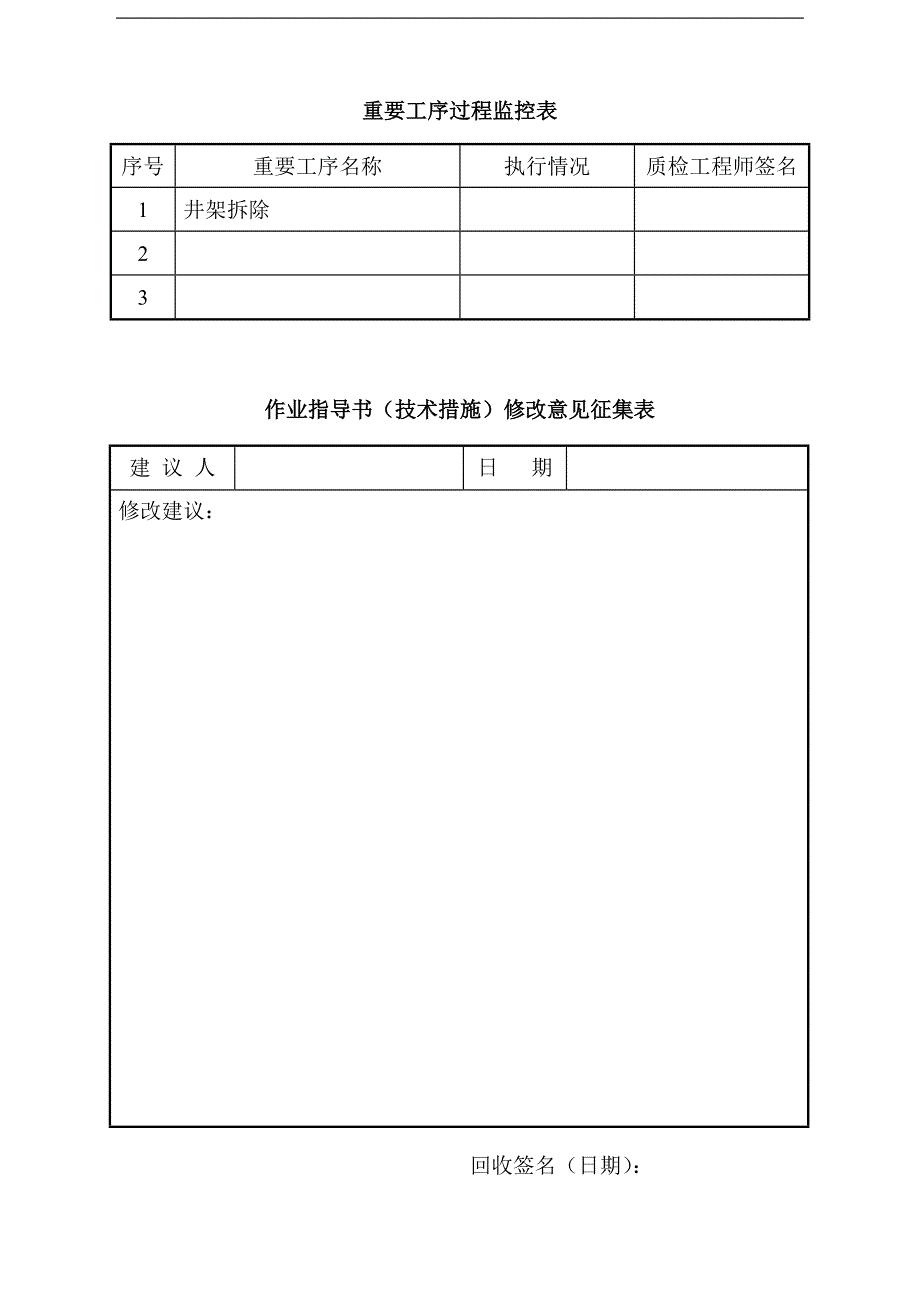

1、某某建设公司施 工 方 案编制单位工程名称单位工程临时施工电梯项目编码版 次名称: 临时施工电梯拆除编 写日 期审 核日 期会签工程部日 期质保部日 期安监部日 期批 准日 期作业指导书控制页:配置发放签收表配 置配置岗位电子版纸质版签 收项目总工项目工程部项目质保部项目安监部项目专工项目主管工程师/班长*班组工程师施工组长*注:班组工程师负责每项目上交一本已执行完成的、并经过完善有完整签名的作业指导书。作业指导书(技术措施)级别重要签 名一般技术交底记录检查项目总工程师专责工程师重大方案执行情况项目总工程师项目生产经理重要工序过程监控表序号重要工序名称执行情况质检工程师签名1井架拆除23作业
2、指导书(技术措施)修改意见征集表建 议 人日 期修改建议:回收签名(日期):目 录1 编制依据及引用标准12 工程概况及施工范围12.1工程概况12.2施工范围13 施工作业人员配备及人员资格要求24 施工所需机械装备及工器具量具、安全防护用品配备24.1施工所需机械装备及工器具量具24.2安全防护用品配备25 施工条件及施工前准备工作26 作业程序、方法及要求36.1作业程序流程图36.2作业方法及要求36.3专项技术措施47 质量控制及质量验收47.1质量控制标准47.2中间控制见证点设置47.3中间工序交接点设置47.4工艺纪律及质量保证措施48 安全、文明施工及环境管理要求和措施5表8
3、-1职业健康安全风险控制计划表(RCP)6表8-2环境因素及控制措施一览表71 编制依据及引用标准1.1电力建设施工及验收技术规范DL 5011-92(锅炉机组篇)1.2火电施工质量检验及评定标准1998年版(锅炉篇)1.3电力建设安全工作规程(火力发电厂部分)DL5009.1-20021.4本工程安装施工组织总设计1.5公司质量、安全健康、环境管理手册2005年版 1.6 Q/501-103.01-2006火力发电机组施工创优工艺质量手册(安装部分)1.7施工电梯厂家图纸及技术资料1.8锅炉钢架厂供图纸2 工程概况及施工范围2.1工程概况本期施工用电梯为湘潭江麓起重机械有限公司,生产的SC2
4、00/200D型施工电梯,其主要技术参数如下:额定载重量(kg/人)不小于 2000/19最大提升高度不小于 150m额定提升速度 38.1m/min吊笼内空 3.0m1.3m2.4m标准节规格 650mm650mm1508mm电机数量.功率 310.5KW/笼防坠安全器最大制动力矩2800N.m 防坠安全器临界动作转速(r/min) 20110防坠安全器制动距离 250mm1200mmSC型施工电梯拆除主要包括吊笼、传动系统、电控系统、导轨系统、附着系统、电缆运行及保护系统、底护栏、手动起重机和安全装置及电梯进出连接平台等拆除工作。施工项目特点为该施工用电梯用250T履带吊将井架分成8节拆卸
5、,为便于拆卸,井架标准节拆除位置放在施工电梯进出口平台上,井架标准节拆除至只剩3节,将吊笼拆除后,再将剩下的标准节及底座拆除.2.2施工范围施工范围包括施工电梯拆卸,施工过程在#4锅炉炉右进行,电梯标准节及各组件由250T履带吊及MDG40/42龙门吊配合拆卸,拆卸部件转运至物流设备堆放场。3 施工作业人员配备及人员资格要求序号岗位名称技能等级要求数量备注1班长高级工1人2班组负责工程师工程师1人有同类电梯拆除技术管理工作经验3助理工程师助理工程师1人4组长高级工1人有同类电梯拆除经验5主作业中级工1人6作业初级工1人7司索工1人具备相关的资质证,并有同类电梯拆除经验4 施工所需机械装备及工器
6、具量具、安全防护用品配备4.1施工所需机械装备及工器具量具序号装备名称规格数量备注1附壁吊80t1台2龙门吊40t1台3汽车吊50t1台4汽车8t1台5链条葫芦1t4个经检验合格6常用钳工工具1套经检验合格7司索工1人有相关的资质证4.2安全防护用品配备4.2.1个人安全防护用品配备:安全帽、安全带等;4.2.2施工区域安全防护用品配备:安全网、安全围栏等。5 施工条件及施工前准备工作5.1 MDG40/42龙门吊组合场设备设备拆卸摆放区域清理完毕。5.2所有施工人员应熟悉本作业方案,参加技术交底,服从指挥。5.3各岗位人员应熟练相应岗位技能和专业知识。5.4各特种作业人员均应持证上岗。5.5
7、起重司索人员至少有1人能胜任班组长岗位,钳工、电工有1人胜任班组长岗位。5.6所有人员都必须接受过三级安全教育,并经考试合格后方可上岗,特殊工种要持有劳动部门颁发的上岗许可证。6 作业程序、方法及要求6.1作业程序流程图施工准备施工电梯井架拆卸底座拆卸运送至仓库见证点6.2作业方法及要求6.2.1拆卸前准备工作6.2.1.1根据拆卸施工情况清理组合场区域,可适应履带吊及龙门吊吊装作业。在组合场腾出宽5m长10m场地作为拆卸临时存放点。6.2.1.2架子搭设牢固可靠,拆卸过程有架子工专人配合。6.2.1.3施工电梯拆卸前施工电梯通道用安全围栏封闭,非电梯拆除人员严禁入内。6.2.2拆卸主要技术措
8、施6.2.2.1本施工电梯时平台共分6层,分8节拆除,拆卸过程为:1、拆除第六层平台上第2节标准节至电梯井架顶端段标准节。2、拆除第五层平台上第2节标准节至第六层平台上第2节标准节。3、拆除第四层平台上第2节标准节至第五层平台上第2节标准节。4、拆除第三层平台上第2节标准节至第四层平台上第2节标准节。5、拆除第二层平台上第2节标准节至第三层平台上第2节标准节。6、拆除第一层平台上第2节标准节至第二层平台上第2节标准节。7、拆除0m以上上第3节标准节至第一层平台上第2节标准节。8、分别拆除电梯左右笼。9、拆除最后3节标准节及施工电梯底座。6.2.2.2拆卸前用250T履带吊吊挂好,将施工电梯左右
9、笼开到与钢架连接支撑处,割掉支撑。再将电梯开至要松的井架螺栓处,松开标准节连接螺栓,吊走标准节段。6.2.2.3临时平台拆除可采用两种方案,1)将平台割除后及电梯运至锅炉0m;2)直接用250T将割除后的平台吊走。6.2.2.4氧气乙炔瓶分别放置在左右吊笼内,不得放在同一个吊笼内。6.2.2.5施工电梯由专人操作,为防止过顶,长时间作业或停止作业时,应在顶部设置机械限位,防止误动作。6.2.2.6为防止井架变形,拆吊下来的标准节段应用250T履带吊与40T龙门吊抬吊,用平板车运走。6.3专项技术措施无7 质量控制及质量验收7.1质量控制标准7.1.1质量验收应优先以厂家图纸、说明书等技术文件为
10、准,厂家技术要求不详的,参照规范、验标、精品工程暂行标准的有关规定执行。7.1.2施工质量检验及评定标准7.1.2.1施工电梯拆除 验评表自制7.1.3施工电梯拆除完毕,应具备以下安装技术记录:7.1.3.1施工电梯拆除零件清单7.2中间控制见证点设置无7.3中间工序交接点设置无7.4工艺纪律及质量保证措施7.4.1工艺纪律7.4.1.1进入施工现场必须正确着装,起重臂下严禁站人。7.4.1.2禁止任意在设备上打火或点焊。7.4.1.3基建痕迹应及时消除,全过程做好维保。7.4.1.4标准节拆卸及吊装时,严禁碰撞损坏。7.4.1.5拆卸销轴及滚轮时,必须用铜棒垫住击打。7.4.2质量保证措施7
11、.4.2.1所有的销轴、滚轮及螺栓等拆卸后,集中放置,摆放整齐有序,并做好保养的措施。7.4.2.2拆卸的电缆做好标记统一存放,保护好线头(电控负责)。7.4.2.3拆卸时未经技术人员批准不可擅自割除损坏设备。7.4.2.4拆卸的部件摆放整齐有序。7.4.2.5文明施工,保持施工现场干净整洁。7.4.2.6作业完毕做到“工完料尽场地清”。8 安全、文明施工及环境管理要求和措施8.1施工人员应正确着装,并戴好安全帽,高处作业者应穿软底鞋,系安全带。8.2非工作人员严禁进入施工现场。8.3设备吊装就位时作业人员严禁站在起重臂及吊物之下,防止碰撞其它设备及物件等,以免发生人身伤亡或设备材料损坏事故。
12、8.4使用砂轮机及电火焊工具时应戴好防护眼镜;火焊皮带应用铁丝扎紧,防止皮带冲出伤人。8.5使用焊机、砂轮机等电气设备时应防止触电事故的发生,电源盘等必须装备漏电保护器;下雨天应将电气设备等妥善盖好,以免沾水后漏电;严禁将电源线直接勾挂在闸刀上或直接插入插座内使用。8.6使用榔头时不能戴手套,打锤时,甩转方向不得有人;使用撬棍等应防止摔跌。8.7所有施工现场应保持整洁,垃圾、废料应及时清除,做到“工完、料尽、场地清”。8.8吊装指挥应保持通讯畅通,指挥信号明确。表8-1职业健康安全风险控制计划表(RCP)职业健康安全风险控制计划表(RCP)施工单位:热机公司 施工班组:辅机项目 作业项目:施工
13、电梯拆除序号作业活动危险/危害因素目标和指标控制措施控制方法控制时机措施执行人签名检查/监督人签名备注1设 备吊 装绑挂不当,起吊工具偏小;指挥失误不发生机械设备损坏事故选用合适的并检验合格的钢丝绳和卡环;吊挂正确的吊点ST施工人员班长/安全员2升降电梯冒顶无机械伤害施工电梯由专人操作长时间不施工时,应设置机械限位ST施工人员班长/安全员3起 重指 挥指挥信号传达不明确,指挥信号受环境影响严重不发生误操作事故作业前先检查通讯设备、设专人指挥、再设专人监护指挥操作AP施工人员班长/安全员4设 备拆 卸拆卸构件变形;拆卸方法不正确不发生设备损坏及人身伤害事故加强技术交底,拆卸时按要求施工,加强安全监督ST施工人员班长/安全员5高 空作 业未系安全带;高空坠物
