《临时加工场搭建施工方案.doc》由会员分享,可在线阅读,更多相关《临时加工场搭建施工方案.doc(6页珍藏版)》请在第壹文秘上搜索。

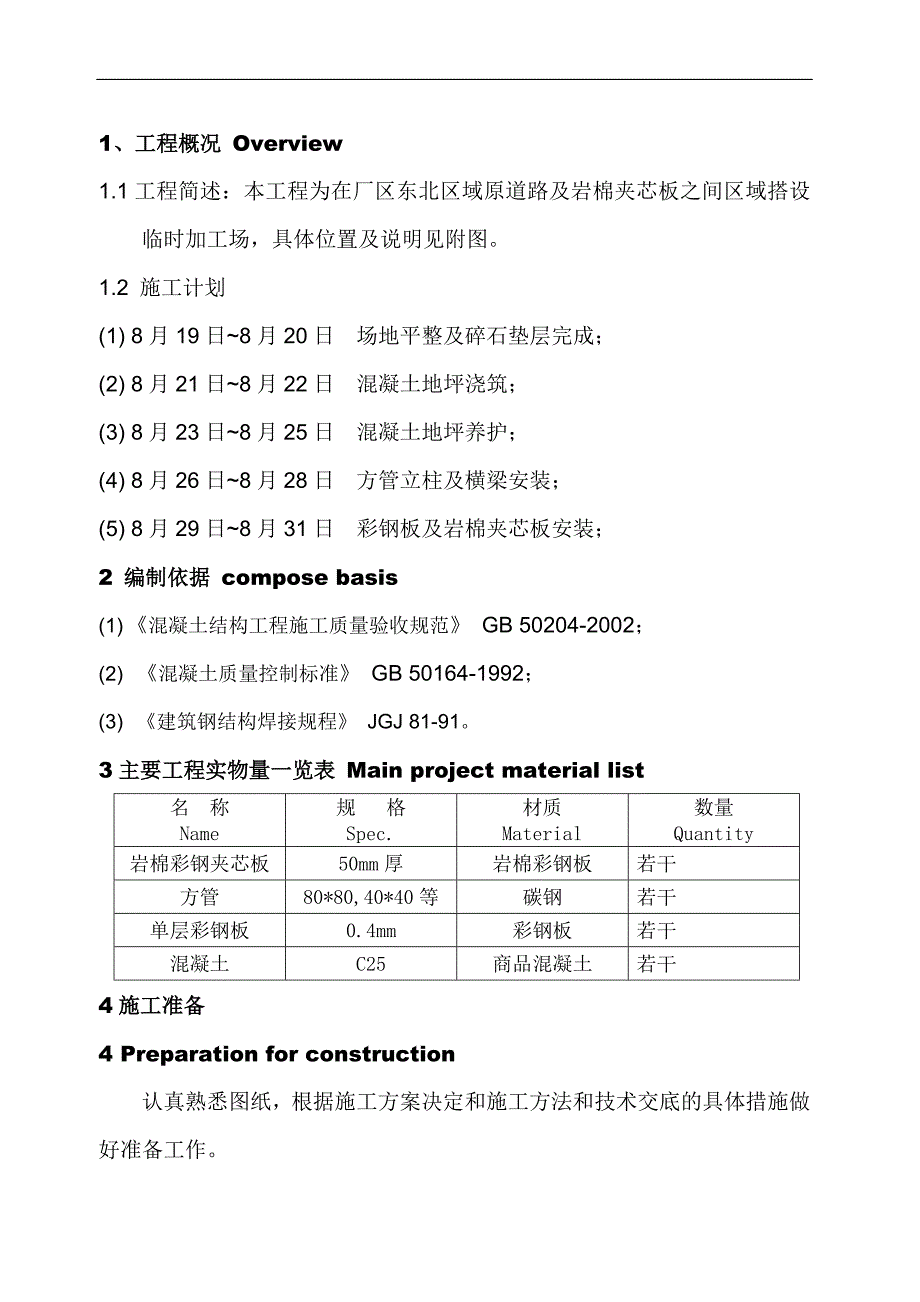

1、 临时加工场搭建方案1、工程概况 Overview1.1工程简述:本工程为在厂区东北区域原道路及岩棉夹芯板之间区域搭设临时加工场,具体位置及说明见附图。1.2 施工计划(1) 8月19日8月20日 场地平整及碎石垫层完成;(2) 8月21日8月22日 混凝土地坪浇筑;(3) 8月23日8月25日 混凝土地坪养护;(4) 8月26日8月28日 方管立柱及横梁安装;(5) 8月29日8月31日 彩钢板及岩棉夹芯板安装;2 编制依据 compose basis(1) 混凝土结构工程施工质量验收规范 GB 50204-2002; (2) 混凝土质量控制标准 GB 50164-1992;(3) 建筑钢结
2、构焊接规程 JGJ 81-91。3主要工程实物量一览表 Main project material list名 称 Name规 格 Spec.材质 Material数量 Quantity 岩棉彩钢夹芯板50mm厚岩棉彩钢板若干方管80*80,40*40等碳钢若干单层彩钢板0.4mm彩钢板若干混凝土C25商品混凝土若干4施工准备4 Preparation for construction认真熟悉图纸,根据施工方案决定和施工方法和技术交底的具体措施做好准备工作。所有的劳动力、机具、材料等必须获得相关的培训及认可,以及施工方案和安全方案获得批准之后方可以进行施工。机具准备:所有进场使用的机具必须首先

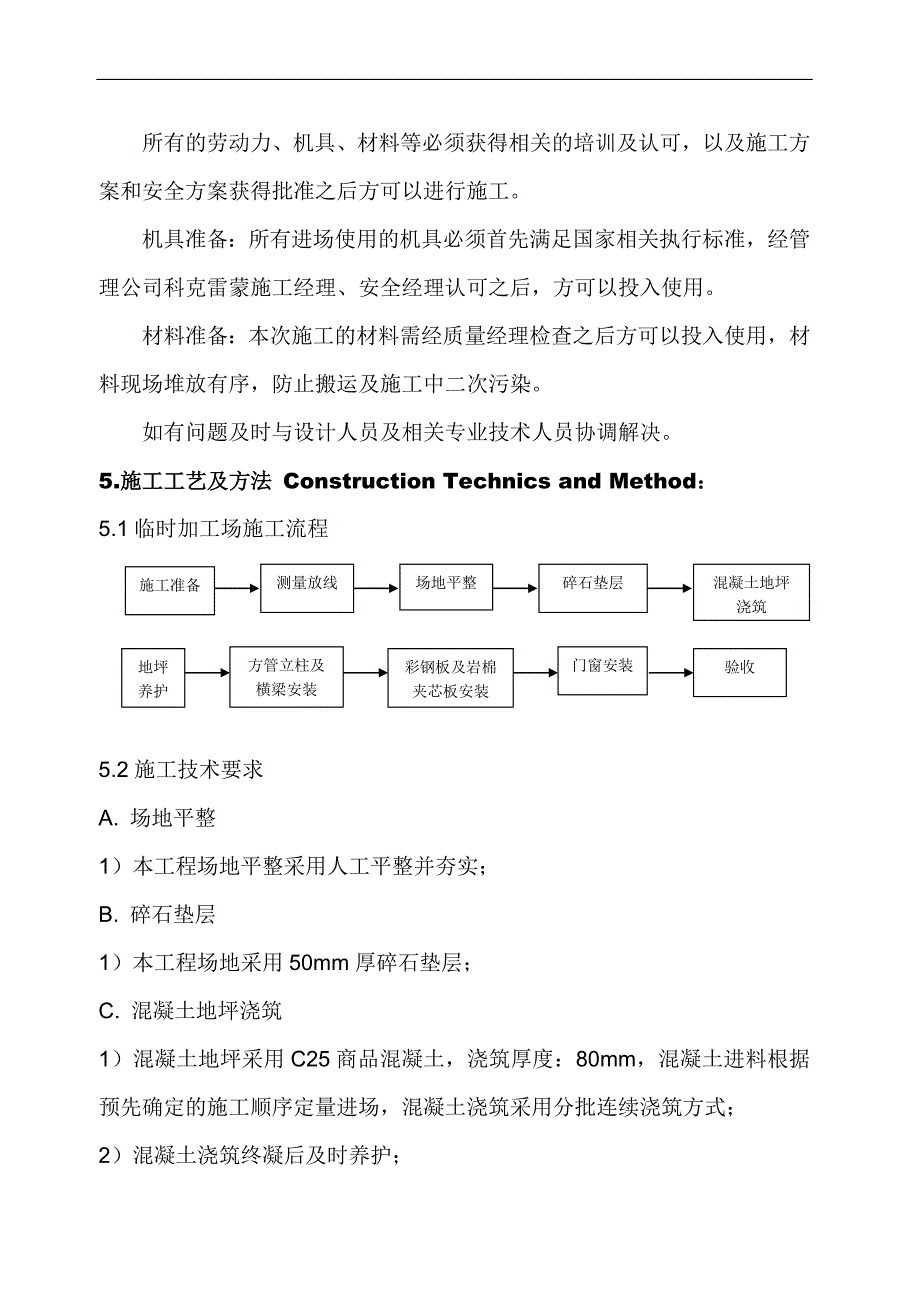

3、满足国家相关执行标准,经管理公司科克雷蒙施工经理、安全经理认可之后,方可以投入使用。材料准备:本次施工的材料需经质量经理检查之后方可以投入使用,材料现场堆放有序,防止搬运及施工中二次污染。如有问题及时与设计人员及相关专业技术人员协调解决。5.施工工艺及方法 Construction Technics and Method:5.1临时加工场施工流程混凝土地坪浇筑碎石垫层场地平整测量放线施工准备门窗安装方管立柱及横梁安装验收彩钢板及岩棉夹芯板安装地坪养护5.2施工技术要求A. 场地平整1)本工程场地平整采用人工平整并夯实;B. 碎石垫层1)本工程场地采用50mm厚碎石垫层;C. 混凝土地坪浇筑1)
4、混凝土地坪采用C25商品混凝土,浇筑厚度:80mm,混凝土进料根据预先确定的施工顺序定量进场,混凝土浇筑采用分批连续浇筑方式;2)混凝土浇筑终凝后及时养护;D. 方管立柱及横梁安装1)本工程立柱、横梁均采用方管制作,方管表面刷两遍防锈漆,立柱与混凝土地坪采用膨胀螺栓固定;立柱与横梁采用现场焊接连接的方式;2)钢结构连接部位焊接后必须机械打磨后现场补刷两遍防锈漆。E. 彩钢板安装1)本工程围墙采用彩钢瓦楞板,厚度:0.4mm;2)彩钢板与方管骨架之间采用锥尾螺丝固定。F. 岩棉彩钢夹心板墙安装1)本工程围墙采用岩棉夹心彩钢板,白灰颜色,墙体厚度:50mm;2)彩钢板墙体与地坪处采用50*25槽铝
5、连接,槽铝与彩钢板连接采用4*25抽芯铝铆钉固定,铆钉间距不大于300mm;3)岩棉板断面处都用铝料收边。6.质量保证措施、质量通病及治理Quality assurance measures6.1 质量保证措施6.1.1在施工过程中,认真把好五关,即图纸会审,施工方案编制,材料质量检验,施工工序质量检验验收,技术资料管理,使工程质量在施工全过程中得到预控。6.1.2严格执行施工方案和相关的规程规范,严格按程序施工。6.1.3建立施工质量保证体系确保质保人员到位和质量体系正常运行。7.主要施工机具一览表 main tools 序号名 称型 号单位 unit数量 amount1铁锹-把若干2打夯机
6、-台13电焊机-台14手枪钻-把18.劳动力计划 manpower 序号工种劳动力需要量(人) 8月19日8月31日1普工62瓦工33装修工34焊工25安全员16技术员 17质量检查员 19.安全技术措施及HSE管理 Safety measure9.1坚持贯彻国家劳动法规政策和公司现行安全规章制度,采取切实可行的预防措施,杜绝安全事故发生,进入施工现场必须统一着装,正确使用个人劳保用品(劳保鞋、反光背心、保护眼睛、安全帽)9.2实行持证上岗操作制度,特殊工种操作室必须持有特殊工种操作证,严禁无证操作,并及时做好登记。不断改善劳动条件,认真做好每个施工人员的劳动保护措施。9.3现场施工用电一律按统一标准使用三相五线制配电箱,所有电动设备、机械均需接地接零。9.4项目队设专职安全员一名,每天巡各施工点的安全帽等安全防护用品的佩带及安全操作,严格执行各项安全规章制度。9.5动火作业前,需要提前填好动火作业申请表,并得到认可。9.6现场禁止吸烟,班前班中严禁饮酒。
