临时用电专项施工方案1.doc

上传人:p** 文档编号:946722 上传时间:2024-05-11 格式:DOC 页数:56 大小:519.63KB
下载 相关 举报
临时用电专项施工方案1.doc_第1页
第1页 / 共56页
临时用电专项施工方案1.doc_第2页
第2页 / 共56页
临时用电专项施工方案1.doc_第3页
第3页 / 共56页
临时用电专项施工方案1.doc_第4页
第4页 / 共56页
临时用电专项施工方案1.doc_第5页
第5页 / 共56页
临时用电专项施工方案1.doc_第6页
第6页 / 共56页
临时用电专项施工方案1.doc_第7页
第7页 / 共56页
临时用电专项施工方案1.doc_第8页
第8页 / 共56页
临时用电专项施工方案1.doc_第9页
第9页 / 共56页
临时用电专项施工方案1.doc_第10页
第10页 / 共56页
亲,该文档总共56页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《临时用电专项施工方案1.doc》由会员分享,可在线阅读,更多相关《临时用电专项施工方案1.doc(56页珍藏版)》请在第壹文秘上搜索。

1、临时用电专项施工方案工程名称:xxxxxxxxxx工程地点:xxxxxxxxxx施工单位:xxxxxxxxxxxx监理单位:xxxxxxxxxxxxxxxxx编制单位:xxxxxxxxxxxxxxxxx编制人:编制日期:某某年月日审核人:审核日期:某某年月日审批人:审批日期:某某年月日目 录一、编制依据2二、施工条件2三、设计内容和步骤3四、绘制临时供电施工图32五、安全用电技术措施40六、安全用电防火措施52七、防雷装置设计54八、接地装置设计55施工现场临时用电组织设计一、编制依据 低压配电设计规范GB50054-某某 建筑工程施工现场供电安全规范GB50194-93 通用用电设备配电设计

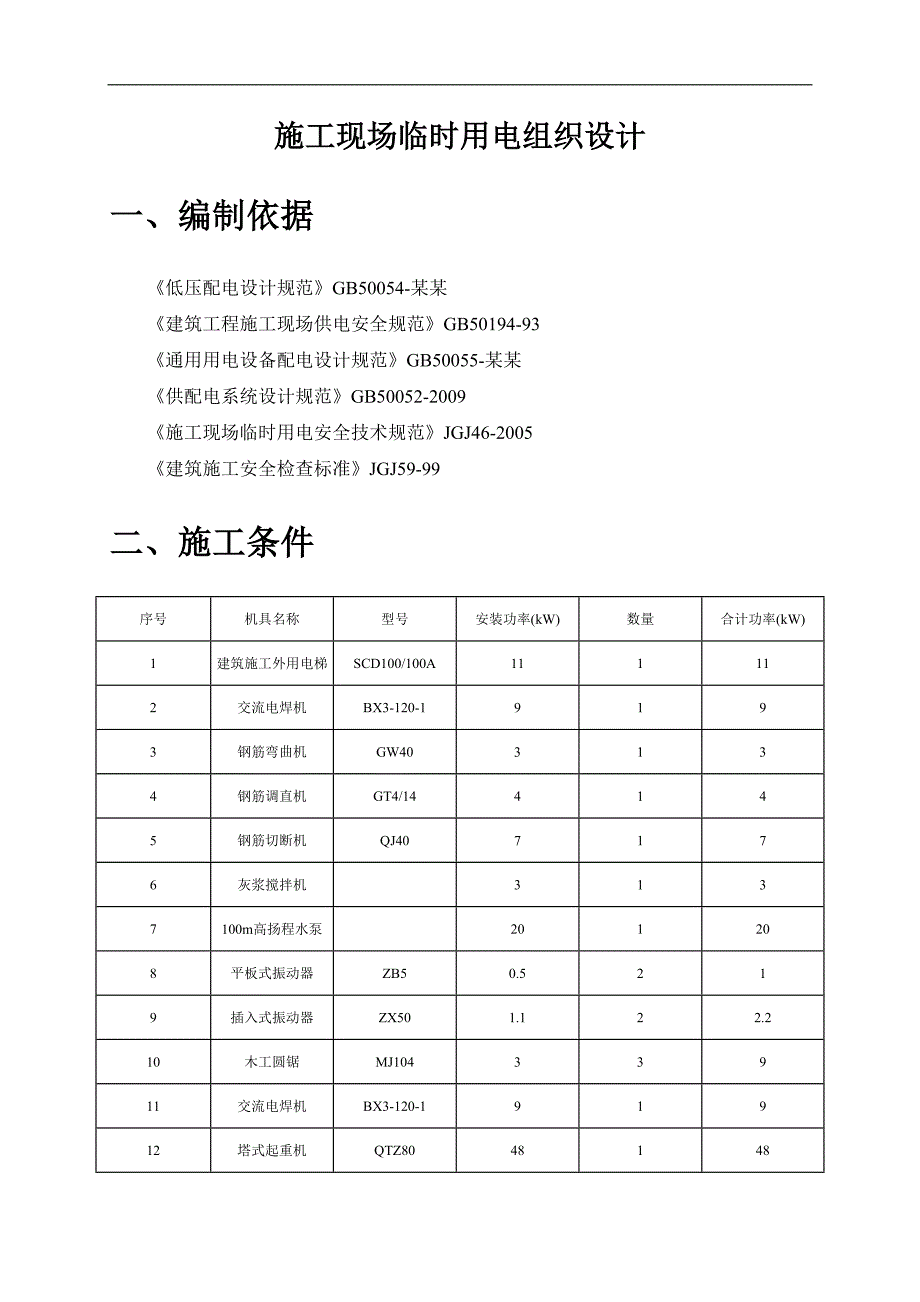

2、规范GB50055-某某 供配电系统设计规范GB50052-2009 施工现场临时用电安全技术规范JGJ46-2005 建筑施工安全检查标准JGJ59-99二、施工条件序号机具名称型号安装功率(kW)数量合计功率(kW)1建筑施工外用电梯SCD100/100A111112交流电焊机BX3-120-19193钢筋弯曲机GW403134钢筋调直机GT4/144145钢筋切断机QJ407176灰浆搅拌机3137100m高扬程水泵201208平板式振动器ZB50.5219插入式振动器ZX501.122.210木工圆锯MJ10433911交流电焊机BX3-120-191912塔式起重机QTZ804814

3、813建筑施工外用电梯SCD100/100A1111114灰浆搅拌机UJ32531315100m高扬程水泵2012016平板式振动器ZB111.122.217插入式振动器ZX501.111.118木工圆锯MJ10431319交流电焊机BX3-120-191920各类动力设备11121照明灯具等55155三、设计内容和步骤 1、现场勘探及初步设计: (1)本工程所在施工现场范围内施工前无各种埋地管线。 (2)现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电。 (3)根据施工现场用电设备布置情况,总箱进线采用导线空气明敷/架空线路敷设,干线采用空气明敷/架空线路敷设,用电

4、器导线采用空气明敷/架空线路敷设。布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护。 (4)按照JGJ46-2005规定制定施工组织设计,接地电阻R4。 2、确定用电负荷: (1)、建筑施工外用电梯 Kx=0.2,Cos=0.6,tg=1.33 Pjs=0.211=2.2kW Qjs=Pjstg=2.21.33=2.93kvar (2)、交流电焊机 Kx=0.35,Cos=0.7,tg=1.02 将Jc=50%统一换算到Jc1 =100%的额定容量 Pn=SnCos=90.7=6.3kW Pe=n(Jc/Jc1)1/2Pn =1(0.5/1)1/26.3=4.45 kW

5、 Pjs=KxPe=0.354.45=1.56kW Qjs=Pjstg=1.561.02=1.59kvar (3)、钢筋弯曲机 Kx=0.65,Cos=0.7,tg=1.02 Pjs=0.653=1.95kW Qjs=Pjstg=1.951.02=1.99kvar (4)、钢筋调直机 Kx=0.65,Cos=0.7,tg=1.02 Pjs=0.654=2.6kW Qjs=Pjstg=2.61.02=2.65kvar (5)、钢筋切断机 Kx=0.65,Cos=0.7,tg=1.02 Pjs=0.657=4.55kW Qjs=Pjstg=4.551.02=4.64kvar (6)、灰浆搅拌机 K

6、x=0.5,Cos=0.55,tg=1.52 Pjs=0.53=1.5kW Qjs=Pjstg=1.51.52=2.28kvar (7)、100m高扬程水泵 Kx=0.75,Cos=0.8,tg=0.75 Pjs=0.7520=15kW Qjs=Pjstg=150.75=11.25kvar (8)、平板式振动器 Kx=0.3,Cos=0.7,tg=1.02 Pjs=0.31=0.3kW Qjs=Pjstg=0.31.02=0.31kvar (9)、插入式振动器 Kx=0.3,Cos=0.7,tg=1.02 Pjs=0.32.2=0.66kW Qjs=Pjstg=0.661.02=0.67kva

7、r (10)、木工圆锯 Kx=0.65,Cos=0.6,tg=1.33 Pjs=0.659=5.85kW Qjs=Pjstg=5.851.33=7.8kvar (11)、交流电焊机 Kx=0.35,Cos=0.4,tg=2.29 将Jc=50%统一换算到Jc1 =100%的额定容量 Pn=SnCos=90.4=3.6kW Pe=n(Jc/Jc1)1/2Pn =1(0.5/1)1/23.6=2.55 kW Pjs=KxPe=0.352.55=0.89kW Qjs=Pjstg=0.892.29=2.04kvar (12)、塔式起重机 Kx=0.2,Cos=0.6,tg=1.33 将Jc=40%统一

8、换算到Jc1 =25%的额定容量 Pn=48kW Pe=n(Jc/Jc1)1/2Pn =1(0.4/0.25)1/248=60.72 kW Pjs=KxPe=0.260.72=12.14kW Qjs=Pjstg=12.141.33=16.19kvar (13)、建筑施工外用电梯 Kx=0.2,Cos=0.6,tg=1.33 Pjs=0.211=2.2kW Qjs=Pjstg=2.21.33=2.93kvar (14)、灰浆搅拌机 Kx=0.5,Cos=0.55,tg=1.52 Pjs=0.53=1.5kW Qjs=Pjstg=1.51.52=2.28kvar (15)、100m高扬程水泵 Kx

9、=0.75,Cos=0.8,tg=0.75 Pjs=0.7520=15kW Qjs=Pjstg=150.75=11.25kvar (16)、平板式振动器 Kx=0.3,Cos=0.7,tg=1.02 Pjs=0.32.2=0.66kW Qjs=Pjstg=0.661.02=0.67kvar (17)、插入式振动器 Kx=0.3,Cos=0.7,tg=1.02 Pjs=0.31.1=0.33kW Qjs=Pjstg=0.331.02=0.34kvar (18)、木工圆锯 Kx=0.65,Cos=0.6,tg=1.33 Pjs=0.653=1.95kW Qjs=Pjstg=1.951.33=2.6

10、kvar (19)、交流电焊机 Kx=0.35,Cos=0.4,tg=2.29 将Jc=50%统一换算到Jc1 =100%的额定容量 Pn=SnCos=90.4=3.6kW Pe=n(Jc/Jc1)1/2Pn =1(0.5/1)1/23.6=2.55 kW Pjs=KxPe=0.352.55=0.89kW Qjs=Pjstg=0.892.29=2.04kvar (20)、各类动力设备 Kx=0.6,Cos=0.6,tg=1.33 Pjs=0.61=0.6kW Qjs=Pjstg=0.61.33=0.8kvar (21)、照明灯具等 Kx=0.6,Cos=0.7,tg=1.02 Pjs=0.65

11、5=33kW Qjs=Pjstg=331.02=33.67kvar (22)总的计算负荷计算,总箱同期系数取Kx=0.95 总的有功功率 Pjs=KxPjs=0.95(2.2+1.56+1.95+2.6+4.55+1.5+15+0.3+0.66+5.85+0.89+12.14+2.2+1.5+15+0.66+0.33+1.95+0.89+0.6+33)=100.06kW 总的无功功率 Qjs=KxQjs=0.95(2.93+1.59+1.99+2.65+4.64+2.28+11.25+0.31+0.67+7.8+2.04+16.19+2.93+2.28+11.25+0.67+0.34+2.6+

12、2.04+0.8+33.67)=105.37kvar 总的视在功率 Sjs=(Pjs2+Qjs2)1/2=(100.062+105.372)1/2=145.31kVA 总的计算电流计算 Ijs=Sjs/(1.732Ue)=145.31/(1.7320.38)=220.79A 3、1号干线线路上导线截面及分配箱、开关箱内电气设备选择: 在选择前应对照平面图和系统图先由用电设备至开关箱计算,再由开关箱至分配箱计算,选择导线及开关设备。分配箱至开关箱,开关箱至用电设备的导线敷设采用铜空气明敷/架空线路,室外架空铜导线按机械强度的最小截面为10mm2。 (1)、建筑施工外用电梯开关箱至建筑施工外用电梯导线截面及开关箱内电气设备选择(开关箱以下用电器启动后需要系数取1): i)计算电流 Kx=1,Cos=0.6,tg=1.33 Ijs=Kx Pe/(1.732UeCos)=111/(1.7320.380.6)=27.86A ii)选择导线 选择VV-310+26,空气明敷/架空线路时其安全载流量为53A。室外

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
