《临时用电专项施工方案4.doc》由会员分享,可在线阅读,更多相关《临时用电专项施工方案4.doc(32页珍藏版)》请在第壹文秘上搜索。

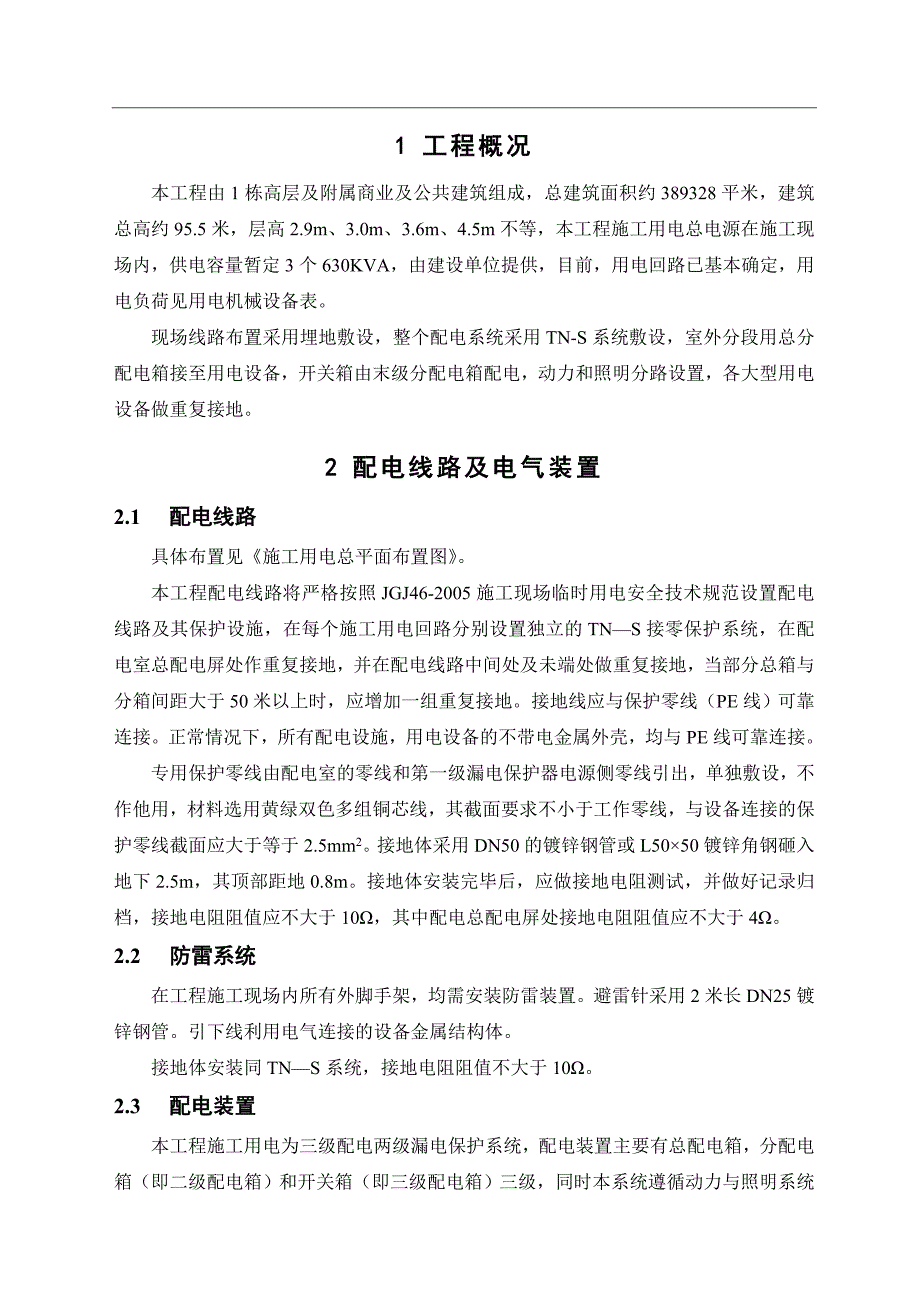

1、1 工程概况本工程由1栋高层及附属商业及公共建筑组成,总建筑面积约389328平米,建筑总高约95.5米,层高2.9m、3.0m、3.6m、4.5m不等,本工程施工用电总电源在施工现场内,供电容量暂定3个630KVA,由建设单位提供,目前,用电回路已基本确定,用电负荷见用电机械设备表。现场线路布置采用埋地敷设,整个配电系统采用TN-S系统敷设,室外分段用总分配电箱接至用电设备,开关箱由末级分配电箱配电,动力和照明分路设置,各大型用电设备做重复接地。2 配电线路及电气装置2.1 配电线路具体布置见施工用电总平面布置图。本工程配电线路将严格按照JGJ46-2005施工现场临时用电安全技术规范设置配
2、电线路及其保护设施,在每个施工用电回路分别设置独立的TNS接零保护系统,在配电室总配电屏处作重复接地,并在配电线路中间处及未端处做重复接地,当部分总箱与分箱间距大于50米以上时,应增加一组重复接地。接地线应与保护零线(PE线)可靠连接。正常情况下,所有配电设施,用电设备的不带电金属外壳,均与PE线可靠连接。专用保护零线由配电室的零线和第一级漏电保护器电源侧零线引出,单独敷设,不作他用,材料选用黄绿双色多组铜芯线,其截面要求不小于工作零线,与设备连接的保护零线截面应大于等于2.5mm2。接地体采用DN50的镀锌钢管或L5050镀锌角钢砸入地下2.5m,其顶部距地0.8m。接地体安装完毕后,应做接

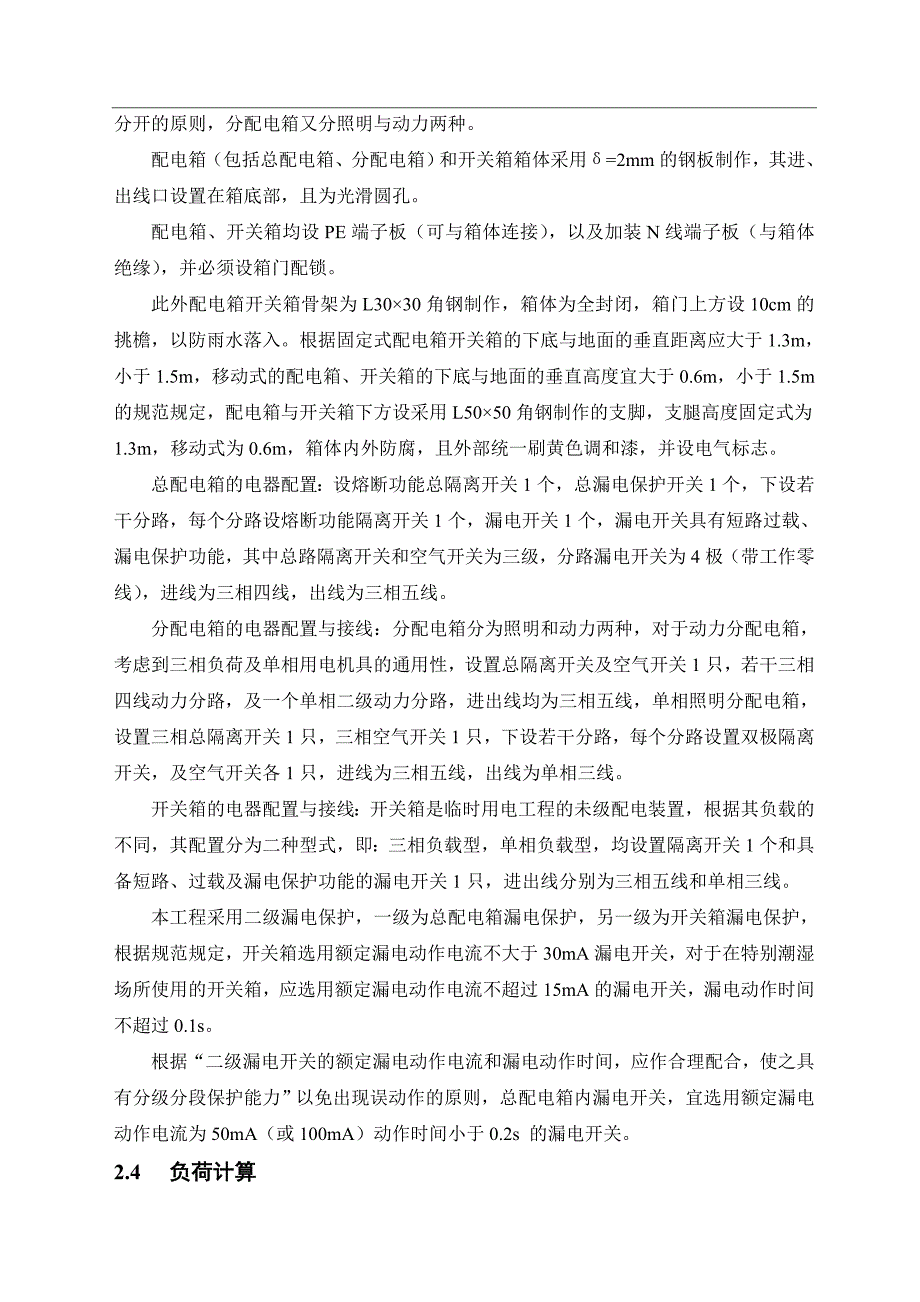

3、地电阻测试,并做好记录归档,接地电阻阻值应不大于10,其中配电总配电屏处接地电阻阻值应不大于4。2.2 防雷系统在工程施工现场内所有外脚手架,均需安装防雷装置。避雷针采用2米长DN25镀锌钢管。引下线利用电气连接的设备金属结构体。接地体安装同TNS系统,接地电阻阻值不大于10。2.3 配电装置本工程施工用电为三级配电两级漏电保护系统,配电装置主要有总配电箱,分配电箱(即二级配电箱)和开关箱(即三级配电箱)三级,同时本系统遵循动力与照明系统分开的原则,分配电箱又分照明与动力两种。配电箱(包括总配电箱、分配电箱)和开关箱箱体采用=2mm的钢板制作,其进、出线口设置在箱底部,且为光滑圆孔。配电箱、开
4、关箱均设PE端子板(可与箱体连接),以及加装N线端子板(与箱体绝缘),并必须设箱门配锁。此外配电箱开关箱骨架为L3030角钢制作,箱体为全封闭,箱门上方设10cm的挑檐,以防雨水落入。根据固定式配电箱开关箱的下底与地面的垂直距离应大于1.3m,小于1.5m,移动式的配电箱、开关箱的下底与地面的垂直高度宜大于0.6m,小于1.5m的规范规定,配电箱与开关箱下方设采用L5050角钢制作的支脚,支腿高度固定式为1.3m,移动式为0.6m,箱体内外防腐,且外部统一刷黄色调和漆,并设电气标志。总配电箱的电器配置:设熔断功能总隔离开关1个,总漏电保护开关1个,下设若干分路,每个分路设熔断功能隔离开关1个,
5、漏电开关1个,漏电开关具有短路过载、漏电保护功能,其中总路隔离开关和空气开关为三级,分路漏电开关为4极(带工作零线),进线为三相四线,出线为三相五线。分配电箱的电器配置与接线:分配电箱分为照明和动力两种,对于动力分配电箱,考虑到三相负荷及单相用电机具的通用性,设置总隔离开关及空气开关1只,若干三相四线动力分路,及一个单相二级动力分路,进出线均为三相五线,单相照明分配电箱,设置三相总隔离开关1只,三相空气开关1只,下设若干分路,每个分路设置双极隔离开关,及空气开关各1只,进线为三相五线,出线为单相三线。开关箱的电器配置与接线:开关箱是临时用电工程的未级配电装置,根据其负载的不同,其配置分为二种型
6、式,即:三相负载型,单相负载型,均设置隔离开关1个和具备短路、过载及漏电保护功能的漏电开关1只,进出线分别为三相五线和单相三线。本工程采用二级漏电保护,一级为总配电箱漏电保护,另一级为开关箱漏电保护,根据规范规定,开关箱选用额定漏电动作电流不大于30mA漏电开关,对于在特别潮湿场所使用的开关箱,应选用额定漏电动作电流不超过15mA的漏电开关,漏电动作时间不超过0.1s。根据“二级漏电开关的额定漏电动作电流和漏电动作时间,应作合理配合,使之具有分级分段保护能力”以免出现误动作的原则,总配电箱内漏电开关,宜选用额定漏电动作电流为50mA(或100mA)动作时间小于0.2s 的漏电开关。2.4 负荷

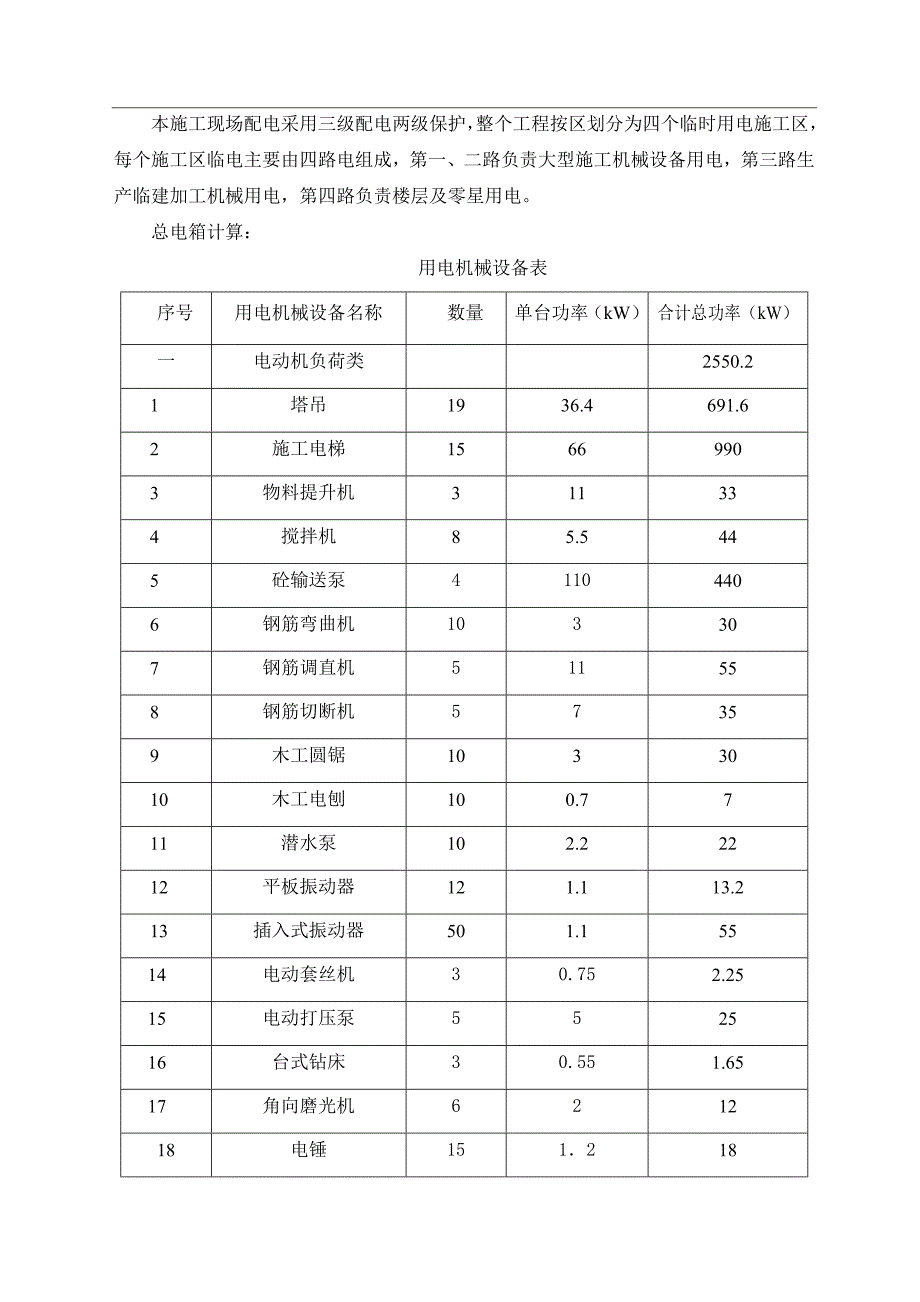

7、计算本施工现场配电采用三级配电两级保护,整个工程按区划分为四个临时用电施工区,每个施工区临电主要由四路电组成,第一、二路负责大型施工机械设备用电,第三路生产临建加工机械用电,第四路负责楼层及零星用电。总电箱计算:用电机械设备表序号用电机械设备名称数量单台功率(kW)合计总功率(kW)一电动机负荷类2550.21塔吊1936.4691.62施工电梯15669903物料提升机311334搅拌机85.5445砼输送泵41104406钢筋弯曲机103307钢筋调直机511558钢筋切断机57359木工圆锯1033010木工电刨100.7711潜水泵102.22212平板振动器121.113.213插入
8、式振动器501.15514电动套丝机30.752.2515电动打压泵552516台式钻床30.551.6517角向磨光机621218电锤15121819冲击钻1506920砂轮切割机642421热熔机51522电动弯管机5157.5二电焊机类负荷12901交流电焊机1023.42342交流电焊机(安装)87563对焊机41004004电渣压力焊机2030600三施工照明类负荷230办公区50生活区120现场照明60合计设备需要容量4010.21.施工总用电量的计算:P=1.051.1(k1PD/COS+ k2 PH + k3 PZ1+k4 PZ2)式中:P供电设备总需要容量(KVA); PD电
9、动机类额定功率(KW); PH电焊机类额定容量(KVA); PZ1室外照明容量(KW); PZ2室内照明容量(KW); COS电动机的平均功率因数(在施工现场一般为0.650.75); k1 、k2、 k3、 k4需用系数,参见下表。序号用电负荷类名称数 量需要系数kk数值1电动机类310台k10.71130台0.630台以上0.5加工厂动力设备类0.52电焊机类310台k20.610台以上0.53室外照明k31.04室内照明k40.8施工用电总负荷:PD =2550.2KW, COS=0.75, PH = 1290KVA, PZ1=60KW,PZ2=170KW, k1 =0.5,k2=0.5
10、,k3=1.0,k4=0.8。将上述数值代如计算公式可得:P =1.051.1(k1PD /COS+ k2 PH + k3 PZ1+ k4 PZ2)=1.051.1(0.5*2550.2/0.75+0.5*1290+1.0*60+136)=2668.2KVA1890KVA本工程建设单位暂定变压器容量还不能完全满足现场生产及生活需要,根据实际情况需要进行增容设计,至少还需要增容一个630KVA的变压器。2.第一施工区用电量的计算:用电机械设备表序号用电机械设备名称数量单台功率(kW)合计总功率(kW)一电动机负荷类6941塔吊136.436.42施工电梯166663物料提升机111114搅拌机2
11、5.5115砼输送泵11101106钢筋弯曲机2367钢筋调直机111118钢筋切断机1779木工圆锯23610木工电刨20.71.411潜水泵22.24.412平板振动器31.13.313插入式振动器151.116.514电动套丝机10.750.7515电动打压泵15516台式钻床10.550.5517角向磨光机22418电锤41.24.819冲击钻40.62.420砂轮切割机14421热熔机11122电动弯管机1151.5二电焊机类负荷310.81交流电焊机223.446.82交流电焊机(安装)27143对焊机11001004电渣压力焊机530150三施工照明类负荷36现场照明36合计设备
12、需要容量1040.8P=1.051.1(k1PD/COS+ k2 PH + k3 PZ1+k4 PZ2)式中:P供电设备总需要容量(KVA); PD电动机类额定功率(KW); PH电焊机类额定容量(KVA); PZ1室外照明容量(KW); PZ2室内照明容量(KW); COS电动机的平均功率因数(在施工现场一般为0.650.75); k1 、k2、 k3、 k4需用系数,参见下表。序号用电负荷类名称数 量需要系数kk数值1电动机类310台k10.71130台0.630台以上0.5加工厂动力设备类0.52电焊机类310台k20.610台以上0.53室外照明k31.04室内照明k40.8施工用电总
13、负荷:PD =694KW, COS=0.75, PH =310.8KVA, PZ1=36KW, k1 =0.5,k2=0.5,k3=1.0. 将上述数值代如计算公式可得:P =1.051.1(k1PD /COS+ k2 PH + k3 PZ1+ k4 PZ2)=1.051.1(0.5*694/0.75+0.5*310.8+36)=685.65KVA685.65KVA0.8548.52KWI =0.6548.521000/(1.7323800.75)=667A选择截面3185mm2+295mm2的VV型铜芯电缆,容许电流为740A。本工程施工一区考虑由1#电源供应,设置1个一级配电箱。第一回路计算:负责塔吊、施工电梯用电用电设备名称单台功率
