桩基缺陷和加固处理的探讨.docx

上传人:p** 文档编号:94673 上传时间:2022-12-21 格式:DOCX 页数:3 大小:17.05KB
下载 相关 举报
桩基缺陷和加固处理的探讨.docx_第1页
第1页 / 共3页
桩基缺陷和加固处理的探讨.docx_第2页
第2页 / 共3页
桩基缺陷和加固处理的探讨.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《桩基缺陷和加固处理的探讨.docx》由会员分享,可在线阅读,更多相关《桩基缺陷和加固处理的探讨.docx(3页珍藏版)》请在第壹文秘上搜索。

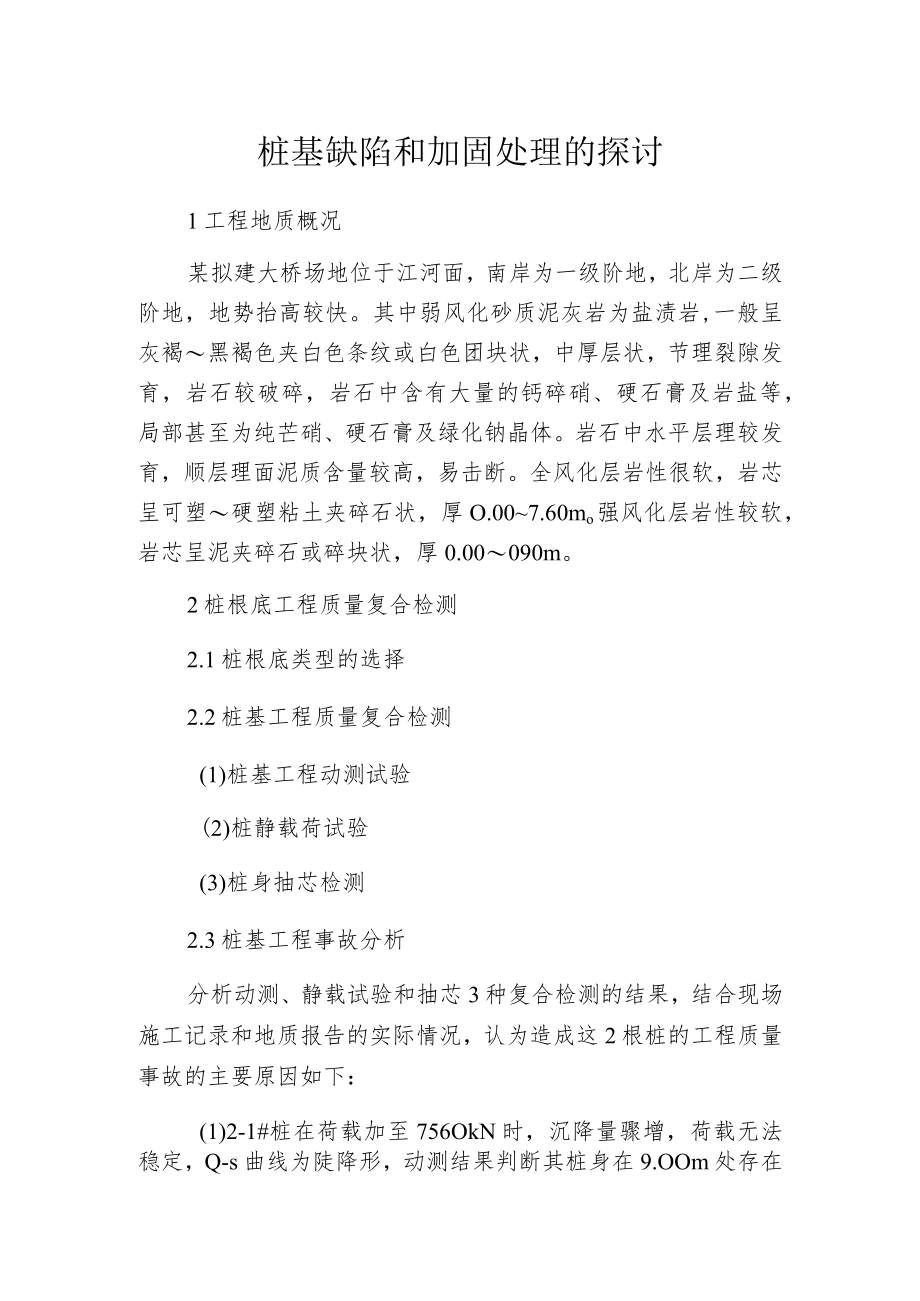

1、桩基缺陷和加固处理的探讨1工程地质概况某拟建大桥场地位于江河面,南岸为一级阶地,北岸为二级阶地,地势抬高较快。其中弱风化砂质泥灰岩为盐渍岩,一般呈灰褐黑褐色夹白色条纹或白色团块状,中厚层状,节理裂隙发育,岩石较破碎,岩石中含有大量的钙碎硝、硬石膏及岩盐等,局部甚至为纯芒硝、硬石膏及绿化钠晶体。岩石中水平层理较发育,顺层理面泥质含量较高,易击断。全风化层岩性很软,岩芯呈可塑硬塑粘土夹碎石状,厚O.007.60mo强风化层岩性较软,岩芯呈泥夹碎石或碎块状,厚0.00090m。2桩根底工程质量复合检测2.1桩根底类型的选择2.2桩基工程质量复合检测(1)桩基工程动测试验(2)桩静载荷试验(3)桩身抽

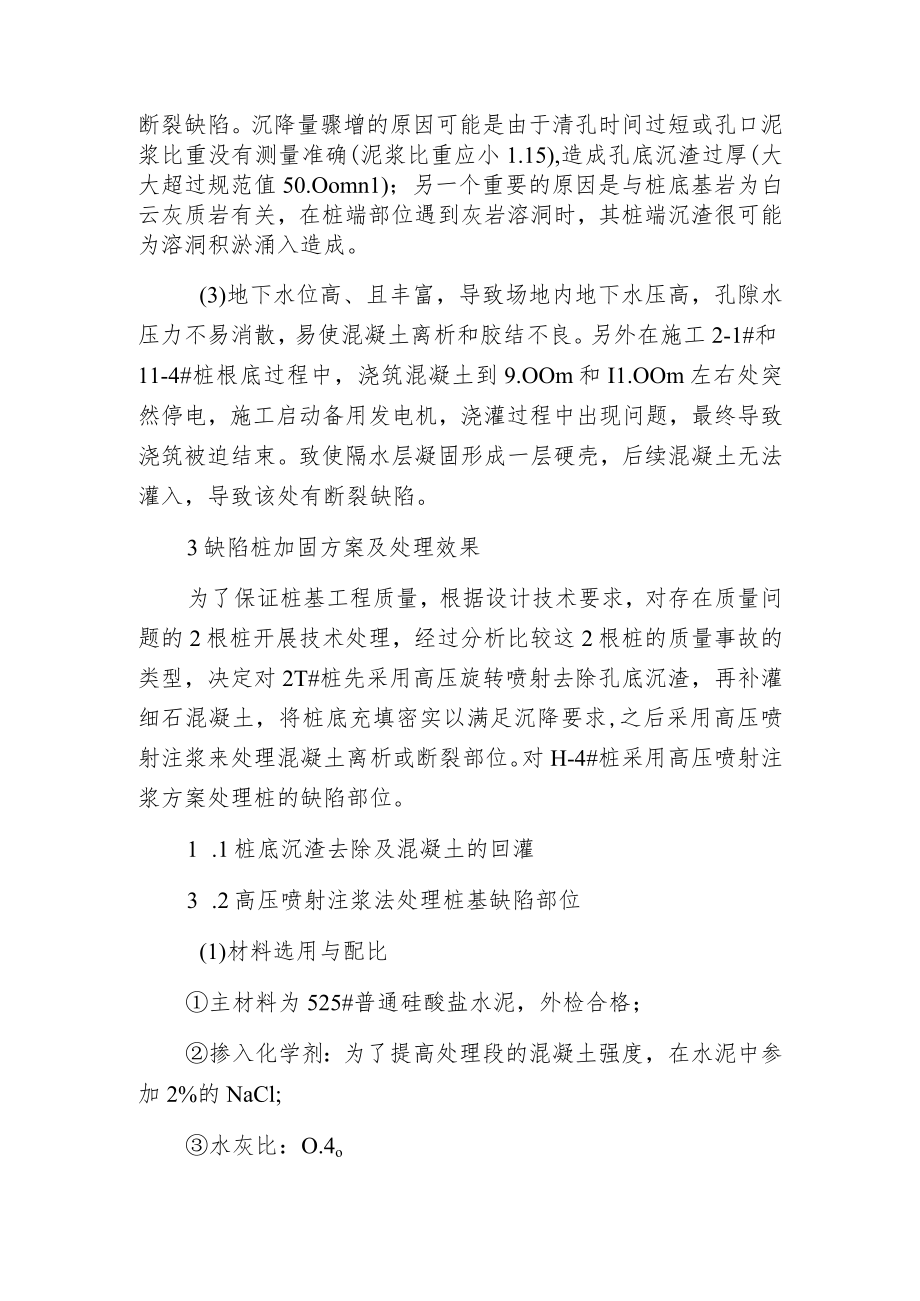

2、芯检测2.3桩基工程事故分析分析动测、静载试验和抽芯3种复合检测的结果,结合现场施工记录和地质报告的实际情况,认为造成这2根桩的工程质量事故的主要原因如下:(1)2-1#桩在荷载加至756OkN时,沉降量骤增,荷载无法稳定,Q-s曲线为陡降形,动测结果判断其桩身在9.OOm处存在断裂缺陷。沉降量骤增的原因可能是由于清孔时间过短或孔口泥浆比重没有测量准确(泥浆比重应小1.15),造成孔底沉渣过厚(大大超过规范值50.Oomn1);另一个重要的原因是与桩底基岩为白云灰质岩有关,在桩端部位遇到灰岩溶洞时,其桩端沉渣很可能为溶洞积淤涌入造成。(3)地下水位高、且丰富,导致场地内地下水压高,孔隙水压力不

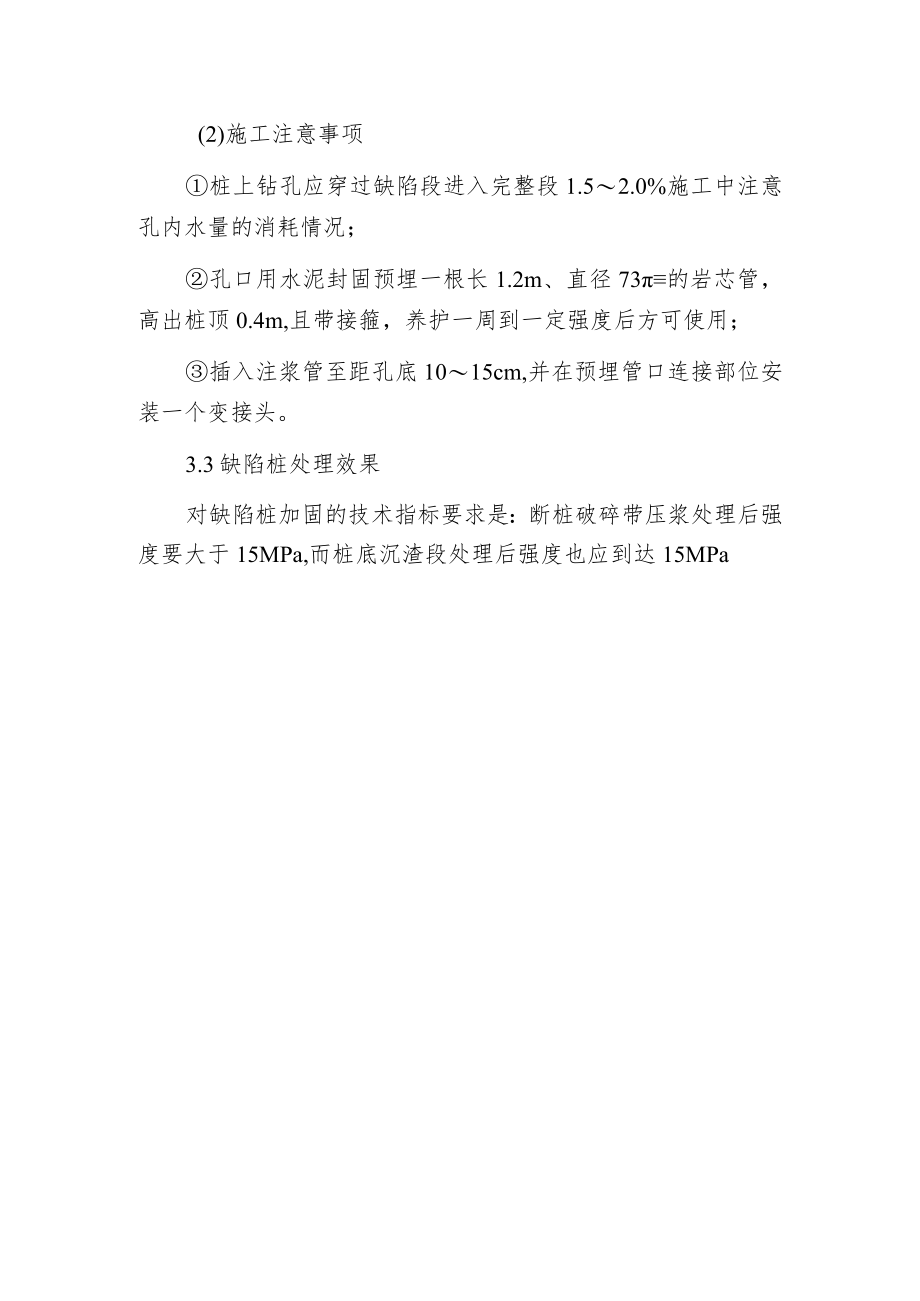

3、易消散,易使混凝土离析和胶结不良。另外在施工2-1#和11-4#桩根底过程中,浇筑混凝土到9.OOm和I1.OOm左右处突然停电,施工启动备用发电机,浇灌过程中出现问题,最终导致浇筑被迫结束。致使隔水层凝固形成一层硬壳,后续混凝土无法灌入,导致该处有断裂缺陷。3缺陷桩加固方案及处理效果为了保证桩基工程质量,根据设计技术要求,对存在质量问题的2根桩开展技术处理,经过分析比较这2根桩的质量事故的类型,决定对2T#桩先采用高压旋转喷射去除孔底沉渣,再补灌细石混凝土,将桩底充填密实以满足沉降要求,之后采用高压喷射注浆来处理混凝土离析或断裂部位。对H-4#桩采用高压喷射注浆方案处理桩的缺陷部位。1 .1

4、桩底沉渣去除及混凝土的回灌3 .2高压喷射注浆法处理桩基缺陷部位(1)材料选用与配比主材料为525#普通硅酸盐水泥,外检合格;掺入化学剂:为了提高处理段的混凝土强度,在水泥中参加2%的NaCl;水灰比:O.4o(2)施工注意事项桩上钻孔应穿过缺陷段进入完整段1.52.0%施工中注意孔内水量的消耗情况;孔口用水泥封固预埋一根长1.2m、直径73的岩芯管,高出桩顶0.4m,且带接箍,养护一周到一定强度后方可使用;插入注浆管至距孔底1015cm,并在预埋管口连接部位安装一个变接头。3.3缺陷桩处理效果对缺陷桩加固的技术指标要求是:断桩破碎带压浆处理后强度要大于15MPa,而桩底沉渣段处理后强度也应到达15MPa

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 修缮加固与改造

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
