临时设施专项施工方案.doc

上传人:p** 文档编号:946790 上传时间:2024-05-11 格式:DOC 页数:15 大小:6.32MB
下载 相关 举报
临时设施专项施工方案.doc_第1页
第1页 / 共15页
临时设施专项施工方案.doc_第2页
第2页 / 共15页
临时设施专项施工方案.doc_第3页
第3页 / 共15页
临时设施专项施工方案.doc_第4页
第4页 / 共15页
临时设施专项施工方案.doc_第5页
第5页 / 共15页
临时设施专项施工方案.doc_第6页
第6页 / 共15页
临时设施专项施工方案.doc_第7页
第7页 / 共15页
临时设施专项施工方案.doc_第8页
第8页 / 共15页
临时设施专项施工方案.doc_第9页
第9页 / 共15页
临时设施专项施工方案.doc_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《临时设施专项施工方案.doc》由会员分享,可在线阅读,更多相关《临时设施专项施工方案.doc(15页珍藏版)》请在第壹文秘上搜索。

1、. 目 录 一、工程概况2二、编制依据2三、施工总体部署2四、施工区临建计划3五、生活区布置6六、临建施工顺序7七、质量验收与管理要求8八、消防设施的布置8九、抗台风措施8十、安全文明施工10十一、活动房厂家提供的相关资料与附图10工程临时设施专项施工方案一、工程概况包括工程名称、工程地点、建筑面积、建筑高度、结构形式、结构层次、建设单位(开发单位)、设计单位、监理单位、施工单位等。二、编制依据1本工程施工组织设计。2建筑地基基础工程施工质量验收规范GB5020220023砌体工程施工质量验收规范GB5020320024钢结构工程施工质量验收规范GB5020520025建筑结构荷载规范 GB5

2、0009-20116建筑施工安全检查标准JGJ59-117中天集团三体系整合程序文件8中天集团公司CIS形象设计标准9省市相关标准及文件规定三、施工总体部署根据施工组织设计要求,在现场施工总平面图规划临时用房布置分三大区域办公区用房、作业区用房、生活区用房。施工作业区及办公区不住人,做到生产区与生活区完全分开。1施工区施工区根据施工现场统筹安排,合理布置,主要考虑:1.1布点要适合生产需要,方便职工上下班。1.2不许占据正式工程位置,避开挖土、填土机械及车辆运输道路。1.3尽量靠近计划中的施工道路。1.4电源、水管线路布置合理、经济。1.5布置合理紧凑,充分利用场地,钢筋棚尽量在吊装区域。其余

3、将避开高空吊装区。1.6以经济、实用、安全为原则,利用钢管、扣件等周转性材料搭设,便于重复利用,节约能源及成本。1.7符合安全防火及其它安全防护要求,确保消防通道畅通。1.8保障建筑工人和机械设备的安全。2 生活区根据建筑工程特点,工程需要大量的劳力和劳动量,为了科学合理地减轻劳动量和改造工人劳动强度,让职工有一个舒适的休息场所,本工程将施工区和生产区完全划分开来。按照现场实际情况,生活区设置在,占地面积约,将搭设间彩钢房,合计建筑面积,结构采用保温彩钢房搭设,塑钢窗,一层加防盗窗,宿舍区设置食堂、浴室、民工学校等辅助设施,集工人吃、住、休息、学习为一体。四、施工区临建计划施工作业区用房设置在

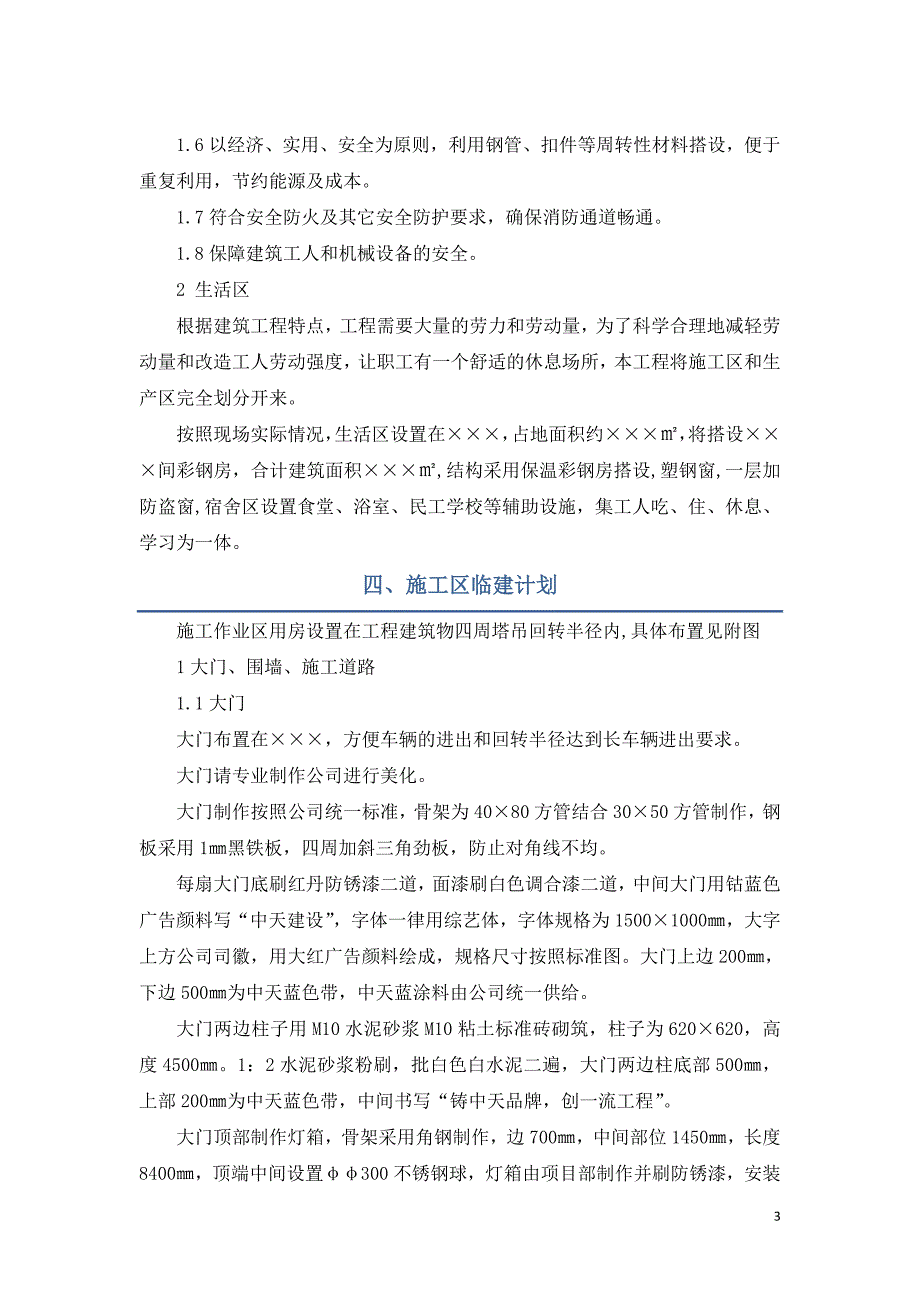

4、工程建筑物四周塔吊回转半径内,具体布置见附图1大门、围墙、施工道路1.1大门大门布置在,方便车辆的进出和回转半径达到长车辆进出要求。大门请专业制作公司进行美化。大门制作按照公司统一标准,骨架为4080方管结合3050方管制作,钢板采用1黑铁板,四周加斜三角劲板,防止对角线不均。每扇大门底刷红丹防锈漆二道,面漆刷白色调合漆二道,中间大门用钴蓝色广告颜料写“中天建设”,字体一律用综艺体,字体规格为15001000,大字上方公司司徽,用大红广告颜料绘成,规格尺寸按照标准图。大门上边200,下边500为中天蓝色带,中天蓝涂料由公司统一供给。大门两边柱子用M10水泥砂浆M10粘土标准砖砌筑,柱子为620

5、620,高度4500。1:2水泥砂浆粉刷,批白色白水泥二遍,大门两边柱底部500,上部200为中天蓝色带,中间书写“铸中天品牌,创一流工程”。大门顶部制作灯箱,骨架采用角钢制作,边700,中间部位1450,长度8400,顶端中间设置300不锈钢球,灯箱由项目部制作并刷防锈漆,安装完成后由公司委托专业广告公司制作喷绘布挂设。上部三角部位写“中天建设”字体,最上部为中天徽标,下部矩形方框书写“工程项目部”,内装40W日光灯,灯箱与柱面由予留的槽钢与灯箱焊接固定。1.2施工区围墙本施工围墙(写清楚布置范围等内容)。围墙内部采用1:3水泥砂浆粉刷后,满批一遍白水泥,书写企业的各种标语,以提高职工的认同

6、感和安全生产氛围。围墙上部200及下部500用中天蓝涂料,中间字体也采用中天蓝颜料书写,字体为综艺字体。围墙基础做法:基础采用混凝土地梁或砖块大放脚。围墙每隔六米设置一个砖柱。砖柱尺寸为400*400mm。1.3施工道路本工程施工道路宽为4m,与进入生活区道路均采用混凝土硬化处理,局部留置一些绿化带点缀,大门入口处地面采用100厚碎石垫层20厚C25混凝土,门口设置车辆冲洗槽,对进出车辆进行冲洗。其余场地采用12厚C25混凝土进行硬化处理,混凝土浇筑后及时进行浇水养护达到强度标准后,即可使用,局部利用原已有硬化的设施。2 办公楼、仓库、厕所2.1办公楼办公楼临时用房将搭设在,占地,具体做法:基

7、础为240宽500深砖基,M10水泥砂浆,M10粘土标准砖。结构为彩钢板活动房定型材料,由江苏吴江振宏彩钢板厂专业生产施工。具体结构:钢结构主骨架,50系列夹芯隔热彩钢板隔断及75系列屋面板,九夹板楼板,50系列彩钢板门,塑钢推拉窗。屋面与墙体彩钢板连接均采用定型铝型材及抽芯铝铆钉相固定。地坪:会议室地面铺贴600*600玻化地砖,其余地坪70厚C10砼垫层,20厚水泥砂浆抹光,楼层铺设塑料垫布。2.2门卫、仓库门卫各设置在大门右侧,占地面积:, 结构采用彩钢搭设,地面采用素土夯实,100厚碎石垫层,50厚C20混凝土面层,20厚1:2水泥砂浆面。临时仓库布置在,共间,结构采用,平面尺寸;施工

8、班组仓库布置在,结构采用。地面采用素土夯实,80厚碎石垫层,50厚C15混凝土基层,20厚1:2水泥砂浆面层。2.3厕所临时厕所布置在,平面尺寸,结构采用,地面采用素土夯实,80厚碎石垫层,50厚C15混凝土基层,300300防滑地砖,蹬坑部位采用250300便槽,设置自动冲洗箱,厕所隔断铺贴白色瓷砖,天棚为塑料扣板,在厕所下部设置化粪池,污水排入筹建大楼的已有管网内。临时厕所分男女厕所搭建。在办公室底层设置厕所,平面尺寸为,前后男女隔开,地面铺贴300300防滑地砖。厕所每天安排专人进行清扫,确保厕所无异味。3操作棚3.1搅拌机棚搅拌机棚搭设,平面尺寸。材料为钢管配合扣件进行搭设,高度3米,

9、顶部为人字形,铺设石棉瓦,顶部离开屋尖30搭设安全防护棚,防护棚边设900高翻边,底部铺设竹笆,搅拌机两侧用模板封闭,减少噪音污染,出料口设置沉淀池,每天清洗后的泥浆经过沉淀池后排入市政管网。3.2木工棚木工棚搭设在,平面尺寸。材料为钢管配合扣件进行搭设,高度3米,顶部为人字形,铺设石棉瓦,顶部离开屋尖30搭设安全防护棚,防护棚边设900高翻边,底部铺设竹笆,设置15002000木门,木工棚四面用模板封闭,减少噪音污染和锯末飞扬,地面进行硬化。3.3钢筋棚钢筋棚搭设在,平面尺寸。材料为钢管配合扣件进行搭设,高度3米,顶部为人字形,铺设石棉瓦,顶部离开屋尖30搭设安全防护棚,防护棚边设900高翻

10、边,底部铺设竹笆。3.4总配电房总配电房设置在,平面尺寸。采用标准砖砌筑,高度2700,屋面铺设彩钢板,留置9002000门,6001200百叶窗通风,窗外用金属网隔离,防止麻雀等飞鸟进入配电房,地面配电箱前铺设绝缘布,设置电缆沟,沟底用C15混凝土浇筑,沟壁砌筑240砖墙,沟盖板400500用混凝土预制。五、生活区布置1食堂食堂设置在宿舍区,平面尺寸,其中餐厅m2,操作间m2,熟食间m2,宿舍m2。基础采用240宽500深砖基,所有钢结构材料为彩钢板活动房定型材料,由彩板钢架公司专业生产施工。具体结构:钢结构主骨架,50系列夹芯隔热彩钢板隔断及屋面板,九夹板楼板,50(或50,具体由项目部自

11、定)系列彩钢板门,塑钢推拉窗。屋面与墙体彩钢板连接均采用定型铝型材及抽芯铝铆钉相固定。地坪:餐厅地面铺贴300*300防滑地砖,12002000门,熟食间、操作间地面铺贴300*300防滑地砖,其余地坪70厚C10砼垫层,20厚水泥砂浆抹光。熟食间售菜窗口采用600高塑钢通窗,操作台采用成型桌子,操作间地面中间设置300宽明沟,上铺设钢筋盖板,内部设置洗菜、洗碗、淘米池等6个水池,按卫生要求采用电蒸饭车,电开水炉,煤气灶。2浴室分男、女浴室,男浴室平面尺寸m2,女浴室m2。结构采用彩钢板搭设,高度,男浴室布置个水龙头,女浴室布置个水龙头,地面采用300300防滑地砖,四周设置12060明沟,照

12、明采用防潮灯。3宿舍宿舍采用装配式彩钢活动房,平面尺寸m2,2层幢,共间。宿舍基础采用240宽500深砖基,所有钢结构材料为彩钢板活动房定型材料,由彩板钢架公司专业生产施工。具体结构:钢结构主骨架,50系列夹芯隔热彩钢板隔断及屋面板,九夹板楼板,50系列彩钢板门,塑钢推拉窗。屋面与墙体彩钢板连接均采用定型铝型材及抽芯铝铆钉相固定。宿舍地面素土夯实,80厚碎石垫层,50厚C20混凝土基层,20厚1:2水泥砂浆面层,楼面采用模板和木龙骨结合方钢骨架,面层铺设塑料垫布。每个房间照明采用2盏日光灯,每个铺位设置一个插座,宿舍尺寸,放置4张双层双人床,住宿8个人。每个宿舍外门张挂宿舍牌,牌上标明职工姓名

13、和照片,每个楼层张挂一张宿舍卫生制度牌。(具体由项目部根据实际情况做调整)4晒衣区晒衣架布置在,采用镀锌钢管制作,高度2000,长度3米左右,供职工晒衣、晒被等用。(具体由项目部根据实际情况做调整)5花坛花坛布置在,种植适宜的绿化,以美化现场环境。(具体由项目部根据实际情况做调整)六、临建施工顺序1在总施工平面图指定地方先进行场地平整,然后基础放线,先地下,后地上,对地下的管线预埋先做。 2生活区及办公用房:挖基槽做砖基砌砖墙安装夹芯彩钢板隔断(一层)搁支架搁置楼板 安装夹芯彩钢板隔断(二层 )盖夹芯彩钢板屋面板 做地面层水泥砂浆面层。3作业区用房:搭设钢管骨架盖石棉瓦 竹节板围护防坠棚搭设

14、浇地坪砼。七、质量验收与管理要求1严格按施工规范及行业标准施工,对钢结构骨架、连接节点在施工中严格把关,并进行隐蔽验收,不符合要求禁止进入下道工序。2对作业区的临时用房做仔细的检查,从刚度及稳定性方面进行验收,确保临时用房骨架强度,无塌倒现象。3完工后组织有关人员进行验收,并办理验收报告,送项目部存档。4验收标准:屋面、外墙无渗漏, 栏杆牢固,节点连接符合要求,楼地面面层无起砂、起皮、起壳现象。八、消防设施的布置1职工宿舍每层配两只灭火器,并设置在每层楼梯间部位。2食堂设置两个,挂在门口醒目处。3配电房设置:泡沫灭火器二只,机修房、钢筋棚同木工棚均设置二个。施工楼层每层挂四只。并放在方便取用的地方。(具体根据建筑面积进行调整)4施工现场动用明火处按实际情况设置。5配电房、木工棚等重要场所设置禁烟区,并挂帖禁烟牌、消防标语。6建筑物内不准随意堆放物料,不准随意在内居住。油类、气类等易燃物,下班时带出,放回库房。7现场内从事电焊、气焊工作人员均受过消防知识教育,持有操作合格证,指派监护人员,并配备灭火器。使用明火时,要员离易燃易爆物,操作过程中,监护人员不准擅自离开岗位。工地内使用的氧气、乙炔须设专人保管。使用时氧气、乙炔安全间距不得小于10米。8施工现场应有明显的防火宣传标志。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
