《临水施工方案.doc》由会员分享,可在线阅读,更多相关《临水施工方案.doc(10页珍藏版)》请在第壹文秘上搜索。

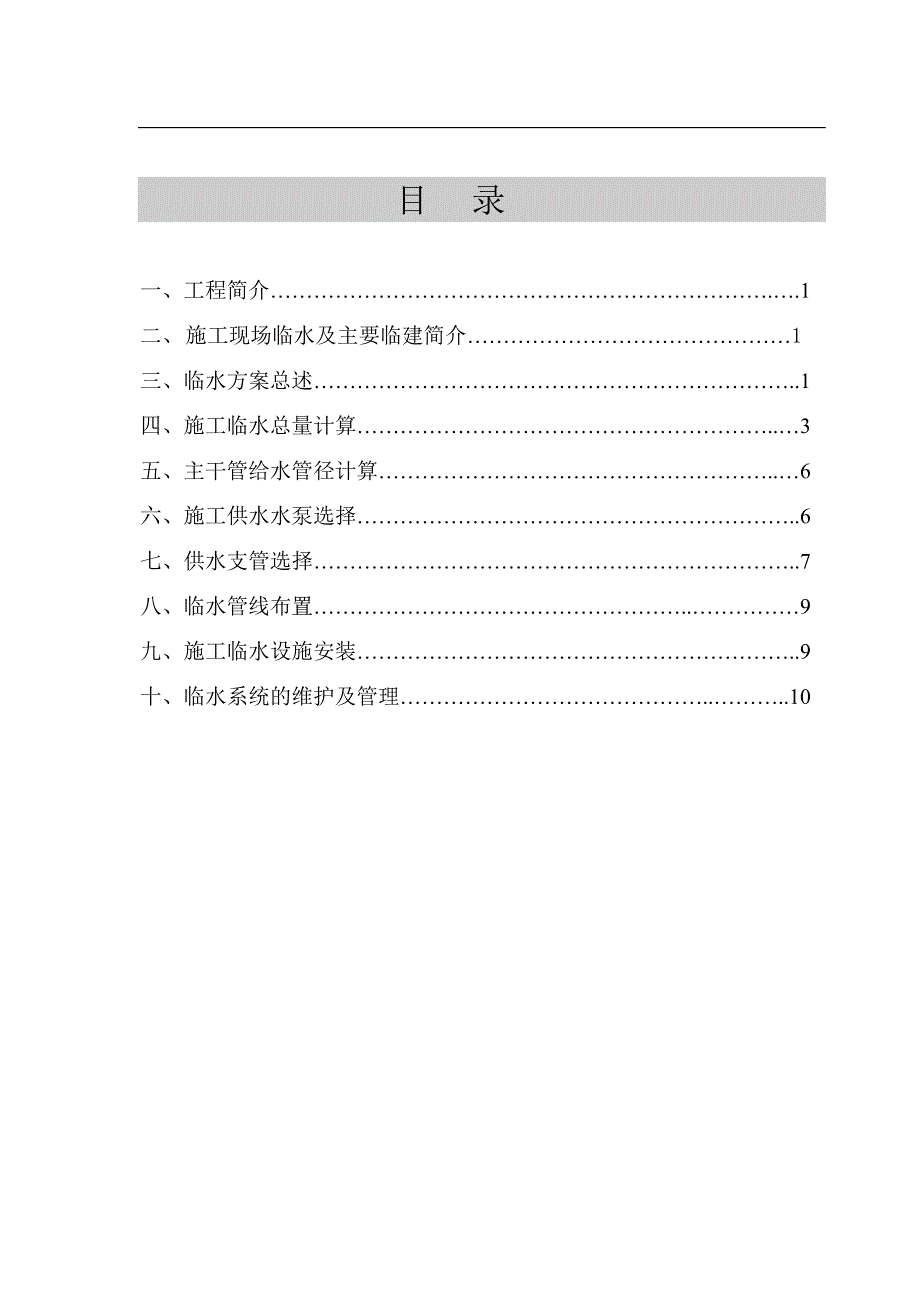

1、 目 录 一、工程简介.1二、 施工现场临水及主要临建简介1三、临水方案总述.1四、施工临水总量计算.3五、主干管给水管径计算.6六、施工供水水泵选择.6七、供水支管选择.7八、临水管线布置.9九、施工临水设施安装.9十、临水系统的维护及管理.10一、 工程简介略。二、 施工现场临水及主要临建简介2.1施工现场临水情况 现场临时水源在现场打深水井解决,水源位置在职工食堂右侧。2.2主要用水临建情况 施工现场生活区、办公区和混凝土搅拌站,办公区由23间砖房组成(单层布置)。其中主要用水部位为混凝土搅拌站、施工部位、食堂。 三、 临水方案总述3.1给水设计:3.1.1平面给水3.1.1.1 根据本

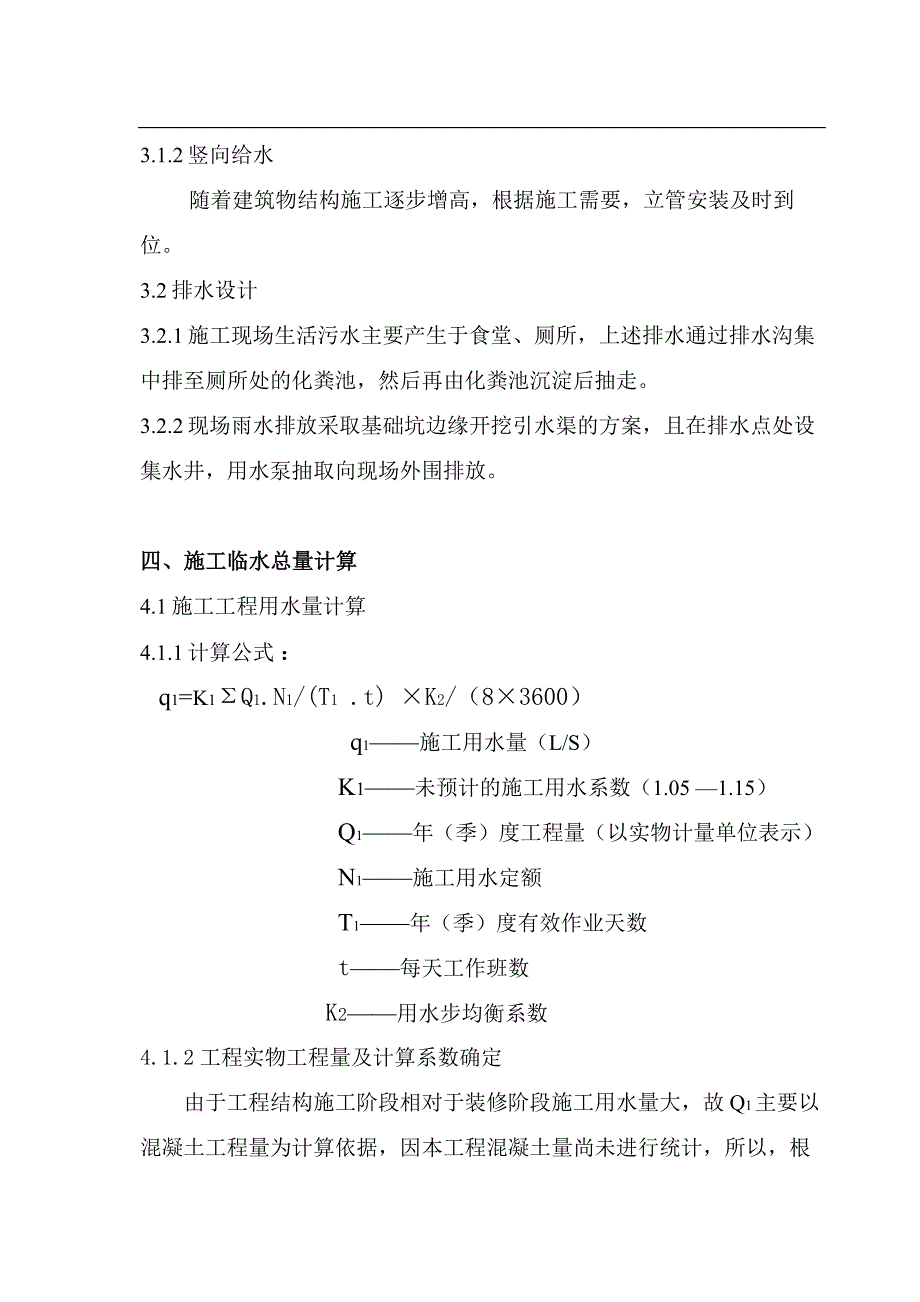

2、工程施工区域内待建建筑的实际情况及哈尔滨市施工现场管理的有关规定,本方案拟采用树枝状管网布置临时施工用水管网,树枝状管网主给水管从水泵房引出后加设水表及水表井,在管线上按照施工需要或一定距离留设给水点。3.1.1.2施工用水布置 施工、生活用水由水源主干管引出三路供水管线:一路沿工人宿舍中间经工人食堂、搅拌站 敷设至管理人员办公室,并从该路管线的工人食堂、管理人员办公室东侧分别引出两路管线供工程主体使用;一路供楼上生产用水;一路供钢筋加工棚及木工棚使用。3.1.2竖向给水 随着建筑物结构施工逐步增高,根据施工需要,立管安装及时到位。3.2排水设计3.2.1施工现场生活污水主要产生于食堂、厕所,
3、上述排水通过排水沟集中排至厕所处的化粪池,然后再由化粪池沉淀后抽走。3.2.2现场雨水排放采取基础坑边缘开挖引水渠的方案,且在排水点处设集水井,用水泵抽取向现场外围排放。四、施工临水总量计算4.1施工工程用水量计算4.1.1计算公式 : q1=K1Q1.N1/(T1 .t) K2/(83600) q1施工用水量(L/S) K1未预计的施工用水系数(1.05 1.15) Q1年(季)度工程量(以实物计量单位表示) N1施工用水定额 T1年(季)度有效作业天数 t每天工作班数 K2用水步均衡系数4.1.2工程实物工程量及计算系数确定 由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝
4、土工程量为计算依据,因本工程混凝土量尚未进行统计,所以,根据施工经验暂确定混凝土的大概实物工作量为22000立方米,混凝土现场搅拌施工用水定额取250升/立方米,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为240天;每天按照1.5各工作班计算;因此: K1=1.1 Q1=22000立方米 N1=950 升/立方米 T1=300天 t=1.5班 K2=1.54.1.3工程用水计算 q1=K1 Q1.N1/(T1 .t) K2/(83600) =1.1(22000950)/(2401.5)1.5/(83600) =3.33L/S4.2施工现场生活用水4.2.1 计算公式 :
5、q2=(P1N2K3)/(t83600) q2施工现场生活用水量(L/S) P1施工现场高峰昼夜人数(拟定500人) N2施工现场生活用水定额(20L/人.班) t每天工作班数(班) K3用水步均衡系数(1.30 1.50)4.2.2施工现场生活用水计算 q2=(P1N2K3)/(t83600) =(500201.4)/(1.583600) =0.32L/S4.3工人生活区用水4.3.1 计算公式 q3=(P2N3K3)/(243600) q3生活区生活用水量(L/S) P2生活区居住人数(拟定500人) N2生活区生活用水定额(20升/人.班) t每天工作班数(班) K3用水步均衡系数(2.
6、002.50) 4.3.2工人生活用水系数确定 生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:4.3.3用水量计算 q3 =(P2N3)K3/(243600) =(50025+50015+50030%30+50030)2.00/(243600) =0.91L/S4.4总用水量计算: Q=q1+ q2+q3=2.78+0.32+0.91=4.01L/S 五、给水主干管管径计算 5.1计算公式 D=4Q/(v.1000) 其中:D水管管径(m) Q耗水量(m/s) V管网
7、中水流速度(m/s) V管网中水流速度(m/s)其中:耗水量Q经过前面计算:Q=4.01L/S 管网中水流速V经过查表:V=1.5米/秒 D=4Q/(v.1000) =44.31/3.141.51000 =0.061m5.3 给水主干管确定: 因此施工用水的有关管理规定,结合上述计算结果,供水水管管径确定为65mm,已满足施工及生活用水使用。六.施工供水水泵选择6.1水泵扬程计算计算公式:H= H1+H2+H3H为水泵总扬程(m)H1为水泵送水到最不利点的高差(m)H2为管路水头损失(m),一般H2=(0.150.20)H1H3为最不利点出水水压(m)6.2施工及生活用水水泵扬程计算及水泵选择
8、 H= H1+H2+H3 H1=55m H2=0.1555=8.25m H3=2m H= 55+8.25+2 =65.25m根据施工用水量q=4.56L/S,施工及生活供水最高扬程H=65.25m,所以施工及生活用水加压泵选择扬程为8050米、功率为20KW、流量711L/S的3DA8水泵。七、供水支管选择7.1 搅拌站用水支管选用7.1.1搅拌站用水量计算7.1.1.1计算公式 q1=K1(QN1)/(T1 t)K2/(83600) 其中: q1施工分项用水量(L/S) K1未预计的施工用水系数(一般取1.051.15) Q1年(季度、天或小时)计划完成的工程量 N1施工用水定额 T1年(季
9、度、天或小时)有效作业时间 K2施工现场用水不均衡系数 t每天工作班数7.1.1.2计算系数的确定 本工程搅拌站共设3台出料容量为0.35立方米强制式搅拌机,该搅拌机工作效率为7.2立方米/小时,混凝土估计用水量为250升/立方米,经过查表施工用水不均衡系数K2为1.051.10,取k2=1.057.1.1.3搅拌站用水计算 q1=K1(QN1)/(T1t) K2/(83600) =1.05(37.2250)/ 11.05/3600 =1.5升/秒 经过查表选择管径D=40mm( 经过查表水的流速V=1.19m/s符合规定的要求)。7.1.2生 活、办公区用水量计算 7.1.2.1计算公式 q
10、3=(P2N3K3)/(243600) q3生活区生活用水量(L/S) P2生活区居住人数(拟定500人,含管理人员); N3生活区昼夜全部生活用水定额(80120升/人) K3生活用水不均衡系数(2.002.50)7.1.2.2工人生活用水系数确定生活区生活用水定额取N3=80升/人生活用水不均衡系数取K3=2.007.1.2.3办公及生活用水量计算 q3 =(P2N3)K3/(243600) =500802.00/(243600) =0.93L/S 经过查表选择管径D=40mm( 经过查表水的流速V=1.03m/s符合规定的要求)。八、临水管线布置临水管线详细布置见施工现场临水平面布置图。 九、施工临水设施安装9.1工艺流程施工准备 管道预制加工 埋地管道除锈防腐 管道支架制作及安装 管道预制安装 室内明装干管预制及安装 立管预制及安装,水泵及其它附属设备的安装 其它附属设备安装 卫生洁具安装 后续立管及附件安装 9.2管道预制加工 按照设计图纸画出管道分路、管径、变径、预留管口及其它附件位置等施工草图。在实际安装位置作出标记,按照标记量出实际安装的准确尺寸,
