内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc

上传人:p** 文档编号:946951 上传时间:2024-05-13 格式:DOC 页数:21 大小:111.31KB
下载 相关 举报
内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc_第1页
第1页 / 共21页
内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc_第2页
第2页 / 共21页
内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc_第3页
第3页 / 共21页
内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc_第4页
第4页 / 共21页
内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc_第5页
第5页 / 共21页
内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc_第6页
第6页 / 共21页
内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc_第7页
第7页 / 共21页
内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc_第8页
第8页 / 共21页
内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc_第9页
第9页 / 共21页
内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc》由会员分享,可在线阅读,更多相关《内蒙古某铜钼矿扩建项目高位水池回形水池工程施工方案(钢筋混凝土矩形水池).doc(21页珍藏版)》请在第壹文秘上搜索。

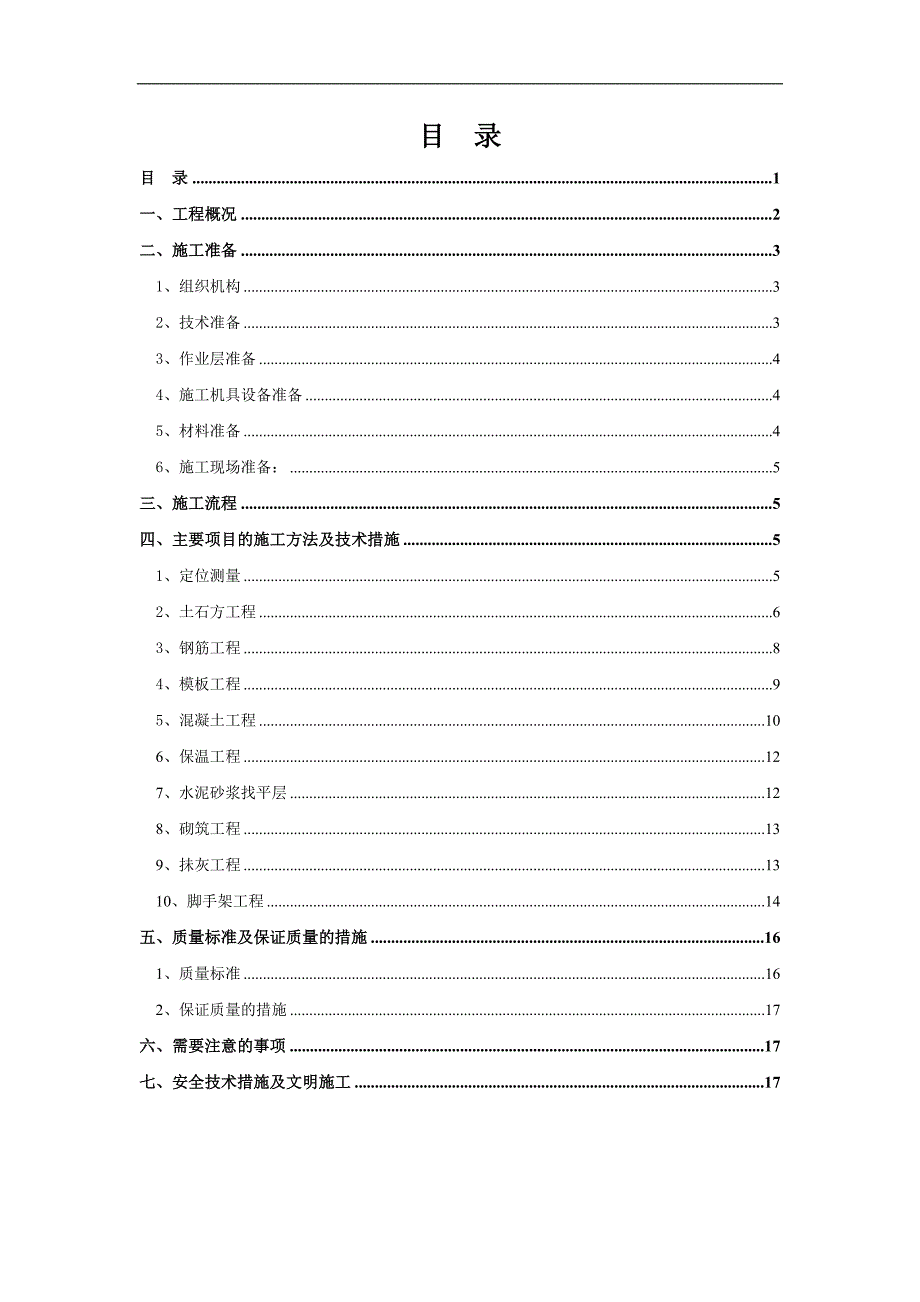

1、某某二期扩建项目高位水池回水池工程施 工 方 案 编 制:审 核:审 批:施工单位: 编制日期: 年 月 日 目 录目 录1一、工程概况2二、施工准备31、组织机构32、技术准备33、作业层准备44、施工机具设备准备45、材料准备46、施工现场准备:5三、施工流程5四、主要项目的施工方法及技术措施51、定位测量52、土石方工程63、钢筋工程84、模板工程95、混凝土工程106、保温工程127、水泥砂浆找平层128、砌筑工程139、抺灰工程1310、脚手架工程14五、质量标准及保证质量的措施161、质量标准162、保证质量的措施17六、需要注意的事项17七、安全技术措施及文明施工17高位水池回水

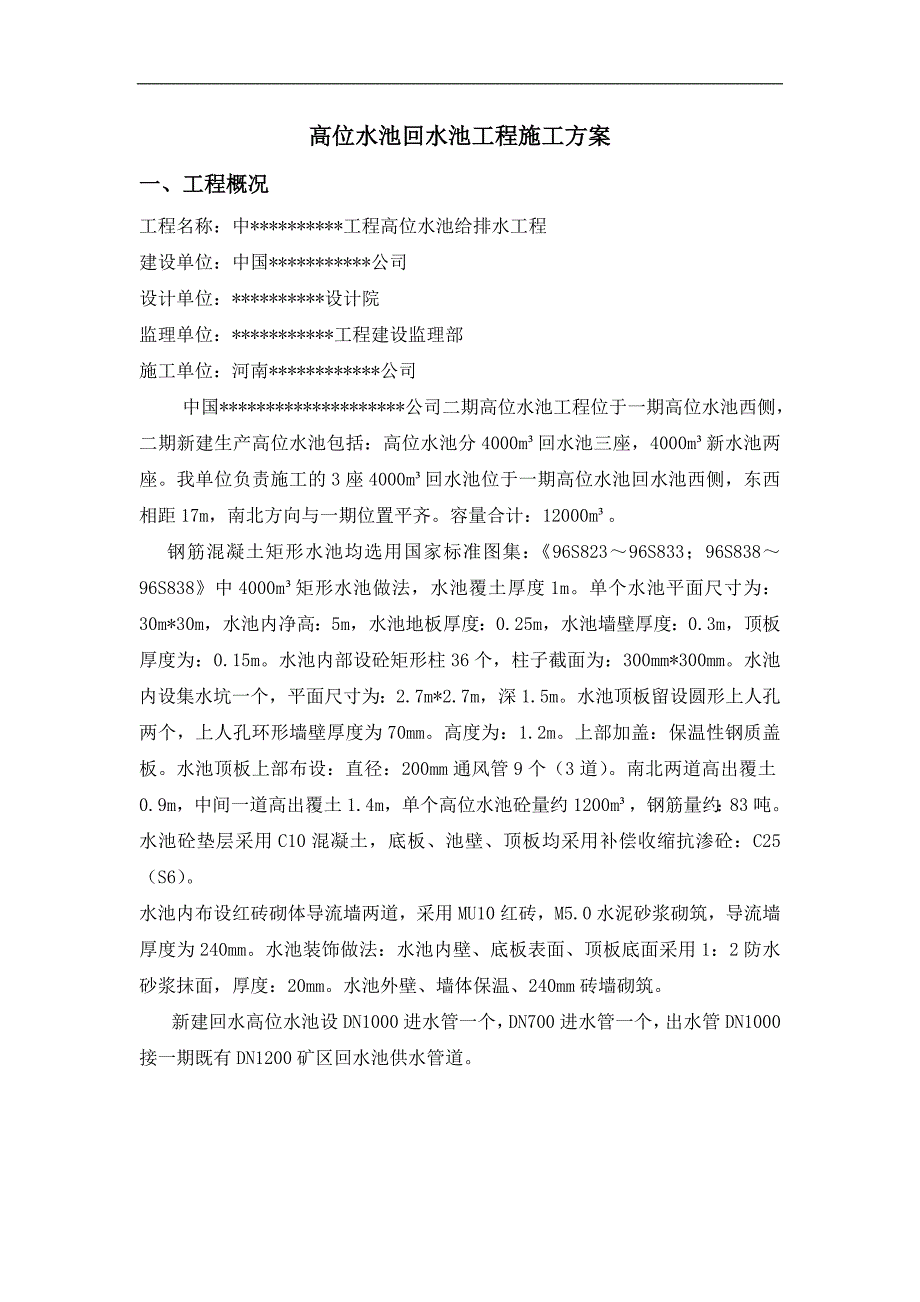

2、池工程施工方案一、工程概况工程名称:中*工程高位水池给排水工程建设单位:中国*公司设计单位:*设计院监理单位:*工程建设监理部施工单位:河南*公司 中国*公司二期高位水池工程位于一期高位水池西侧,二期新建生产高位水池包括:高位水池分4000m回水池三座,4000m新水池两座。我单位负责施工的3座4000m回水池位于一期高位水池回水池西侧,东西相距17m,南北方向与一期位置平齐。容量合计:12000m。 钢筋混凝土矩形水池均选用国家标准图集:96S82396S833;96S83896S838中4000m矩形水池做法,水池覆土厚度1m。单个水池平面尺寸为:30m*30m,水池内净高:5m,水池地板

3、厚度:0.25m,水池墙壁厚度:0.3m,顶板厚度为:0.15m。水池内部设砼矩形柱36个,柱子截面为:300mm*300mm。水池内设集水坑一个,平面尺寸为:2.7m*2.7m,深1.5m。水池顶板留设圆形上人孔两个,上人孔环形墙壁厚度为70mm。高度为:1.2m。上部加盖:保温性钢质盖板。水池顶板上部布设:直径:200mm通风管9个(3道)。南北两道高出覆土0.9m,中间一道高出覆土1.4m,单个高位水池砼量约1200m,钢筋量约:83吨。水池砼垫层采用C10混凝土,底板、池壁、顶板均采用补偿收缩抗渗砼:C25(S6)。水池内布设红砖砌体导流墙两道,采用MU10红砖,M5.0水泥砂浆砌筑,

4、导流墙厚度为240mm。水池装饰做法:水池内壁、底板表面、顶板底面采用1:2防水砂浆抹面,厚度:20mm。水池外壁、墙体保温、240mm砖墙砌筑。新建回水高位水池设DN1000进水管一个,DN700进水管一个,出水管DN1000接一期既有DN1200矿区回水池供水管道。二、施工准备1、组织机构组织建立高位水池回水池施工队伍领导班子,选拔优秀的管理指挥人员和工程技术人员。及时参加业主组织的工程例会及协调会,解决回水池施工中存在的问题。定期组织召开相关专业人员会议,分析工程施工中的突出问题。组织机构见下图:项目管理组织机构图项目经理工程管理部计划经营部物资设备部财务部土建一分公司各专业施工队2、技

5、术准备项目部及所属相关管理技术人员要认真熟悉高位水池回水池施工图纸,了解设计意图,参加图纸会审,及时与业主、监理、设计单位进行沟通解决图纸中存在的问题。结合工程的实际情况,编制较为科学,切实可行的施工方案及分项工程技术交底等作业指导书,及时进行分项技术交底工作,使参加施工的人员做到心中有数。3、作业层准备施工管理层须选择高素质的施工作业队伍进行该工程的施工。根据该工程的特点和施工进度计划的要求,确定各施工阶段的工种人员需用量。对工人进行必要的技术、安全、思想和法制教育;并对工人进行防火、文明施工等方面的教育。教育工人树立“质量第一,安全第一,”的思想;遵守有关施工和安全的技术法规;遵守地方治安

6、法规。在各分项工程开始施工前,各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故。专业工种人员用量计划表 见附表-14、施工机具设备准备根据本工程施工特点,对施工机具、设备的要求及施工进度安排,编制施工机具需用量计划,配备满足现场施工要求的经纬仪、水准仪等测绘仪器及相关施工机具和大型设备。主要大型施工机械用于土石方工程,进场施工机械:反铲挖掘机(JCB-240) 三台;反铲挖掘机大宇-DH330 一台;运输自卸车(豪沃):五台; 施工机具设备一览表 附表-2。5、材料准备根据施工进度计划和施工预算中的工料分析,编制工程材料需用量计划,做好有关材料订货和采

7、购工作,并按计划组织材料进场,对进场的材料,按要求及时进行原材料性能检验,做好材料的检验试验工作。6、施工现场准备:(1)、施工现场平面布置:工程开工前安排布置现场临时设施,进行施工平面布置:根据业主提供的测量水准点和建筑物控制桩,建立测量控制网。根据总平面图合理布设各种图牌、标识、临设及料具。(2)、施工道路:施工现场道路为厂区道路交通便利。(3)、施工用水:使用一期高位水池清水池内水源。(4)、施工用电:本工程用电设备一期高位水池电源接入。主要为砼浇筑机械、回填土打夯机机械用电。三、施工流程轴线及基槽放线土方开挖验槽砼垫层测量放线底板钢筋模板安装底板砼浇筑墙壁及顶板模板、钢筋安装墙壁及顶板

8、砼浇捣、养护水池内抹灰水池试水水池外部保温层施工红砖墙体砌筑水池顶板保温层施工水池顶部水泥砂浆保护层施工回填土施工交工验收四、主要项目的施工方法及技术措施 1、定位测量工程施工测量将根据业主提供的坐标点和高程控制点,结合总平面图和施工平面布置图,建立适合本工程和检测的平面控制网和高程控制网。各种控制点的设计、选点、坐标与埋设等均应符合工程测量规范(GB50026-93)及业主要求。工程开工前由测绘工程师编制详细测量方案。现场的平面控制采用全站仪、水准仪和精密经纬仪进行闭合施测,高程控制采用水准仪。垂直度控制:经纬仪。施工期间各控制点应加以妥善保护,定期进行检查,防止遭到损坏。平面控制网的布设:

9、根据一期高位水池原有轴线及回水池施工图纸控制施工轴线尺寸。采用全站仪、经纬仪控制平面尺寸。高程控制的布设: 根据业主提供高程点控制施工标高。采用水准仪控制高位水池回水池标高。所有仪器和钢尺在使用前都必须送计量局进行检定,检验合格后方可使用。2、土石方工程我公司承建的土石方工程包括高位水池回水三座,高位水池新水池两座。高位水池土石方施工期为:2011年10月至2011年11月,在满洲里地区正处冬季施工期,高位水池土石方工程:上部500mm左右为草皮腐殖土,下部为风化岩石层,施工作业难度较大,施工人员及施工机械严重降效。施工方式:采用机械开挖人工配合作业施工,风化岩石层开挖采用机械炮锤破碎,再采用

10、反铲挖掘机挖渣外运,运至十九局排土场。回填土:采用机械碾压分层回填,局部采用人工夯填。土方开挖施工进场施工机械:反铲挖掘机(JCB-240) 三台;反铲挖掘机大宇-DH330 一台;运输自卸车(豪沃):五台; 开挖前必须查明地下设施情况,严格按照要求办理土方开挖审批手续后,方进行土方开挖。开挖方式采取反铲机机械开挖为主,机械炮锤辅助进行土方开挖。进场施工机械详见施工机械配置表。在挖至设计基底高程以上20 厘米时,改为人工清理,若由于操作不当造成超挖时。分部石方开挖,用机械、人工开挖出来的石头石碴应在划定区域堆放,且大石块远离基坑口,以方便回填。土石混合型开挖段,先开挖出来的土方应在划定堆放范围

11、内,后开挖出来的岩石在堆放区从小到大,由近到远堆放。回填土:基坑底清理取土运土 检验土质分层铺土、耙平碾压密实检验密实度修整找平验收 填土前应将基坑底的垃圾等杂物清理干净;检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般机械碾压每层铺土厚度为200300mm;人工打夯不大于200mm。每层铺摊后,随之耙平。回填上每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。并且严禁采用

12、水浇使土下沉的所谓水夯法。深浅两基坑相连时,应先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为12。上下层错缝距离不小于1.0m。回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。3、钢筋工程1.钢筋的进场验收钢筋在现场钢筋加工场地加工。钢筋在使用前项目材料员和质检员对钢筋进行进场验收,要检查内容包括查对标志、外观检查及有无出厂质量证明书,并同监理见证取样作力学性能试验,在合格的基础上,填写材料报验单,报监理或业主认可后合格的钢筋方可投入使用。2.钢筋的管理钢筋进场验收合格后按级

13、别、规格分别堆放整齐,下用垫木垫起200mm高,上覆塑料布,避免锈蚀或油污。标识牌上具有明显的标志,标明钢筋级别、规格、厂家、质量状态及数量。钢筋在运输和储存时,不得损坏标志。3、钢筋的下料制作钢筋制作前,应有下料单,特殊复杂的钢筋应先放大样,经校核无误后方可制作,钢筋的制作应严格按照图纸、规范标准要求施工,接头位置应错开,搭接长度及锚固长度应严格控制,当锚固长度不够时,应设90度弯钩来解决。因本工程抗震结构,所有箍筋均应作135度弯钩,平直长度应满足10d。抗扭箍筋按图纸要求制作。钢筋在加工过程中,如发现脆断、焊接性能不良或力学性能显著不正常等现象,对该批钢筋要进行化学成分检验或其它专项检验

14、。要做好钢筋半成品的验收、标识和保护工作。4.钢筋的安装清理模板上面的杂物,用粉笔在模板上划好主筋,分布筋间距。按划好的间距,先摆放受力主筋、后放分布筋。预埋件、电线管、预留孔等及时配合安装。在现浇板中有板带梁时,应先绑板带梁钢筋,再摆放板钢筋。绑扎板筋时一般用顺扣或八字扣,除外围两根筋的相交点应全部绑扎外,其余各点可交错绑扎(双向板相交点须全部绑扎)。回水池底板及顶板为:双层钢筋,两层筋之间须加钢筋马凳,以确保上部钢筋的位置。马镫筋采用圆钢10mm,马镫筋间距及长度均为:1000mm。钢筋的绑扎应严格按图纸进行,为保证其位置的正确,间距一致,横平竖直,和设计沟通增加构造钢筋,双层网间采用10 1000钢筋做支撑或拉钩。4、模板工程为确工程进度,高位水池回水池工程模板工程材料(模板、木方及支撑钢架管扣件等)一次采购组织到位,模板木材、木方支撑等料具在施工中不做周转。模板选用:本工程模板均采用竹胶模板,模板支撑:支撑体系采用钢管及木方支护。木方均采用:50*100木方。对池壁用焊有止水环的对拉螺栓加固(对拉螺栓采用圆钢12mm钢筋制作,长度900mm)。纵横间距为500mm。模板支设前,对钢筋、埋件等应会同业主、监理、设计、质检等有关人员进行全面会检验收,合格后,方可支设模板,模板在支设前应刷砼脱模剂。模板支设必须保证轴线、标高、几何尺寸的正确性。支撑要牢固,模板缝

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 期刊/会议论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
