《内蒙古高层框剪医院楼混凝土工程施工方案(多图表).doc》由会员分享,可在线阅读,更多相关《内蒙古高层框剪医院楼混凝土工程施工方案(多图表).doc(23页珍藏版)》请在第壹文秘上搜索。

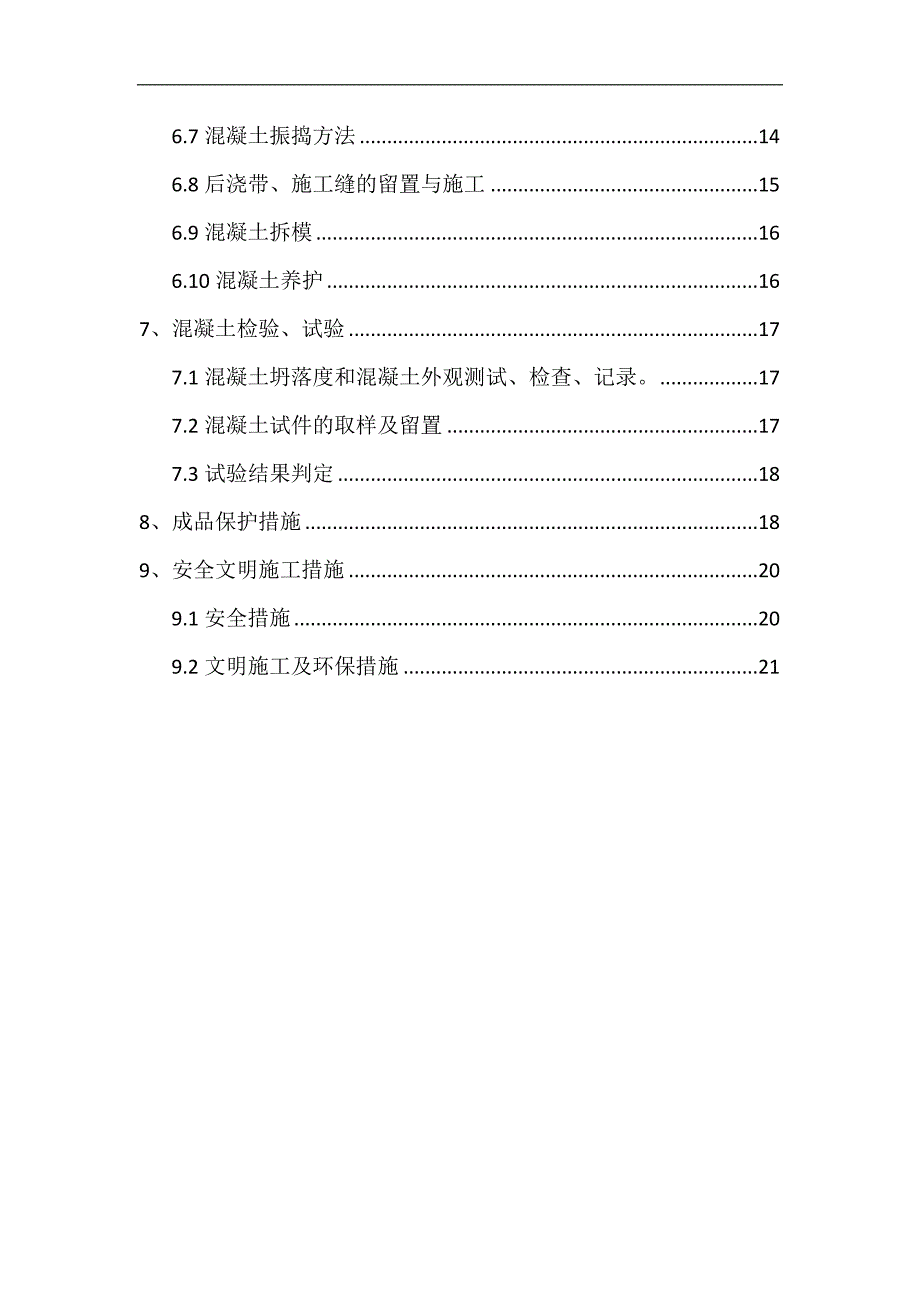

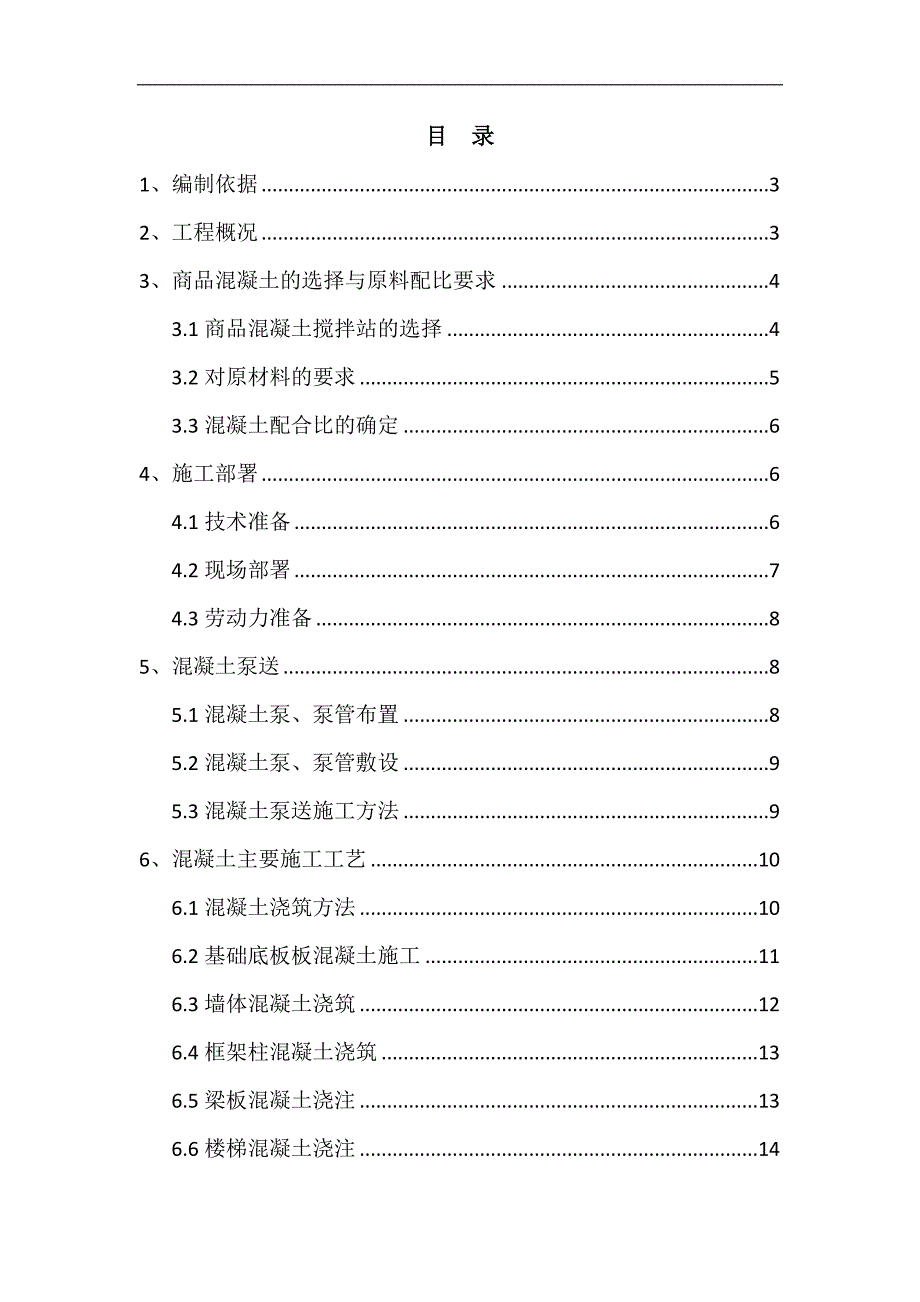

1、某某*医院工程混凝土工程施工方案某某*建设工程有限公司目 录1、编制依据32、工程概况33、商品混凝土的选择与原料配比要求43.1商品混凝土搅拌站的选择43.2对原材料的要求53.3混凝土配合比的确定64、施工部署64.1技术准备64.2现场部署74.3劳动力准备85、混凝土泵送85.1混凝土泵、泵管布置85.2混凝土泵、泵管敷设95.3混凝土泵送施工方法96、混凝土主要施工工艺106.1混凝土浇筑方法106.2基础底板板混凝土施工116.3墙体混凝土浇筑126.4框架柱混凝土浇筑136.5梁板混凝土浇注136.6楼梯混凝土浇注146.7混凝土振捣方法146.8后浇带、施工缝的留置与施工156
2、.9混凝土拆模166.10混凝土养护167、混凝土检验、试验177.1混凝土坍落度和混凝土外观测试、检查、记录。177.2混凝土试件的取样及留置177.3试验结果判定188、成品保护措施189、安全文明施工措施209.1安全措施209.2文明施工及环保措施211、编制依据类别名称编号国家混凝土结构设计规范GB500102002混凝土结构工程施工质量验收规范GB50204-2002建筑工程施工质量验收统一标准GB50300-2001混凝土外加剂应用技术规范 GBJ50119-2003混凝土强度检验评定标准GB50107-2010混凝土外加剂GB8076-2009混凝土外加剂应用技术规范GBJ50
3、119-2003混凝土质量控制标准GB50164-92预拌混凝土 GB/T14902-2003地下防水工程质量验收规范GB50208-2002地下防水工程技术规范GB50108-2001行业普通混凝土用碎石或卵石质量标准及检验方法JGJ53-92普通混凝土用砂质量标准及检验方法JGJ52-92混凝土拌合用水标准 JGJ63-89建筑工程冬期施工规程JGJ104-97混凝土泵送施工技术规程 JGJ/T10-95回弹法检测混凝土抗压强度技术规程JGJ/T2320012、工程概况2.1本工程建筑面积140091m2。地下室、门诊医技楼为框架结构,住院楼为框剪结构。地下室建筑面积21222m2,层高6
4、m;住院楼11层,全高46.6m,标准层层高3.9m,1层约4700 m2,25层每层约4155 m2,611层每层约3934 m2;门诊医技楼35层,全高22.9m,层高有4.8m、4.5m、3.9m几种。2.2住院楼基础为筏板基础,板厚500mm;门诊医技楼有地下室部分和纯地下室部分为独立基础加防水板,板厚300mm,独立基础最大高度为1100mm,无地下室部分为长螺旋桩承台基础,承台最大高度为1.4m。2.3结构设计将地下室底板用后浇带和沉降带划分成了15块,后浇带和沉降带从基础直到建筑物顶部。同部位留设,后浇带待相邻混凝土浇筑60天后施工,沉降带在主体结构完工后施工,所使用的混凝土要提
5、高一个等级,且采用微膨胀混凝土。2.4各部位砼强度等级如下: 构件部位框架柱抗震墙框架梁楼板楼梯地下室外墙承台(梁)抗水板住院楼三层及以下C45C45C30C30C35C35四层至五层C40C40六层及以上C35C35门诊医技楼I段IV段一层及以下C40C35C30C30C35C35二层及以上C35住院大厅地下一层C45C30C30C35C35一层至四层C40五层C35连廊地下一层C35C30C30C35一层及以上C30地下室部分(含太平间)C35C35C30C30C35C35说明:桩基承台、抗水板、地下室外墙、无上部结构的地下室顶板和人防顶板均采用P8抗渗防水砼。构造柱及配筋带砼为C20;门
6、诊医技楼无地下室建筑的地拉梁砼为C30;垫层砼为C15。2.5混凝土总量5.8万m3,其中地下室3万m3。3、商品混凝土的选择与原料配比要求3.1商品混凝土搅拌站的选择由于本工程混凝土体量较大,为保证混凝土连续浇筑质量,充分考虑运距适宜,混凝土日产量、主要材料的来源渠道、加料计量自动化、试验室条件等因素,选择合适的商品混凝土供应单位。并在签订混凝土合同时明确以下内容:混凝土强度等级、施工部位、工程量、混凝土坍落度、供应方式、拟浇灌时间、每小时供应量、混凝土特殊性能要求(如早强、缓凝、抗裂材料等)及相关资料的提供,并根据浇筑部位特点、天气状况与搅拌站共同协商确定掺合料、外加剂的选用。3.2对原材
7、料的要求3.2.1水泥(1)水泥的品种:配置泵送混凝土所用的普通硅酸盐水泥及白色硅酸盐水泥要符合国家现行的硅酸盐水泥、普通硅酸盐水泥(GB175-2007)。所有水泥必须采用密闭容器运送到该搅拌站,或用适当类型的散装水泥卡车,并且必须储存于有架高地板的防水仓库内。(2)包装一致:所有用于本项目混凝土工程中的水泥要由一个生产厂家供应,且生产厂家必须通过ISO9001质量体系认证,产品质量好、信誉好,复试和抽查全部合格。3.2.2骨料(1)总则骨料要符合国家规范及国家标准的规定。(2)骨料均匀性搅拌站必须保证粗细骨料的质量,保证合同规定供选择的充足货源,保证骨料来源于同一种未粉碎的原材料,并且这种
8、材料的使用获得批准。(3)形状与空隙率抗渗混凝土中,其粗骨料的剥落率和伸长率联合指数不得超过35%,而剥落率指数不得超过15%。在防水建筑物中不得使用吸水率大于1.5%的骨料。(4)不得使用海产骨料。(5)骨料盐份含量的控制:骨料所含有可溶性盐份的总量不得超过下列数值。混凝土骨料盐份含量控制表骨料种类含盐量备注细骨料0.08%以骨料重量(无水)的百分数记粗骨料0.04%(6)其它要求细骨料:采用中砂,细度模数2.32.5;通过0.315mm筛孔的砂不小于15%;具有良好的级配。3.2.3水水必须干净而不受污染。如果没有自来水而必须使用其它水源,须安排水质化验,其化验结果须呈交给项目部及雇主审批
9、后方可使用。水质必须符合国家现行标准混凝土拌合用水标准(JGJ63-2006)的规定。3.2.4掺和料和外加剂掺和料和外加剂的使用必须得到项目部及业主代表的同意。不能使用含氯化钙的外加剂。掺合料使用须符合国家现行标准,其中粉煤灰须符合用于水泥和混凝土中的粉煤灰、粉煤灰在混凝土和砂浆中应用技术规程和预拌混凝土的规定。混凝土中掺用外加剂的质量及应用技术应符合现行国家标准混凝土外加剂(GB80762009)、混凝土外加剂应用技术规范(GB501192003)的有规定,外加剂掺和料应按规范复试符合要求后,掺量根据混凝土试验确定。减水剂采用聚羧酸类高性能减水剂。3.3混凝土配合比的确定3.3.1混凝土配
10、合比设计混凝土配合比设计应遵循国家现行规范规定,并要根据混凝土强度、原材料、混凝土运输距离、输送高度、气温等具体施工条件进行试配。3.3.2试拌搅拌站的设备和配料得到批准后,根据GB/T50080-2002为每一级别的混凝土模拟生产和试验。所有试拌结果获得项目部及监理或建设单位认可后,方可实施。混凝土试拌中除了检验强度是否合格外,还要检查混凝土的和易性、初凝时间,采用不同用量的外加剂和温度环境下的坍落度变化、混凝土温度。3.3.3搅拌站混凝土搅拌站混凝土须满足商品混凝土技术合同要求和相关规范要求要求,产品须得到认可。在合同期内,商品混凝土所有资料须提供齐全,以供检查。搅拌站须记录所有配合比参数
11、,当混凝土离开搅拌站后,不得添加水和其它配料。4、施工部署4.1技术准备4.1.1施工前技术人员应根据施工进度需要,认真编制好泵送混凝土供应计划,加强与混凝土厂家的联系,并要求厂家提前进行混凝土的试配,同时根据施工情况提出具体技术要求。4.1.2项目部总工组织项目部工程、技术人员认真熟悉图纸,并与设计院、监理单位办理图纸会审,做好图纸会审记录。综合结构、建筑、设备、电气图纸,进行深化设计,全面考虑预埋件以及设备管线的预留预埋,避免专业施工和装修的剔凿。对各专业分包队、施工队等做好技术交底和培训工作,并与混凝土搅拌站签好混凝土技术合同。4.1.3项目部生产部门应提前准备好混凝土施工的现场施工条件
12、,并及时制定好保证现场混凝土施工质量的现场监督管理办法和操作规程,以满足混凝土浇筑过程中的技术要求。4.1.4每次浇筑前,必须有混凝土用量计划,计划的内容要写明:混凝土标号,使用部位,是否掺加外加剂,混凝土需要时间。4.2现场部署4.2.1按照施工总体部署,结合现场实际情况和工期要求,结构混凝土均使用商品混凝土,0.000以下采用汽车泵浇筑,0.000以上采用落地式输送泵浇筑,构造柱、圈梁混凝土采用人工输送浇筑。4.2.2为使混凝土罐车及汽车输送泵通行,沿建筑物外边线10m修建环形混凝土道路,路宽6m,厚250mm,混凝土标号C25,路基要求碾压振实。4.2.3地下室底板浇筑时,拟采用4台汽车
13、输送泵,地上浇筑时,拟采用4台落地式混凝土输送泵(住院楼2台,门诊医技楼2台)。4.2.4加强气象预测预报工作,在混凝土施工阶段由工程部负责联系一周天气情况并转发给有关部门及作业队。准备好冬雨季施工所需的材料设备。4.2.5在混凝土浇筑之前,由作业队质量部门检查模板、钢筋及预埋件等的尺寸、规格、数量和位置,控制其偏差值符合国家标准的规定,办理自检、互检、交接检。合格后,项目经理部、监理验收,并办理隐、预检手续。4.2.6施工前,地泵应提前进场并调试好。在安置混凝土泵时,根据要求将其支腿完全伸出,并插好安全销,以防混凝土泵的移动或倾覆。所有机具在浇注前进行检查和试运转,同时配专职技工随时检修。4
14、.2.7每次浇筑混凝土前做好现场布置工作,安排好混凝土罐车行走路线,并清除罐车行走路线上的一切障碍。混凝土浇筑时工长必须在现场负责指挥调度工作。4.2.8混凝土浇筑所用临电、临水必须在开盘前接设完毕,夜间施工时必须有足够的照明设施。4.2.9施工用振捣器提前到位且应有一定的富余量,并保证有效。振捣棒根据现场情况需准备50mm和30mm(钢筋密集部位混凝土施工振捣用)两种。4.2.10准备好尖、平锹、木抹子、铁抹、铁插尺、胶皮水管等。4.2.11冬雨季施工时,塑料布、保温被按计划进场准备好。4.2.12施工现场设沉淀池,以便于混凝土泵的清洗。为便于罐车清洗,大门口处设清洗池和沉淀池,清洗泵车和罐车的水必须经过沉淀池沉淀后,方可排入市政管网。每次混凝土浇筑完毕,及时清理沉淀池内的垃圾。4.3劳动力准备序号工种人数职责1混凝土工长1负责现场混凝土施工的总体工作。并保持与搅拌站联系,负责调度混凝土输送车辆2泵机操作员1/泵根据前台命令操作泵机3泵机辅助人员2负责混凝土坍落度检验,清除混凝土中杂物,铲回落地灰,引导混凝土车辆4泵机记录员1记录泵送情况,包括混凝土输送量、时间、气候
