农村阳光浴室工程砌体施工方案.doc

上传人:p** 文档编号:947036 上传时间:2024-05-13 格式:DOC 页数:8 大小:121.66KB
下载 相关 举报
农村阳光浴室工程砌体施工方案.doc_第1页
第1页 / 共8页
农村阳光浴室工程砌体施工方案.doc_第2页
第2页 / 共8页
农村阳光浴室工程砌体施工方案.doc_第3页
第3页 / 共8页
农村阳光浴室工程砌体施工方案.doc_第4页
第4页 / 共8页
农村阳光浴室工程砌体施工方案.doc_第5页
第5页 / 共8页
农村阳光浴室工程砌体施工方案.doc_第6页
第6页 / 共8页
农村阳光浴室工程砌体施工方案.doc_第7页
第7页 / 共8页
农村阳光浴室工程砌体施工方案.doc_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《农村阳光浴室工程砌体施工方案.doc》由会员分享,可在线阅读,更多相关《农村阳光浴室工程砌体施工方案.doc(8页珍藏版)》请在第壹文秘上搜索。

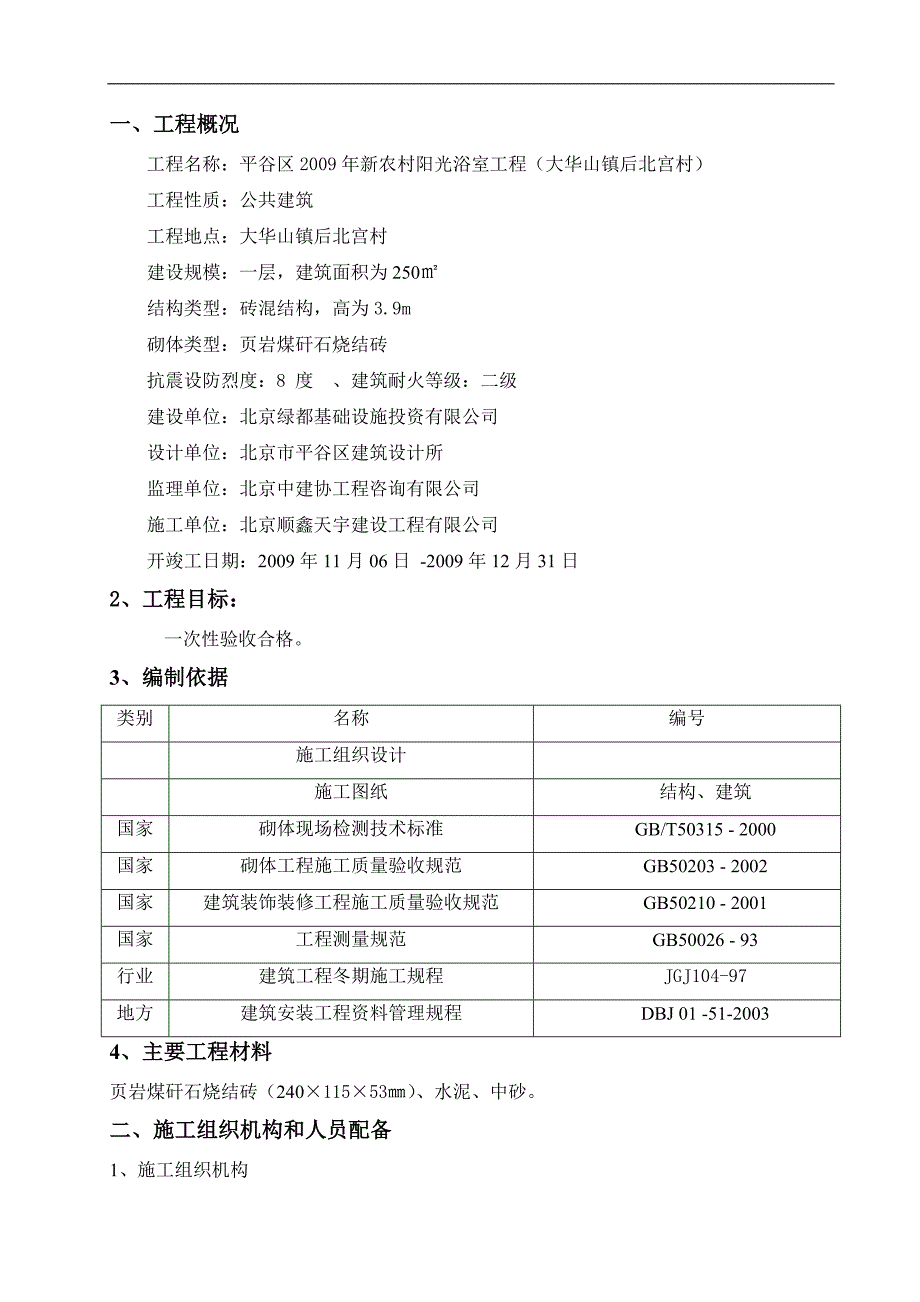

1、 平谷区2009年新农村阳光浴室工程(大华山镇后北宫村)砌砖施工方案编 制 人: 审 核 人: 编 制 单 位: 二零零九年十一月二日一、工程概况工程名称:平谷区2009年新农村阳光浴室工程(大华山镇后北宫村)工程性质:公共建筑工程地点:大华山镇后北宫村建设规模:一层,建筑面积为250结构类型:砖混结构,高为3.9m 砌体类型:页岩煤矸石烧结砖抗震设防烈度:8 度 、建筑耐火等级:二级建设单位:北京绿都基础设施投资有限公司 设计单位:北京市平谷区建筑设计所监理单位:北京中建协工程咨询有限公司施工单位:北京顺鑫天宇建设工程有限公司开竣工日期:2009年11月06日 -2009年12月31日2、工

2、程目标:一次性验收合格。3、编制依据类别名称编号施工组织设计施工图纸结构、建筑国家砌体现场检测技术标准GB/T50315 - 2000国家砌体工程施工质量验收规范GB50203 - 2002国家建筑装饰装修工程施工质量验收规范GB50210 - 2001国家工程测量规范GB50026 - 93行业建筑工程冬期施工规程JGJ104-97地方建筑安装工程资料管理规程DBJ 01 -51-20034、主要工程材料页岩煤矸石烧结砖(24011553)、水泥、中砂。二、施工组织机构和人员配备1、施工组织机构项目经理:质检员 技术负责人:土建工长 水暖工长 电气工长 资料员混凝土工长施工班组试验员 2、主

3、要班组配备1)、砌筑班组:设班长1人,成员10人,负责带领本班组工人进行砌体结构施工等。2)、普工班组:设班长1人,成员10人,负责带领本班组工人进行砂浆拌制、砌体和砂浆的水平垂直运输等。三、施工总体部署及流程1、施工区域划分1)、不设流水段2、施工顺序及程序施工顺序是施工步骤上存在的客观规律。按本工程特点、为确保工程进度控制点的全面实施,建筑工程抓紧前期施工,尽量为后继施工提供场地,提供条件,抢出时间。总体安排分区段平行施工,保证按总工期要求的控制点之前交验、完工。3、施工前准备1)、技术准备(1)、接收及熟悉施工图纸及有关资料,组织图纸会审,明确有关施工技术要求。(2)、接收甲方提供的坐标

4、点,进行施工测量放线,放出轴线控制点,组织有关单位复核。(3)、编制施工方案,进行技术交底及施工安全教育。(4)、施工前进行样板施工,邀请设计单位、业主、监理单位参加,以确定分部工程的质量及控制标准。2)、资料准备施工前应同时具备有关文件和资料包括设计施工图纸、技术要求文件、施工方案、施工设备技术性能资料、水泥合格证和水泥、砂石检测报告、公司资质证、营业执照等。3)、其它准备(1)、组织设备、材料、人员及配套设施进场,材料设备按指定位置堆放整齐。(2)、材料进场后要进行验收,严禁使用不合格的材料。四、施工设备及材料的配备序号机械名称规格型号数量(台)已使用年限、性能是否自有1搅拌机ZL3502

5、1年、完好是2靠尺2 m52年、完好是3经纬仪J213年、完好是4水准仪DS322年、完好是五、施工进度计划和劳动力计划1、根据本工程的实际情况及本公司的资源分配情况,基础砌砖工程从2009年11月14日至2009年11月18日;主体施工从2009年11月21日至2009年11月24日。2、本分部工程劳动力计划:工种人数砌筑10测量放线2电工4普工4合计20六、主要施工方法及其质量保证措施1、施工准备1)、材料(1)、页岩烧结实心砖、KP1型页岩烧结多孔砖:质量和规格必须符合设计要求和施工规范规定,外观尺寸正确,砖面平整无弯曲凹凸,无缺棱、无掉角、裂纹等。(2)、砂:宜采用中砂,不得含有草根等

6、杂物。配制水泥砂浆或水泥混合砂浆的强度等级等于或大于M5时,砂的含泥量不应超过5%;使用前用5孔径的筛子过筛。(3)、水泥:品种标号应根据砌体部位及所处环境选择,一般宜采用矿渣硅酸盐水泥。应有出厂合格证明和试验报告方可使用。(4)、石灰膏:熟化时间不少于7天,过筛后最大粒径不大于2。严禁使用脱水硬化或有杂质的石灰膏。(5)、水:应采用不含有害物质的洁净水。2)、条件(1)、楼层放线已报验,对轴线和标高进行校对,均符合设计要求,并做好原始记录。(2)、砌筑砂浆应根据设计要求用现场材料送试验室确定配合比。(3)、现场的页岩砖必须按照施工总平面布置图规定的位置堆放。(4)、砌筑前根据设计图纸要求,做

7、好测量放线工作,打好标高桩或立好皮数杆、轴线。在坡度要求的砌体,应立好坡度门架。2、施工操作工艺 (1)、砖墙砌筑前应先在基层上根据弹好的位置线进行排砖。 (2)、砌筑时,应根据墙体类别和部位选砖。 (3)、砌筑时先盘角,每次不得超过五层,随盘随吊线,使砖层数、灰缝厚度与皮数杆相符。 ( 4)、砌砖采用一铲灰、一块砖、一挤揉的“三一”砌砖法。砖要砌得横平竖直,灰浆饱满,做到“上根线,下根棱,左右相邻要对平”。 (5)、砌筑砂浆应随搅拌随使用,水泥砂浆应在3h 内用完;水泥混合砂浆应在4h 内用完,不得用过夜砂浆。混水墙随砌随将舌头灰刮尽。水平和坚向灰缝厚度不小于8mm。,不大于12mm,一般为

8、10mm。 (7)、砖墙的砌法:一顺一丁砌法。3、砖墙砌筑要点:(1)、砌筑前,先根据砖墙位置在地坪或楼面弹出墙身轴线及边线的墨线,开始砌筑时先要进行摆砖,排出灰缝宽度。摆砖时应注意门窗位置、砖垛等对灰缝的影响,同时要考虑窗间墙的组砌方法,以及七分头砖、半砖等砌在何处为好,务使各皮砖的竖缝相互错开。在同一墙面上各部位的组砌方法应统一,并使上下一致。(2)、在砌墙前,先要立皮数杆,皮数杆上划有砖的厚度、灰缝厚度、门窗、楼板、边梁、圈梁位置。皮数杆竖立于墙角及某些交接处,其间距以不超过15m为宜。立皮数杆时要用水准仪来进行抄平,使皮数杆上的楼地面标高线位于设计标高位置上。(3)、砖墙的水平灰缝厚度

9、和竖向灰缝宽度一般为10,但不少于8,也不大于12。水平灰缝的砂浆饱满度应不低于80%(4)、砖墙的转角处和交接处应同时砌筑,对不能同时砌筑而必须留槎,留直槎必须砌成阳槎,并加设拉结钢筋。拉结钢筋的数量为每半砖墙厚放置1根,至少放2根,直径为6,间距沿墙高不超过500,埋入长度从墙的留槎处算起,每边均不小于500,其末端应有90弯钩。(6)、墙与构造柱应沿墙高每500设置26水平拉结钢筋,每边伸入墙内不少于1m。(7)、宽度小于1m的窗间墙,应选用整砖砌筑。4、质量标准和检验方法:1)、保证项目:、砖的品种及强度等级必须符合设计要求,采用观察检查、检查出厂合格证或试验报告。、砂浆的品种必须符合

10、设计要求,强度等级必须符合下列规定:同品种、同强度等级的砂浆各组试件的平均强度不小于fm,k;任意一组试件的强度不小于0.75fm,k,采用检查试件试验报告。、砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%,采用百格网检查砖底面与砂浆的粘结痕迹面积,每处掀3块砖取其平均值。、外墙的转角处严禁留直槎,其他临时间断处,留槎的做法必须符合施工规范的规定,采用观察检查。、组砌正确,竖缝通顺,刮缝深度适宜、楞角整齐,墙面清洁美观,采用观察检查。2)、基本项目:、砖砌体上下错缝:合格:砖柱、垛无包心砌法;墙体无通缝,采用观察或尺量检查。、砖砌体接槎:合格:接槎处灰浆密实,砖、缝平直,缺陷

11、不超过5个,采用观察或尺量检查。、预埋拉结筋:合格:数量、长度均符合设计要求和规范的规定,留置间距偏差不超过1皮砖,采用观察或尺量检查。、留置构造柱:合格:留置位置正确,大马牙槎先退后进,上下顺直,残留砂浆清理干净,采用观察检查。组砌正确,竖缝通顺,刮缝深度适宜、一致、楞角整齐,墙面清洁美观,采用观察检查。3)、砌体质量的允许偏差:项次项 目允许偏差()检验方法1轴线位置偏移10用经纬仪或拉线和尺量检查2基础和墙砌体顶面标高15用水准仪或尺量检查3垂直度每层5用2米托线板检查4表面平整度混水墙、柱8用2米靠尺和楔形塞尺检查5水平灰缝平直度拉10米线和尺量检查混水墙106水平灰缝厚度(10皮砖累

12、计)8与皮数杆比较、尺量检查7门窗洞口宽度(后塞口)宽度5尺量检查门口高度+15、(-5)8预留构造柱截面(宽度、深度)10尺量检查9外墙上下窗口偏移20用经纬仪或吊线检查以底层窗口为准6、施工注意事项:(1)、材料预控手段:、进场水泥必须有合格证和试验报告,其技术指标合格者,方可使用。、控制砂的含泥量,强度等级等于或大于M5的砂浆,砂的含泥量不应超过5%;小于M5的砂浆,砂的含泥量不应超过10%、外加剂必须具备产品技术说明和出厂合格证,并经试验配比后,方能配制砂浆。、白灰应使用经过熟化的白灰膏。(2)、砂浆的配制预控手段:、砂浆的配合比,应根据设计要求种类、强度等级及所采用的材质情况进行试配;在满足砂浆和易性的条件下控制砂浆的强度等级、施工现场必须设有计量设备,坚持重量比,以保证材料计量的准确性、砂浆应采用机械拌合均匀,搅拌时间自投料完毕算起,不得少于1.5min,掺入外加剂时其精确度应控制在2%以内,按规定稀释后再将溶液与其他材料共同搅拌,搅拌时自投料完毕算起为3分钟至5分钟

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
