南岳污水收集系统龙荫港施工组织设计.doc

上传人:p** 文档编号:947126 上传时间:2024-05-13 格式:DOC 页数:39 大小:150.55KB
下载 相关 举报
南岳污水收集系统龙荫港施工组织设计.doc_第1页
第1页 / 共39页
南岳污水收集系统龙荫港施工组织设计.doc_第2页
第2页 / 共39页
南岳污水收集系统龙荫港施工组织设计.doc_第3页
第3页 / 共39页
南岳污水收集系统龙荫港施工组织设计.doc_第4页
第4页 / 共39页
南岳污水收集系统龙荫港施工组织设计.doc_第5页
第5页 / 共39页
南岳污水收集系统龙荫港施工组织设计.doc_第6页
第6页 / 共39页
南岳污水收集系统龙荫港施工组织设计.doc_第7页
第7页 / 共39页
南岳污水收集系统龙荫港施工组织设计.doc_第8页
第8页 / 共39页
南岳污水收集系统龙荫港施工组织设计.doc_第9页
第9页 / 共39页
南岳污水收集系统龙荫港施工组织设计.doc_第10页
第10页 / 共39页
亲,该文档总共39页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《南岳污水收集系统龙荫港施工组织设计.doc》由会员分享,可在线阅读,更多相关《南岳污水收集系统龙荫港施工组织设计.doc(39页珍藏版)》请在第壹文秘上搜索。

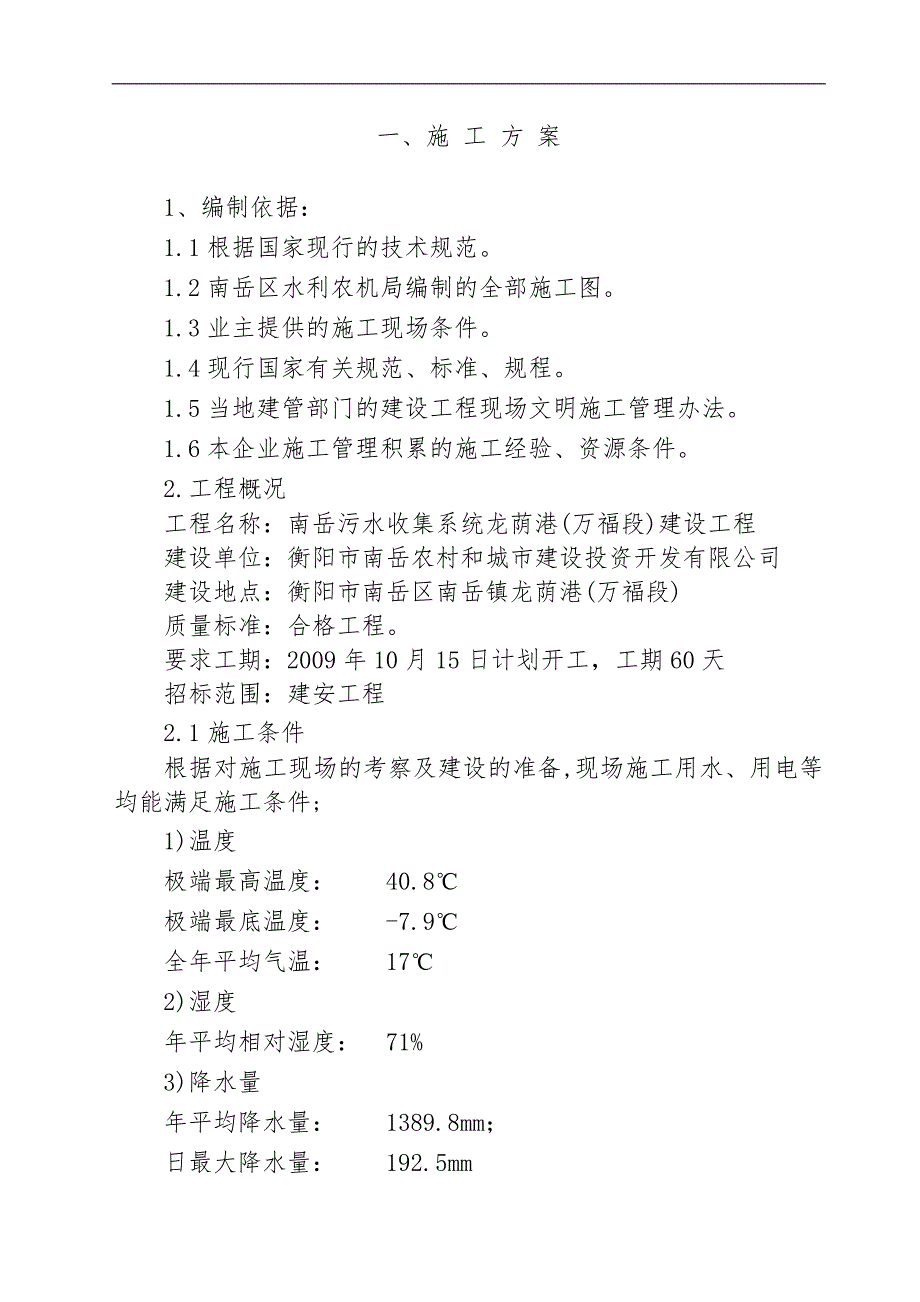

1、一、施 工 方 案1、编制依据:1.1根据国家现行的技术规范。1.2南岳区水利农机局编制的全部施工图。1.3业主提供的施工现场条件。1.4现行国家有关规范、标准、规程。1.5当地建管部门的建设工程现场文明施工管理办法。1.6本企业施工管理积累的施工经验、资源条件。2.工程概况工程名称:南岳污水收集系统龙荫港(万福段)建设工程建设单位:衡阳市南岳农村和城市建设投资开发有限公司建设地点:衡阳市南岳区南岳镇龙荫港(万福段)质量标准:合格工程。要求工期:2009年10月15日计划开工,工期60天招标范围:建安工程2.1施工条件根据对施工现场的考察及建设的准备,现场施工用水、用电等均能满足施工条件;1)

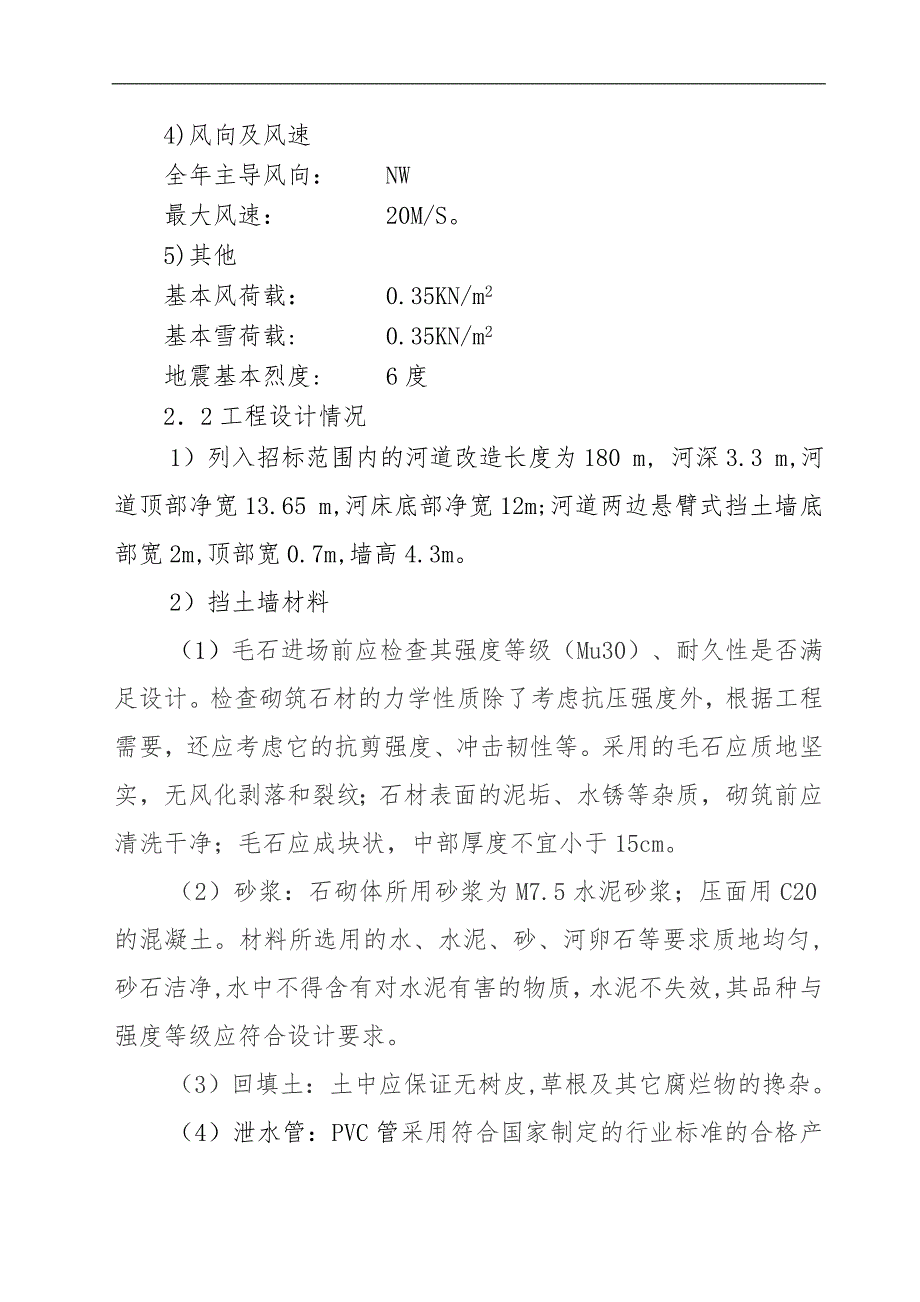

2、温度极端最高温度: 40.8极端最底温度: -7.9全年平均气温: 172)湿度年平均相对湿度: 71%3)降水量年平均降水量: 1389.8mm;日最大降水量: 192.5mm4)风向及风速全年主导风向: NW最大风速: 20M/S。5)其他基本风荷载: 0.35KN/m2基本雪荷载: 0.35KN/m2地震基本烈度: 6度22工程设计情况1)列入招标范围内的河道改造长度为180 m, 河深3.3 m,河道顶部净宽13.65 m,河床底部净宽12m;河道两边悬臂式挡土墙底部宽2m,顶部宽0.7m,墙高4.3m。2)挡土墙材料(1)毛石进场前应检查其强度等级(Mu30)、耐久性是否满足设计。检

3、查砌筑石材的力学性质除了考虑抗压强度外,根据工程需要,还应考虑它的抗剪强度、冲击韧性等。采用的毛石应质地坚实,无风化剥落和裂纹;石材表面的泥垢、水锈等杂质,砌筑前应清洗干净;毛石应成块状,中部厚度不宜小于15cm。(2)砂浆:石砌体所用砂浆为M7.5水泥砂浆;压面用C20的混凝土。材料所选用的水、水泥、砂、河卵石等要求质地均匀, 砂石洁净,水中不得含有对水泥有害的物质,水泥不失效,其品种与强度等级应符合设计要求。(3)回填土:土中应保证无树皮,草根及其它腐烂物的搀杂。(4)泄水管:PVC管采用符合国家制定的行业标准的合格产品。管材不应含有杂质,应不透光和其它影响性能的其它缺陷。序号名 称单位数

4、量备注1水泥KG153621.9772河砂m3692.9103卵石m34块石m31671.041 本工程的主要材料用量计划3施工准备拟从公司优秀、经验丰富、责任心强的技术管理人员中,再择优选取组成该工地项目部;机械设备选取先进的、无毛病的加入该项目建设。1)人员的调遣我们将严格履行合同,所有的管理技术人员及劳务人员由公司择优调遣,施工机械按工程实际需要进入施工现场。2)材料的采购及运输本工程的石材、水泥、砂砾、排水管由施工方就近购买。材料运输主要由汽车运输,所有材料必须具有出厂合格证、材料检验报告,并作取样试验,必须经甲方指定的具有资质的单位检验合格,并经监理工程师同意后方可用于各分部分项工程

5、。3)施工用水、用电施工用水采用城市供水管网供水,用电采用业主单位总供电系统供电。4)生产办公及临时建筑生活用房:生产办公室、项目经理办公室生产用房:水泥棚、木工棚、办公室、养护室、职工宿舍、配电房。4施工布署本工程工期要求紧,工程量也多,又处于农村地界,所牵涉的农户多,施工过程中各种不可预料的矛盾随时都有出现的可能,因此,我公司成立工程指挥部,下设项目部;在指挥部的宏观调控下,项目部进行微观控制,对具体工程负责施工,各种矛盾负责协调。项目部由精干的施工技术人员组成严密而又合理的组织体系,从而确保质量及工期。5施工流程图根据现场实际情况安排流水与交叉施工,做好各工序间的衔接工作,其流程图如下:

6、港道、挡土墙测量定位开挖挡土板支撑等石砌护坡土方回填勾缝、砼找平层砼养护。本工程我公司将精心组织施工,周密部署,创一个高效、高速、优质的精品工程。1)施工工艺本工程应根据建设方要求,定额经济指标及实际力量,积极地、科学地组织施工。工程总工期控制在60天内,各阶段的施工工序采取提前插入,交叉作业等综合措施,以缩短工期。在各工程流水作业中,也要安排组织平行流水、交叉作业,充分利用时间、空间,配套工程项目应同时安排,相互衔接,听从建设方的具体安排,综合考虑进行全面施工部署。2)施工管理目标(1)质量目标:积极推行TQC质量体系标准管理,确保该工程质量达到合格标准。(2)工期目标:科学制订施工方案,合

7、理安排施工工序,确保本工程60天内圆满竣工。(3)安全生产目标:杜绝施工生产中的人身重伤和死亡、火灾、中毒及坍塌事故等。(4)文明施工目标:严格执行施工现场综合考评,规范施工现场管理,不扰乱当地邻里居民正常的工作及生活秩序,达到安全文明工地。(5)服务目标:认真贯彻公司质量方针“创精品工程,让业主满意”,虚心接受建设、监理、设计、质量等各方的指导和监督。工程竣工后,公司和项目部定期进行工程回访、维修、如有质量问题,按业主通知后,在24小时及时进行处理确保服务到位。3)施工组织机构实行项目施工管理,成立南岳污水收集系统龙荫港(万福段)建设工程项目经理部,为确保该工程高效、优质、低耗完成施工任务。

8、4)协调配合协调好当地附近居民关系,做到不影响当地居民的生活,减少人为因素对施工的影响,协调好施工过程中各工种的关系,做到不相互影响,不相互扯皮,并正确处理质量与进度、质量与效益、安全与效益、文明与效益的关系,在保证质量、安全和文明施工的前提下尽可能地加快施工进度。5)管理体制为了加强项目部的责任,公司与项目签订内部承包合同,落实“五包”、“四定”,项目人员分工明确,各尽其责,项目部与石工等班组,同样签订承包合同,实行承包到位,责任到人的承包形式,责、权、利相结合,充分调动所有参建人员的积极性。6)人财物管理计划为保证施工顺利进行,确保各项管理目标的实现,在公司内部进行人、财、物的统一调配,确

9、保该工程人力、物力和资金的配备供应。拟投入该工程主要机械设备有: JW350混凝土搅拌机2台,200L的灰机1台。拟投入主要周转材料:木材10m3 ,5CM厚挡土板100M2左右。拟用于本工程的主要施工机械设备名称规格型号数量(台)装机容量KW最大操作容量KW备注(生产能力)挖掘机1m31砂浆搅拌机UL200233砼搅拌机JW350166平板振动器ZB542.22.2自卸汽车5T4全站仪NIKONDTM-5301水准仪S31磅秤1手推胶轮车4电动打夯机HW-6022.88.47)质量管理施工前做好各项技术准备,认真熟悉图纸,杜绝技术差错,对工程上使用的材料、设备实行质量检验,严格把关,工程上强

10、调尽职尽责,精益求精,确保工程质量合格。6主要施工方案1)测量定位改造河道及挡土墙定位:首先根据建设方提供的坐标系控制点,按施工图尺寸,采用全站仪进行测量放线,定出开挖中线及边线,起点及终点,注明高程及开挖深度,测量过程中应仔认真细地进行复测,确保测量成果正确无误后,再设立桩标,为了防止被破坏,应在挡土墙外侧每隔几十米埋设永久点,便于施工过程中随时利用;当河道及挡土墙准确定位后,会同建设方、监理工程师及有关单位代表,按设计尺寸复核、验收、签证,做好资料记录;然后进行开挖。2)改造河道、挡土墙基槽开挖本工程分两个施工段进行施工,当开挖的港道、挡土墙基槽满足石工班组施工需要时立即进行挡土墙砌筑,其

11、他分项工程依此类推。(1)开挖前,按照施工图放出灰线进行复测后开挖。(2)开挖时应按要求作好放坡,无放坡条件的则应做好槽壁的支撑,支撑立柱采用杉木或圆钢管,挡土板采用5CM厚的竹胶板;施工时要特别注意避免施工过程中的塌方,确保施工人员的安全。(3)开挖前应充分了解开挖地段的土质及地下水位,沟槽内如有积水,每隔20M挖一个集水井,并派专人采用泥浆泵进行排水。还应查明开挖地段有无管线,有管线时应采取的保护措施。(4)施工过程中应派专人随时监控边坡的稳定状态,根据实际情况进行挡板支撑,对于坍塌厉害的应分段开挖,分段进行砌筑挡土墙。(5)当挖至最后阶段时,应严格控制港道及挡土墙设计标高,不得超挖,并在

12、设计槽底高程以上保留安全量改由人工清挖,根据设计要求挡土墙底部应倾斜挖凿,不行用填补法筑成斜面。(6)对基坑土质应保持干燥,雨天施工坑内积水应随时排除,对受水浸泡的基底土(特别是松淤泥)应全部予以清除,并换以好土回填(或以碎石、砾石夯填)至设计标高。挖基时如发现与设计不符的软弱地基,承载力不足时应通知建设单位,采取措施后方可施工. 在岩体破碎或土质松软,有水地段,宜选择分段集中施工。(7)挡土墙基础开挖至设计基础标高时,通过建设单位、监理单位、质监站、设计单位和勘察单位验收,符合要求后再进行下一道工序施工。(8)港道开挖时,应形成一定的流水坡度,禁止超挖。3)挡土墙的基础砌筑本工程根据设计要求

13、采用M7.5级水泥砂浆砌筑墙身。(1)石质基底应清理干净松散岩层,浇水湿润后坐浆砌筑;土质基底直接坐浆砌筑。(2)地面线以下部分可不修凿镶面石。(3)基础砌出地面后立即回填夯实,并作好顶面排水、防渗设施,以防基底被浸泡、软化。(4)基础应在开挖完成后立即进行,做到随开挖、随下基、随砌筑。4)挡土墙的墙身砌筑:(1)挡土墙根据设计要求每间隔30m应设置一道伸缩缝,缝宽0.1M,中间填充沥青杉木板,塞入深度不宜小于200m。当墙身高度不一、墙后荷载变化较大或者地基条件较差时,应采用较小的变形缝间隔。(2)在墙身砌筑过程中,按照设计要求距河底板高1M的位置时设置一排泄水孔,泄水孔采用0.1mPVC管

14、, 泄水孔向外坡度为5%;泄水孔应保持直通无阻,并在进水口处包土工织物三层,砂石反滤包不少于0.1M;泄水孔上方周围回填50cm厚砂卵石,进水口下方应铺设一层不小于20cm厚的不透水夯实土层。(3)砌体石块应互相咬接,砌缝砂浆饱满,砌缝宽度一般不大于3cm,上下层错缝距离不小于8cm,并应尽量使每层石料顶面自身形成一个较平整的水平层,或通过适当的调整,每隔70cm-120cm找平一次,作为一个较平整的水平层.砌石时,一般应按平面上先砌角石,最后砌填腹石的顺序进行.其空隙必须用砂浆挤填密实;严禁通缝,叠砌,贴砌和浮塞。5)勾缝及砼压顶(1)挡土墙外露面用M7.5水泥砂浆勾缝,勾缝应牢固美观,其宽

15、度,厚度要求基本相称。挡土墙顶用砼找平,厚度10mm,强度C20。(2)勾缝砂浆及压顶砼的养护:勾缝终凝后立即进行养护;用适当材料对砼表面加以覆盖并浇水,养护时间要遵守有关规定。6)脚手架的搭设根据脚手架搭设规范规定:当层高小于或等于3.6时按里脚手架计算。由于挡土墙只有3米高,于是选择高度为2.7m左右的门柱式或支架式脚手架进行勾缝。 7)回填材料砌体出地面后,砌缝强度容许(胶结强度达到处70%),即可及时回填.分层碾压夯实,密实度大于94%,墙后填料中的树皮,草根等杂物应清除干净。8)挡土墙材料的质量1,本工程所用的水泥、片石、砂及水等要求质地均匀,水泥不失效,砂石洁净,水中不先得含有对水泥有害的物质。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
