《南环路施工组织设计.doc》由会员分享,可在线阅读,更多相关《南环路施工组织设计.doc(42页珍藏版)》请在第壹文秘上搜索。

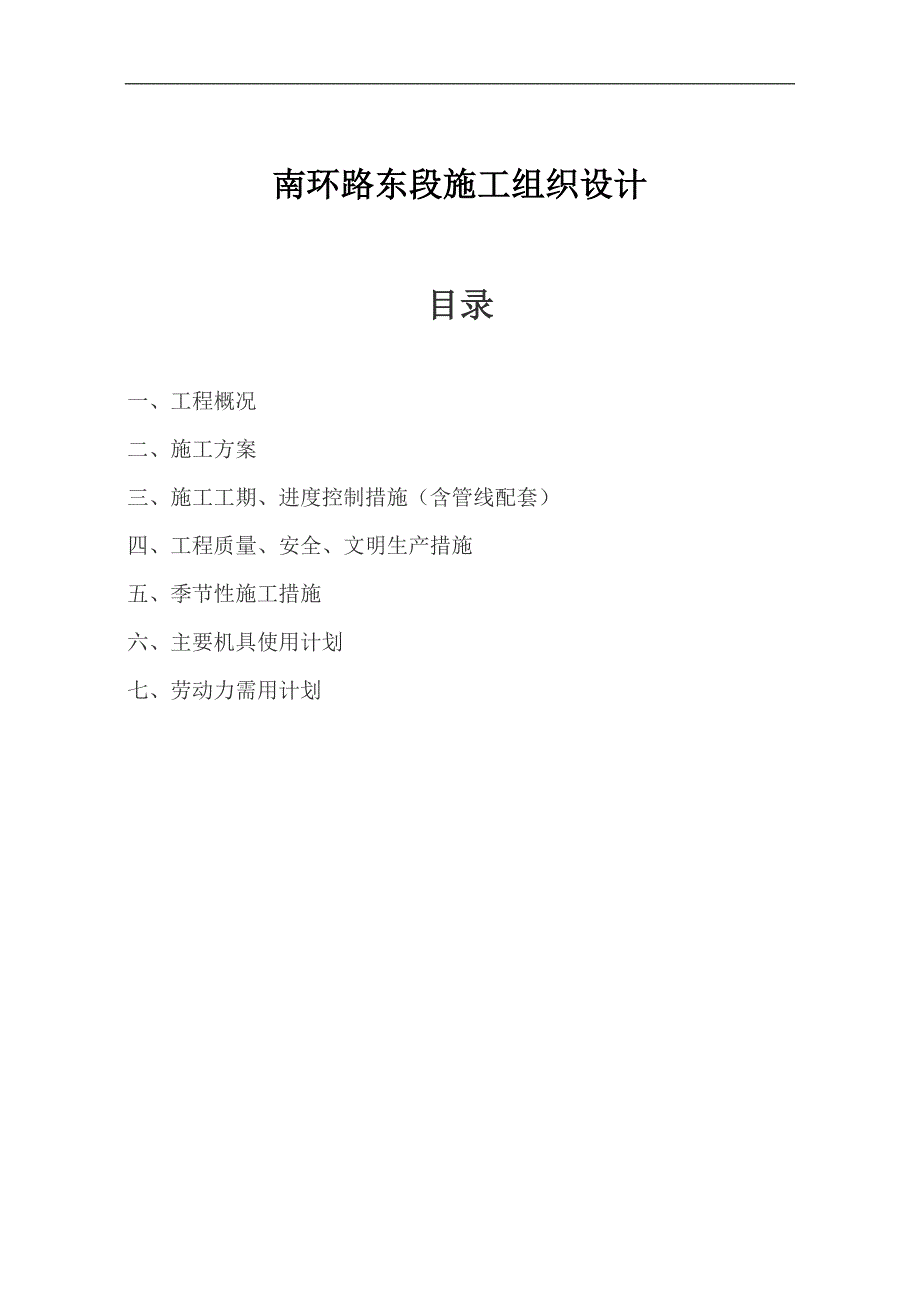

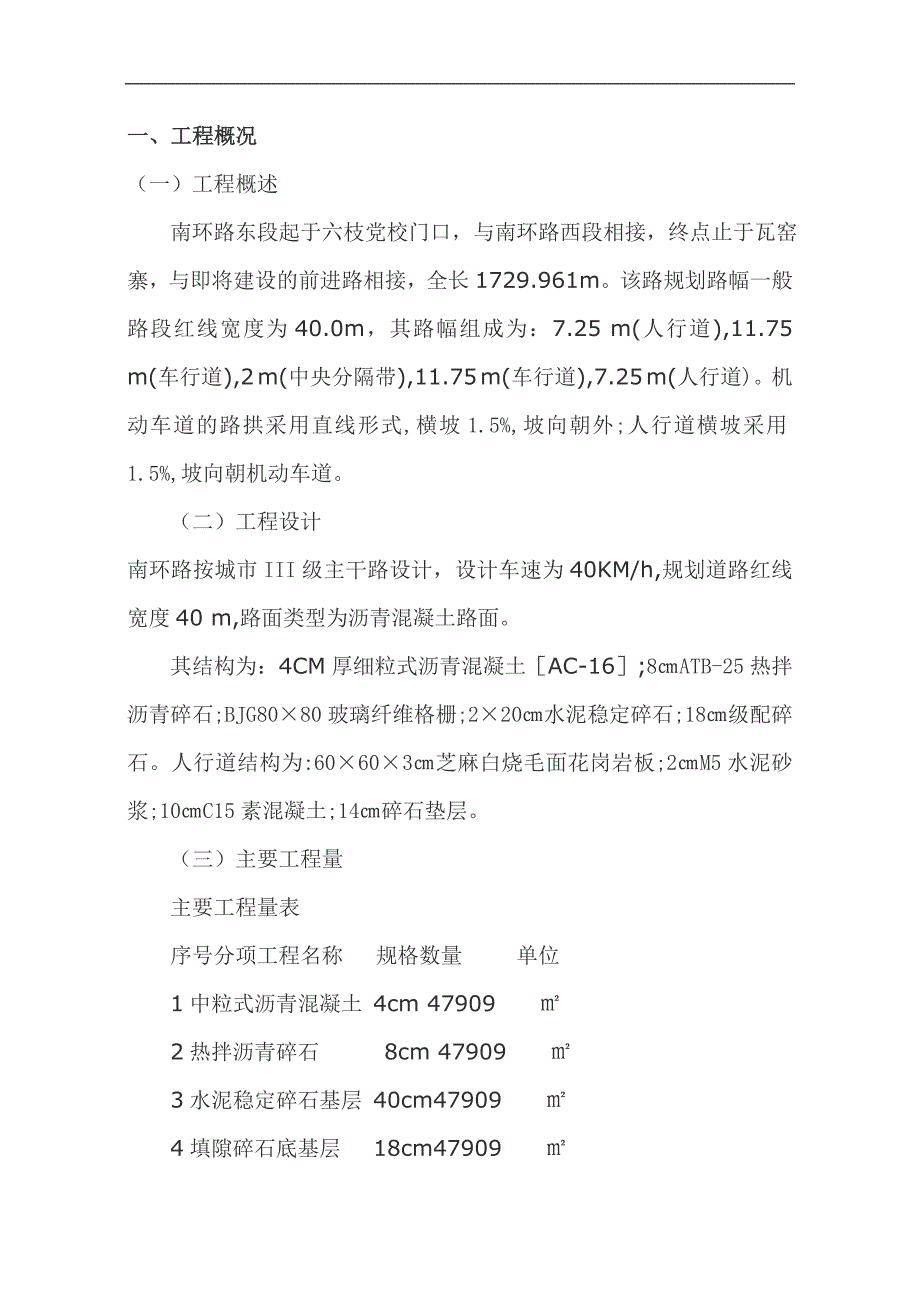

1、南环路东段施工组织设计目录一、工程概况二、施工方案三、施工工期、进度控制措施(含管线配套)四、工程质量、安全、文明生产措施五、季节性施工措施六、主要机具使用计划七、劳动力需用计划一、工程概况(一)工程概述 南环路东段起于六枝党校门口,与南环路西段相接,终点止于瓦窑寨,与即将建设的前进路相接,全长1729.961m。该路规划路幅一般路段红线宽度为40.0m,其路幅组成为:7.25 m(人行道),11.75 m(车行道),2 m(中央分隔带),11.75 m(车行道),7.25 m(人行道)。机动车道的路拱采用直线形式,横坡1.5%,坡向朝外;人行道横坡采用1.5%,坡向朝机动车道。(二)工程设计

2、南环路按城市III级主干路设计,设计车速为40KM/h,规划道路红线宽度40 m,路面类型为沥青混凝土路面。 其结构为:4CM厚细粒式沥青混凝土AC-16;8ATB-25热拌沥青碎石;BJG8080玻璃纤维格栅;220水泥稳定碎石;18级配碎石。人行道结构为:60603芝麻白烧毛面花岗岩板;2M5水泥砂浆;10C15素混凝土;14碎石垫层。(三)主要工程量主要工程量表序号分项工程名称 规格数量 单位1中粒式沥青混凝土 4cm 47909 2热拌沥青碎石 8cm 47909 3水泥稳定碎石基层 40cm47909 4填隙碎石底基层 18cm47909 5BJG8080玻璃纤维格栅 47909 6

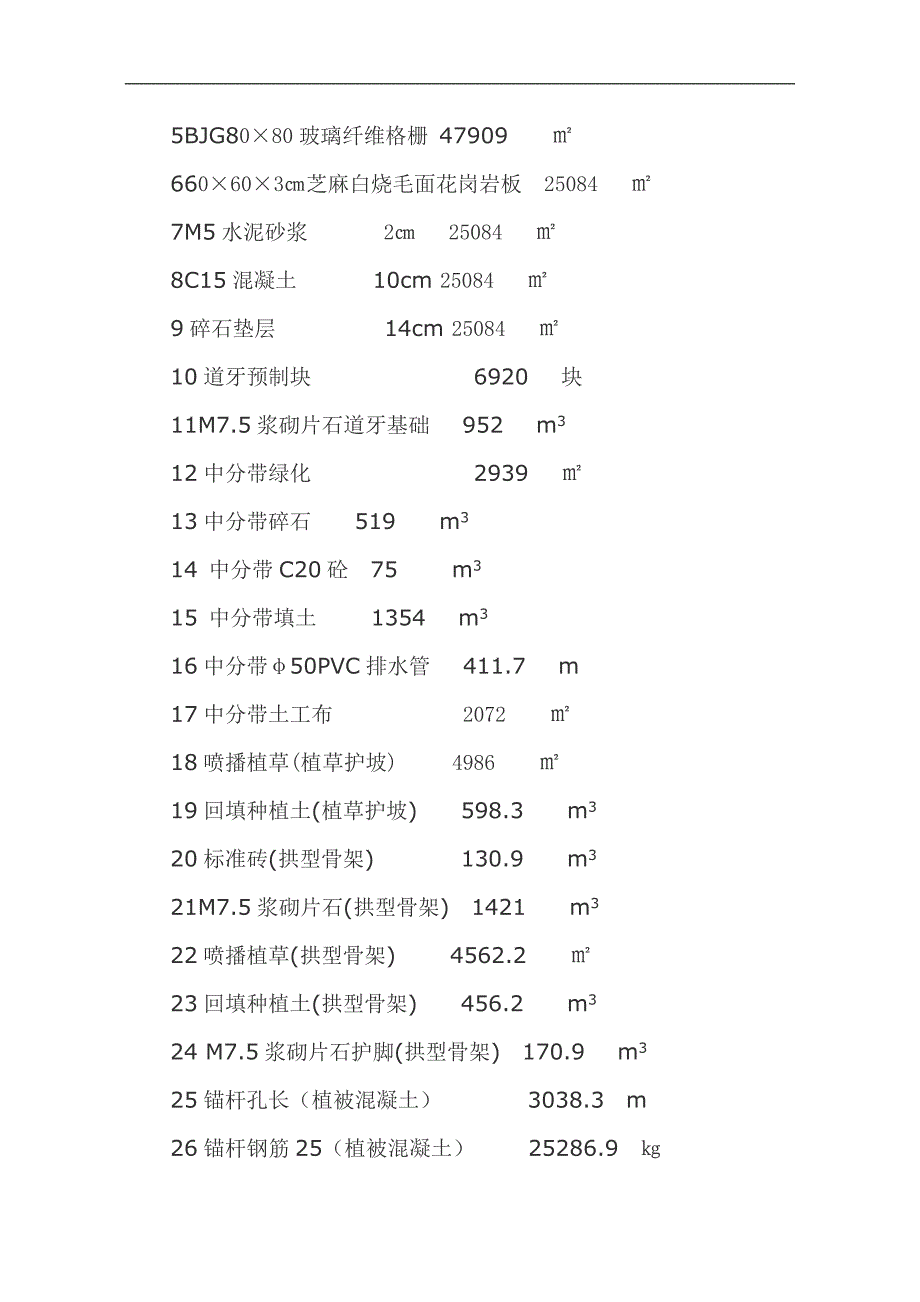

3、60603芝麻白烧毛面花岗岩板 25084 7M5水泥砂浆 2 25084 8C15混凝土 10cm 25084 9碎石垫层 14cm 25084 10道牙预制块 6920 块11M7.5浆砌片石道牙基础 952 m312中分带绿化 2939 13中分带碎石 519 m314 中分带C20砼 75 m3 15 中分带填土 1354 m316中分带50PVC排水管 411.7 m17中分带土工布 2072 18喷播植草(植草护坡) 4986 19回填种植土(植草护坡) 598.3 m320标准砖(拱型骨架) 130.9 m321M7.5浆砌片石(拱型骨架) 1421 m322喷播植草(拱型骨架)

4、 4562.2 23回填种植土(拱型骨架) 456.2 m324 M7.5浆砌片石护脚(拱型骨架) 170.9 m325锚杆孔长(植被混凝土) 3038.3 m26锚杆钢筋25(植被混凝土) 25286.9 27锚杆钢筋16(植被混凝土) 9311.1 28钢筋网6(植被混凝土) 10487.2 29 锚孔注浆(植被混凝土)M30 28.4 m330植被混凝土 1975.9 m331C25砼预制块 (窗孔式护面墙护坡) 4.6 m332MU30浆砌片石(窗孔式护面墙护坡) 297.4 m333喷播植草(窗孔式护面墙护坡) 416.5 34挖基础(窗孔式护面墙护坡) 300.6 m335挡墙挖基

5、土方 1136 m336挡墙挖基石方 1355 m337挡墙C15混凝土 3849 m338挡墙回填 1315 m339清除软土(特殊路基) 2780 m340回填片石(特殊路基) 2780 m341 11.5 m圆管涵 49.5 m42 11.0 m圆管涵 46.24 m43双壁波纹管 dn500HDPE 1632 m44钢筋混凝土管(级管)dn600 654 m45钢筋混凝土管(级管)dn800 730 m46钢筋混凝土管(级管)dn1000 517 m47雨水耳管(dn300双壁波纹管) 279 m48雨水连接暗井 87 座49 偏沟式单箅雨水口 89 座50偏沟式双箅雨水口 76 座5

6、1砖砌圆形雨水检查井 1000mm 60 座52砖砌矩形雨水检查井 dn 800mmdn 2000mm 22 座53双壁波纹管 dn300HDPE 177 m54双壁波纹管 dn400HDPE 1919 m55砖砌圆形污水检查井 1000mm 53 座56 1200混凝土基础 601 m357 1800砂石基础 1086 m358 沟槽挖土方 14451 m359沟槽挖石方 6193 m360填土方 7750 m361填碎石土 5386 m362开挖土方40442 m363开挖石方 120919 m364填方 120112 m365清表 18007.6 m3(四)地形气候条件本路段沿线道路用地

7、多为山地及菜土,地形起伏较大。山地为分层坚石,菜地为种植土。地处亚热带,气候温和湿润,四季分明,冬冷夏热,冬天,早春及晚秋这段时间有雾,汛期河道易涨水。(五)现场勘察1、经现场勘察,全路段征拨工作基本完成,但未付征拨款,农户地里庄稼未收割,果木未移植,拆迁已基本与农户达成意向性协议,但未有一户迁出,坟墓未迁完,地里高压线,水管及光缆也未迁移。2、在K0+020-100、K0+200-240为软基,K0+440、K1+660-729为水塘,施工时作软基处理。3、K0+460-K0+520,K0+700-K1+000为路基大方量开挖段,且靠近住房,必须农户迁出后方可施工。4、沿线无便道可通,需从起

8、点党校位置往终点方向铺设便道;从胜利路铺设便道;从K1+400处砖厂往起点及终点两个方向同时开展工作面。(六)工程特点1、地质条件:工程地段为菜地、山地,局部有水塘,山地的树木及杂草未清除,表层为耕植土,鱼池底为淤泥,淤泥深1-3m。2、水文条件-地处亚热带湿润气候区,每年4-9月为汛期。工程正值雨季及河流汛期施工,给施工带来一定困难。3、交通组织:工程为新建路段,施工中交通干扰系数较少,在局部地区搭设临时便道供附近居民通行即可。(七)采用的规范规程1、城市道路路基工程施工及验收规范2、公路桥涵施工技术规范3、沥青路面施工及验收规范4、公路改性沥青路面施工技术规范5、市政道路工程质量检验评定标

9、准(CJJ1-90)6、给水排水管道工程施工及验收规范(GB50268-2008)7、市政排水管渠工程质量检验评定标准8、城市绿化施工验收规范二、施工方案(一)施工部署1、管理目标:质量目标:满足设计与工程质量验收标准,确保市政优良工程。安全目标:严格按建设部颁发的建筑施工安全检查标准(JBJ59-99)进行管理,组织施工,杜绝一切大小安全事故。工期目标:采用分区平行流水交叉作业,网络优化组合,确保在2013年5月31日前竣工。文明施工及环境保护目标:争创文明施工现场。2、施工总体思路及工作面安排:因工程工期较紧,将从三个位置同时打开工作面平行作业:由党校往终点方向铺设便道;由胜利路修便道进入

10、K1+000处大开挖段;由K1+400砖厂处往起点及终点进行清表及回填。施工顺序安排:临时便道清表清淤路基土石方填筑排水施工支排水管施工管线施工基层路面4、施工准备(1)施工现场准备组织先遣人员进行项目部及工程处的驻地建设。布置好临时工棚作为设备、材料堆放场地。对照工程设计图纸进行水系调查,或发现设计遗漏或不合理的排水或灌溉用水处理方案,立即以文字报告形式向业主、监理和设计院汇报,并提出适当的处理办法或变更设计。 搭设外电及布置供电线路。 接入水源,布置供水线路。 对现场的地质、地形进行调整核实。 修通运输便道。 混凝土搅拌站、料场的场地处理及设备安装。 配备好计算机、复印机等办公设备。 (2

11、)施工技术准备 校核测量仪器,对全线进行导线点、水准点进行复核并根据需要进行加密、放线 复核纵、横面,计算土方量,根据实际情况进行土方调配。 绘制与实际情况相符的施工图,编制实施施工组织设计。 对技术人员及操作工人进行岗前培训及技术交底。 进行取土样试验,测定其最大干容量,最佳含水量等。 对所使用的砂、石进行试验。 对水泥、钢材等原材料进行试验。 对混凝土、砂浆配合比进行试配。(二)主要分部分项工程施工方法1、施工测量(1)技术标准测量技术标准严格按设计图纸和规范要求,确保排水及路面坡度。(2)技术措施根据指挥部提供的导线控制点和高程控制点,在施工范围内建立一套导线控制网和高程控制网,并得到监

12、理和指挥部复核认可,作为施工时依据。 对经过复核认可的导线和高程控制点采用永久性保护措施,如用砼加固等,以保证其使用中的准确性。对导线点将桩寄出路幅,在施工中,导线点毁坏后便于及时予以恢复。 对使用的导线点和高程控制点每个月检核一次,防止由于其发生变化而引起的施工误差。 施工前,对所使用的全站仪、水准仪、GPS等进行检校,合格后方可投入使用。 测量建立复核制度,避免错误。 进场后在监理的陪同下对路基断面进行复测,并将测量详细资料及结果报业主及监理。 进场后迅速砍伐各种树木并清走,为测量放线创造通视条件。 2、清表及清淤清表:场内菜地及农田表层耕植土及苗木需首先清除,采用挖机辅以人工配合,清理掘除施工范围内的表土、草皮、树木、树根、建筑垃圾等不适材料。对低洼、长期积水路段重新进行软基调查,了解软基的深度、范围、土质及周围的地质情况,同时进行地下水位的调查,了解水源。在软基现场调查的基础上,根据设计要求、现场调查、试验等,拟定软基处理施工方案与措施。根据处理方案,确定软基处理的施工机械设备以及

展开阅读全文
