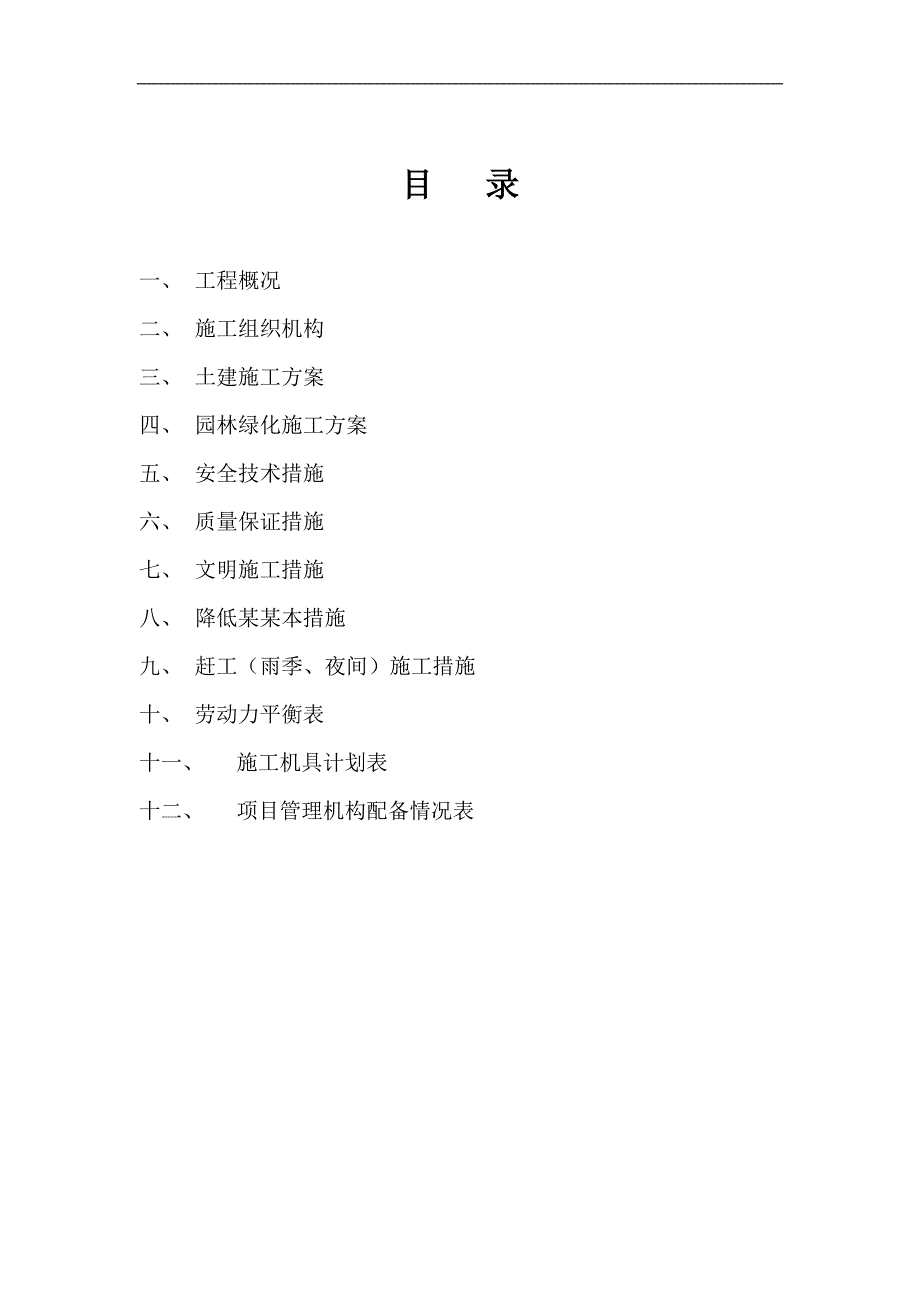

《南谷邻地施工组织设计.doc》由会员分享,可在线阅读,更多相关《南谷邻地施工组织设计.doc(18页珍藏版)》请在第壹文秘上搜索。

1、某某某某蓝谷领地园林景观工程施工组织设计 某某比有特环境艺术工程有限责任公司目 录一、 工程概况二、 施工组织机构三、 土建施工方案四、 园林绿化施工方案五、 安全技术措施六、 质量保证措施七、 文明施工措施八、 降低某某本措施九、 赶工(雨季、夜间)施工措施十、 劳动力平衡表十一、 施工机具计划表十二、 项目管理机构配备情况表 一、工程概况:(一) 编制依据:1、 甲方提供的施工图纸2、 国家有关现行施工及验收规范3、 公司现有技术力量、施工机具、设备及施工管理技术和文明施工标准参看资料:1、园林施工技术2、建筑施工及验收规范(二) 工程特点:本园林景观工程位于某某某某市光华大道,视野开阔,
2、交通便利,环境优雅。本景观工程内容包括:施工图范围内的土建、装饰、植物、水电安装等。本工程为园林景观工程,面积约为18000m2,工期为65天,考虑到施工面积大,工期短,而且管网、道路交叉施工,因此在考虑施工方案时应着重景观施工与相关单位交叉施工的协调性、整体性。施工过程中要认真熟悉图纸,深刻领会设计意图,严格按照设计意图和现行施工规范进行施工,强化工程质量管理,使该工程达到艺术、美观、自然流畅的园林环境。(三) 施工条件及技术条件施工期限:30天,进场开始施工准备工作,根据业主要求的进场时间,按日历时间推算30天竣工。1、 自然条件:夏季施工,平均气温相对较高,故合理安排工人作息时间,在高温
3、时作好防暑降温工作,避免影响工程进度和质量。2、 技术经济条件:我公司为园林景观工程三级企业,具有高级工程师、工程师、助理工程师及专业技术人员20余人,我公司有园林景观专业队伍,完全能够按期优质地完某某该工程的施工任务。3、 施工中的用水用电均可从附近已有的电路、水网中引来,施工期间劳动力均能满足要求。4、 施工机具及建筑材料按工程进度均衡进场。二、 施工组织机构项目资料员项目材料员项目质检员项目水电主管项目植物主管项目技术负责人项目土建主管项 目 部公 司项 目 经 理三、 土建施工方案(一) 土方工程:1、 土方施工前的准备工作1) 施工现场应按设计图纸提供范围高程,进行平整,做好挖填土方
4、平衡。2) 清除地表影响工程质量的软土、腐植土、垃圾、草皮等,对不宜作填料或地基上的淤泥,应分别采取挖除或设排水沟疏干,抛填片石、砂、砾等方法进行妥善处理。3) 拆除或搬迁工程及施工范围的障碍物。2、 设置测量控制标志根据甲方提供的水准点,按总平图的要求,引测到现场在施工区域内设置标高测量控制网点,作为计算挖填平衡土方和施工标高控制的依据。3、 填土压实的方法及质量检验1) 填土压实应控制土的含水率在最佳含水率内,土料含水率一般以手捏某某团、落地开花为宜。2) 填方应从最低处开始,由下向上分层铺填碾压(夯实)。夯实的方法:(1)人力打夯前应将填土初步整平,打夯应按一定的方向进行,一夯压半夯,夯
5、夯相接。两启遍纵横交叉,分层夯打。(2)用蛙式打夯机夯实时,一般填土厚度不宜大于25cm,打夯前对填土部分应初步整平,打夯机依次夯打,均匀分布,不留间隙。3)质量控制与检验:(1)对回填土方要进行实心密实度检测,对每层回填土的质量进行检验,一般采用环刀取样法来检测土的干密度;或用小型轻便触探仪通过锤击来检验干密度或密实度。(2)填土压实后的干密度,应有90%以上符合要求,其余10%的最低值与设计值之差,不得大于0.08g/cm3,且不应集中。(二) 砼工程该分项工程硬质铺地面积大,因此砼的量也较大,大面积的砼垫层及水池砼、挡墙砼等的质量好坏直接影响面层的质量和挡墙的稳定性,同时直接导致整个工程
6、质量的好坏。所以在施工中,按设计砼强度(垫层:C10砼,景观砼:C20或C25)进行施工。 砼施工技术要点:1、 砼的拌制:1) 砼配料应采用重量比严格计量。材料的配合比允许偏差:水泥:2%;砂、石:3%;水:2%。2) 砂、石应根据其含水率的不同随时调整配合比。3) 机械搅拌时向料斗中装料顺序是:先加入石子,后加水泥,最后加砂和水。4) 砼搅拌时间要达到规范要求的规定。2、 砼的运输:1) 砼在运输中,应保持其均匀性,做到不分层、不离淅、不漏浆,砼运至浇筑地点,如再现离淅,要二次搅拌。2) 砼运输应尽量减少转载次数和运输时间,从搅拌机卸出到浇灌完毕的延续时间应符合施工规范规定。3、 砼的浇筑
7、:1) 砼浇筑前,应对构件的几何尺寸、模板、支架、钢筋等进行细致检查,并作自检和工序交接记录。2) 砼应连续浇灌,以保证良好的整体性,如必须间歇,间歇时间应符合规定。3) 砼浇筑后应用振动棒(或表面振动器)振捣密实。4) 振捣方法应正确,不得出现蜂窝麻面,人工养护,每天专人养护,养护时间大于7d。4、 砼的质量检验:1) 检查拌制砼所用原材料的品种、规格和数量,每一工作至少两次。2) 检查砼在浇浇砼的坍落度,每一工作班至少两次。3) 在每一工作班内,当砼配合比由于外界影响有变动时,应及时检查。4) 应随机抽样:每次取样应至少留置一组标准试件,同条件养护试件的留置组数,可根据实际需要确定。(三)
8、 砌体工程:本项目砌体工程主要有花池、树池、墙体等工程,本项目采用M5水泥砂浆,砖为机制标砖。1、 砌砖砌体时,砖应提前浇水湿润,含水率为15%。2、 砌体的灰缝应磺平竖直,厚薄均匀,砂浆饱满。3、 砌筑方法:采用“三一”砌筑法。4、 砌体的水平灰缝厚度和竖向灰缝宽度宜为10mm,但不小于8mm,不大于12mm。(四) 钢筋工程:本项目钢筋用于梁、水池砼基础,必须按设计使用,且由专业钢筋工加工、制作、绑扎,且制作、安装均应符合施工规范及设计规范。钢筋应具有出厂合格证及材质证明书。(五) 模板工程:本项目中采用钢模、扣件作支撑。采用标准钢模板,不规则处用木模板,木模板厚度为3.5cm。支撑架子必
9、须牢固,现场施工现场交底检查。模板合格后,才能进行下一道工序的施工。模板施工时,必须配合水电施工,人选好预留、预埋工作。拆模原则:砼强度达到规范要求,先侧模后底模的原则。(六) 装饰工程:地面装饰工程部分:花岗石、黄木岩等饰面。1、 板块(花岗石)地面:1) 基层处理:在铺设找平层前还就交下一层表面清理干净。应当洒水湿润,表面光滑时,应凿毛,以增强各层的粘结力。做找平层时,应当刷一遍水泥浆,随刷随铺。2) 在铺贴花岗石面层时,天然花岗石的技术技术等级、光泽度外观质量应符合国家现行的标准天然花岗石建筑板材的规定。3) 花岗石的品种、颜色、等级、图案、纹理等应符合设计要求。4) 采用1:2水泥砂浆
10、结合层,厚度为2040cm,在铺贴花岗石面层时,板材应用水温浸湿,待表面凉干后方可铺设。5) 铺贴方法:待基层表面清扫干净后,做好标高,打好水平标记。先扫水泥浆一遍,铺1:3干硬性水泥砂浆,厚约20mm(或据设计厚度),用铁抹拍实拍平,块材粘贴面刷素水泥浆一道,进行粘贴。6) 质量要求;板面应平整,线条顺直,镶嵌正确。基层与面层应粘结牢固,不得有松动、空鼓等,表面应洁净、平整、坚实,板材间的间隙宽度应当不大于2mm。铺砌后,其表面应加保护,防止污染。天然石板的接缝,应符合下列要求:a) 平直、干接,接缝处宜用与饰面板相同颜色的水泥浆抹平。b) 饰面面层施工质量的允许偏差应符合现行筑施工及验收规
11、范。2、黄木岩面层 7) 材料及规格:按设计图纸的规格,可用石材厂或工地施工生产的规则、经挑选的优质材料。8) 施工要点:A、 基层处理:基层表面应清扫干净,洒水湿润。B、 铺贴方法:待基层表面清扫干净后,做好标高,打好水平标记。先扫水泥浆一遍,铺1:3干硬性水泥砂浆,厚约20mm(或据设计厚度),用铁抹拍实拍平,块材粘贴面刷素水泥浆一道,进行粘贴。C、 青砂石缝隙均匀,相互搭配,缝宽一般为2mm,用同色水泥砂浆或同色石子浆嵌缝,做某某平缝。D、 铺装完后,面层清扫干净,并及时养护。2、 抹灰工程装饰抹灰一般由底层、中层、面层组某某,三遍某某活。抹灰前对基层处理,应清除表面的灰尘、污垢,填平孔
12、洞沟槽和洒水湿润。1) 抹灰的施工工艺:首先抹底层,底层厚度为59mm,其作用是使抹灰层能与基层牢固结合,并对基层进行找平作用。抹底层前就冲筋、打饼,确定抹灰厚度;底层涂抹后,应待一定时间,让其干燥,然后再抹中层。中层主要起找平作用,厚度为510mm,控制好其平整、垂直度。中层涂抹完后,在灰浆凝固前应隔一定距离交叉划出斜痕,使之与面层能更好地粘结,待中层干至5060%时,抹面层;面层主要起装饰作用,使表面平整,光滑无裂痕,抹灰层总厚度控制在1520mm,最厚不超过25mm。2) 抹灰工程质量检验阴阳角方正,表面平整光滑,其平整度为4mm,垂直度4mm,阴阳角方正4mm。四、园林绿化施工方案(一
13、)植物1、一期乔木主要有:黄葛树、银杏、桂花、广玉兰、小叶榕等,灌木有西洋鹃、红花继木、黄素梅、鸭脚木等,草坪为某某品混播草皮。2、对大乔木栽植好后注入型活力素,促进植物各种激素活性,促进植物迅速生根发芽,使叶面变绿,并使植物迅速生长恢复活力,提高植物的某某活率。结合浇灌定根水用根部浇灌型活力素80倍液施用,促进植物迅速生根,提高植物某某活,促进后期树木冠幅的形某某。栽植后精心维护,注意水分的保持与补充。3 、 对于较大乔木采取吊车吊栽,吊车不能去的位置必须采用50型履带式挖掘机挖坑和栽植。(二)施工进度:施工原则:大乔木小乔木灌木草皮。施工工期:乔木为8个工作日,灌木为4个工作日,草皮2个工
14、作日。 1、回填土壤、造型、场地初平及土壤处理:按照设计标高进行土壤回填并找平,完某某后的地形平缓而自然。在任何情况下不能把粘土或类似粘土物质放在混合土壤中。回填种植土之深度应满足:种植深根乔木的土层最少0.9米,浅根乔木的土层最少0.6米,大灌木最少0.4米,小灌木最少0.35米,草坪地被、草本花卉最少0.2米。表土粘性过强,应采取措施改良。土壤回填后应首先进行场地初平,捡石块、草根,结合初平进行土壤的杀菌、消灭地下害虫以及除草工作,采用代森铵和多菌灵对土壤进行消毒处理,边翻土边消毒,控制病菌的传播。采用呋喃丹杀灭地下害虫,每亩用量4kg。若场地地表能看见较多的杂草,则采用农达进行清除杂草的
15、工作。若地表杂草较少,则结合翻土清除杂草,并施用溴甲烷、氢化苦、棉隆等熏杀剂,抑制杂草种子营养繁殖体。草坪种植地、花卉种植地等应施足基肥,翻耕20-30,搂平耙细,去除杂物.平整度和坡度应符合设计要求。2、定点放线:根据设计要求进行定点放线。乔灌木栽植处采用打桩定点的方式,这样可避免雨水冲刷灰线而导致重复放线。对于不规则地被图案放线,结合苗木出圃情况,当天放线,当天栽植,地被图案放线则随时进行。3、挖坑:乔灌木放线后,可进行挖坑工作。栽植特大乔木的种植穴直径为3.5m,深1.8m;栽植胸径1020cm的乔木,种植穴直径为1.2m,深80-90cm;栽植胸径5-10cm的乔木的种植穴直径为1m,深60-80cm;栽植胸径4-5cm及以下的乔木的种植穴直径为40-70cm,深30-60cm;栽植冠径200以内花灌木类的种植穴直径为90-110cm,深
