《孟河世豪节能施工方案.doc》由会员分享,可在线阅读,更多相关《孟河世豪节能施工方案.doc(17页珍藏版)》请在第壹文秘上搜索。

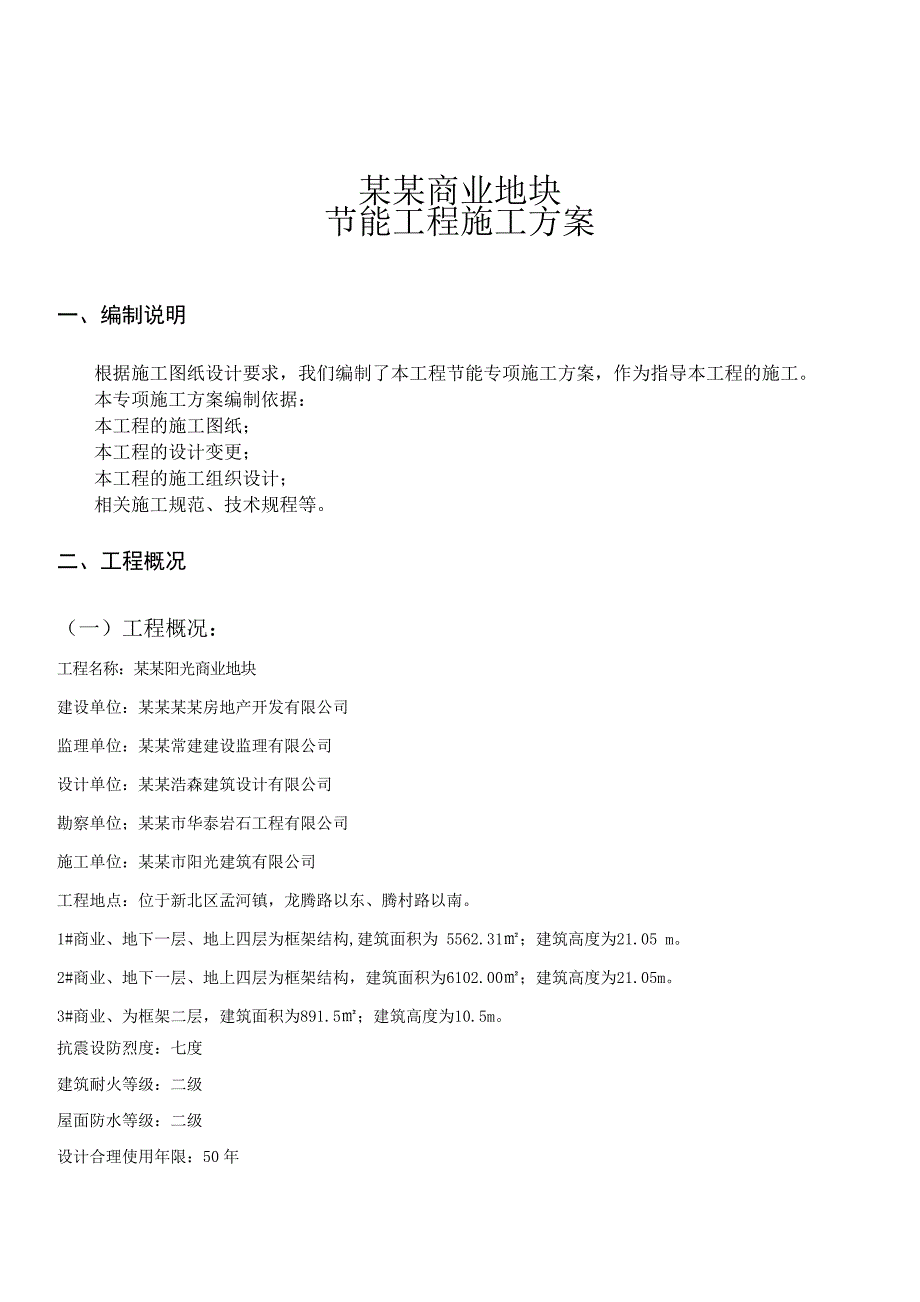

1、目 录一、编制说明2二、工程概况2三、标段组成2四、主要部位节能施工做法3五、外墙保温系统施工方案3六、屋面工程施工方案10七、铝合金门窗安装12八、工程质量要求13九、施工安全文明施工注意事项15某某商业地块节能工程施工方案一、编制说明根据施工图纸设计要求,我们编制了本工程节能专项施工方案,作为指导本工程的施工。本专项施工方案编制依据:本工程的施工图纸;本工程的设计变更;本工程的施工组织设计;相关施工规范、技术规程等。二、工程概况(一)工程概况:工程名称:某某阳光商业地块建设单位:某某某某房地产开发有限公司监理单位:某某常建建设监理有限公司设计单位:某某浩森建筑设计有限公司勘察单位;某某市华

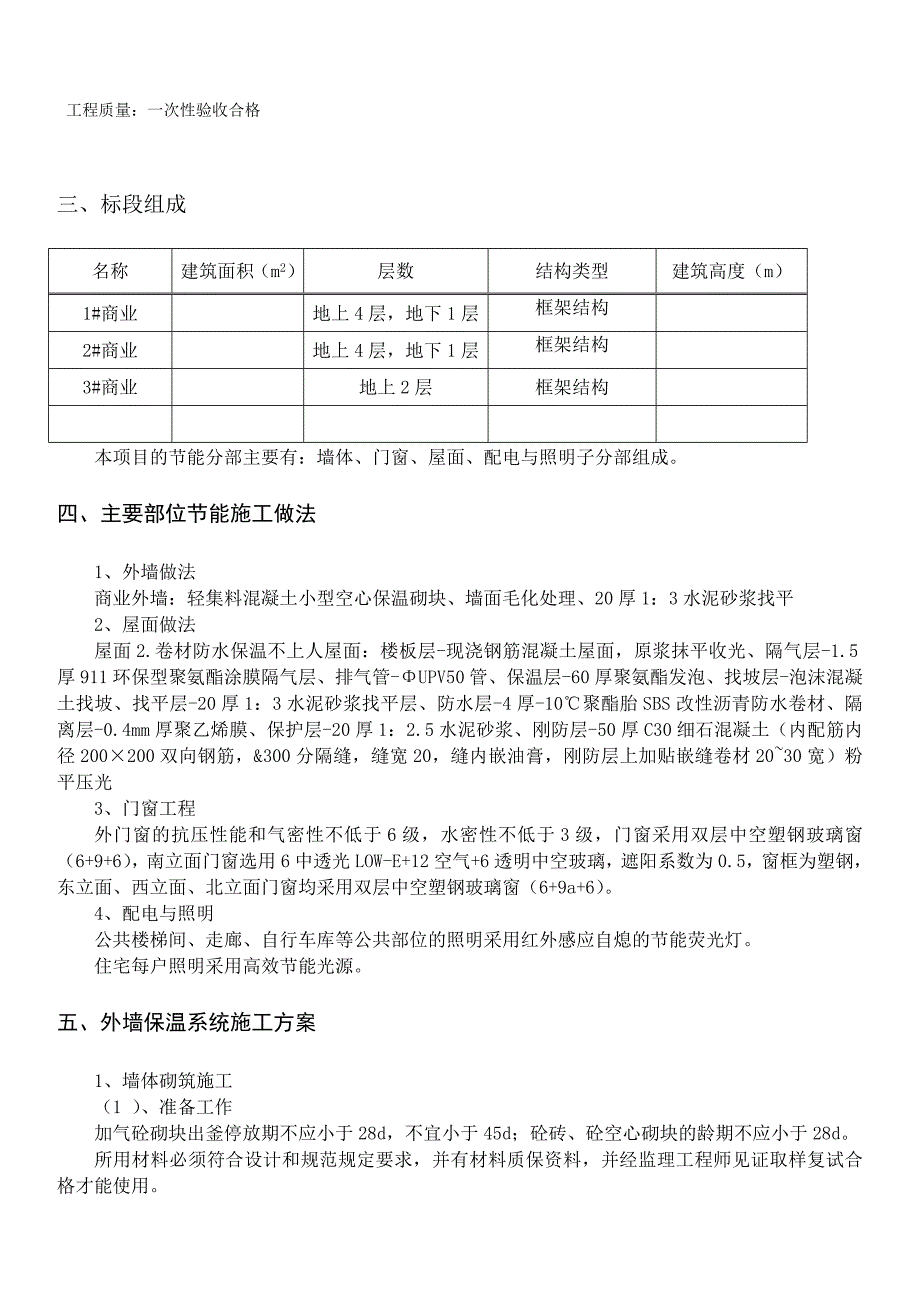

2、泰岩石工程有限公司施工单位:某某市阳光建筑有限公司工程地点:位于新北区孟河镇,龙腾路以东、腾村路以南。1#商业、地下一层、地上四层为框架结构,建筑面积为 5562.31;建筑高度为21.05 m。2#商业、地下一层、地上四层为框架结构,建筑面积为6102.00;建筑高度为21.05m。3#商业、为框架二层,建筑面积为891.5;建筑高度为10.5m。抗震设防烈度:七度建筑耐火等级:二级屋面防水等级:二级设计合理使用年限:50年工程质量:一次性验收合格三、标段组成名称建筑面积(m2)层数结构类型建筑高度(m)1#商业地上4层,地下1层框架结构 2#商业地上4层,地下1层框架结构3#商业地上2层框
3、架结构本项目的节能分部主要有:墙体、门窗、屋面、配电与照明子分部组成。四、主要部位节能施工做法1、外墙做法商业外墙:轻集料混凝土小型空心保温砌块、墙面毛化处理、20厚1:3水泥砂浆找平2、屋面做法屋面2.卷材防水保温不上人屋面:楼板层-现浇钢筋混凝土屋面,原浆抹平收光、隔气层-1.5厚911环保型聚氨酯涂膜隔气层、排气管-UPV50管、保温层-60厚聚氨酯发泡、找坡层-泡沫混凝土找坡、找平层-20厚1:3水泥砂浆找平层、防水层-4厚-10聚酯胎SBS改性沥青防水卷材、隔离层-0.4mm厚聚乙烯膜、保护层-20厚1:2.5水泥砂浆、刚防层-50厚C30细石混凝土(内配筋内径200200双向钢筋,
4、&300分隔缝,缝宽20,缝内嵌油膏,刚防层上加贴嵌缝卷材2030宽)粉平压光3、门窗工程外门窗的抗压性能和气密性不低于6级,水密性不低于3级,门窗采用双层中空塑钢玻璃窗(6+9+6),南立面门窗选用6中透光LOW-E+12空气+6透明中空玻璃,遮阳系数为0.5,窗框为塑钢,东立面、西立面、北立面门窗均采用双层中空塑钢玻璃窗(6+9a+6)。4、配电与照明公共楼梯间、走廊、自行车库等公共部位的照明采用红外感应自熄的节能荧光灯。住宅每户照明采用高效节能光源。五、外墙保温系统施工方案1、墙体砌筑施工(1 )、准备工作加气砼砌块出釜停放期不应小于28d,不宜小于45d;砼砖、砼空心砌块的龄期不应小于
5、28d。所用材料必须符合设计和规范规定要求,并有材料质保资料,并经监理工程师见证取样复试合格才能使用。内外墙砌块采用专用粘合剂砌筑,故砌块使用前不能被雨淋,其砌块施工时含水率应不大于15%。砌块在现场堆置高度不能超过2m,在楼层上堆置不能超过3皮。布置好现场材料堆场、砂浆制作场。测放墙体位置线、标高控制线,经监理工程师验收复核合格,方可进行下步施工。根据墙体构造柱、腰梁的位置设计要求,在柱、梁处标出构造柱及腰梁钢筋的位置,进行化学植筋,植筋完毕应抽检数量不少于千分之一,且不少于3根做拉拔试验,合格后才能墙体砌筑。根据施工图纸、规范以及相关资料,编制详细的施工方案,报监理进行审核、审批。向施工班
6、组进行技术交底和操作指导。先施工样板,在得到监理验收后,再进行展开大面积施工。(2)、施工方案根据砌块的厚度、灰缝的大小、门窗洞口的位置,设置砌筑皮数杆,用以控制灰缝和门窗洞口位置。在砌筑前下部应用砂浆找平,以便于灰缝的控制。其找平厚度超过20mm时,应用C20砼进行找平。厨卫间、非封闭式阳台下部按图纸设置200mm高的砼止水坎,其余墙体下部采用专用砼砖砌筑不宜小于200mm高。考虑到墙体整洁及规范要求,所有墙体下无200mm高的砼止水坎处,均砌筑三皮砼砖,外墙有窗台部位设置钢筋砼窗台梁,无窗外墙及内墙在墙体中部范围设置钢筋砼腰梁,窗台梁及腰梁高度不应小于120mm高。外墙所有砌筑砼砖部位、现
7、浇构造柱、腰梁、窗台梁、框架柱、框架梁外侧均需喷涂20厚硬泡聚氨酯。砌筑前应试摆,上下错缝,搭接长度不宜小于被搭接砌块长度的1/3,且最小搭接长度不得小于100mm;构造柱间、窗间墙间不足一整砌块长,采用C20商品砼整浇。墙下部砼砖砌筑灰缝应控制在8-12mm,宜为10mm;砌块采用专用粘结剂砌筑,其灰缝宜控制在3mm左右。砌筑时采用三一砌筑法,铺灰长度不宜超过一砌块长。砌筑专用粘结剂应用电动工具搅拌,并随拌随用,拌合量宜在3h内用完;若环境温度高于250C,应在拌合后2h内用完。混合砂浆必须严格按配合比进行配制、机械搅拌均匀,且应在3小时内用完。所有墙体与框架柱连接处均专用L型拉结铁件拉结;
8、填充墙与构造柱连接处预埋拉结筋连接。铁件与框架柱之间采用射钉固定、与砌块固定采用水泥钉固定,每两皮设一道拉结。砌块与框架柱之间设1015mm厚空隙,在砌墙时,墙体两边夹一15mm*15mm木条,每砌一侧边随即采用砌墙的专用粘结剂灌实。除设置构造柱的部位外,砌体的转向处和交接处应同时砌筑。砌体接槎时,必须将接槎处表面清理干净,保持灰缝平直。填充墙体砌至梁或楼板下宜留30mm左右的空隙,待该墙砌筑后达15天以后用C20细石砼塞紧。按设计要求设置构造柱、圈梁、过梁或现浇混凝土腰梁:、外墙在窗台部位、内墙在墙高中部,设置高度不小于120mm、宽度同墙的钢筋砼腰梁,内配三级钢4根10、6150;、门窗边
9、设置宽度不小于100mm、厚度同墙的钢筋砼现浇加强框,内配三级钢2根10、6.5150开口箍,开口箍伸入墙内200mm;、墙体转角、丁字交接、T形交接、L形交接、悬墙端、墙体长度大于5m(设置间距不大于3m的构造柱。)设置构造柱,构造柱宽度为200mm、厚度同墙,内配三级钢4根12、6100/200;构造柱处砌体应设置马牙槎,马牙槎先退后进、一退一进,马牙槎退进宜不大于100mm。在构造柱处应按规范规定每2皮设置三级钢26.5伸入墙内1000mm拉结筋,锚入柱内不小于100mm,具体做法参见苏G01-2003第21页、节点。拉结筋部位的砌块要求开型槽(V型槽上口离砌块边20mm;深度:100m
10、m厚的砌块50mm、200mm厚砌块80mm。),将拉结筋压入V型槽内,V型槽内填1:3的水泥砂浆。各种预留洞、预埋件等,应按设计要求设置,避免后剔凿。转角及交接处同时砌筑,不得留直槎,斜槎高不大于1.2m。二次结构的砼强度均为C20商品砼浇筑。所有外置固定件处应设置砼块,墙面孔洞宜设砼块预留。2、外墙面A级不燃YT无机活性墙体保温隔热系统六、屋面工程施工方案1、施工顺序:屋面1.卷材防水保温不上人屋面(住宅屋面):楼板层-现浇钢筋混凝土屋面,原浆抹平收光、隔气层-1.5厚911环保型聚氨酯涂膜隔气层、排气管-UPV50管、保温层-60厚聚氨酯发泡、找坡层-泡沫混凝土找坡、找平层-20厚1:3
11、水泥砂浆找平层、防水层-4厚-10聚酯胎SBS改性沥青防水卷材、隔离层-0.4mm厚聚乙烯膜、保护层-20厚1:2.5水泥砂浆、刚防层-50厚C30细石混凝土(内配筋内径200200双向钢筋,&300分隔缝,缝宽20,缝内嵌油膏,刚防层上加贴嵌缝卷材2030宽)粉平压光2、 屋面基层施工经泼水检查无渗漏。3、 屋面找平:(1)找平层施工前应检查屋面结构层的质量、管沟、水落口标高、管道等施工和安装质量,并经隐蔽工程验收合格后方可施工找平层。根据屋面设计找平层厚度做好塌饼,施工前对基层适当洒水湿润,并于铺浆前1小时在基层表面刷水泥浆一道,使找平层与基层牢固结合。(2)水泥砂浆应严格按配合比计量搅拌
12、(掺5%防水剂),随拌随用,已拌好的砂浆应在3小时内用完。(3)水泥砂浆找平层应表面平整、抹压密实。(4)在终凝后必须专人洒水养护不少于7天。4、找平层、隔气层、保温(找坡)层4.1、找平层应按设计排水坡度施工,找平层宜设分格缝,并嵌填密封材料,其纵横间距不宜大于6m。4.2、隔气层必须待找平层干燥后进行,不得漏涂漏刷。4.3、铺设块体保温层的基层应平整、干净、干燥。保温层施工前在经验收合格的基层上,按设计保温层最小厚度和排水坡度抄平找坡度线,做好标准塌饼。4.4、块体保温层不应破碎、缺棱掉角,铺设时如遇缺棱掉角破碎不齐的,应锯平拼接使用。4.5、铺设块体保温材料,应平整、严实,分层铺设的接缝
13、应错开。4.6、保温层应分段铺设,从材料、人员上下处的远端向近端铺设,并适当压实。4.7、经压实后的保温层不得直接在上面行车或堆放重物,并应及时进行下一道工序,完成上面的防水层施工。4.8、保温层应按要求设置排气管道。5、刚防层施工5.1分格缝留置与钢筋网片施工。分格缝留置是为了减少防水层因温差、砼干缩、徐变、荷载或振动、地基沉陷等变形造成的防水层开裂,故分格缝应严格按要求留置。(1)分格缝应设置在结构层的支承端(轴线部位)、屋面转折处、防水层与突出屋面结构的交接处。(2)纵横分格缝一般不大于6m,或“一间一分格”,分格面积不超过36平方米为宜。(3)分格缝宽宜1020mm,分格缝截面宜做成上
14、宽下窄,并填嵌沥青聚乙烯板。(4)钢筋网按设计要求铺设,采用绑扎方法,其位置以居中偏上,保护层不小于10mm。(5)钢筋要调直,不得有弯曲、锈蚀、沾油污,绑扎钢筋的搭接长度不小于250mm,在一个网片的同一个断面内接头不超过钢丝断面积的25%。(6)分格缝处钢筋要断开。5.2浇捣细石砼防水层(1)浇捣砼前,应将隔离层表面浮渣、杂物清除干净,检查隔离层质量及平整度、排水坡度和完整性,支好分格缝模板,标好砼浇捣厚度,厚度不小于40mm。(2)材料及砼质量要严格保证,随时检查是否按配合比准确计量及规定的坍落度,并按规定制作检验的试块。(3)砼搅拌采用机械搅拌,搅拌时间不少于2min,砼运输过程中应防
15、止漏采和离析。(4)砼浇捣应按“先远后近,先高后低”的原则。(5)一个分格缝内的砼必须一次浇捣完毕,不得留设施工缝。(6)砼采用机械振捣,并用小滚来回滚压,泛浆后用铁抹子压实抹平,并要确保防水层的设计厚度和排水坡度。(7)铺设、振动、滚压砼时必须严格保证钢筋间距及位置的准确。(8)砼收水初凝后,及时取出分格缝隔板,用铁抹子第二次压实抹光,并及时修补分格缝的缺损部分,做到平直整齐,待砼终凝前进行第三次压实抹光,要求做到表面平常光洁,不起砂、起层,无抹板压痕为止,抹压时,不得洒干水泥或水泥砂浆。(9)待砼终凝后,必须立即进行养护,采用表面喷洒养护液养或覆盖草袋浇水养护,养护不少于14d,养护期间保证覆盖材料湿润,并禁止闲人上屋面踩踏或在上继续施工。F、屋面防水层做好后需做24h蓄水试验,检查有无渗漏现象。施工前,应在防水层上铺设一层隔离层,并按设计要求支设好分格缝的
