K93+000-K96+000段路基路面排水工程施工方案.doc

上传人:d*** 文档编号:947228 上传时间:2024-05-13 格式:DOC 页数:33 大小:138.12KB
下载 相关 举报
K93+000-K96+000段路基路面排水工程施工方案.doc_第1页
第1页 / 共33页
K93+000-K96+000段路基路面排水工程施工方案.doc_第2页
第2页 / 共33页
K93+000-K96+000段路基路面排水工程施工方案.doc_第3页
第3页 / 共33页
K93+000-K96+000段路基路面排水工程施工方案.doc_第4页
第4页 / 共33页
K93+000-K96+000段路基路面排水工程施工方案.doc_第5页
第5页 / 共33页
K93+000-K96+000段路基路面排水工程施工方案.doc_第6页
第6页 / 共33页
K93+000-K96+000段路基路面排水工程施工方案.doc_第7页
第7页 / 共33页
K93+000-K96+000段路基路面排水工程施工方案.doc_第8页
第8页 / 共33页
K93+000-K96+000段路基路面排水工程施工方案.doc_第9页
第9页 / 共33页
K93+000-K96+000段路基路面排水工程施工方案.doc_第10页
第10页 / 共33页
亲,该文档总共33页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《K93+000-K96+000段路基路面排水工程施工方案.doc》由会员分享,可在线阅读,更多相关《K93+000-K96+000段路基路面排水工程施工方案.doc(33页珍藏版)》请在第壹文秘上搜索。

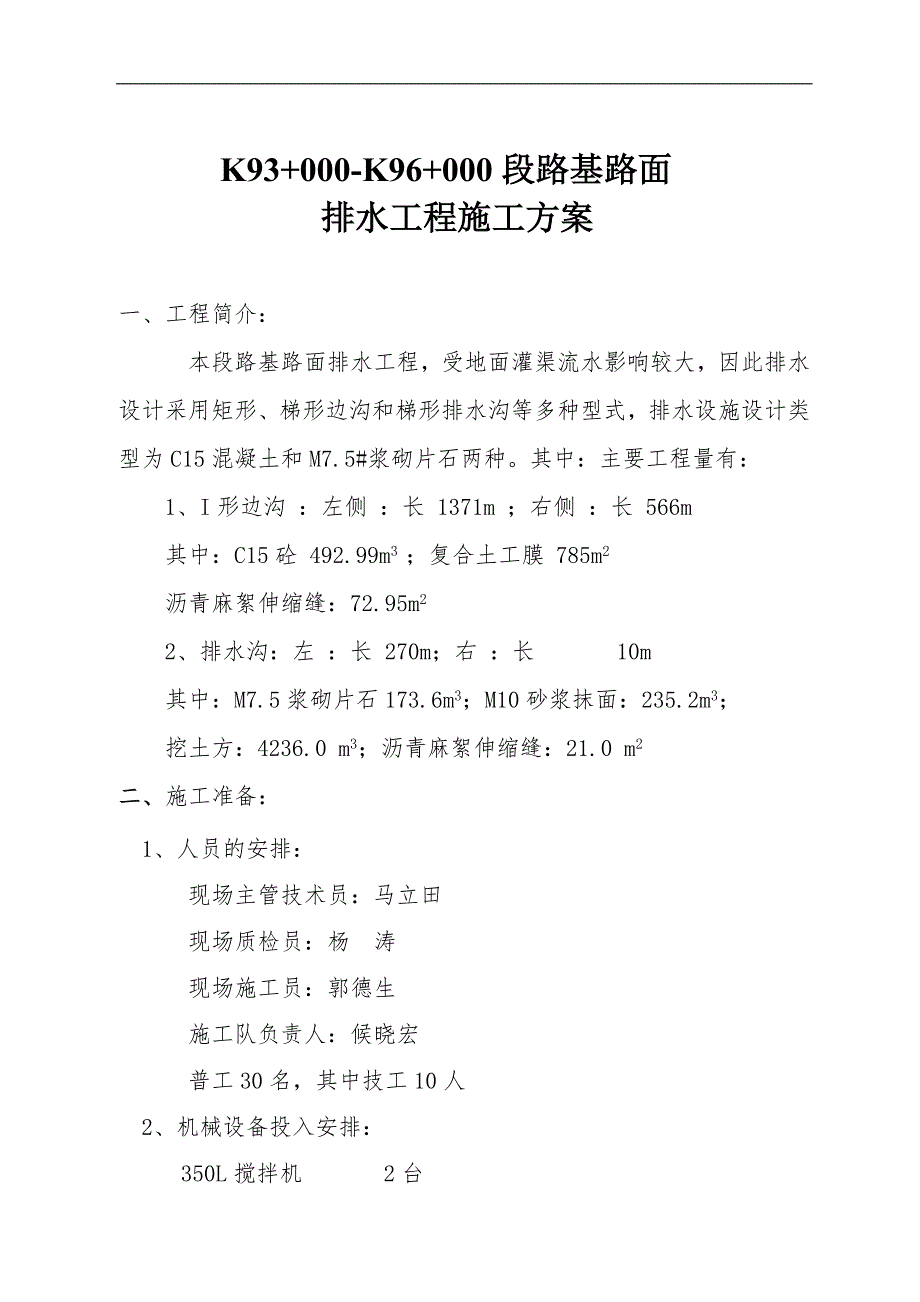

1、K93+000-K96+000段路基路面排水工程施工方案一、工程简介:本段路基路面排水工程,受地面灌渠流水影响较大,因此排水设计采用矩形、梯形边沟和梯形排水沟等多种型式,排水设施设计类型为C15混凝土和M7.5#浆砌片石两种。其中:主要工程量有:1、I形边沟 :左侧 :长 1371m ;右侧 :长 566m其中:C15砼 492.99m3 ;复合土工膜 785m2沥青麻絮伸缩缝:72.95m22、排水沟:左 :长 270m;右 :长 10m其中:M7.5浆砌片石173.6m3;M10砂浆抹面:235.2m3;挖土方:4236.0 m3;沥青麻絮伸缩缝:21.0 m2二、施工准备:1、人员的安排

2、:现场主管技术员:马立田现场质检员:杨 涛现场施工员:郭德生施工队负责人:候晓宏普工30名,其中技工10人2、机械设备投入安排:350L搅拌机 2台台秤 2台发电机 2台振动棒 2个模板 10幅 其它小型配件根据实际情况配备充足3、具备施工条件的边沟、急流槽应立即组织施工队进驻施工现场,进行测量放线,然后将测量成果上报监理工程测验。4、施工前先做好劳动力组织,保障材料供应,将所需砂、石、水泥取样送检。定期定量的分批进原材料,保证工程正常使用。各类原材料分类堆放。 三、 施 工 方 法:1:沟槽开挖前,由测量人员划出沟槽边线,以高程点控制进行人工开挖,沟槽开挖后,用水准仪测量其纵坡是否达到要求,

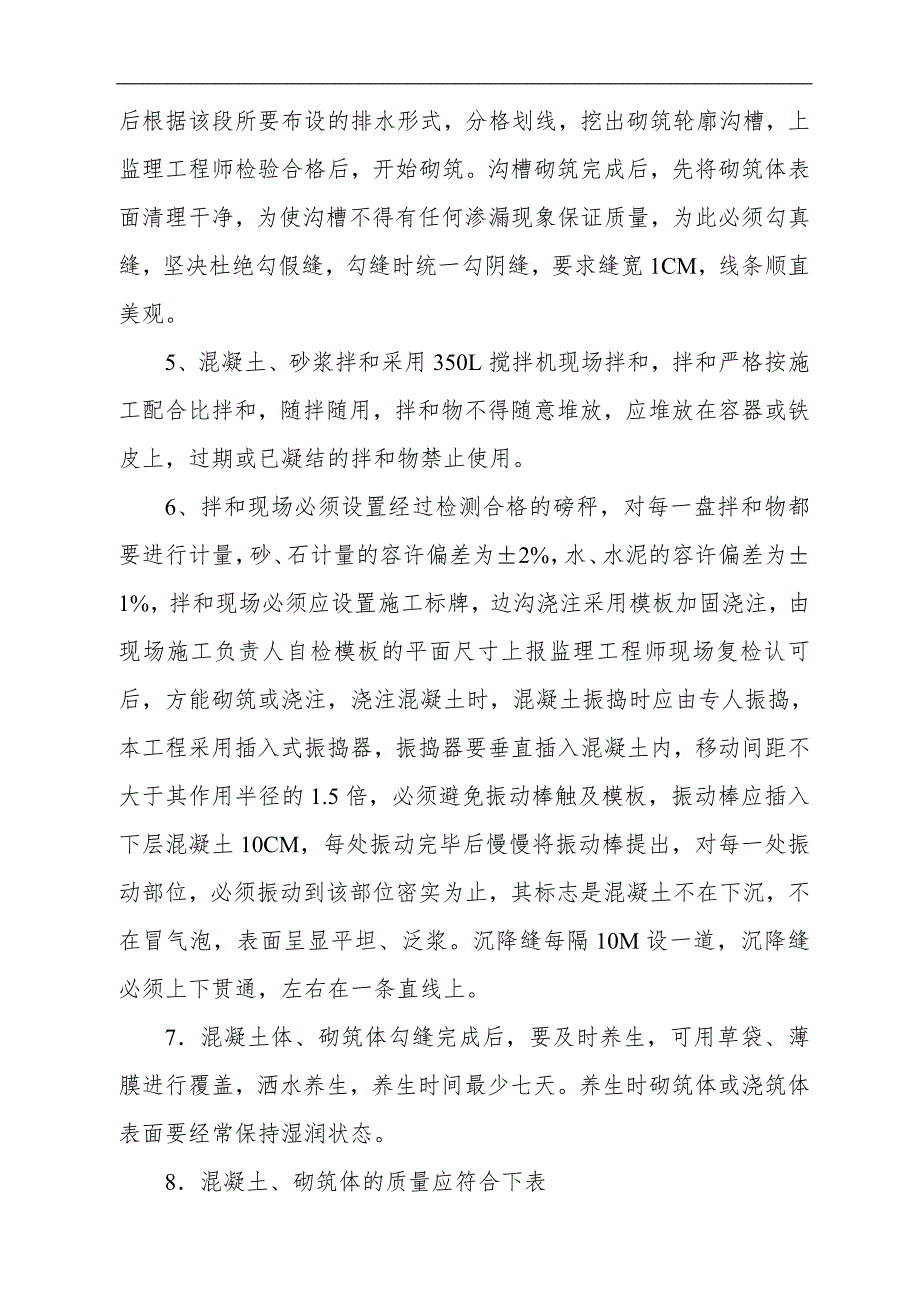

3、测量平面尺寸是否达到设计要求,检验合格由监理工程师认可后方可进行施工。2、在砌筑片石前,根据设计先铺砂砾垫层并将其夯实,方能砌筑,片石砌筑必须采用坐浆法施工,片石之间的空隙应先填筑砂浆,后视空隙大小,用不同体积的石块嵌入,使其密实无空洞。3、片石应分层砌筑,一般2-3层组为一个工作层,每个工作层应大致找平,选用角隅石和镶边石时,应挑选表面平整且较方正的大尺寸石块,相对长和短的石块应交错铺砌在同层并和帮衬石或腹石交错锁结,表面缝与缝之间应错开石块宽度1/4砌筑,一般缝宽不大于4cm。4、坡面砌筑,应首先在坡面上打点,将坡面整平坡度一致,而后根据该段所要布设的排水形式,分格划线,挖出砌筑轮廓沟槽,

4、上监理工程师检验合格后,开始砌筑。沟槽砌筑完成后,先将砌筑体表面清理干净,为使沟槽不得有任何渗漏现象保证质量,为此必须勾真缝,坚决杜绝勾假缝,勾缝时统一勾阴缝,要求缝宽1CM,线条顺直美观。5、混凝土、砂浆拌和采用350L搅拌机现场拌和,拌和严格按施工配合比拌和,随拌随用,拌和物不得随意堆放,应堆放在容器或铁皮上,过期或已凝结的拌和物禁止使用。6、拌和现场必须设置经过检测合格的磅秤,对每一盘拌和物都要进行计量,砂、石计量的容许偏差为2%,水、水泥的容许偏差为1%,拌和现场必须应设置施工标牌,边沟浇注采用模板加固浇注,由现场施工负责人自检模板的平面尺寸上报监理工程师现场复检认可后,方能砌筑或浇注

5、,浇注混凝土时,混凝土振捣时应由专人振捣,本工程采用插入式振捣器,振捣器要垂直插入混凝土内,移动间距不大于其作用半径的1.5倍,必须避免振动棒触及模板,振动棒应插入下层混凝土10CM,每处振动完毕后慢慢将振动棒提出,对每一处振动部位,必须振动到该部位密实为止,其标志是混凝土不在下沉,不在冒气泡,表面呈显平坦、泛浆。沉降缝每隔10M设一道,沉降缝必须上下贯通,左右在一条直线上。7混凝土体、砌筑体勾缝完成后,要及时养生,可用草袋、薄膜进行覆盖,洒水养生,养生时间最少七天。养生时砌筑体或浇筑体表面要经常保持湿润状态。8混凝土、砌筑体的质量应符合下表混凝土衬砌检查项目项次检查项目规定值或允许偏差检查方

6、法1混凝土强度(MPA)在合格标准内按公路工程质量检验评定标准(JTG F80/12004)附录D 检查2衬砌厚度(mm)不小于设计值激光断面仪或地质雷达:每隔40M检查一个断3表面平整度(mm)20用2m直尺检查,每40m 每侧检查5处浆砌排水沟实测项目混凝土衬砌检查项目项次检查项目规定值或允许偏差检查方法1砂浆强度(MPA)在合格标准内按公路工程质量检验评定标准(JTG F80/12004)附录D 检查2轴线偏位(mm)50经纬仪或尺量:每200m测5点3沟底高程+-15经纬仪:每200m测5点4墙面直顺(mm)或坡度30或符合设计要求20m拉线、坡度尺:每200m测2处5断面尺寸(mm)

7、+-30尺量:每200mm测2处6铺砌厚度(mm)不小于设计值尺量:每200mm处测27基础垫层宽、厚(mm)不小于设计值尺量:每200mm处测29质量检查:每砌筑一天,都要不定时现场抽取1组砂浆试件整个砌体质量标准应符合上表要求。10砌体沙浆要饱满,勾缝密实,沙浆配合比准确,抹面平整、直顺、不得有裂缝、空鼓现象。线形直顺美观。四、安全保证措施1、项目部设安全科,实施专职安全监察员,各施工队设专职安全员,工班设兼职安全员,使安全工作形成自上而下的监督保障体系。2、坚持安全教育制度,工程开工前对全体职工进行一次全面的安全教育和安全技术交底,不断提高职工“安全第一”的思想。3、经常开展安全检查活动

8、,项目部每月开展一次安全检查,施工队每星期进行一次检查,工班每天都要自查,职工之间开展自查、互查活动,把显性和隐性事故苗头消灭在萌芽状态。4、加强劳动保护,实行人性化管理,关心职工的身心健康,每月按时给职工发放劳动保护用品,杜绝违章作业现象。5、严肃事故处理,对出现的事故和苗头,坚持“三不放过”的原则,认真处理,以达到使违章者得到觉醒,使职工受到教育。五、质量保证措施1、以健全有效的质量体系,作为质量保证的根本措施与手段。2、根据项目经理部的要求,为提高全体员工的质量意识和操作技能,上岗前先培训,特殊岗位持证上岗,每个工点都设专职质检员。3、实行逐级技术交底制度。对于在施工当中,容易出现的质量

9、问题严格把关。一旦发现有不按施工规范砌筑的,使用不合格材料,各级质检人员要及时制止,必要时责令停工整改。4、在施工过程中,严格按规范规定,进行各种材料成品、半成品取样检验和试验,以确保工程施工质量。5、完成施工过程的全部施工记录和资料整理,保证做到及时填写、标识、归档和保管。6严把原材料的质量,对每一批所进原材料都要进行抽样检查,对不合各的原材料决不进场,并作好原材料的进料和实验数据挡案。对合格的原材料必须经监理工程师批准后,才能使用。7发挥科学是第一生产力,科技是施工生产的先行和保证,在施工中不断优化施工组织方案,改进施工方法,充分动用现有的科技成果,广泛开展“小发明、小革新、小建议”等活动

10、,每周开展一次技术交流,进行有关的质量、进度和技术交流。七、进度保证措施1、从施工准备着手,做好基础工作,制定出详细周密的作业计划,经常检查计划落实的可行度,发现问题及时修改,确保施工进度超计划完成。2、按照规范和设计要求施工,确保工程一次检查合格率100%。3、依据生产作业计划,及时保障材料、设备运送到现场,完全满足工程施工要求。4、加强对机械设备的管理、维修、保养,确保施工机械始终保持良好的运行状态。5、处理好与当地群众的关系,保持良好的外部施工环境。八、文明施工及环保措施1、施工场地要设置各种标示牌,施工人员要佩戴胸卡上岗。2、各种施工材料、物品要分类堆放,码放整齐,还要有防潮、防雨、防

11、火、防盗等措施。3、在施工现场附近,不得践踏老百姓的农作物,或者其它形式的不文明行为,做到人人说文明话,办文明事,做文明人。4、施工过程中,所造成建筑废料,应及时清理,移地深埋。路基路面排水施工工艺流程图施工准备测量放线开挖沟槽沟槽检验 配比选取 砌筑或浇筑 材料准备沟 缝养 护S309线康家崖至临夏二级公路大修改造工程 KL1项目经理部二00五年九月八日监表1分 项 开 工 申 请 批 复 单项目名称:S309线康家崖至临夏二级改造工程承 包 人: 某某工程有限公司 合同号:KL1 监理单位: 某某监理公司 编 号:开工项目: 排水工程桩号: K81+400-K84+000建议开工日期:20

12、05.9.1计划完工日期2005.11.30此项工程负责人:刘建强 现场负责人:陈弟附件:1.施工组织设计;2.原材料试验检测资料 承包人: 日期:专业工程师意见: 签字: 日期:监理工程师审批意见: 监理工程师: 日期:K81+400-K84+000段路基路面排水工程施工方案一、工程简介:本段路基路面排水工程,受地面灌渠流水影响较大,因此排水设计采用矩形、梯形边沟和梯形排水沟等多种型式,排水设施设计类型为C15混凝土和M7.5#浆砌片石两种。其中:主要工程量有:1、I形边沟 :左侧 :长 1947m ;右侧 :长 1440m其中:C15砼 1388.67m3 ;复合土工膜 1459.74m2

13、沥青麻絮伸缩缝:158.81m22、排水沟:右 :长 265m其中:M7.5浆砌片石164.3m3;M10砂浆抹面:19.78m3;挖土方:249.1 m3;沥青麻絮伸缩缝:20.16m23、急流槽:左:长20 m;右:长20 m其中:M7.5浆砌片石42.76m3;M10砂浆抹面:33.6m3;沥青麻絮伸缩缝:1.24m2二、施工准备:1、人员的安排:现场主管技术员:刘建强现场质检员:杨 涛现场施工员:陈弟施工队负责人:候晓宏普工35名,其中技工10人2、机械设备投入安排:350L搅拌机 2台台秤 2台发电机 2台振动棒 2个模板 10幅 其它小型配件根据实际情况配备充足3、具备施工条件的边沟、急流槽应立即组织施工队进驻施工现场,进行测量放线,然后将测量成果上报监理工程测验。4、施工前先做好劳动力组织,保障材料供应,将所需砂、石、水泥取样送检。定期定量的分批进原材料,保证工程正常使用。各类原材料分类堆放。 三、 施 工 方 法:1:沟槽开挖前,由测量人员划出沟槽边线,以高程点控制进行人工开挖,沟槽开挖后,用水准仪测量其纵坡是否达到要求,测量平面尺寸是否达到设计要求,检验合格由监理工程师认可后

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
