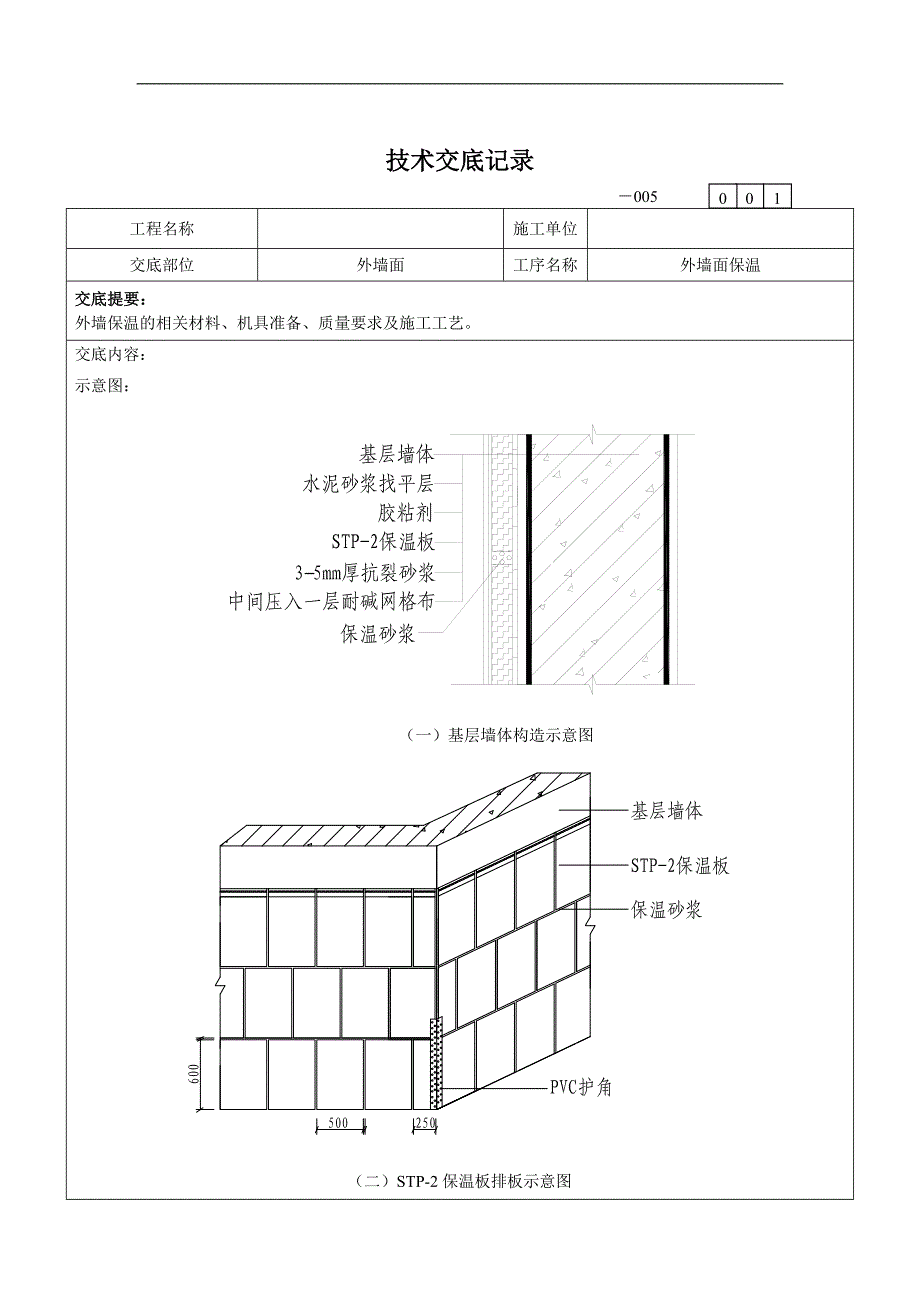

1、STP超薄绝热板外墙外保温系统施工交底书技术交底记录001 005工程名称施工单位交底部位外墙面工序名称外墙面保温交底提要:外墙保温的相关材料、机具准备、质量要求及施工工艺。交底内容:示意图: (一)基层墙体构造示意图(二)STP-2保温板排板示意图技术交底记录200 005一、施工准备:(一)作业条件1、基层墙体应符合混凝土结构工程施工质量验收规范(GB50204-2002)和砌体工程施工质量验收规范(GB50203-2002)及相应基层墙体质量验收规范的要求并通过验收。2、基层表面应清洁,无油污和脱模剂等妨碍粘结的附着物,空鼓、疏松部位应剔除。3、基层墙体找平层要求平整不收光,应满足STP

2、-2保温板对抹灰基面的强度要求。(一般来说抹面完成2周后开始施工)。4、外墙的脚手架均应验收合格,脚手架离墙距离应大于200mm,横向固定架管可改为由屋面或窗口等在室内进行固定,避免在大墙面上留有脚手架管口,如使用吊篮,施工前应彻底清除墙面上的钢筋头和墙面拉结筋、穿墙钢管架;洞口修补严禁高于墙体抹灰大面。5、用不小于2m的靠尺检查基础墙面,水泥砂浆基面允许偏差小于3mm,满足国家规定的普通抹灰质量标准,结构分界处一定要挂钢丝网进行抗裂加强。6、所有门、窗框已安装完毕,所有门、窗洞口已抹平并做好防水处理,且窗台的下沿应做好顺水面。墙身上各种进户管线、落水管支架、预埋件等按设计要求安装完毕。7、落

3、水管支架应提前安装完毕并做好防水,空调搁板、飘窗、雨蓬等应抹平做好顺水处理。8、施工中环境温度应不低于5,风力应不大于5级,风速不宜大于10m/s,严禁雨期施工,雨季施工时应采取防雨措施。(二)主要材质1、STP-2保温板2、粘结砂浆3、保温砂浆4、耐碱网格布5、抹面胶浆6、PVC护角7、PVC鹰嘴等(三)工器具电动搅拌器、塑料搅拌桶、不锈钢抹子、灰浆托板、控制线、弹线墨盒、皮尺、批刀、靠尺(不小于2m)、阴阳角抹子等。二、操作工艺(一)工艺流程基层处理-水泥砂浆找平-配制粘结砂浆-粘贴STP-2保温板-接缝部位处理-抹第一遍抹面胶浆-铺贴耐碱玻璃纤维网格布-抹第二遍抹面胶浆-整体检查-饰面层

4、施工-验收(二)操作要点1、基层检查与处理(1)基层墙体应平整、顺直、坚实,应符合施工验收规范要求。墙体偏差以及存在凸起、空鼓、疏松和有碍030技术交底记录0 005交底内容:粘贴的污物应剔除,并用砂浆找平。(2)找平层应做到:表面扫毛不收光;表面平整度、垂直度应符合要求,无空鼓疏松、污物。(3)粘贴STP-2保温板前将墙面略微湿润。2、粘结砂浆的配制与使用(1)应严格按供应商提供的配比(质量比为水:砂浆=1:41:5)和制作工艺在现场进行。(2)粘结砂浆应有专人配制。(3)每次配制不得过多,视不同环境温度条件控制在3h内或按产品说明书中规定的时间内用完。3、STP-2保温板的粘帖(1)粘贴顺

5、序应由下而上沿水平线进行施工,先贴阴阳角、大墙面上的STP-2保温板进行错缝施工。(2)粘结方式为满粘或条粘,粘结面积不小于80%。(3)STP-2保温板在粘结时应均匀挤压,可用橡皮锤轻轻敲击固定,严格控制板面平整度、垂直度,用长度不小于2m的靠尺进行压平检查,板周围挤出的胶粘剂应及时清理。(4)STP-2保温板粘帖时板与板之间互相压边粘帖。4、拼接部位处理:(1)保温砂浆的配制与使用:应严格按供应商提供的配比和制作工艺在现场进行,有专人配制,每次配制不得过多,视不同环境温度条件控制在2h内或按产品说明书中规定的时间内用完。(2)在STP-2保温板搭接压边位置用保温砂浆填充找平。5、空调机搁板

6、、挑檐、不封闭阳台、女儿墙内侧、门窗洞口四周侧边等部位在满足规范要求的基础上用保温砂浆工艺施工。 6、在STP-2保温板板缝处理完毕后,静置12小时以上刮抹抹面胶浆,在阳角、窗下口和侧口部位用PVC护角加以保护,保证阴阳角和窗口部位顺直、美观,在窗上口用PVC鹰嘴。7、PVC护角、PVC鹰嘴施工在外墙阴阳角处第一道抹面胶浆完成后,在抹面胶浆可操作时间范围内,从上向下按挂线把PVC护角粘在墙上均匀挤压,而且护角条上的网格布应同时压入胶浆内,抹面胶浆要从护角的孔中挤出,然后把多余的胶浆刮平,第二道胶浆应把护角完全埋入抹面胶浆中。8、耐碱玻纤网的铺设040技术交底记录0 005交底内容:(1)应将表

7、面均匀涂抹第一道厚度为23mm的抹面胶浆,立即将160 g/耐碱玻纤网压入抹面胶浆中,以覆盖耐碱玻纤网、微见轮廓为宜,要平整无褶皱。待第一道抹面胶浆稍干硬至可以触碰时再抹第二道抹面胶浆,厚度为12mm,以完全覆盖耐碱玻纤网为宜。抹面胶浆切忌不停揉搓,以免形成空鼓。(2)首层墙面应加铺一层玻纤网,铺设时应加抹一道抹面胶浆。加铺的玻纤网的接缝为对接,接缝应对齐平整。(3)建筑大墙角应加铺一层玻纤网增强搭接,各侧的搭接宽度不小于200mm。(4)门窗洞口四角应预先沿45方向增贴长300mm,宽200mm的附加网格布。(5)在系统终端部位(门窗洞口周边、预留洞口、女儿墙、勒脚、阳台、雨棚、变形缝等处)

8、进行翻包处理,翻包网格布要求压入STP-2保温板两面均不小于100mm。(6)抹面胶浆施工间歇应在自然断开处,以方便后续施工的搭接。在连续墙面上如需停顿,第一道抹面胶浆不应完全覆盖已铺好的玻纤网,需与玻纤网、第一道抹面胶浆形成台阶形茬,留茬间距不小于150mm.抹面胶浆和玻纤网铺设完毕后,不得挠动,静置养护不少于24h,才可进行下一道工序的施工。在寒冷潮湿气候条件下,还应适当延长干燥时间。9、STP-2保温板严禁切割弯曲,严禁重物敲击,严禁锐物刺穿。(三) STP-2保温板的验收: 粘贴STP-2保温板后,应检查平整、垂直及阴阳角方正,对于不符合要求的进行修补找平。三、质量要求(一)主控项目1

9、、所用材料品种、质量、性能应符合设计和规定要求。2、保温构造做法应符合建筑节能设计要求。3、保温层与墙体以及各构造层之间必须粘结牢固,无脱层等现象。(二)一般项目1、表面平整、洁净,线角、分格条顺直、清晰。2、墙面所有门窗口、孔洞、槽、盒位置和尺寸正确,表面整齐洁净,管道后面抹灰平整。3、分格条(缝)宽度、深度均匀一致,条(缝)平整光滑,棱角整齐,横平竖直,通顺。滴水线 (槽)流水坡向正确,线(槽)顺直。4、门窗框与墙体间缝填塞密实,表面平整。050技术交底记录0 005交底内容:5、允许偏差序号项目允许偏差(mm)检查方法1表面平整3用2m靠尺塞尺检查2立面直3用2m直检查尺检查3阴阳角直3

10、用2m托线板检查4阳角方正3用200mm方尺检查6、其他1)施工期间以及完工后24h内,基层及环境空气温度不应低于5,在5级以上大风天气和雨天严禁施工。2)材料应贮存于阴凉处,避免太阳暴晒,注意防水防潮。四、质量记录1、使用的各种材料的出厂合格证及进场的复试记录。2、保温性能检测资料3、隐蔽工程检查资料及各工序的质量评定资料4、施工中的配合比、计量记录、养护记录,工序间的交接资料。5、专项施工组织方案和技术交底。6、施工日志五、安全技术措施及注意事项1、外脚手架工程的脚手架搭设应符合建筑施工安全标准。2、脚手架上搭设跳板应用钢丝绑扎固定,不得有探头板。3、工人操作应戴安全帽,注意防火,在高空作

11、业时必须遵守高空作业安全规定,系好安全带。4、采用井字架、龙门架、外用电梯垂直运输材料时,不得超载。卸料平台通道的两侧边安全防护必须齐全、牢固,吊篮(笼)内小推车必须加档车掩,不得向井内探头张望。移动吊篮,翻拆架子应防止破坏已施工好的墙面,门窗洞口、边、角应采取保护性措施,其他工种作业时不得污染或损坏墙面,严禁踩踏窗口。六、成品保护1、各工种应密切配合,合理安排工序,严禁颠倒工序作业。2、在保温墙附近不得进行电焊、气焊操作,不得用重物碰撞、挤靠、刺穿墙面。3、施工用水和设备试水以及在雨季施工时,必须采取有效措施,防止保温墙面受潮和污染。 006技术交底记录 005交底内容:七、环保措施1、施工现场必须工完场清,设专人洒水、打扫,不能扬尘污染环境。2、有噪声的电动工具应在规定的作业时间内施工,防止噪声污染、扰民。3、机电器具必须安装触电保护装置。发现问题立即修理。4、遵守操作规程,非操作人员决不准乱动机具,以防伤人。5、垃圾应用垃圾袋装好,不得随意乱丢垃圾。附录:图1 STP超薄绝热板窗口保温构造图图 2 STP超薄绝热板穿墙套管保温构造图图 3 STP超薄绝热板凸窗台、不封闭阳台保温构造图图 4 STP超薄绝热板阴阳角保温构造图图5 门窗洞口网格布加强示意图项目(专业)技术负责人交底人接受交底人 上海市建设工程质量监督总站监制
