《XXXX主控通信楼主体施工方案.doc》由会员分享,可在线阅读,更多相关《XXXX主控通信楼主体施工方案.doc(20页珍藏版)》请在第壹文秘上搜索。

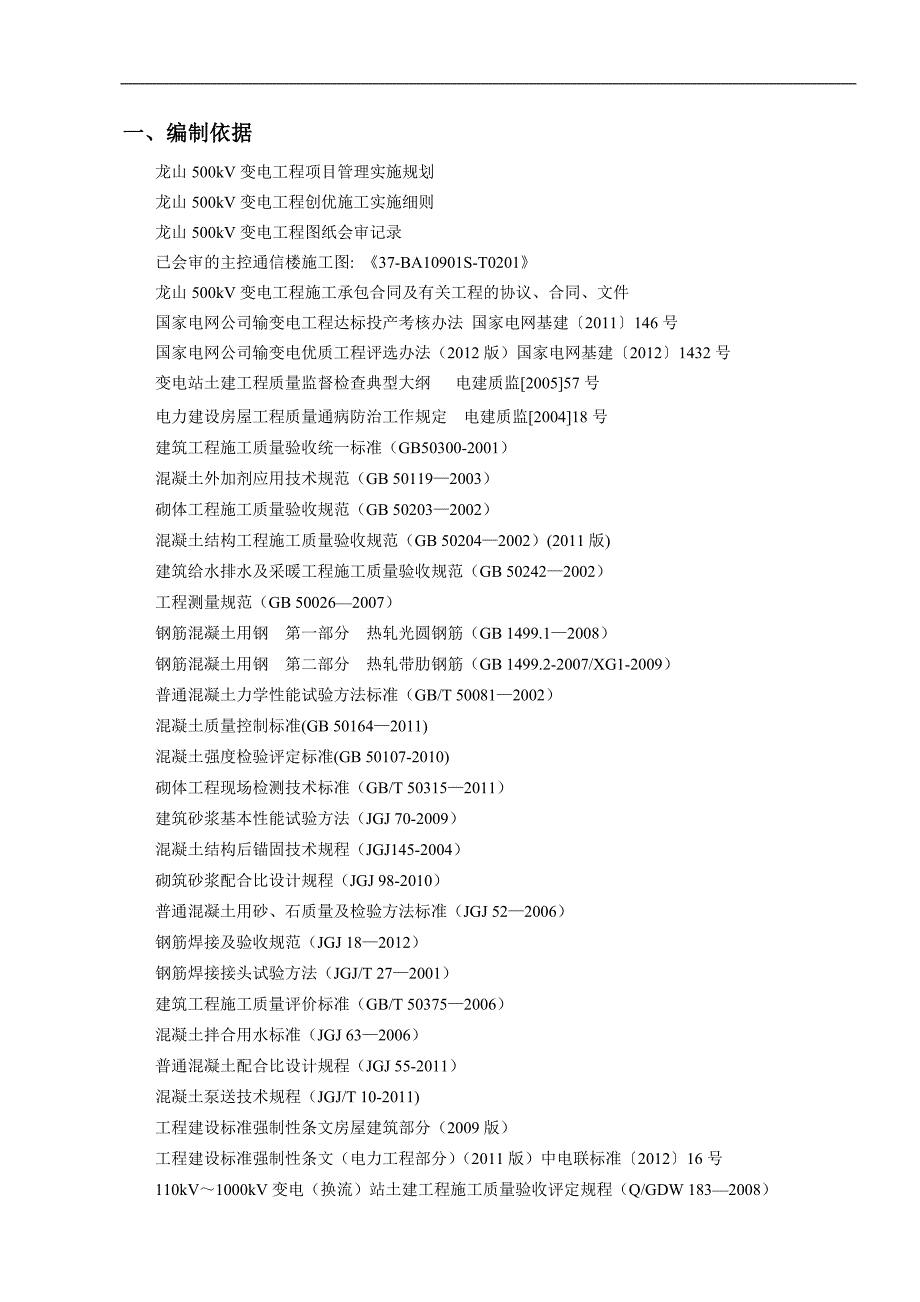

1、一、编制依据龙山500kV变电工程项目管理实施规划龙山500kV变电工程创优施工实施细则龙山500kV变电工程图纸会审记录已会审的主控通信楼施工图: 37-BA10901S-T0201龙山500kV变电工程施工承包合同及有关工程的协议、合同、文件国家电网公司输变电工程达标投产考核办法 国家电网基建2011146号国家电网公司输变电优质工程评选办法(2012版)国家电网基建20121432号变电站土建工程质量监督检查典型大纲 电建质监200557号电力建设房屋工程质量通病防治工作规定 电建质监200418号建筑工程施工质量验收统一标准(GB50300-2001)混凝土外加剂应用技术规范(GB 5
2、01192003)砌体工程施工质量验收规范(GB 502032002)混凝土结构工程施工质量验收规范(GB 502042002)(2011版)建筑给水排水及采暖工程施工质量验收规范(GB 502422002)工程测量规范(GB 500262007)钢筋混凝土用钢 第一部分 热轧光圆钢筋(GB 1499.12008)钢筋混凝土用钢 第二部分 热轧带肋钢筋(GB 1499.2-2007/XG1-2009)普通混凝土力学性能试验方法标准(GB/T 500812002)混凝土质量控制标准(GB 501642011)混凝土强度检验评定标准(GB 50107-2010)砌体工程现场检测技术标准(GB/T
3、503152011)建筑砂浆基本性能试验方法(JGJ 70-2009)混凝土结构后锚固技术规程(JGJ145-2004)砌筑砂浆配合比设计规程(JGJ 98-2010) 普通混凝土用砂、石质量及检验方法标准(JGJ 522006)钢筋焊接及验收规范(JGJ 182012)钢筋焊接接头试验方法(JGJ/T 272001)建筑工程施工质量评价标准(GB/T 503752006)混凝土拌合用水标准(JGJ 632006)普通混凝土配合比设计规程(JGJ 55-2011)混凝土泵送技术规程(JGJ/T 10-2011)工程建设标准强制性条文房屋建筑部分(2009版)工程建设标准强制性条文(电力工程部分
4、)(2011版)中电联标准201216号110kV1000kV变电(换流)站土建工程施工质量验收评定规程(Q/GDW 1832008)输变电工程建设标准强制性条文实施管理规程(Q/GDW 2482008)国家电网公司输变电工程质量通病防治工作要求及技术措施基建质量201019号文国家电网公司输变电工程标准工艺(一) 施工工艺示范手册(2011版)国家电网公司输变电工程标准工艺(二) 施工工艺示范光盘(2011版)国家电网公司输变电工程标准工艺(三) 工艺标准库(2011版)国家电网公司输变电工程标准工艺(四) 典型施工方法(2011版)国家电网公司施工项目部标准化工作手册(2010版)输变电工
5、程施工过程质量控制数码照片采集与管理工作要求(基建质量2010322号)国家电网公司基建质量管理规定(国家电网基建 2011 1759号)建筑施工现场消防安全技术规程(GB50720-2011)建筑施工模板安全技术规范(JGJ 162-2008)施工现场临时用电安全技术规范(JGJ46-2005)国家电网公司电力建设安全工作规程(变电站部分)(QGDW_665-2011)输变电工程安全文明施工标准(QGDW_250-2009)国家电网公司基建安全管理规定 (国家电网基建20111753号)国家电网公司电网建设项目档案管理办法(试行)(2010)250号二、工作内容、劳动组织及工期、适用范围1、

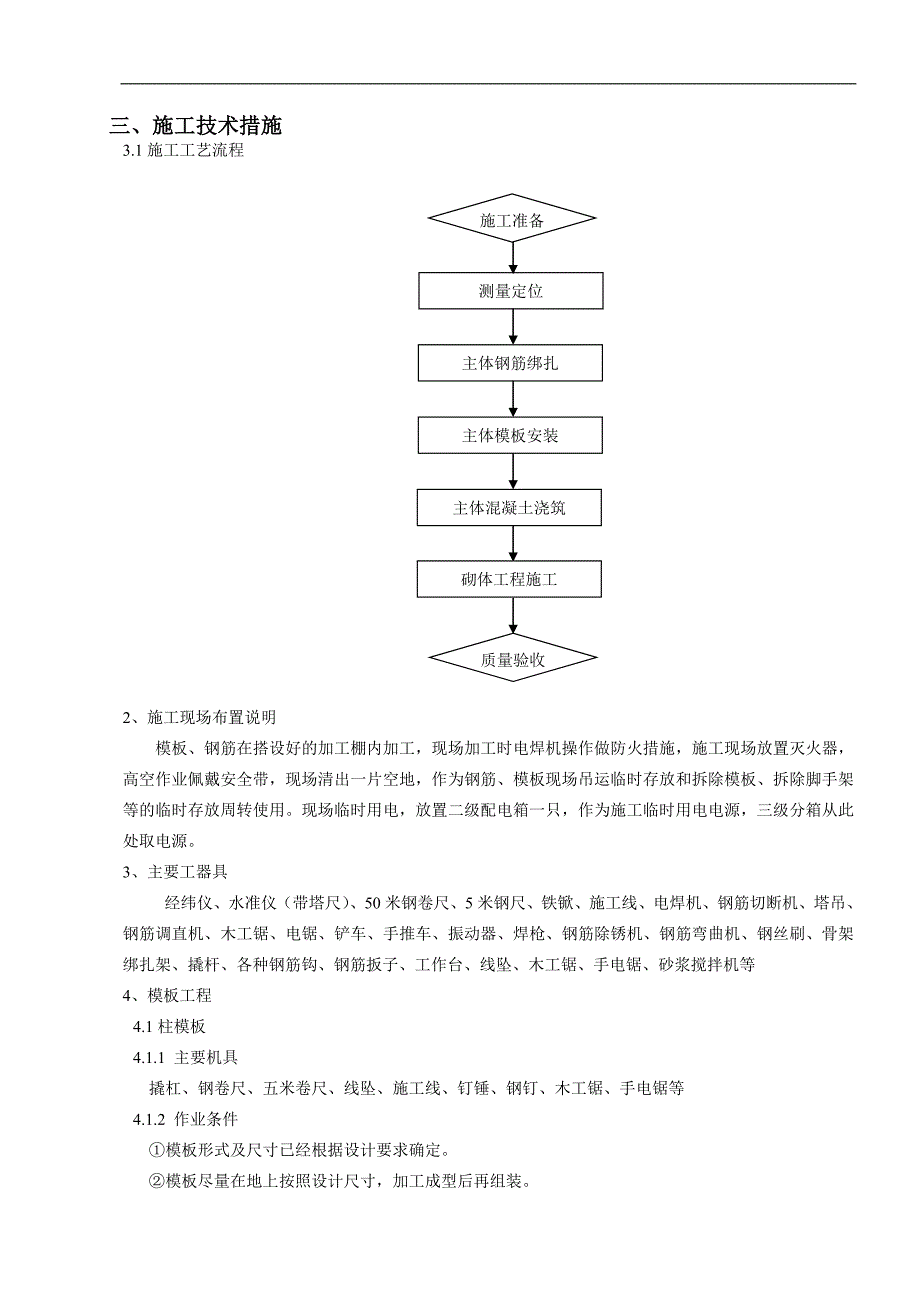

6、工作内容:主体混凝土工程(模板、钢筋、混凝土),砌体工程。2、按照项目管理体系, 设置技术员一名(迟玉龙),专职安全员一名(王海庆),质量监督员一名(王延军)。3、工期安排:2013年5月17号2013年7月30号4、人员组织:瓦工、木工、钢筋工等。5、适用范围:龙山500kV变电工程主控通信楼主体工程三、施工技术措施3.1施工工艺流程测量定位主体模板安装主体混凝土浇筑主体钢筋绑扎施工准备质量验收砌体工程施工一层钢筋绑扎一层混凝土浇筑一层模板安装砌体工程施工一层钢筋绑扎一层混凝土浇筑一层模板安装砌体工程施工一层钢筋绑扎一层混凝土浇筑一层模板安装砌体工程施工一层钢筋绑扎一层混凝土浇筑一层模板安装
7、砌体工程施工一层钢筋绑扎一层混凝土浇筑一层模板安装砌体工程施工2、施工现场布置说明模板、钢筋在搭设好的加工棚内加工,现场加工时电焊机操作做防火措施,施工现场放置灭火器,高空作业佩戴安全带,现场清出一片空地,作为钢筋、模板现场吊运临时存放和拆除模板、拆除脚手架等的临时存放周转使用。现场临时用电,放置二级配电箱一只,作为施工临时用电电源,三级分箱从此处取电源。3、主要工器具经纬仪、水准仪(带塔尺)、50米钢卷尺、5米钢尺、铁锨、施工线、电焊机、钢筋切断机、塔吊、钢筋调直机、木工锯、电锯、铲车、手推车、振动器、焊枪、钢筋除锈机、钢筋弯曲机、钢丝刷、骨架绑扎架、撬杆、各种钢筋钩、钢筋扳子、工作台、线坠
8、、木工锯、手电锯、砂浆搅拌机等4、模板工程4.1柱模板4.1.1 主要机具撬杠、钢卷尺、五米卷尺、线坠、施工线、钉锤、钢钉、木工锯、手电锯等4.1.2 作业条件模板形式及尺寸已经根据设计要求确定。模板尽量在地上按照设计尺寸,加工成型后再组装。技术人员根据施工图完成放线,构件的尺寸位置明确。柱钢筋绑扎完成,预埋件安装完成,隐蔽工程验收完成。4.1.3 施工工艺工艺流程 找平、定位组装柱模安装柱箍安装拉杆或斜撑校正垂直度柱模板预检浇筑混凝土养护 模板拆除安装就位预拼成的模板:先将相邻的两片就位,就位用铁丝与主筋绑扎临时固定;用U形卡将两片模板卡紧,安装完两片模板后再安装另外两面模板,安装时模板底部
9、应留有清理孔。安装柱箍,用拉杆或斜撑固定模板,模板必须固定牢固,浇筑时不能位移或变形。将柱模板内清理干净,封闭清理孔,办理柱模板检查。梁柱接头位置的洞口应由整块板抠出,不能拼装,模板安装过程中,不能将垃圾扫入模板内部。柱模板必须支设垂直,经常用线坠钢尺或经纬仪检查。4.2梁板模板 4.2.1主要工器具 手电钻、手电锯、钉锤、水平尺、扳手、钢卷尺、五米卷尺、线坠、施工线、墨斗、撬杠等 4.2.2 作业条件在安装模板之前,应将各种电管、水管等按图就位,避免模板安装好后二次开洞。模板自身就位时应严格按照配模图纸进行安装。本层柱模板支设固定基本完成,柱模板顶面标高、位置正确,能进行梁模板支设梁板模板满
10、堂脚手架搭设完毕,结构稳定,符合人身安全和施工荷载要求。4.2.3施工工艺安装梁底模。按配板在梁下设置支柱,间距一般为1.2m。按设计标高调整支柱的标高,然后安装梁底模板,并拉线找平。当梁跨度大于或等于4m时,跨中梁底处应设,起拱高度取梁跨的1-3,主次梁起拱时,先主梁起拱,后次梁起拱。用广线拉通线校正底模中心线和边线以及标高,校正无误后将底模固定支模架上。当梁底模安装校正后,再拼装梁两面侧模,侧模要包住底模,安装时应注意侧模模型的上口高度控制,同时须加设木龙骨间距不大于400mm,并将侧模与底板连接,板模盖侧模,用铁钉固定,模板装完后,应检查梁模中心线及标高、断面尺寸,用钢管及木方加固。对于
11、本工程高度1300mm的主梁,侧模应设置对拉螺栓加固。安装板底模。支架必须稳固、不下沉,按设计要求间距搭设满堂脚手架立杆。支模架搭设时应拉通线控制高度及垂直度,并抄平检查。板模应从四周向中间铺设,楼板模板应与支承的木龙骨、梁侧模连接,用铁钉钉牢。板模盖梁侧模,模板板缝采用胶带粘贴,然后经检查合格后涂刷脱模剂。楼板底模安装好后,应复核模板面标高和板面平整度、拼缝、预埋件准确性,进一步核实梁、柱位置。梁、板、柱接头位置,接头处的洞口均应由整块模板抠出,不能拼板。接头处采取加固牢固措施;检查其平整度是否与大面相同及垂直。复核检查梁侧模是否加固牢固,有无漏设支撑。4.2.4模板支设的质量要求施工时模板
12、就位要准确,穿墙对拉螺栓要全穿齐、拧紧,保证墙、柱断面尺寸正确,;模板拼缝要严密,经过多次周转的模板边存有缺陷,拼装后不大于1mm的缝隙可用粘胶带封闭;如果试拼装时缝隙大于1mm时,应对模板边做修平处理后在安装牢固。墙、柱下脚口接缝必须严密,砼振捣密实,防止漏浆、“烂根”及出麻面。模板应具有足够强度、刚度及稳定性,能可靠地承受新浇砼的重量,侧压力以及施工荷载。支撑系统要合理,防止梁侧、柱、墙面砼鼓出及“爆模”,浇筑前应检查承重架及加固支撑扣件是否拧紧;模板的安装误差应严格控制在允许偏差范围内。项 目允许偏差检验方法轴线位置5钢尺检查板表面标高5水准仪或拉线、钢尺柱、梁+4,-5钢尺检查层高垂直
13、度全高5m6经纬仪或吊线、钢尺全高5m8经纬仪或吊线、钢尺相邻板面高低差2钢尺检验表面平整(2m长度以上)52m靠尺和塞尺检查楼板浇筑后不得过早堆放施工周转材料,避免荷载过大、集中造成结构变形裂缝。测量放线应在板面混凝土强度达到能上人强度后方可进行;4.2.5模板拆除浇筑混凝土前按要求留取试块,模型拆除应在结构同条件养护的混凝土试块达到规范所规定的拆模强度,方准拆模,见下表:底模拆除时的混凝土强度要求构件类型构件跨度(m)达到设计的混凝土立方体抗压强度标准值的百分率(%)板2502,8758100梁、拱、壳8758100模板拆除顺序,先柱模墙模梁板模。墙、柱模拆除不能损坏砼表面及楞角,必须由管
14、理技术人员掌握拆模时间。梁、板模,屋面梁板混凝土强度达到100%后再能拆除。 根据试块试压强度报告,书面报监理同意后,通知班组拆模时间。4.3成品保护吊装模板时轻起轻放,不准磕碰,并防止模板变形。安装或拆除模板时,及时清理现场,避免“朝天钉”或其他伤人情况发生。柱混凝土强度能保证拆模时其表面及棱角不不受损时方可拆除柱模板。拆模时不得用大锤硬砸或撬杠硬撬,以免损坏柱子混凝土表面或棱角。刚拆下的模板及时清理维修,涂刷隔离剂,分规格堆放。安装楼层模板,对板面钢筋进行保护不准乱踩蹋。4.4安全技术要求使用木工刨床时,应将机器固定平稳后开始操作,平刨超短、超薄的木料要特别小心,避免伤人。模板施工荷载在规定范围内堆料均匀存放不应过高,应有防倾倒措施。模板拆除设警戒线应有监护人,搬运行走时注意力集中严禁抛扔扣件模板。使用冲击电钻钻眼必须两人配合,严禁乱接、乱拉电线。楼层满堂脚手架,支模架必须按设计要求进行交底搭设,满足施工的要求,按规范设置支撑立柱应长短一致,立柱材质间距符合要求交接处牢固,应设置剪刀撑,浇筑砼时架体的稳定性。5、钢筋工程5.1材料要求5.1.1所有钢筋经检查产品合格证、出厂检验报告个进场复验报告后才能使用,本工程一级钢筋调直采用无延伸功能的机械设备调直,冷拉率不大
