XXX临时钢栈桥施工组织方案.doc

上传人:d*** 文档编号:947442 上传时间:2024-05-13 格式:DOC 页数:22 大小:403.73KB
下载 相关 举报
XXX临时钢栈桥施工组织方案.doc_第1页
第1页 / 共22页
XXX临时钢栈桥施工组织方案.doc_第2页
第2页 / 共22页
XXX临时钢栈桥施工组织方案.doc_第3页
第3页 / 共22页
XXX临时钢栈桥施工组织方案.doc_第4页
第4页 / 共22页
XXX临时钢栈桥施工组织方案.doc_第5页
第5页 / 共22页
XXX临时钢栈桥施工组织方案.doc_第6页
第6页 / 共22页
XXX临时钢栈桥施工组织方案.doc_第7页
第7页 / 共22页
XXX临时钢栈桥施工组织方案.doc_第8页
第8页 / 共22页
XXX临时钢栈桥施工组织方案.doc_第9页
第9页 / 共22页
XXX临时钢栈桥施工组织方案.doc_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XXX临时钢栈桥施工组织方案.doc》由会员分享,可在线阅读,更多相关《XXX临时钢栈桥施工组织方案.doc(22页珍藏版)》请在第壹文秘上搜索。

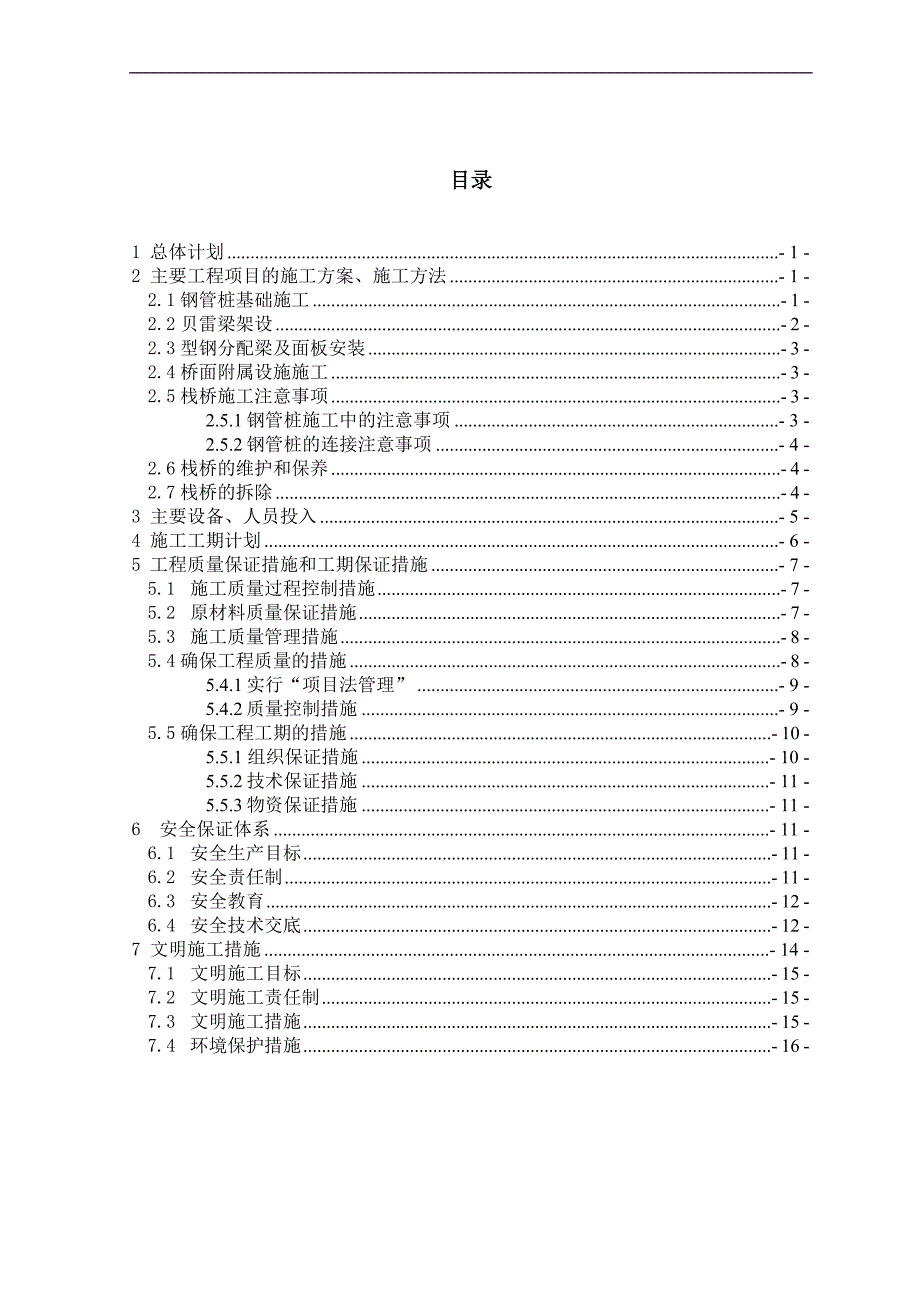

1、目录1 总体计划- 1 -2 主要工程项目的施工方案、施工方法- 1 -2.1钢管桩基础施工- 1 -2.2贝雷梁架设- 2 -2.3型钢分配梁及面板安装- 3 -2.4桥面附属设施施工- 3 -2.5栈桥施工注意事项- 3 -2.5.1钢管桩施工中的注意事项- 3 -2.5.2钢管桩的连接注意事项- 4 -2.6栈桥的维护和保养- 4 -2.7栈桥的拆除- 4 -3 主要设备、人员投入- 5 -4 施工工期计划- 6 -5 工程质量保证措施和工期保证措施- 7 -5.1 施工质量过程控制措施- 7 -5.2 原材料质量保证措施- 7 -5.3 施工质量管理措施- 8 -5.4确保工程质量的措

2、施- 8 -5.4.1实行“项目法管理”- 9 -5.4.2质量控制措施- 9 -5.5确保工程工期的措施- 10 -5.5.1 组织保证措施- 10 -5.5.2技术保证措施- 11 -5.5.3物资保证措施- 11 -6 安全保证体系- 11 -6.1 安全生产目标- 11 -6.2 安全责任制- 11 -6.3 安全教育- 12 -6.4 安全技术交底- 12 -7 文明施工措施- 14 -7.1 文明施工目标- 15 -7.2 文明施工责任制- 15 -7.3 文明施工措施- 15 -7.4 环境保护措施- 16 -钢栈桥施工组织设计方案1 总体计划根据施工工期要求部署总体计划,计划于

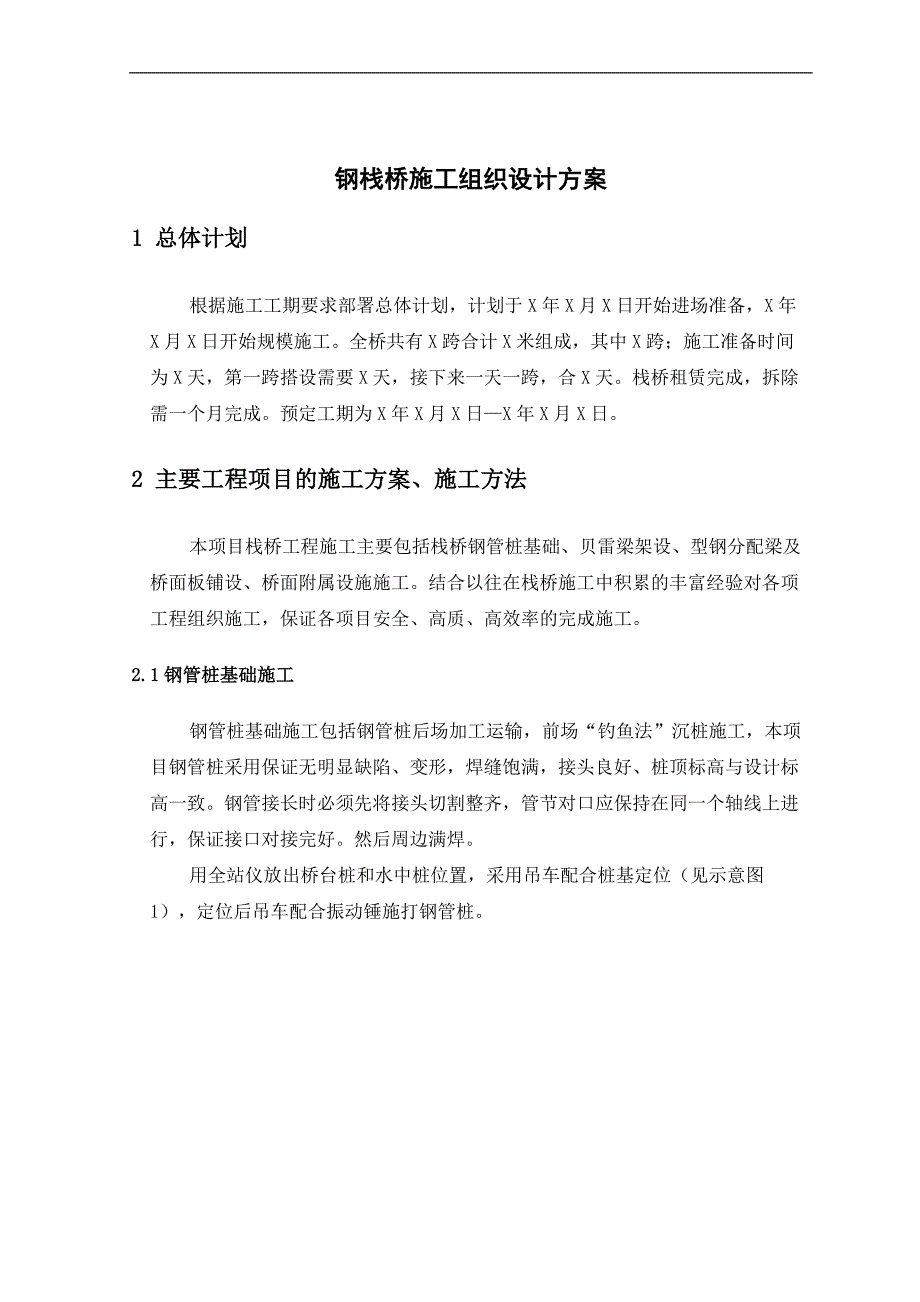

3、X年X月X日开始进场准备,X年X月X日开始规模施工。全桥共有X跨合计X米组成,其中X跨;施工准备时间为X天,第一跨搭设需要X天,接下来一天一跨,合X天。栈桥租赁完成,拆除需一个月完成。预定工期为X年X月X日X年X月X日。2 主要工程项目的施工方案、施工方法本项目栈桥工程施工主要包括栈桥钢管桩基础、贝雷梁架设、型钢分配梁及桥面板铺设、桥面附属设施施工。结合以往在栈桥施工中积累的丰富经验对各项工程组织施工,保证各项目安全、高质、高效率的完成施工。2.1钢管桩基础施工钢管桩基础施工包括钢管桩后场加工运输,前场“钓鱼法”沉桩施工,本项目钢管桩采用保证无明显缺陷、变形,焊缝饱满,接头良好、桩顶标高与设计

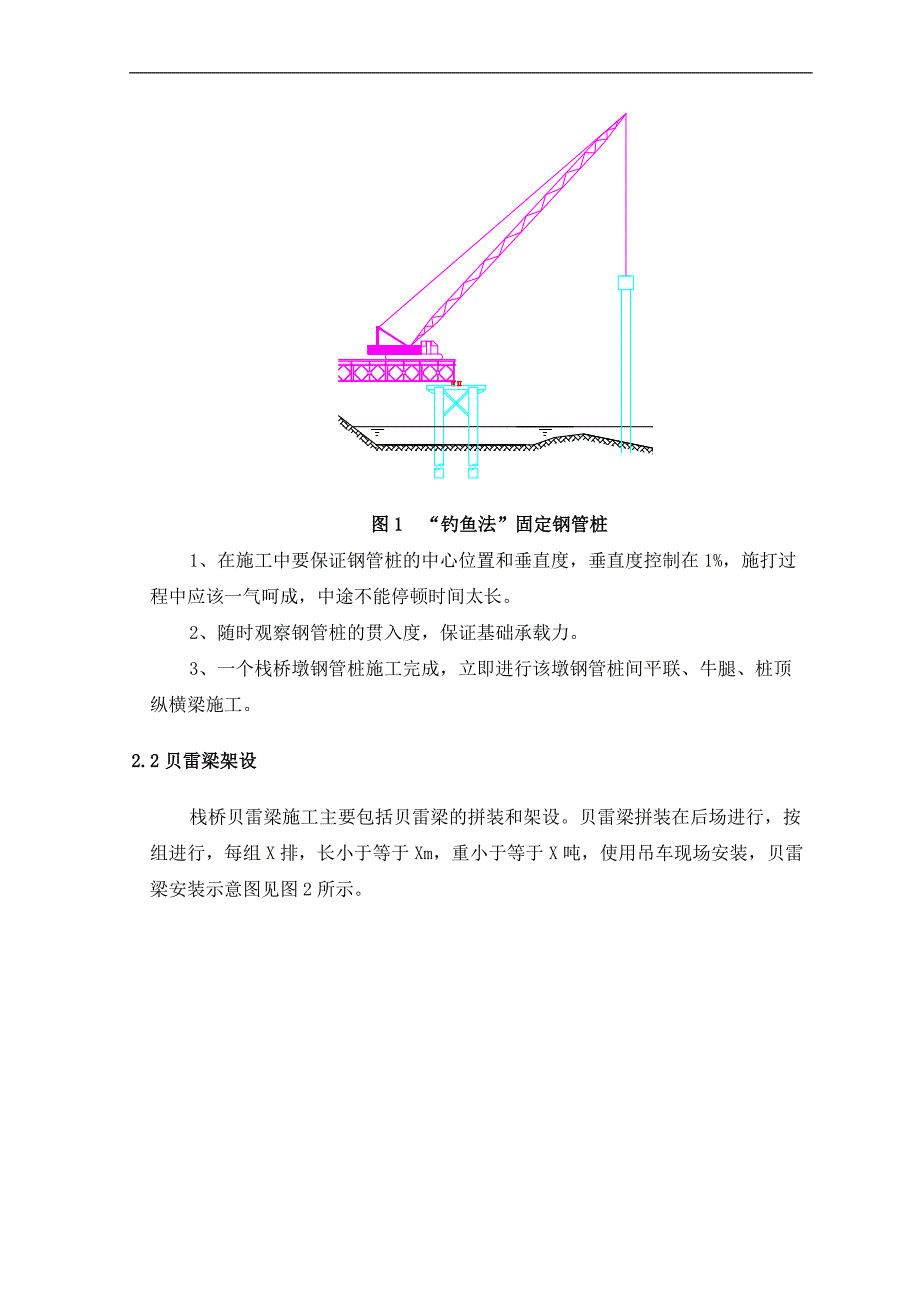

4、标高一致。钢管接长时必须先将接头切割整齐,管节对口应保持在同一个轴线上进行,保证接口对接完好。然后周边满焊。用全站仪放出桥台桩和水中桩位置,采用吊车配合桩基定位(见示意图1),定位后吊车配合振动锤施打钢管桩。图1 “钓鱼法”固定钢管桩1、在施工中要保证钢管桩的中心位置和垂直度,垂直度控制在1%,施打过程中应该一气呵成,中途不能停顿时间太长。2、随时观察钢管桩的贯入度,保证基础承载力。3、一个栈桥墩钢管桩施工完成,立即进行该墩钢管桩间平联、牛腿、桩顶纵横梁施工。2.2贝雷梁架设栈桥贝雷梁施工主要包括贝雷梁的拼装和架设。贝雷梁拼装在后场进行,按组进行,每组X排,长小于等于Xm,重小于等于X吨,使用

5、吊车现场安装,贝雷梁安装示意图见图2所示。图2 栈桥贝雷梁架设示意图2.3型钢分配梁及面板安装吊车按0.795m、0.705m交叉的间距安装X横向分配梁,并用骑马螺栓固定好。X横梁的支点必须放在贝雷梁竖弦杆或菱形弦杆的支点位置,以满足受力要求。XX横梁安装好后铺设XX纵向小分配梁,纵向分配梁安装完成后,铺设桥面板。2.4桥面附属设施施工桥面附属工程主要指栏杆护栏的安装。2.5栈桥施工注意事项2.5.1钢管桩施工中的注意事项栈桥前期施工考虑到各个工种对栈桥设计结构和设计要求的熟悉程度,在完成专业培训的同时,可在施工过程中适当摸索出一套行之有效的方法,随着工人操作的熟练程度,在确保工程质量和安全的

6、前提下可逐步加快施工进度。所有钢结构的焊接,包括钢管桩的节段焊接、型钢的焊接以及各个连接件的焊接都必须合格检验,不可麻痹大意。2.5.2钢管桩的连接注意事项钢管桩固定并打入到指定深度后,应立即进行钢管桩的横向连接,焊接钢管平联,夜间时应提前进行照明设施的安装,并设置一定数量的安全警示灯标志。2.6栈桥的维护和保养栈桥架设完毕后由技术员进行一次全面检查。发现质量或安全问题及时组织人员进行补强或其他可靠的纠正措施。在使用阶段,专门成立栈桥维护小组,每天派专人对栈桥的上、下部结构进行检查,发现问题及时修补,并对特征桩位处进行河床标高的复测,一旦发现河床冲刷较大,应立即采取防护措施。建立维护栈桥的相关

7、制度,并做好维护记录。具体的维护项目包括以下几点:A、检查贝雷片连接处的销子、定位销的松动脱落情况,B、检查骑马螺栓松动情况,对螺栓、螺帽脱落的部位及时安装复原;C、检查路灯线路及灯泡的完好情况,发现损坏的及时修复;D、对栈桥面板和防滑钢筋发生翘曲或损坏的部位,及时修复或更换;E、对栏杆在施工过程中损坏部位及时修复,并对栏杆的警示漆不明显区段进行重新油漆。F、洪水、汛期安排检查人员对栈桥基础的影响。2.7栈桥的拆除栈桥的拆除工作同栈桥的搭设工作顺序基本相反,依次拆除桥面附属设施、桥面板、纵向小分配梁、横向分配梁、贝雷、桩顶分配梁及钢管桩,拆除方法基本与搭设方法相同,但同时要注意的是在钢管桩基础

8、拆除时,采用25T汽车吊机配合振动沉拔桩机拆除。拆除栈桥时,采用两个工作面,分别从栈桥一端倒退拆除施工,一边拆除,一边利用原栈桥运送材料到岸上指定的位置。在拆除过程中要注意对周围河域的保护,防止油污等造成对河域的过度污染。3 主要设备、人员投入(1)拟投入本工程的主要施工机械设备、检验工具、测量仪器表见下表:拟投入本工程的主要施工机械设备、检验工具、测量仪器表序号机械设备或仪器名称型号功率生产能力数量进场时间1汽车吊25t22振动锤4513电焊机AX-32064装载机ZL-3015全站仪GTS-616水准仪S317平板车13m28小货车轻卡1(2)主要施工人员一览表拟投入本工程的现场管理及专业

9、技术人员配备一览表姓 名本工程拟担任岗位年 龄性 别专 业类似工程的经历、业绩介绍(或另附)工区负责人技术负责人施工员测量员安全员材料员电焊工普工司机4 施工工期计划具体施工计划安排如下表:施工工期计划安排序号工序开始时间完成时间备注1施工准备2月1日2月14日春节休5天2第1跨搭设2月15日2月17日2天3第26跨搭设2月18日2月22日5天4第711跨搭设2月23日2月27日5天5第1216跨搭设2月28日3月4日5天6第1721跨搭设3月5日3月9日5天7第2226跨搭设3月10日3月14日5天8第2731跨搭设3月15日3月19日5天9第3234跨搭设3月20日3月22日3天10钢便桥

10、拆除11月1日11月30日30天 (横道网络图见附件)5 工程质量保证措施和工期保证措施5.1 施工质量过程控制措施在本工程施工中,我们将全面推行施工质量过程控制,切实抓好每道施工工序的质量,以工作质量来保证工程质量,用科学的管理、严格的制度来创造优质工程,把因人的因素对工程所造成的隐患降低到最低。我公司将严格根据合同文件的要求和设计图纸的规定对本工程质量加强质量管理。按照GB/T2000标准建立质量保证体系,并按照招标文件的要求对工程质量进行全面控制,严格把关,以保证达到优良工程。施工质量过程控制步骤如下: 由工程项目技术负责人组织全体项目管理人员认真学习本工程的相关文件、施工图纸,领会工程

11、的特点、要点、难点,了解每个重要、关键施工节点上的措施和解决方案,让每个管理人员做到心中有底。 由项目技术负责人将整个工程按工序进行分解,依据施工图纸和相关规范,以现有的技术水平、工艺水平对工序进行分析,以表格形式罗列出各道工序施工的关键点,以及各关键点上的质量标准、质量测量手段和质量监控方法。 由工区负责人和技术负责人对每一个管理岗位制定岗位工作内容、岗位责任制以及相应的奖惩方法。 在每一道工序开工之前,由工程项目技术负责人组织召集相关人员进行工序技术、质量、安全交底,将相应的施工质量过程控制表格的填写方法和要求进行明确。 成立以项目技术负责人、项目质量负责人为主的督查小组,对施工质量过程控

12、制进行第三方监控。监控内容包括对现场进行实时随机抽样,以及根据汇总报表进行随机抽样。5.2 原材料质量保证措施1)在采购订货前就控制好原材料质量:在原材料采购订货前,先看样品和产品说明书,必要时对样品作化验或试验,不合格的原材料不订货,防止伪劣产品进入工地;2)原材料进库检验:对准备进库的原材料要查明是否有厂家的产品合格证,无合格证的不进库;同时要分次抽验原材料,不合格的坚决退货,杜绝伪劣产品混进仓库;3)原材料进库保管:对已进库的原材料要分门别类按日期编号,按要求存放保管,把易锈、怕淋、怕晒的材料放置在干净、干燥的库房中;4)对于地方材料,采购前应经过试验,不合格的材料不能订货。5.3 施工

13、质量管理措施 工程实施时,每道工序都要严格按图施工,不折不扣地执行ISO标准和有关施工与验收规范及建设单位、监理单位作出的技术规定。 各种技术工种和专职技术人员必须持证上岗,并经常进行技术教育和质量意识教育,不断提高技术水平和质量意识,为保证工程量多作贡献。 积极开展全面质量管理活动,把工程的质量重点、难点和特殊点列为TQC小组活动课题或技术攻关项目,发动群众集思广益,把好各道工序的质量关,达到设计图纸、技术文件和验收规范规定的技术要求和质量标准。 每道工序施工完毕,先由班组自检,认定达到优良等级后填单,然后由工区质检员初验,认定达到优良等级后再由项经部专职质检员会同监理工程师正式验收,认定达

14、到优良等级后方可进入下道工序。5.4确保工程质量的措施针对本工程的具体特点,我单位将本工程列为重点工程项目,成立本工程后方技术支持组,对施工过程中的重大技术方案、技术问题、科研攻关项目进行审查。我们有信心、有能力确保工程质量全部达到优良。正确处理质量与进度关系,在施工中强调:进度服从计划,计量支付服从工程质量,质量否决服从监理工程师;施工准备不充分不施工,试验未达到标准不施工,施工方案和质量保证措施未确定不施工,设计图纸没有自审和会审不施工,现场没有安全技术交底、没有作业指导书不施工;坚持质量一票否决权和不合格的工程坚决返工的施工原则。质量目标:A、分项工程合格率100%;分部工程优良率95%以上。 B、单位工程优良率93%以上,施工期无重大安全质量事故。C、质量承诺:竣工验收工程质量达到优良工程标准。5.4.1实行“项目法管理”对本工程项目实行“项目法管理”,建立健全质量管理体系、制度,制定完善的质量手

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
