XXX监控工程施工计划书.doc

上传人:d*** 文档编号:947451 上传时间:2024-05-13 格式:DOC 页数:9 大小:88KB
下载 相关 举报
XXX监控工程施工计划书.doc_第1页
第1页 / 共9页
XXX监控工程施工计划书.doc_第2页
第2页 / 共9页
XXX监控工程施工计划书.doc_第3页
第3页 / 共9页
XXX监控工程施工计划书.doc_第4页
第4页 / 共9页
XXX监控工程施工计划书.doc_第5页
第5页 / 共9页
XXX监控工程施工计划书.doc_第6页
第6页 / 共9页
XXX监控工程施工计划书.doc_第7页
第7页 / 共9页
XXX监控工程施工计划书.doc_第8页
第8页 / 共9页
XXX监控工程施工计划书.doc_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

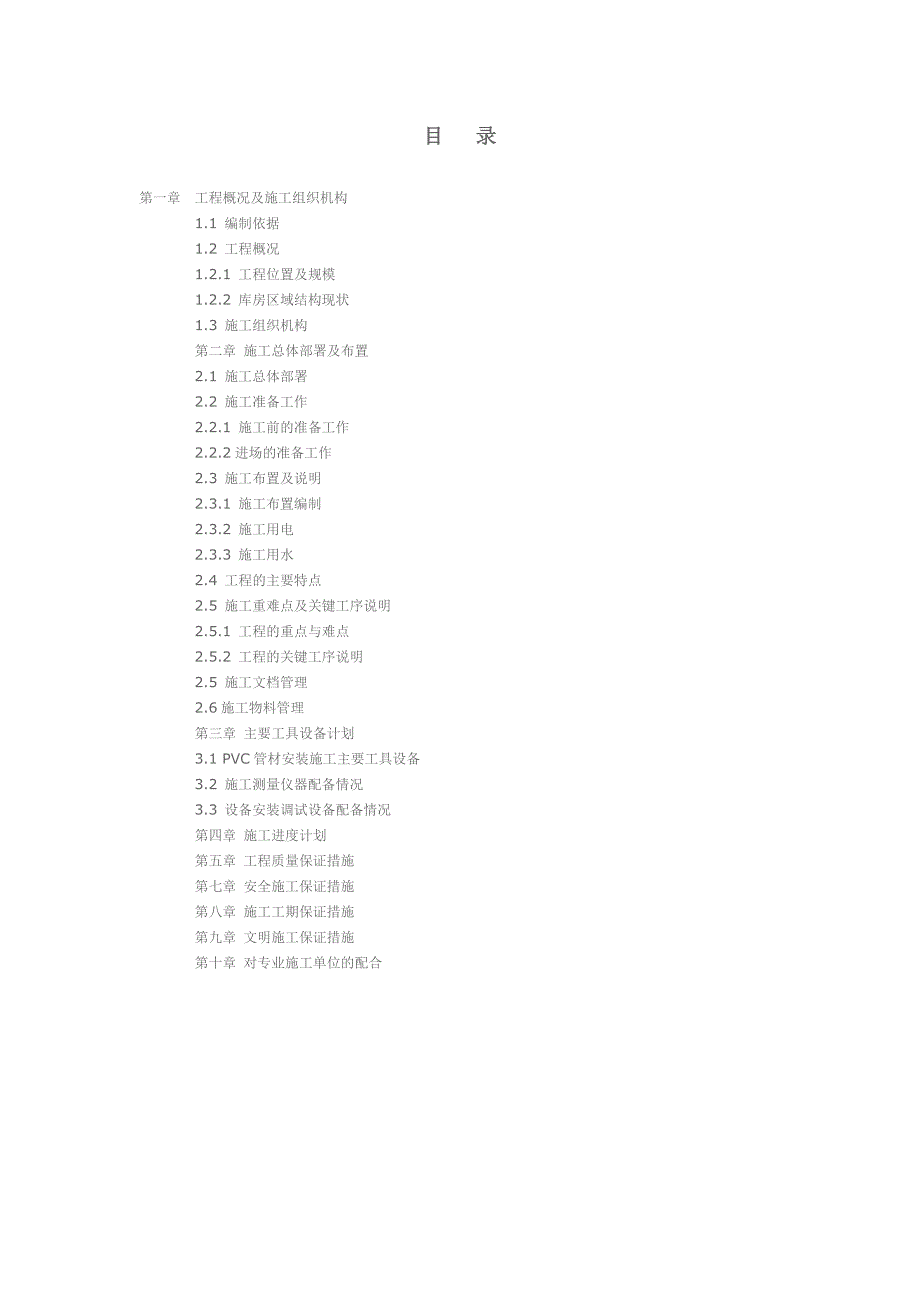

《XXX监控工程施工计划书.doc》由会员分享,可在线阅读,更多相关《XXX监控工程施工计划书.doc(9页珍藏版)》请在第壹文秘上搜索。

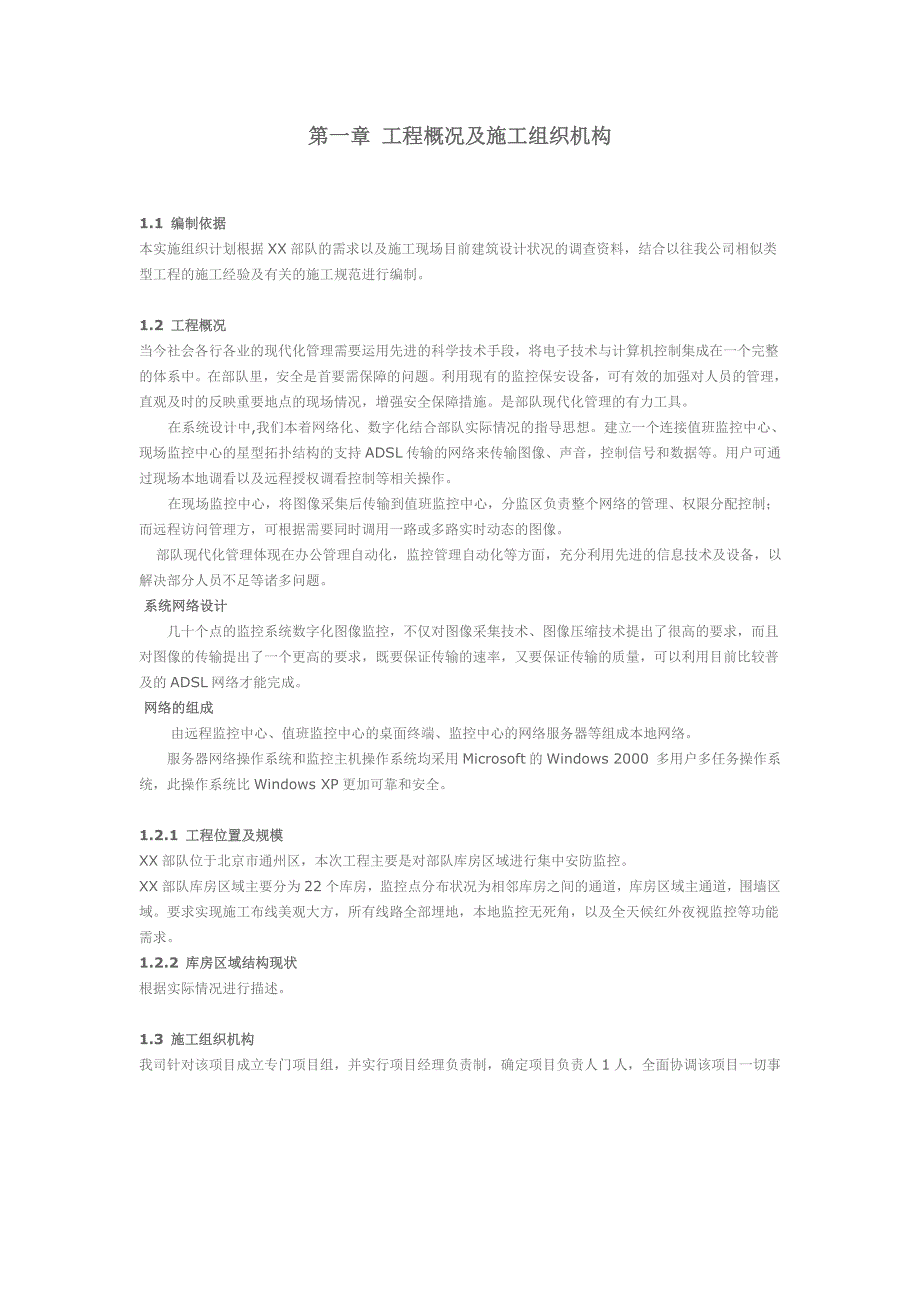

1、目 录第一章 工程概况及施工组织机构1.1 编制依据1.2 工程概况1.2.1 工程位置及规模1.2.2 库房区域结构现状1.3 施工组织机构第二章 施工总体部署及布置2.1 施工总体部署2.2 施工准备工作2.2.1 施工前的准备工作2.2.2进场的准备工作2.3 施工布置及说明2.3.1 施工布置编制2.3.2 施工用电2.3.3 施工用水2.4 工程的主要特点2.5 施工重难点及关键工序说明2.5.1 工程的重点与难点2.5.2 工程的关键工序说明2.5 施工文档管理2.6施工物料管理第三章 主要工具设备计划3.1 PVC管材安装施工主要工具设备3.2 施工测量仪器配备情况3.3 设备安

2、装调试设备配备情况第四章 施工进度计划第五章 工程质量保证措施第七章 安全施工保证措施第八章 施工工期保证措施第九章 文明施工保证措施第十章 对专业施工单位的配合第一章 工程概况及施工组织机构1.1 编制依据本实施组织计划根据XX部队的需求以及施工现场目前建筑设计状况的调查资料,结合以往我公司相似类型工程的施工经验及有关的施工规范进行编制。1.2 工程概况当今社会各行各业的现代化管理需要运用先进的科学技术手段,将电子技术与计算机控制集成在一个完整的体系中。在部队里,安全是首要需保障的问题。利用现有的监控保安设备,可有效的加强对人员的管理,直观及时的反映重要地点的现场情况,增强安全保障措施。是部

3、队现代化管理的有力工具。 在系统设计中,我们本着网络化、数字化结合部队实际情况的指导思想。建立一个连接值班监控中心、现场监控中心的星型拓扑结构的支持ADSL传输的网络来传输图像、声音,控制信号和数据等。用户可通过现场本地调看以及远程授权调看控制等相关操作。 在现场监控中心,将图像采集后传输到值班监控中心,分监区负责整个网络的管理、权限分配控制;而远程访问管理方,可根据需要同时调用一路或多路实时动态的图像。 部队现代化管理体现在办公管理自动化,监控管理自动化等方面,充分利用先进的信息技术及设备,以解决部分人员不足等诸多问题。系统网络设计几十个点的监控系统数字化图像监控,不仅对图像采集技术、图像压

4、缩技术提出了很高的要求,而且对图像的传输提出了一个更高的要求,既要保证传输的速率,又要保证传输的质量,可以利用目前比较普及的ADSL网络才能完成。 网络的组成 由远程监控中心、值班监控中心的桌面终端、监控中心的网络服务器等组成本地网络。服务器网络操作系统和监控主机操作系统均采用Microsoft的Windows 2000 多用户多任务操作系统,此操作系统比Windows XP更加可靠和安全。1.2.1 工程位置及规模XX部队位于北京市通州区,本次工程主要是对部队库房区域进行集中安防监控。XX部队库房区域主要分为22个库房,监控点分布状况为相邻库房之间的通道,库房区域主通道,围墙区域。要求实现施

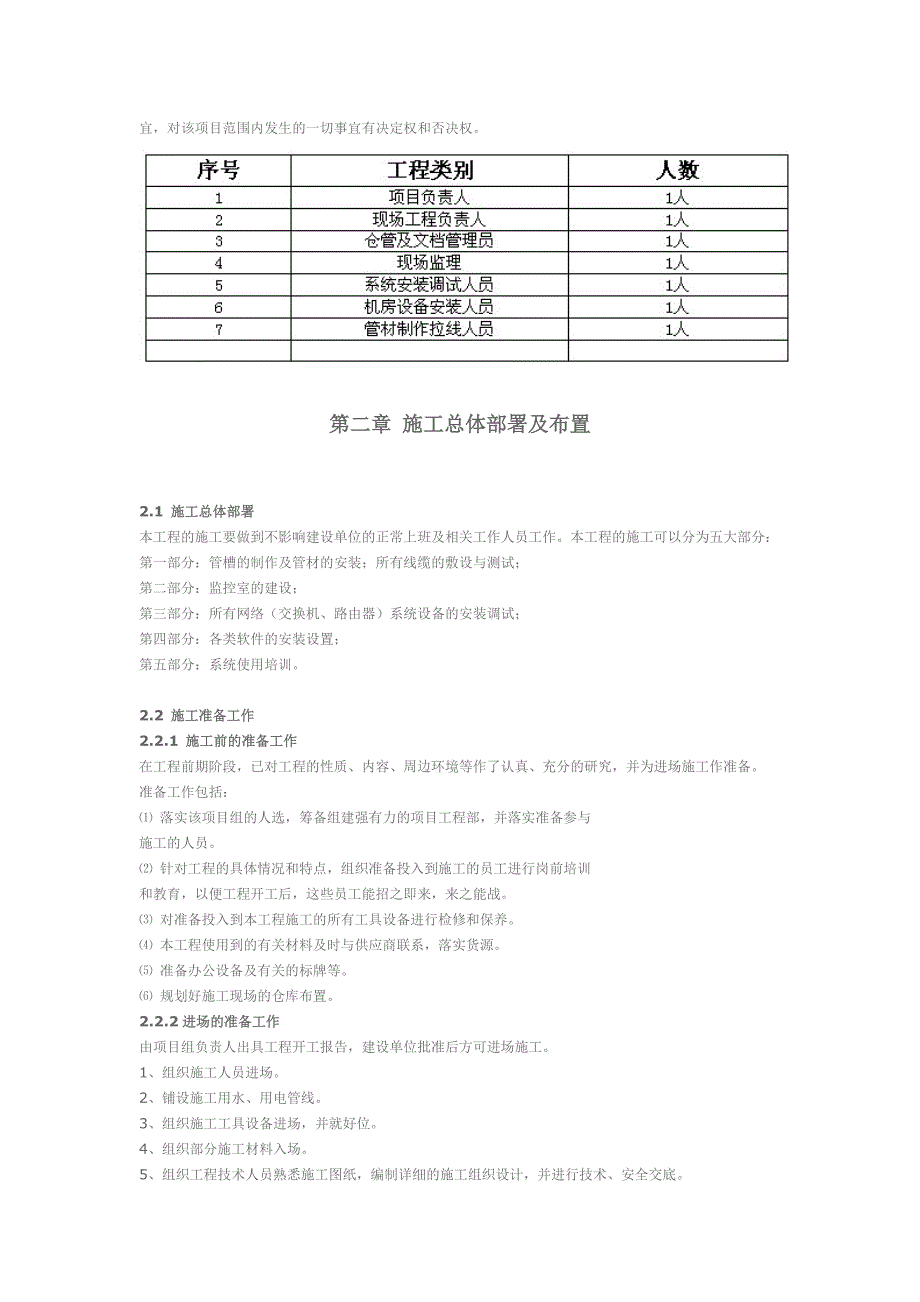

5、工布线美观大方,所有线路全部埋地,本地监控无死角,以及全天候红外夜视监控等功能需求。1.2.2 库房区域结构现状根据实际情况进行描述。1.3 施工组织机构我司针对该项目成立专门项目组,并实行项目经理负责制,确定项目负责人1人,全面协调该项目一切事宜,对该项目范围内发生的一切事宜有决定权和否决权。第二章 施工总体部署及布置2.1 施工总体部署本工程的施工要做到不影响建设单位的正常上班及相关工作人员工作。本工程的施工可以分为五大部分:第一部分:管槽的制作及管材的安装;所有线缆的敷设与测试;第二部分:监控室的建设;第三部分:所有网络(交换机、路由器)系统设备的安装调试;第四部分:各类软件的安装设置;

6、第五部分:系统使用培训。2.2 施工准备工作2.2.1 施工前的准备工作在工程前期阶段,已对工程的性质、内容、周边环境等作了认真、充分的研究,并为进场施工作准备。准备工作包括: 落实该项目组的人选,筹备组建强有力的项目工程部,并落实准备参与施工的人员。 针对工程的具体情况和特点,组织准备投入到施工的员工进行岗前培训和教育,以便工程开工后,这些员工能招之即来,来之能战。 对准备投入到本工程施工的所有工具设备进行检修和保养。 本工程使用到的有关材料及时与供应商联系,落实货源。 准备办公设备及有关的标牌等。 规划好施工现场的仓库布置。2.2.2进场的准备工作由项目组负责人出具工程开工报告,建设单位批

7、准后方可进场施工。1、组织施工人员进场。2、铺设施工用水、用电管线。3、组织施工工具设备进场,并就好位。4、组织部分施工材料入场。5、组织工程技术人员熟悉施工图纸,编制详细的施工组织设计,并进行技术、安全交底。7、落实公司对接人,随时处理工程项目中出现的问题。2.3 施工布置及说明2.3.1 施工布置编制1、建设单位拿出一间较安全的房作工地仓库,用来暂时放置工具、材料及工程设备等;2、所有施工管线材的安装采用明敷穿PVC管(槽)的方式,并需符合规范标准、结实美观。2.3.2 施工用电经过实地检测,工程现场供电容量完全能够满足施工需要,不需另外计划配备发电机,但需建设单位提供为工地提供强电接口。

8、2.3.3 施工用水鉴于本工程的特点,无需大规模开槽打孔,施工用水量不多,利用建设单位日常用水即可。2.4 工程的主要特点1、该工程涉及区域不大,建筑结构较为规整,信息点不多,工期应不长。2、先进超前:1)红外夜视摄像机:采用进口红外夜视一体机,红外灯多达32个,可根据光线强弱自动调节,夜视效果好,自动彩转黑2)其它系统:均采用当前先进的产品与设备,充分体现了弱电工程的先进优势。3、本工程采用相关行业及电器标准施工,施工技术含量高。2.5 施工重难点及关键工序说明2.5.1 工程的重点与难点1、不同管槽、管材的精工制作。2、各种线缆(包括同轴电缆、音频线缆、信号线缆,电源线缆等)的敷设施工。3

9、、监控机房的消防建设与接地标准。4、各子系统相关设备的安装与调试。2.5.2 工程的关键工序说明本工程的关键工序为:管槽、管材的制作;同轴电缆、音频线缆、信号线缆,电源线缆等的敷设;各种信息点的安装与测试;各弱电系统设备的安装调试等。1管槽、管材的制作: 管槽敷设的路径以机房为中心向四周分散,逐步由宽变窄,沿着最短方向最好靠近走廊,以利于平时检修。管槽的高度与宽度应当按照所放各类弱电线缆总数横截面积来计算,一般来讲各类弱电线缆总数横截面积应该是其所在管槽的横截面积的三分之二。管槽离地的高度必须位于天花板与楼顶之间适当位置,每隔二米左右安装标准吊杆,并用镙钉固定好。 由于本弱电工程是与装修一同进

10、行,因此各种PVC线管与线盒均为暗装方式,PVC线管由最近的弱电线槽开始沿隔墙向下,再从地面向相关信息点分散敷设,最后固定线盒。各种线管应该捆紧扎牢。 2各种线缆的敷设: 超五类双绞线:应该以从相关配线架到信息点不超过90米距离为标准,敷设过程中不要用力过猛,不要卷成结头,与强电线缆不要交叉,应该以30厘米距离平行敷设,以避免产生串绕,影响通信质量。各线缆的信息点标签最好要以设计图纸为准。 其它线缆光纤、同轴电缆以及音频线缆等的敷设标准基本与双绞线相同。线缆全部敷设完毕后应该盖上弱电线槽的盖板。 3各种信息点的安装与测试: 同轴电缆、音频线缆、信号线缆,电源线缆接头等均必须按照行业标准制作,线

11、缆的测试应用专用的测试工具,对测试结果应进行分析并留底存档。4各弱电系统设计的安装调试: 本弱电工程系统设备调试包括:网络设备调试、监控系统的调试等。各系统的的调试应该以设计方案的依据,并符合国家相关行业标准。2.5 施工文档管理1、工程指定1人负责内外文件的签发、接收工作,以及对工程资料文件等的管理;2、所有文件的签发,必须经过严格的审核后才能签发;3、档案管理人员在接收到外来文件后,必须经过项目经理过目,技术人员审批后方可发给有关人员执行;4、所有签发、接收的文件、工程资料,其原件必须归公司档案室统一管理,以便查询。5、工程资料的填写应于工程进度同步进行,并按表格规定,由各专业同有关人员会

12、签后,交档案室存档。施工文档主要包括:开工报告、图纸会审、技术交底、施工进度表、材料进场报检单、技术交底、隐蔽工程记录、施工现场协调会议纪要、监理通知(回复)单、分项工程报检表、变更通知书、变更图纸、施工联系单、备忘录、施工日志、材料说明书、测试报告、接线图、分布图、系统图、施工图纸、验收申请报告、验收证书等。2.6施工物料管理项目组指定1人为仓库管理人员,负责该工程项目所有材料进出库的管理, 由于系统集成的物料比较杂,又一般无法用计算机进行管理,而工程的每一个物料直接影响到系统的顺利实施,这就要求项目经理对现场物料管理一定要重视,必须达到以下几点:正确、及时、专人负责。 要作到正确、及时,现

13、场物料管理也必须事事有记录,即发料有记录,取料有记录,换料有记录,这实际上是物料管理中的文档问题。 第三章 主要工具设备计划3.1 PVC管材安装施工主要工具设备1、冲击手电钻2、平击手电钻3、照明电灯4、电源地拖5、电源插板个6、剪钳7、尖嘴钳8、老虎钳把9、中号板手10、一字镙丝刀11、十字镙丝刀12、界刀13、打线器14、双绞线压线钳15、同轴线压线钳3.2 施工测量仪器配备情况1、数字万用表2、接地电阻测试仪3、网络测试仪以上工具和设备,由布线施工队伍提供,并在进场前,项目负责人检查相关设备工具的到位情况。3.3 设备安装调试设备配备情况第四章 施工进度计划在施工前,由建设单位项目负责

14、人与施工单位项目负责人一起召开现场会议,根据技术方案以及合同内容等制定工程施工进度计划,工程施工总体工期为25-30个工作日。详细进度表见相关文档。第五章 工程质量保证措施1、采用的原材料等要符合国家现行技术标准规定,并应有合格证和出厂说明书及检验、试验单。2、 施工必须采用国家统一规定的计量标准,各种测试和计量器具应定期校验,保证准确使用。3、进场材料应按规定及时抽样送检,抽样及送检均应办好监理见证手续,对检验不合格的材料坚决不能使用。4、 施工中应按规定制作各种线槽,并按要求达到规范美观。5、采用和推广经鉴定并批准的新技术、新工艺、新材料等,应制定相应的标准,并经公司批准。6、精心施工,坚持三级检验制度,隐蔽工程必须经检验合格,现场工程人员验收后,方可进行下道工序的施工。7、搞好施工配合,保护好已做工程环节,确保工程质量。8、加强测量管理和技术工艺管理工作,严格控制施工偏差。第七章 安全施工保证措施1、现场工程负责人为安全施工的第一责任人,管施工必须管安全。在工地要制订和完善安全施工管理制度,在明确业务范围的同时也明确安全施工的责任。2、坚持“安全第一,预防为主”的安全施工方针。平时要加强安全教育和安全检查。3、建立健全以安全施工责任制为基础的十项公司安全管理资料袋,严格落实:a 安全施工责任制b 安全教育c 施工组织设计d 分部分项工程

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
