XX中心幼儿园幼教楼工程施工组织设计.doc

上传人:d*** 文档编号:947481 上传时间:2024-05-13 格式:DOC 页数:64 大小:276.85KB
下载 相关 举报
XX中心幼儿园幼教楼工程施工组织设计.doc_第1页
第1页 / 共64页
XX中心幼儿园幼教楼工程施工组织设计.doc_第2页
第2页 / 共64页
XX中心幼儿园幼教楼工程施工组织设计.doc_第3页
第3页 / 共64页
XX中心幼儿园幼教楼工程施工组织设计.doc_第4页
第4页 / 共64页
XX中心幼儿园幼教楼工程施工组织设计.doc_第5页
第5页 / 共64页
XX中心幼儿园幼教楼工程施工组织设计.doc_第6页
第6页 / 共64页
XX中心幼儿园幼教楼工程施工组织设计.doc_第7页
第7页 / 共64页
XX中心幼儿园幼教楼工程施工组织设计.doc_第8页
第8页 / 共64页
XX中心幼儿园幼教楼工程施工组织设计.doc_第9页
第9页 / 共64页
XX中心幼儿园幼教楼工程施工组织设计.doc_第10页
第10页 / 共64页
亲,该文档总共64页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XX中心幼儿园幼教楼工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《XX中心幼儿园幼教楼工程施工组织设计.doc(64页珍藏版)》请在第壹文秘上搜索。

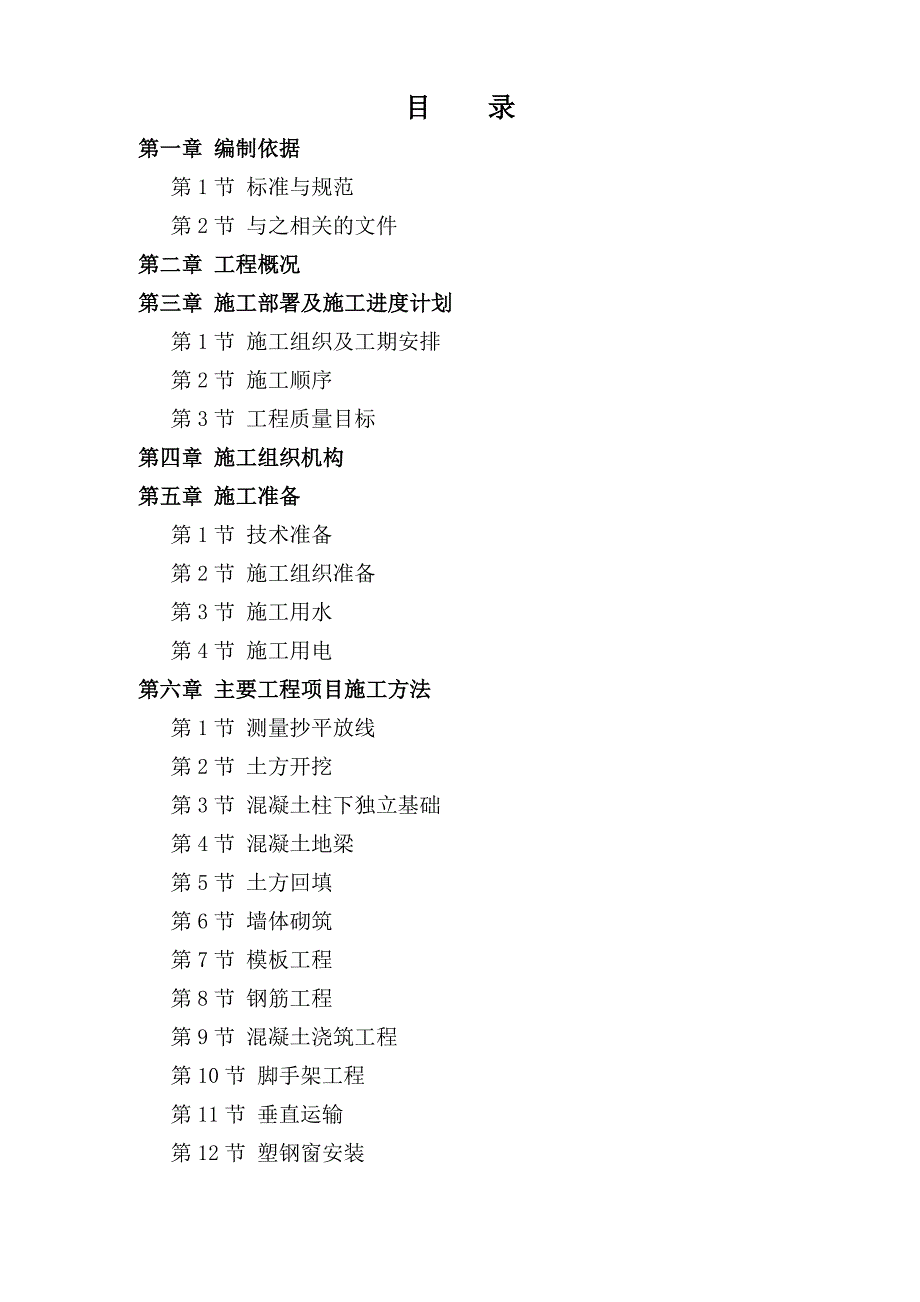

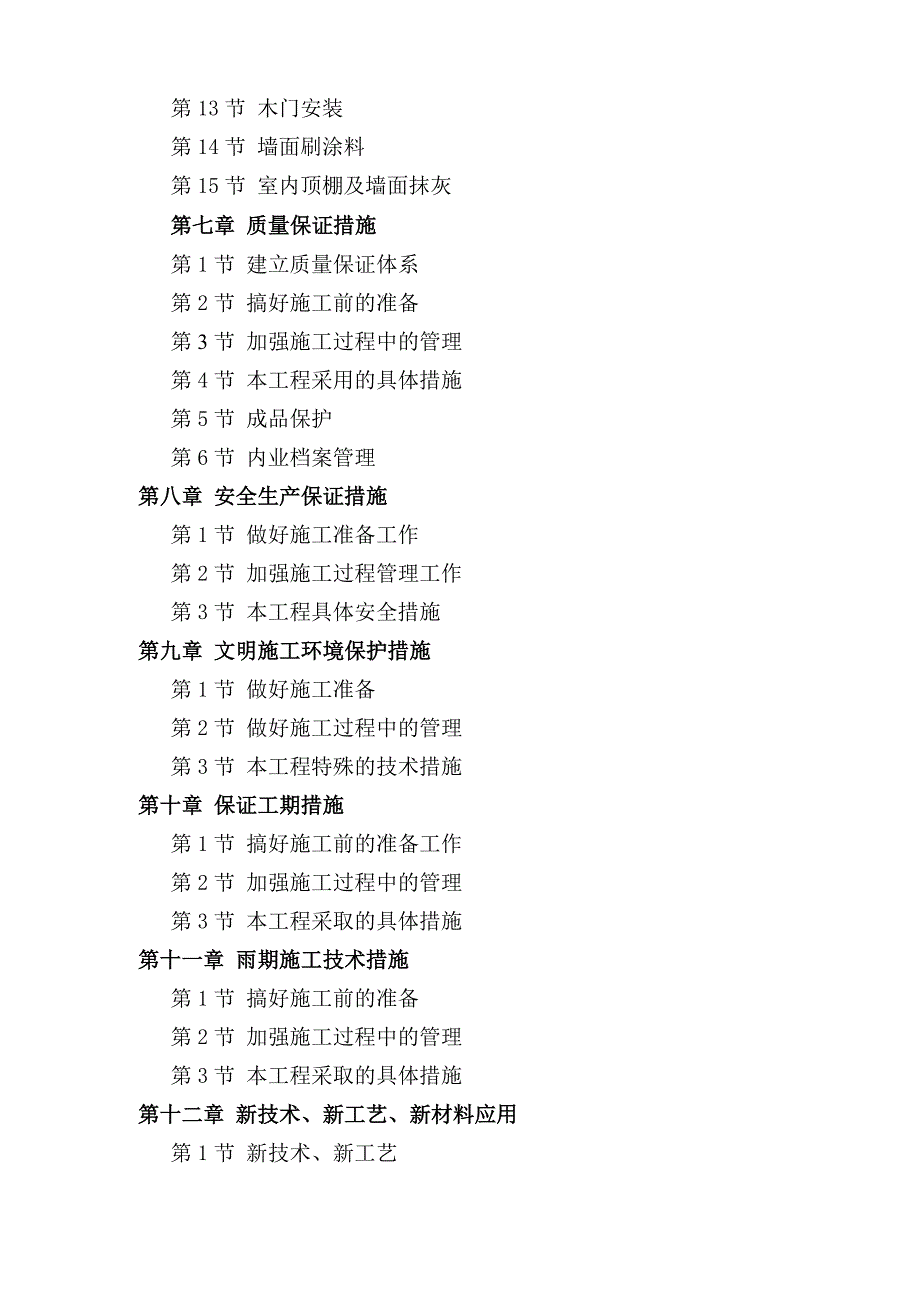

1、目 录第一章 编制依据第1节 标准与规范第2节 与之相关的文件第二章 工程概况第三章 施工部署及施工进度计划第1节 施工组织及工期安排第2节 施工顺序第3节 工程质量目标第四章 施工组织机构第五章 施工准备第1节 技术准备第2节 施工组织准备第3节 施工用水第4节 施工用电第六章 主要工程项目施工方法第1节 测量抄平放线第2节 土方开挖第3节 混凝土柱下独立基础第4节 混凝土地梁第5节 土方回填第6节 墙体砌筑第7节 模板工程第8节 钢筋工程第9节 混凝土浇筑工程第10节 脚手架工程第11节 垂直运输第12节 塑钢窗安装第13节 木门安装第14节 墙面刷涂料第15节 室内顶棚及墙面抹灰 第七章

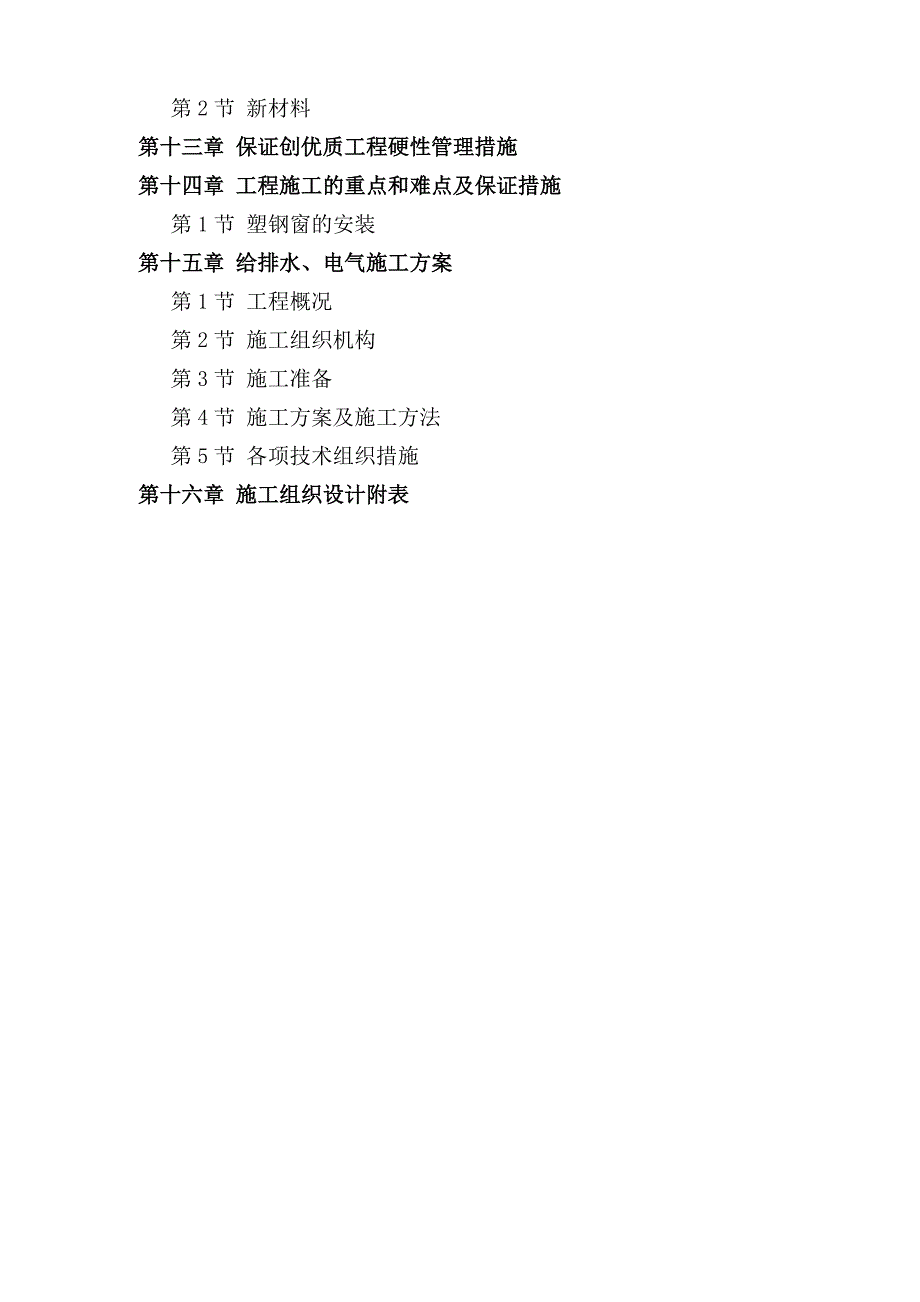

2、 质量保证措施第1节 建立质量保证体系第2节 搞好施工前的准备第3节 加强施工过程中的管理第4节 本工程采用的具体措施第5节 成品保护第6节 内业档案管理第八章 安全生产保证措施第1节 做好施工准备工作第2节 加强施工过程管理工作第3节 本工程具体安全措施第九章 文明施工环境保护措施第1节 做好施工准备第2节 做好施工过程中的管理第3节 本工程特殊的技术措施第十章 保证工期措施第1节 搞好施工前的准备工作第2节 加强施工过程中的管理第3节 本工程采取的具体措施第十一章 雨期施工技术措施第1节 搞好施工前的准备第2节 加强施工过程中的管理第3节 本工程采取的具体措施第十二章 新技术、新工艺、新材

3、料应用第1节 新技术、新工艺第2节 新材料第十三章 保证创优质工程硬性管理措施第十四章 工程施工的重点和难点及保证措施第1节 塑钢窗的安装第十五章 给排水、电气施工方案第1节 工程概况第2节 施工组织机构 第3节 施工准备第4节 施工方案及施工方法第5节 各项技术组织措施第十六章 施工组织设计附表第一章 编制依据第一节 标准与规范1.1测量规范(GB50026-2007);1.2建筑工程施工质量验收统一标准(GB50300-2001)1.3建筑装饰装修工程质量验收规范(GB50210-2001)1.4混凝土结构工程施工质量验收规范(GB50204-2011)1.5砌体工程施工质量验收规范( G

4、B50203-2011)1.6屋面工程质量验收规范(GB50207-2002)1.7建筑地基基础工程施工质量验收规范(GB50202-2002)1.8建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)1.9建筑电气工程施工质量验收规范(GB50303-2002)1.10建筑地面工程施工质量验收规范(GB502092002)1.11建筑工程安全管理条例;1.12涉及本工程施工的其它安全及相关的规范、标准、规程等。第一节 与之相关的文件1. 招标文件2. 施工蓝图3. 本施工组织设计中的所有技术参数出自土建及安装工程工具书 第二章 工程概况1.1 泊湖中心幼儿园幼教楼工程位于望江县

5、泊湖中心幼儿园内,总建筑面积约约950m2。1.2幼教楼框架结构二层。1.3 结构形式:本工程采用砖混及钢筋混凝土框架结构形式,其中基础结构为混凝土柱下独立基础。1.4 平屋面做法:1)40厚C20细石混凝土刚性防水层表面压光,内配4200双向钢筋,随捣随抹光,每6m6m设20宽分仓缝,沥青麻丝,油膏嵌缝; 2)60厚JZ-C型保温砂浆保温层,20厚1:3水泥砂浆找平;3)现浇钢筋混凝土板。1.5 门窗:内门均采用实木门,窗采用塑钢窗。1.6 室内顶棚、墙面抹灰大多数为水泥砂浆抹面。1.7 楼地面:地面做法:1)地砖地面,素水泥浆填缝;2)10厚1:2水泥砂浆结合层;3)10厚1:3水泥砂浆找

6、平层;4)35厚挤塑聚苯板保温层(c=0.033);5)80厚C15混凝土;6)防水层;7)40厚C20细石混凝土;8)100厚碎石垫层;9)素土夯实。楼面做法:1)地砖楼面,素水泥浆填缝;2)15厚1:2水泥砂浆结合层;3)15厚1:3水泥砂浆找平层;4)素水泥浆一道;5)钢筋混凝土楼板。1.8墙体饰面:外墙涂料做法:1)保温层; 2)5厚耐碱玻纤网格布聚合物抗裂砂浆;3)1厚聚合物水泥基防水涂膜;4)刷外墙涂料两遍。内墙涂料墙面做法:1)14厚1:3水泥砂浆底;2)6厚1:2水泥砂浆面,3)涂料面。1.9 工程特点1.9.1基础为混凝土柱下独立基础,基础进入持力层不小于200。1.9.2

7、主体结构部分,现浇混凝土量较大,并且设圈梁、过梁导致模板投入量,钢筋加工量增大,为此要求现场要做好施工计划,确保资金、材料、人员的投入。1.9.3 工程构造繁杂,墙与楼板中埋设多种管线,施工中必须严格控制。第三章 施工部署及施工进度计划第一节 施工组织及工期安排3.1.1 本工程招标文件要求工期为90个日历天,因此我公司计划于2013年7月18日开工,2013年10月15日竣工。3.1.2 组建一个由项目经理为首的项目经理部,配备精干的施工管理人员。施工中做到责任分工明确,关键部位以及复杂的施工环节做到跟班作业。第二节 施工顺序3.2.1 基础工程定位放线基槽开挖基底验槽混凝土柱下独立基础地梁

8、回填土3.2.2 框架部分框架柱肋形梁板砌填充墙混合结构部分梁板3.2.3 装饰工程 门窗安装室外装饰室内顶棚、墙面装饰室内地面3.2.4 安装工程管线预埋 水电安装通水通电试验第三节 工程质量目标确保“合格”,争取“优良”。第四章 施工组织机构项目经理项目技术负责人工程部主要负责本工程的任务计划、施工准备与实施等管理。成本合同部主要负责项目成本控制、施工预算、成本核算、合同管理。技术部主要负责工程施工技术交底、档案资料、技术资料、材料试验、钢筋翻样等管理。材料设备部主要负责工程材料采购、进场组织、周转材料料具对内租赁、现场机械设备对内租赁、现场用电的设计布置、现场机具操作、维修、保养等管理。

9、质量安全部制定有关安全制度,监督指导安全措施,贯彻落实安全奖惩工作,编定质量管理办法,确保工程质量。作 业 队项目经理部主要管理人员职责4.1 项目经理(1) 项目经理对公司负责;对项目部所承建的工程质量负责。贯彻公司的质量方针、目标和公司质量体系要求,全面履行工程承包合同。(2) 牢记“质量第一,用户至上,预防为主”的宗旨,正确处理进度与质量的关系,组织好均衡生产和工序管理。(3) 认真执行各项质量制度和质量控制程序,确保项目部机构健全、人员到位、职责明确、资源有保证。(4) 参加公司经营办组织的合同评审,向项目业务人员进行合同交底,向公司经营办汇报提出重大变更的合同评审要求,并负责评审后的

10、执行工作。(5) 组织编制项目质量计划,报有关部门审核、管理者代表批准。把项目的质量目标分解落实到班组和个人,对项目的质量目标完成负责。(6) 组织编制施工准备计划,明确准备阶段应完成的各项工作,并将各项工作落实到责任人,规定完成期限。组织制定工程进度和劳动力、材料、施工机械设备的使用计划,组织人员、材料、施工设备进场。(7) 按当地政府和公司规定,开展安全生产和文明施工,对所有进场人员均应进行三级教育。(8) 严格按图纸、施工组织设计(方案)和施工规范规程组织施工组织好物资搬运、贮存、检验和试验、产品标识和状态标识,落实“三检”制,对不合格品严格执行“三不放过”原则,落实成品保护措施。(9)

11、 协调好与建设单位、设计院、监理公司、政府主管部门等关系,并处理施工过程各种问题,及时向公司领导反应情况。(10) 每月组织施工、技术、质检、物资等部门的人员进行工程质量分析,综合业主的意见、检验和试验结果、审核情况,分析原因,采取措施并跟踪检查落实。每季度组织有关人员,在项目上审查质量体系执行情况。(11) 负责组织实施工程回访和业主投诉中质量问题的处理、保修工作。4.2 项目技术负责人(1) 对项目经理负责,主管项目内工程技术和质量工作,并对项目技术、质量工作和工程质量负责。(2) 组织图纸自审,并将自审结果报公司技术质量部及总工审核,参加业主主持的图纸会审并形成记录。(3) 参与编制项目

12、质量保证计划,组织编制施工组织设计、施工方案、作业指导书并上报技术质量部审核、总工批准,处理施工方案更改问题,推广应用“四新”技术。(4) 负责向项目施工管理人员进行图纸、施工组织设计、质量计划的交底,组织施工员向班组进行技术质量安全的交底。(5) 负责质量体系文件管理和标准、规范、规程的发放、使用、学习工作。(6) 组织测量放线、技术复核,协调设计文件的更改,对重大设计变更上报公司总工和技术质量部处理。(7) 审核物资采购计划;组织检验和试验,保证未经检验和试验的物资、半成品、成品不得进货、使用和安装;负责处理对外委托检验和试验问题;组织有关人员或参与搞好工序、分项、分部及单位工程检验评定。

13、(8) 参加不合格品评审和处置,参与严重不合格品整改,落实公司、分公司制定的纠正和预防措施。(9) 组织或参加质量分析会、质量检查、质量审核,针对不合格项制定并实施纠正措施,落实管理评审的有关行动要求。4.3 施工员(1) 对项目施工工序管理负责,严格执行工艺规程和工序管理制度。(2) 参与图纸会审,并作记录;负责对现场进行勘察,对现场水、电、道路、临建设施等方面进行控制,为施工总平面布置提供依据。(3) 参与编制项目质量保证计划、施工组织设计(施工方案)、作业指导书。(4) 负责向班组作技术、安全、质量交底,下达施工任务并检查施工任务、质量目标完成情况。(5) 负责施工测量定位、放线、沉降观

14、测、技术复核、隐蔽验收。(6) 熟悉施工标准、规范、规程,并严格执行;负责工程图纸、设计变更、建安规程、规范、标准图集的使用管理;负责设计变更洽商和标识。(7) 明确关键过程、特殊过程,并对特殊过程进行连续监控;负责例外放行卡的填写、报批、标识记录工作;负责处理施工方案更改事宜。(8) 负责对工程设备、施工工序、分项分部工程进行标识、记录及其标识物的管理。(9) 参与制定检验和试验计划,参加过程检验和试验,参加分项、分部和单位工程质量评定,负责工程设备、施工工序状态的标识。(10) 负责施工过程不合格品的标识记录、 隔离并报有关部门和人员;负责对工序、分项、分部工程轻微的不合格品的评审处置,由质检员检查;负责对轻微或一般的不合格材料、工程设备评审处置,向公司技术质量部上报严重不合格事故快报;参与一般不合格评审处置,并负责整改。(11) 参与编制统计技术应用计划,并组织实施、上报评审。(12) 制定成品保护措施计划,发现问题及时提出整改要求,规定整改措施,明确责任和期限。(13) 负责测量器具的使用管理。(14) 认真填写施工过程各种记录,并收集、整理、填写编目,送交审核。(15) 参加工程质量检查和质量审核及分析会,制定或落实有关的纠正措施和预防措施。4.4 质检员(1) 负责工程质量的检验、监督、检查,并对检验核定的

展开阅读全文
相关资源
