《[优秀毕业设计精品]青海锂业东台吉乃尔盐湖锂钾硼矿产资源开发利用A标段工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《[优秀毕业设计精品]青海锂业东台吉乃尔盐湖锂钾硼矿产资源开发利用A标段工程施工组织设计.doc(56页珍藏版)》请在第壹文秘上搜索。

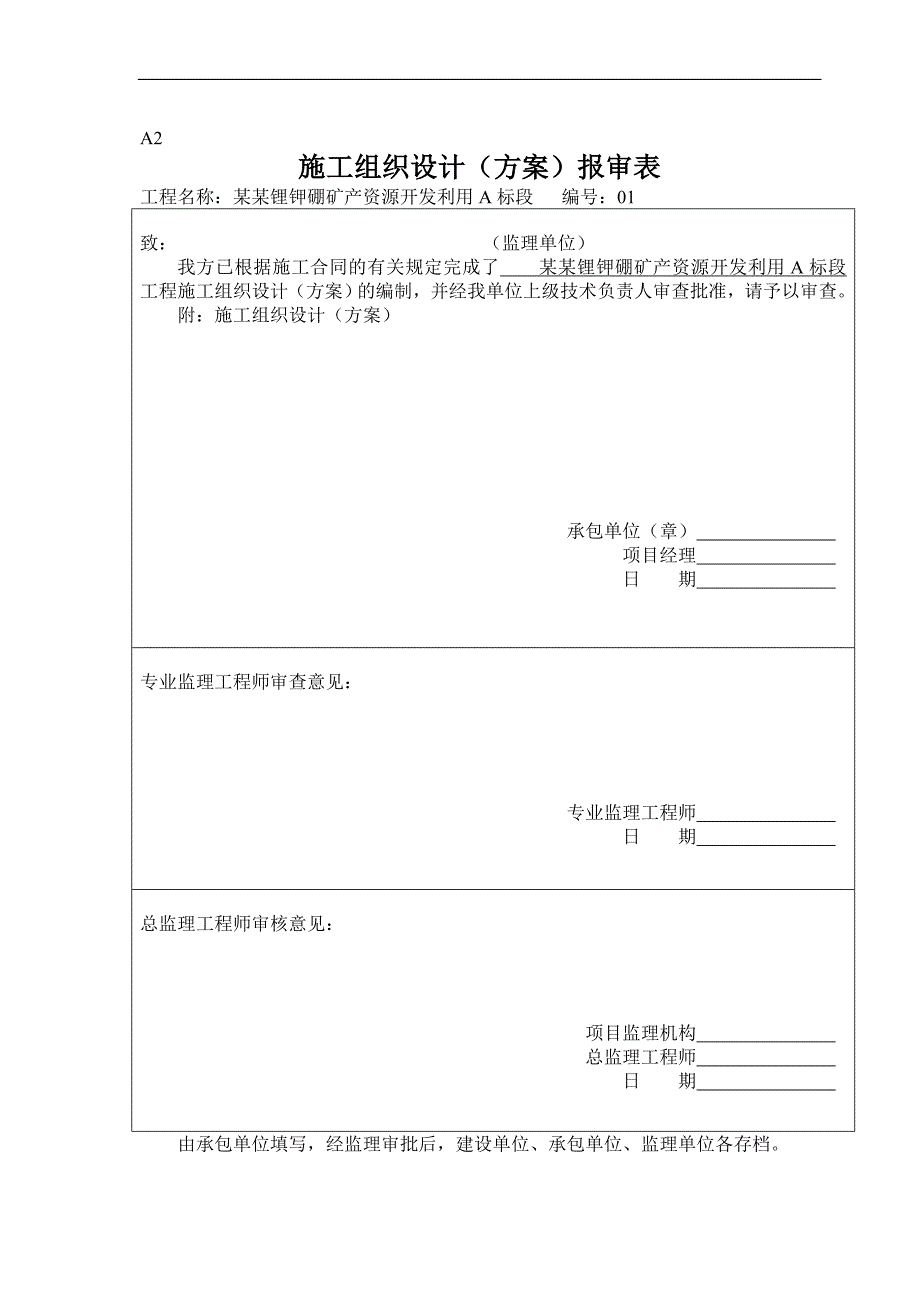

1、A2施工组织设计(方案)报审表工程名称:某某锂钾硼矿产资源开发利用A标段 编号:01致: (监理单位)我方已根据施工合同的有关规定完成了 某某锂钾硼矿产资源开发利用A标段 工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。附:施工组织设计(方案)承包单位(章) 项目经理 日 期 专业监理工程师审查意见:专业监理工程师 日 期 总监理工程师审核意见: 项目监理机构 总监理工程师 日 期 由承包单位填写,经监理审批后,建设单位、承包单位、监理单位各存档。某某锂钾硼矿产资源开发利用A标段施工组织设计编制人: 审核人: 批准人:一、 工程概况1、本次某某有限公司“青海东台吉

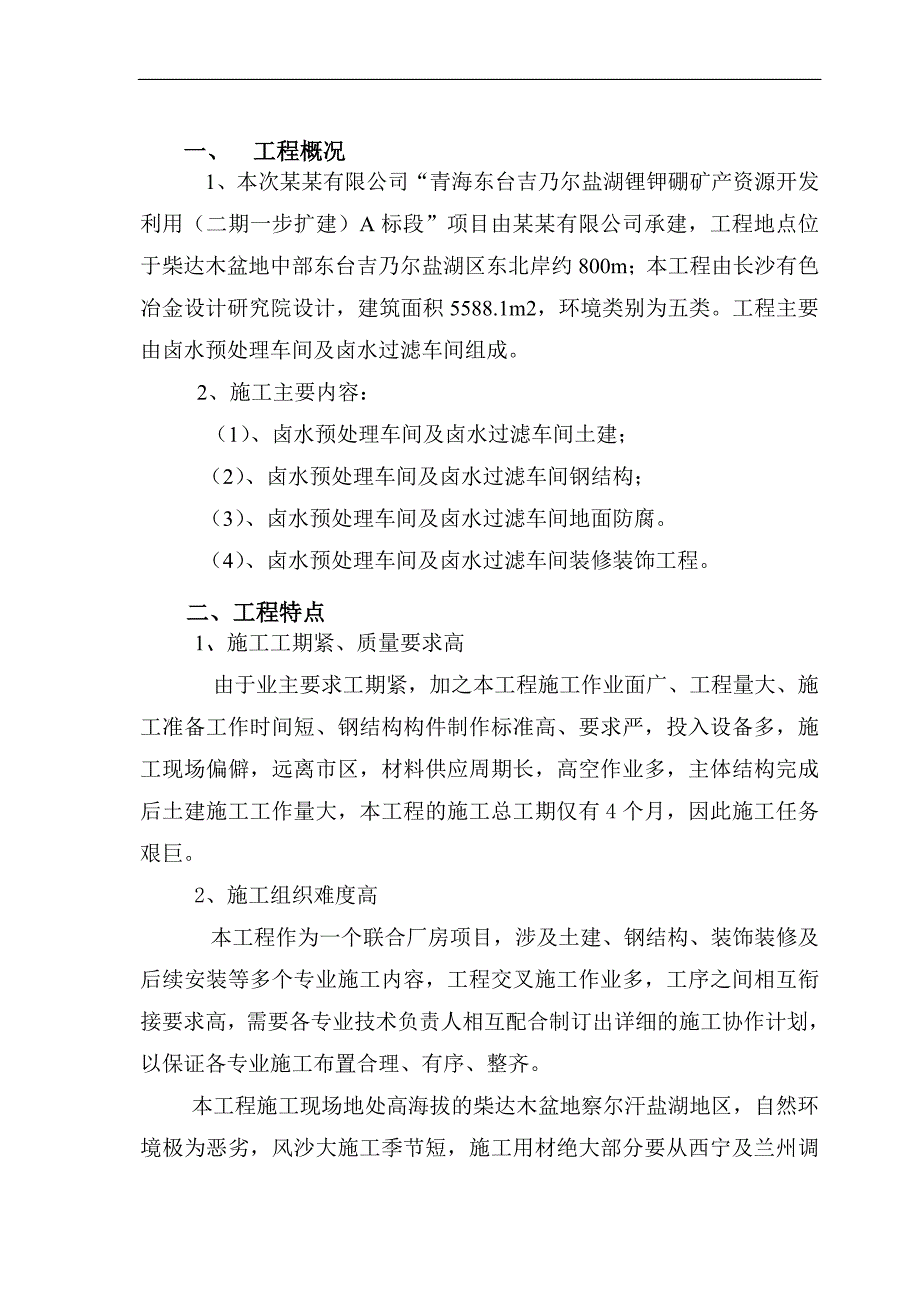

2、乃尔盐湖锂钾硼矿产资源开发利用(二期一步扩建)A标段”项目由某某有限公司承建,工程地点位于柴达木盆地中部东台吉乃尔盐湖区东北岸约800m;本工程由长沙有色冶金设计研究院设计,建筑面积5588.1m2,环境类别为五类。工程主要由卤水预处理车间及卤水过滤车间组成。 2、施工主要内容:(1)、卤水预处理车间及卤水过滤车间土建;(2)、卤水预处理车间及卤水过滤车间钢结构;(3)、卤水预处理车间及卤水过滤车间地面防腐。(4)、卤水预处理车间及卤水过滤车间装修装饰工程。二、工程特点1、施工工期紧、质量要求高 由于业主要求工期紧,加之本工程施工作业面广、工程量大、施工准备工作时间短、钢结构构件制作标准高、要
3、求严,投入设备多,施工现场偏僻,远离市区,材料供应周期长,高空作业多,主体结构完成后土建施工工作量大,本工程的施工总工期仅有4个月,因此施工任务艰巨。2、施工组织难度高本工程作为一个联合厂房项目,涉及土建、钢结构、装饰装修及后续安装等多个专业施工内容,工程交叉施工作业多,工序之间相互衔接要求高,需要各专业技术负责人相互配合制订出详细的施工协作计划,以保证各专业施工布置合理、有序、整齐。本工程施工现场地处高海拔的柴达木盆地察尔汗盐湖地区,自然环境极为恶劣,风沙大施工季节短,施工用材绝大部分要从西宁及兰州调运,要想在这样的一个环境区域内做到施工现场管理井井有条,保证各相关工序有计划、有步骤进行,就
4、要求各专业技术负责人在施工准备阶段对图纸彻底的消化及深化设计,及时解决土建、钢结构、装饰装修及安装专业在配合施工上的问题。做到施工进度计划安排合理,对现场劳动力、施工机具设备的配置合理等等,这对施工管理水平提出了更高要求。3、施工技术难度大因施工现场为原有车间扩建,施工现场地下管道及电缆比较多,在土建开挖前应先对地下管道及电缆做合理的处理。再加上现场土地为盐渍土。按类环境判定对砼结构和钢筋具有强腐蚀性,故对现场柱基础,圈梁、设备基础等构筑物必须采用防腐措施,对现场防腐质量进行实时监控。另外预处理车间的大体积设备基础混泥土的浇筑施工及质量控制是本工程的第二大难点。 三、施工部署1、施工进度计划安
5、排施工准备 6天钢构深化设计结束 10天钢材供货到加工厂 15天厂房基础施工完 36天钢结构加工制作完 36天钢结构安装,主体施工结束 79天装饰装修工程完工 110天交工验收 120天2、施工进度计划网络图3、项目部人员配备 为了保证工程质量、按期完成某某有限公司“青海东台吉乃尔盐湖锂钾硼矿产资源开发利用(二期一步扩建)A标段工程”施工任务,保证竣工验收达到合格标准。我项目部配备了以下管理人员:序号担任职务姓名性别学历职称1项目经理张宣男本科工程师2项目副经理尚德龙男中专3项目技术负责人项目总工谭春平男大学工程师4质量安全工程师马会堂男大学工程师5材料供应部严琪亮男大学6财务部周辉男大学会计
6、师7土建工长周杰男大专助理工程师8钢结构工长李长华男中专技师9电气工长张军亮男大专助理工程师10管道工长刘芳男大专助理工程师12管道工长高国社男大专助理工程师13设备工长赵振涛男中专技师14后勤主管郭鹏男中专四、主要分部工程施工方案和技术措施主要工程施工顺序基础放线基础开挖基础基础梁基础验收基础梁柱防腐基础防腐专项验收基础回填主体结构屋面结构主体验收屋面工程墙体装饰清理收尾竣工验收预留、预埋设备基础浇筑设备基础防腐、验收设备基础回填抹灰地坪门窗装饰施工1、施工测量1.1以建设单位提供的平面和高程控制点为依据,根据工程设计对建筑物平面和高程的要求,准确地将建筑物的轴线与标高反映在施工过程中,严格
7、按工程测量规程要求,进行放样工作。选用2激光经纬仪,DS3级水准仪,100钢卷尺,配备一名有丰富经验的测量人员来完成工程施工全过程的测量放线工作。1.2装修施工的测量控制车间内装修工程根据结构施工中的结构控制线、建筑物高程线(500)进行。外墙垂直轴线与高程引出,转移到外墙立面上,弹出竖向、水平控制线,以便于外墙装修。然后用经纬仪在外控制点的辅助下,从上至下进行一次检测并修正逐层测量引起的微小误差,以达到外墙控制效果。1.3沉降观测根据水准测量规范及设计要求,为及时了解沉降变形情况,在建筑物四周设沉降观测点。拟在建筑物周围布设十个水准点作为工作基点,具体观测部署见沉降观测方案。2.钢筋工程2.
8、1钢筋供应及材料验收2.1.1.钢筋进场要具有出厂证明书或实验报告单,若为复印件的,合格证上应有复印人签名及原件存放处并盖红章。钢筋进场由材料员和监理人员验收,严禁不合格钢材用于本工程。2.1.2钢筋进场后必须严格按照同等级、牌号、直径、长度分别挂牌堆放,不得混淆。2.2钢筋翻样钢筋在翻样时要综合考虑构件之间的相互关系,严格按照设计和现行施工规范的要求,确定钢筋相互穿插、避让关系,解决首要矛盾,做到在准确理解设计意图、执行规范的前提下进行施工作业。2.3钢筋连接严格按照设计图纸和施工规范要求施工,本工程钢筋主要采用搭接连接方式。钢筋同钢结构的连接采用焊接。本工程结构施工图未明确规定钢筋的连接方
9、式,施工中按混凝土结构工程施工质量验收规范(GB50204-2002)和图集中构造要求执行。结合现场实际情况及我公司施工经验,本工程将对直径大于等于16的钢筋采用机械连接或焊接,小于16mm冷搭接2.4钢筋加工2.4.1钢筋加工方法:钢筋的调直采用卷扬机进行,可调直6-10的圆钢,粗钢筋主要采用垂直和板直的方法进行;钢筋下料采用钢筋切断机,要依钢筋配筋单进行,要考虑钢筋的拐角长度、搭接倍数、平直长度和高度,发现问题及时与技术人员联系,防止下料中尺寸出现偏差。2.4.2钢筋加工要求:钢筋加工的形状、尺寸必须符合设计要求,钢筋的表面应洁净无损伤,油渍、漆污和铁绣等应在使用前清除干净,钢筋应平直无局
10、部曲折。钢筋的弯钩或弯折应符合规范规定。钢筋加工的允许偏差应符合下列规定:受力钢筋顺长度方向全长的净尺寸允许偏差在10;弯起钢筋的弯折部位允许偏差在20.2.4.3 级钢筋末端需作180弯钩,其圆弧弯曲直径不应小于钢筋直径的2.5倍,平直部分长度不宜小于钢筋直径的3倍。级钢筋末端需作80或135弯折时,弯曲直径不宜小于钢筋直径的4倍,平直部分长度按图纸设计要求。箍筋为级钢筋,其弯曲直径应大于受力钢筋直径,且不小于箍筋直径的2.5倍,弯钩平直部分的长度不应小于箍筋直径的10倍。2.5钢筋绑扎2.5.1钢筋焊接的要求(1)钢筋焊接前,必须根据施工条件,并在规定的范围内进行焊接操作;焊工必须有焊工考
11、试资格证,并在规定的范围内进行焊接操作;(2)焊接接头不宜在梁端、柱端得箍筋加密区范围内;(3)同一构件(梁、墙、板)内焊接接头应相互错开。在同一根钢筋上任意两个焊接接头中心间距应大于35或500。(4)焊接接头距钢筋弯折处,不应小于10,且不宜位于构件的最大弯矩处;2.5.2钢筋的绑扎要求(1)根据设计及规范要求,本工程钢筋的最小锚固长度如下:钢筋种类混凝土等级C20C25C30C35c40Hbp235(光面钢筋)La3272420LaE36312723HRE335(带肋钢筋)La40353025LaE40403530HRE400RRB400(带肋钢筋)La40403630Lae53464135(2)根据设计及规范要求,本工程钢筋的最小搭接超度L1、L1E为: 混凝土等级钢筋种类接头百分率25%接头百分率50%C20C25C30C35C40C20C25C30C35C40HPB235(光面钢筋)L138d33d29d24d44d38d34d28dL1E44d38d33d28d51d44d38d33dHRB335L148d42d36d30d56d49d42d35d(带肋钢筋)L1E54d48d42d36d63d56d49d42dHRB400RRB400(带肋钢筋)L156d48d44d36d65d56d51d42d
