[中铁建设集团]大型住宅项目土方回填施工技术交底.doc

上传人:d*** 文档编号:947597 上传时间:2024-05-13 格式:DOC 页数:3 大小:41.50KB
下载 相关 举报
[中铁建设集团]大型住宅项目土方回填施工技术交底.doc_第1页
第1页 / 共3页
[中铁建设集团]大型住宅项目土方回填施工技术交底.doc_第2页
第2页 / 共3页
[中铁建设集团]大型住宅项目土方回填施工技术交底.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《[中铁建设集团]大型住宅项目土方回填施工技术交底.doc》由会员分享,可在线阅读,更多相关《[中铁建设集团]大型住宅项目土方回填施工技术交底.doc(3页珍藏版)》请在第壹文秘上搜索。

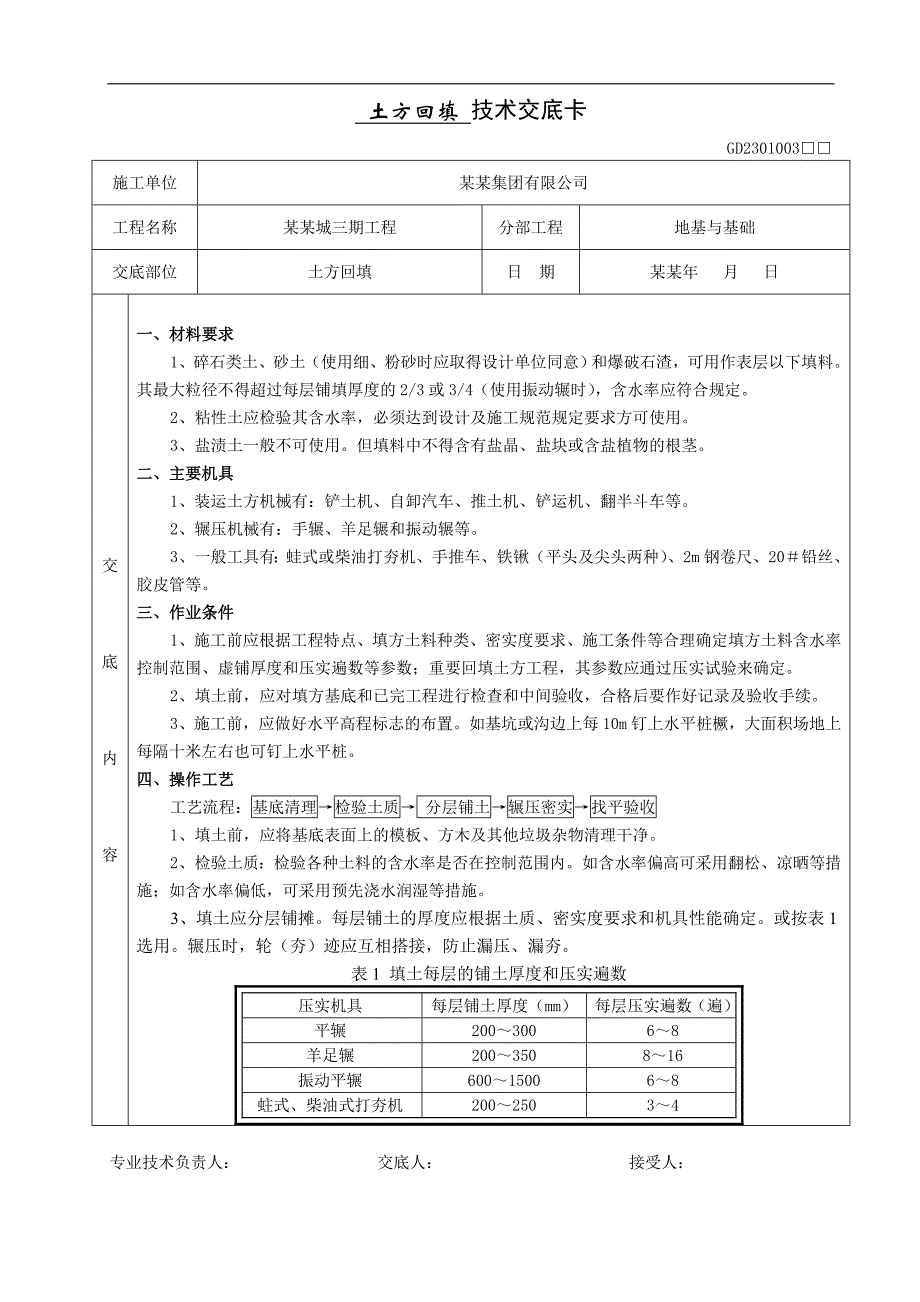

1、 土方回填 技术交底卡 GD2301003施工单位某某集团有限公司工程名称某某城三期工程分部工程地基与基础交底部位土方回填日 期某某年 月 日交底内容 一、材料要求1、碎石类土、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可用作表层以下填料。其最大粒径不得超过每层铺填厚度的2/3或3/4(使用振动辗时),含水率应符合规定。2、粘性土应检验其含水率,必须达到设计及施工规范规定要求方可使用。3、盐渍土一般不可使用。但填料中不得含有盐晶、盐块或含盐植物的根茎。二、主要机具1、装运土方机械有:铲土机、自卸汽车、推土机、铲运机、翻半斗车等。2、辗压机械有:手辗、羊足辗和振动辗等。3、一般工具有:

2、蛙式或柴油打夯机、手推车、铁锹(平头及尖头两种)、2m钢卷尺、20铅丝、胶皮管等。三、作业条件1、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。2、填土前,应对填方基底和已完工程进行检查和中间验收,合格后要作好记录及验收手续。3、施工前,应做好水平高程标志的布置。如基坑或沟边上每10m钉上水平桩橛,大面积场地上每隔十米左右也可钉上水平桩。四、操作工艺工艺流程:基底清理检验土质 分层铺土辗压密实找平验收1、填土前,应将基底表面上的模板、方木及其他垃圾杂物清理干净。2、检验土质:检验

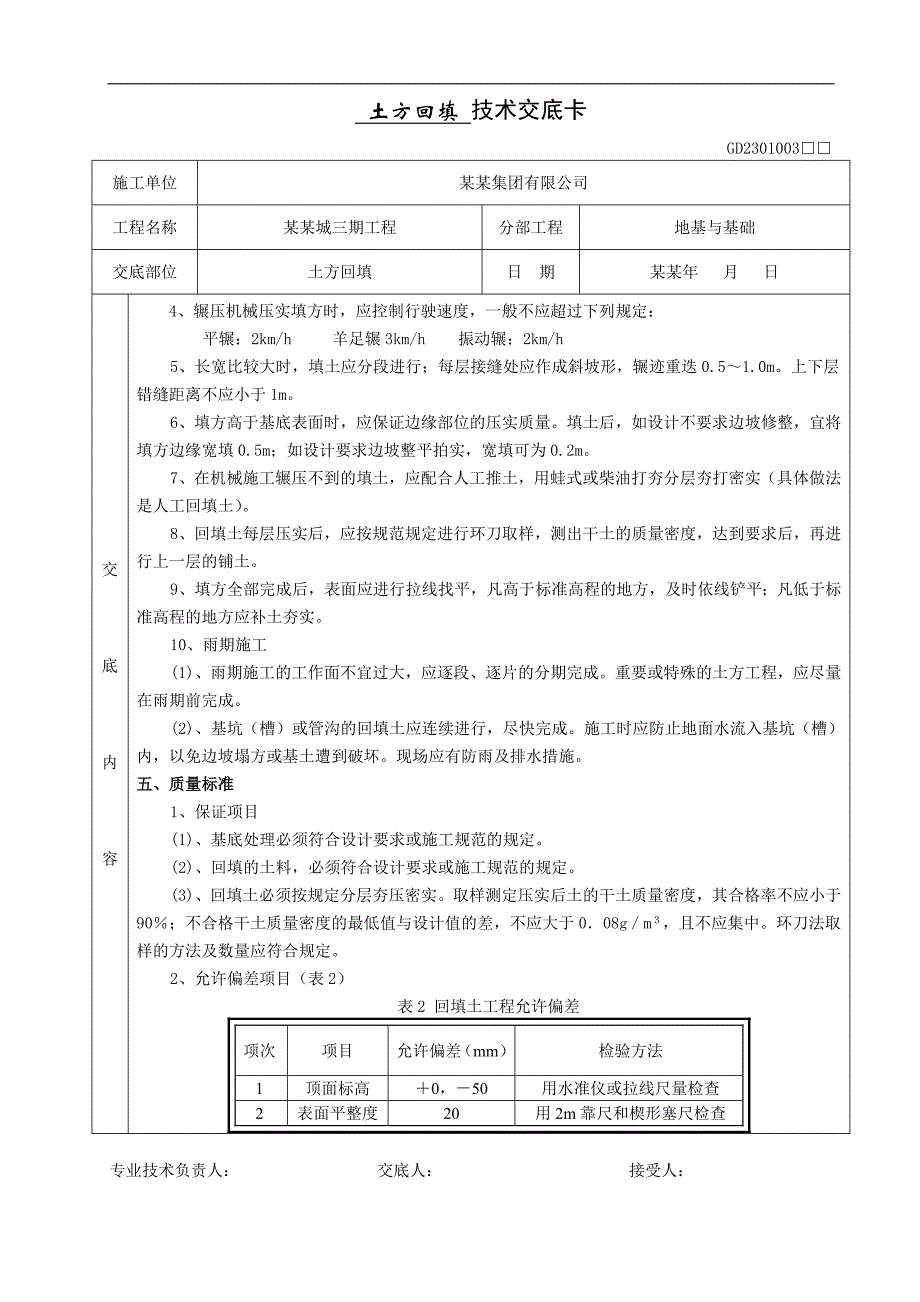

3、各种土料的含水率是否在控制范围内。如含水率偏高可采用翻松、凉晒等措施;如含水率偏低,可采用预先浇水润湿等措施。3、填土应分层铺摊。每层铺土的厚度应根据土质、密实度要求和机具性能确定。或按表1选用。辗压时,轮(夯)迹应互相搭接,防止漏压、漏夯。表1 填土每层的铺土厚度和压实遍数压实机具每层铺土厚度(mm)每层压实遍数(遍)平辗20030068羊足辗200350816振动平辗600150068蛀式、柴油式打夯机20025034专业技术负责人: 交底人: 接受人: 土方回填 技术交底卡 GD2301003施工单位某某集团有限公司工程名称某某城三期工程分部工程地基与基础交底部位土方回填日 期某某年 月

4、 日交底内容 4、辗压机械压实填方时,应控制行驶速度,一般不应超过下列规定:平辗:2km/h 羊足辗3km/h 振动辗:2km/h5、长宽比较大时,填土应分段进行;每层接缝处应作成斜坡形,辗迹重迭0.51.0m。上下层错缝距离不应小于1m。6、填方高于基底表面时,应保证边缘部位的压实质量。填土后,如设计不要求边坡修整,宜将填方边缘宽填0.5m;如设计要求边坡整平拍实,宽填可为0.2m。7、在机械施工辗压不到的填土,应配合人工推土,用蛙式或柴油打夯分层夯打密实(具体做法是人工回填土)。8、回填土每层压实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。9、填方全部

5、完成后,表面应进行拉线找平,凡高于标准高程的地方,及时依线铲平;凡低于标准高程的地方应补土夯实。10、雨期施工(1)、雨期施工的工作面不宜过大,应逐段、逐片的分期完成。重要或特殊的土方工程,应尽量在雨期前完成。(2)、基坑(槽)或管沟的回填土应连续进行,尽快完成。施工时应防止地面水流入基坑(槽)内,以免边坡塌方或基土遭到破坏。现场应有防雨及排水措施。五、质量标准1、保证项目(1)、基底处理必须符合设计要求或施工规范的规定。(2)、回填的土料,必须符合设计要求或施工规范的规定。(3)、回填土必须按规定分层夯压密实。取样测定压实后土的干土质量密度,其合格率不应小于90;不合格干土质量密度的最低值与

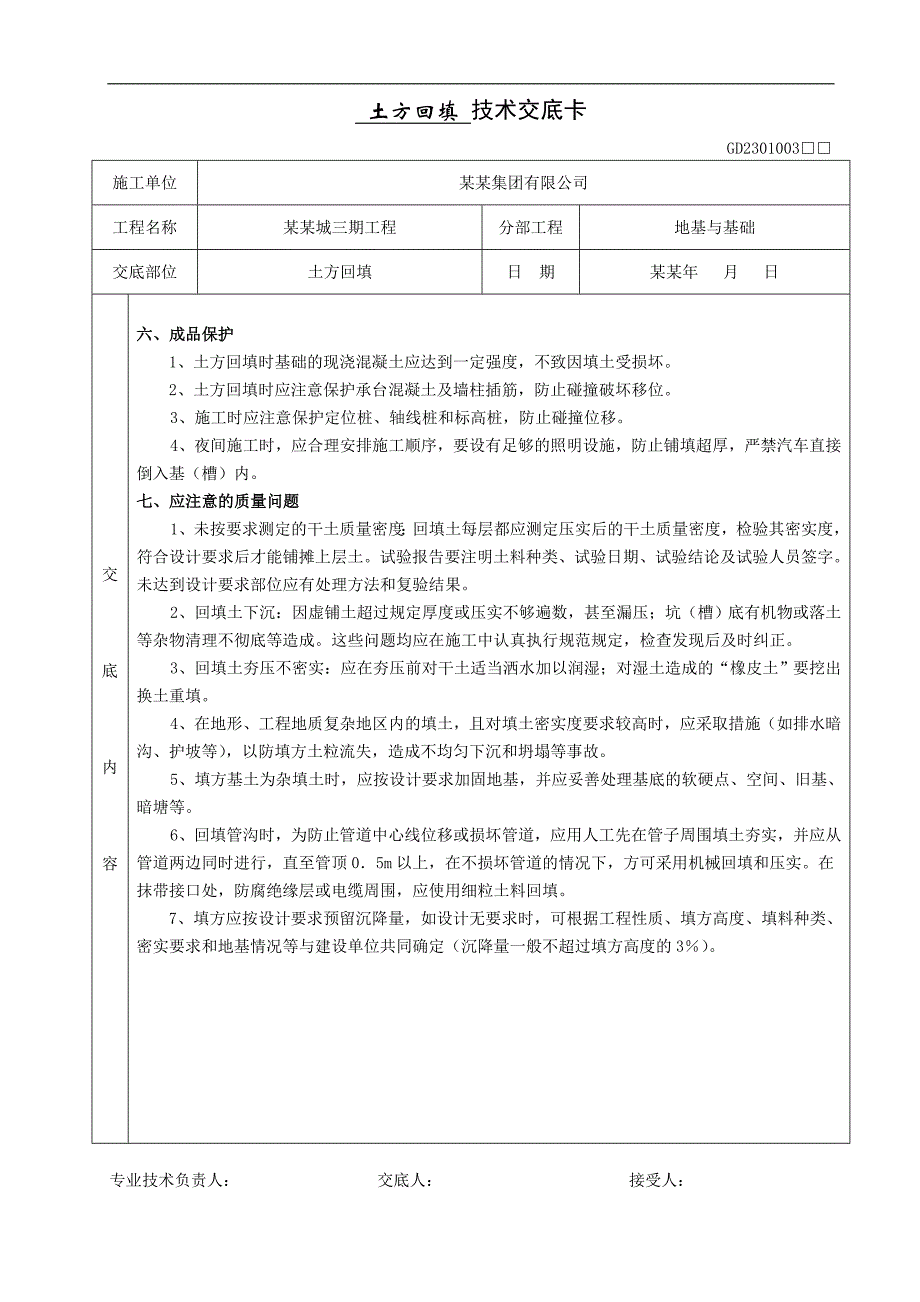

6、设计值的差,不应大于008gm,且不应集中。环刀法取样的方法及数量应符合规定。2、允许偏差项目(表2) 表2 回填土工程允许偏差项次项目允许偏差(mm)检验方法1顶面标高0,50用水准仪或拉线尺量检查2表面平整度20用2m靠尺和楔形塞尺检查专业技术负责人: 交底人: 接受人: 土方回填 技术交底卡 GD2301003施工单位某某集团有限公司工程名称某某城三期工程分部工程地基与基础交底部位土方回填日 期某某年 月 日交底内容 六、成品保护 1、土方回填时基础的现浇混凝土应达到一定强度,不致因填土受损坏。2、土方回填时应注意保护承台混凝土及墙柱插筋,防止碰撞破坏移位。3、施工时应注意保护定位桩、轴

7、线桩和标高桩,防止碰撞位移。4、夜间施工时,应合理安排施工顺序,要设有足够的照明设施,防止铺填超厚,严禁汽车直接倒入基(槽)内。七、应注意的质量问题1、未按要求测定的干土质量密度:回填土每层都应测定压实后的干土质量密度,检验其密实度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类、试验日期、试验结论及试验人员签字。未达到设计要求部位应有处理方法和复验结果。2、回填土下沉:因虚铺土超过规定厚度或压实不够遍数,甚至漏压;坑(槽)底有机物或落土等杂物清理不彻底等造成。这些问题均应在施工中认真执行规范规定,检查发现后及时纠正。3、回填土夯压不密实:应在夯压前对干土适当洒水加以润湿;对湿土造成的“

8、橡皮土”要挖出换土重填。4、在地形、工程地质复杂地区内的填土,且对填土密实度要求较高时,应采取措施(如排水暗沟、护坡等),以防填方土粒流失,造成不均匀下沉和坍塌等事故。5、填方基土为杂填土时,应按设计要求加固地基,并应妥善处理基底的软硬点、空间、旧基、暗塘等。6、回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子周围填土夯实,并应从管道两边同时进行,直至管顶05m以上,在不损坏管道的情况下,方可采用机械回填和压实。在抹带接口处,防腐绝缘层或电缆周围,应使用细粒土料回填。7、填方应按设计要求预留沉降量,如设计无要求时,可根据工程性质、填方高度、填料种类、密实要求和地基情况等与建设单位共同确定(沉降量一般不超过填方高度的3)。专业技术负责人: 交底人: 接受人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
